屋面找坡层施工技术交底+屋面找平层施工技术交底
- 格式:pdf
- 大小:464.63 KB
- 文档页数:7

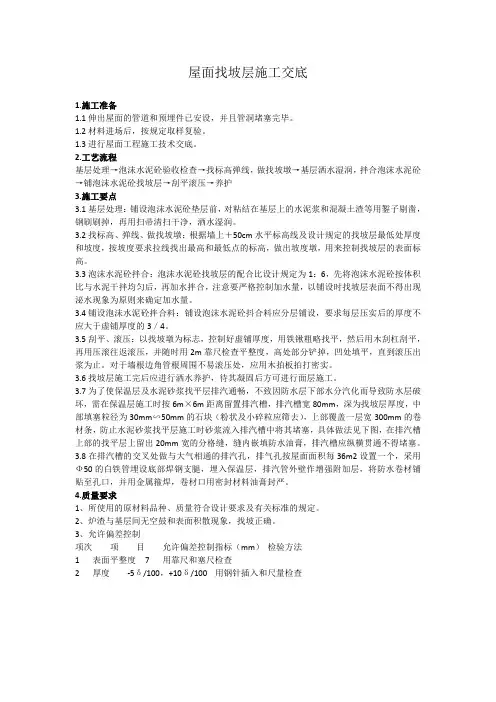

屋面找坡层技术交底技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工技术交底交底内容:一、设计要求1.1根据设计要求,屋面采用水泥憎水型膨胀珍珠岩找坡,水泥:珍珠岩体积比为1:8,找坡层最薄处厚度30mm,屋面找坡层施工控制图见附图,落水口周围500mm范围内排水坡度不小于5%。
二、材料及机具要求2.1水泥:强度等级为P.C 42.5复合硅酸盐水泥,进场时应附带有水泥的出场合格证、检测报告以及出场时间报告,必须在三个月有效期以内,过期的产品不予使用。
2.2珍珠岩:现场抽检试验合格,粒径小于0.15mm的含量不得大于8%。
2.3机具:手推车、刮杠、铁抹子、笤帚、水桶、木杆、2米靠尺、钢尺、錾子、锤子、铁锨、铁耙、水管。
三、施工步骤及工艺3.1施工流程:下层清理和管根牢固→结构避水→拉线做灰饼找坡→贴点标高、冲筋→30mm厚(最薄处)1:8水泥憎水型收缩珍珠岩找2%坡→压光并养护。
3.2施工步骤:(1)下层清理:在水泥憎水型收缩珍珠岩施工之前把混凝土找平层的木方、多层板等杂物清理清理干净。
(2)结构避水:预留洞口四周向外延伸50mm设置宽100mm高100mm的1:3水泥砂浆进行拦截,注水屋面最浅处大于等于20mm,24h内无渗漏现象,方可进行下道工序施工;如果24h内出现渗水部位,渗水部位清理干净,四周向外延伸100mm涂刷1.5mm厚的聚氨酯,之后再进行避水实验,无渗漏方可进行下道工序。
(3)弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
第1页(共/ 3页)技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工手艺交底交底内容:(4)拌和水泥珍珠岩:将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,水泥与珍珠岩的体积比为1:8,用人工将水泥与珍珠岩搅拌均匀颜色一致。

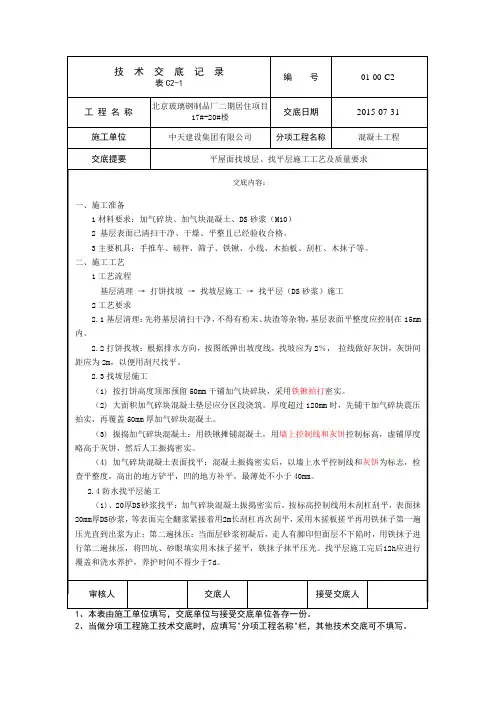

屋面找坡层施工交底1.施工准备1.1伸出屋面的管道和预埋件已安设,并且管洞堵塞完毕。
1.2材料进场后,按规定取样复验。
1.3进行屋面工程施工技术交底。
2.工艺流程基层处理→泡沫水泥砼验收检查→找标高弹线,做找坡墩→基层洒水湿润,拌合泡沫水泥砼→铺泡沫水泥砼找坡层→刮平滚压→养护3.施工要点3.1基层处理:铺设泡沫水泥砼垫层前,对粘结在基层上的水泥浆和混凝土渣等用錾子剔凿,钢刷刷掉,再用扫帚清扫干净,洒水湿润。
3.2找标高、弹线、做找坡墩:根据墙上+50cm水平标高线及设计规定的找坡层最低处厚度和坡度,按坡度要求拉线找出最高和最低点的标高,做出坡度墩,用来控制找坡层的表面标高。
3.3泡沫水泥砼拌合:泡沫水泥砼找坡层的配合比设计规定为1:6,先将泡沫水泥砼按体积比与水泥干拌均匀后,再加水拌合,注意要严格控制加水量,以铺设时找坡层表面不得出现泌水现象为原则来确定加水量。
3.4铺设泡沫水泥砼拌合料:铺设泡沫水泥砼抖合料应分层铺设,要求每层压实后的厚度不应大于虚铺厚度的3/4。
3.5刮平、滚压:以找坡墩为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平,再用压滚往返滚压,并随时用2m靠尺检查平整度,高处部分铲掉,凹处填平,直到滚压出浆为止。
对于墙根边角管根周围不易滚压处,应用木拍板拍打密实。
3.6找坡层施工完后应进行洒水养护,待其凝固后方可进行面层施工。
3.7为了使保温层及水泥砂浆找平层排汽通畅,不致因防水层下部水分汽化而导致防水层破坏,需在保温层施工时按6m×6m距离留置排汽槽,排汽槽宽80mm,深为找坡层厚度,中部填塞粒径为30mm∽50mm的石块(粉状及小碎粒应筛去),上部覆盖一层宽300mm的卷材条,防止水泥砂浆找平层施工时砂浆流入排汽槽中将其堵塞,具体做法见下图,在排汽槽上部的找平层上留出20mm宽的分格缝,缝内嵌填防水油膏,排汽槽应纵横贯通不得堵塞。
3.8在排汽槽的交叉处做与大气相通的排汽孔,排气孔按屋面面积每36m2设置一个,采用Ф50的白铁管埋设底部焊钢支腿,埋入保温层,排汽管外壁作增强附加层,将防水卷材铺贴至孔口,并用金属箍焊,卷材口用密封材料油膏封严。

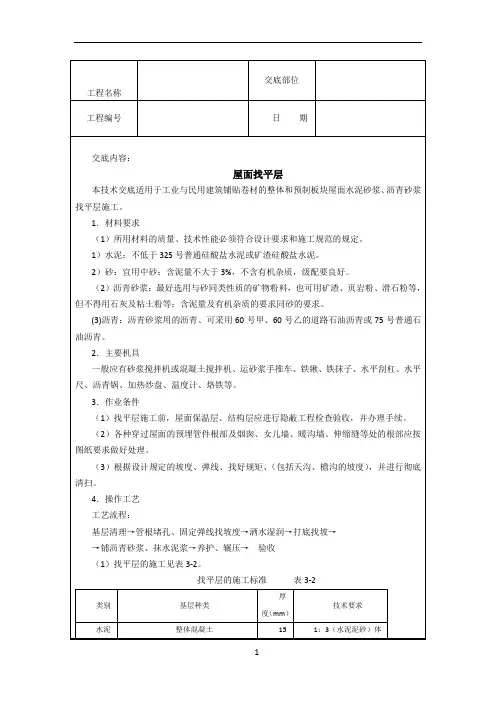

屋面找平层技术交底一、概述屋面找平层是一种屋面防水工程承接层。
主要作用是在基层屋面防水层之上,用水泥砂浆将屋面找平,以便安装屋面表面材料。
本文档将对屋面找平层的技术要求、工艺流程及注意事项进行交底。
二、要求1.基层应平整、牢固,并具备良好的抗压能力,无渗漏现象。
2.材料宜采用优质的水泥、细砂和外加剂,且要严格按照施工方案进行搭配调制。
3.找平层厚度不宜过厚,一般以3~5cm为宜,厚度不宜超过1/3屋面整体厚度。
4.防止裂缝:找平层应注意开展施工质量监控,采取合理的防护措施,避免出现因温度变化或极端气象等原因引起的裂缝。
5.精细度:找平层表面应平滑、饱满、不起砂、不起露、不淌水,表面不垂直的挂耐不大于1.5mm。
水平方向两米跨度内的偏差不应大于5mm.三、工艺流程1.基层处理:先将原屋面表面的附着物清除干净,切除破损之处,并检查基层底面是否平整,有凸起或不规整处均应用批刀处理整平。
2.湿润基层:在对基层进行整平前需要先进行湿润处理,表面水湿润均匀,避免在施工过程中因基层吸水过快而失水使砂浆胶结不良。
3.找平层施工:按照施工方案进行搭配调制砂浆,利用找平工具及时对材料进行配料,严控水泥的用量,以保证找平层的质量。
4.表面处理:在找平层未干透前,采用振动钢制板或塑料拍子进行表面压实和抹光,将表面净平,不留高处,防止在封顶层安装过程中产生变形并保证整个屋面的强度和美观度。
5.养护:找平层施工完成后,应进行养护4-7天,以达到强度要求。
四、注意事项1. 温度适宜:找平层施工时,宜选择环境温度适宜的时间段进行,避免环境温度过低或过高情况下施工。
2. 搅拌均匀:施工前应将砂、水泥等材料充分搅拌均匀。
3.合理用量:砂浆应合理配料,以免造成过度浪费和浇注流动性不够的情况。
4. 安全施工:找平层施工时应加强安全措施,带好安全帽、手套等必要的防护措施,确保施工人员的人身安全。
5. 施工质量监控:在施工过程中应严格按照规范操作和标准化流程进行,并且要定期检查,开展施工质量监控,及时发现并消除问题。
找坡层和找平层施工技术交底标准一、施工及验收标准:施工依据:《屋面工程技术规范》GB50345-2012验收依据:《屋面工程质量验收规范》GB 50207-2012二、工艺流程:工艺流程:基层清理→弹坡度分界线、分格缝线、标高线→洒水湿润→贴灰饼→分格缝设置→浇筑找坡层→施工找平层→养护三、操作要点及技术措施:(一)技术要求:混凝土结构层宜采用结构找坡,坡度不应小于3%;当采用材料找坡时,宜采用质量轻、吸水率低和有一定强度的材料,坡度宜为2%。
卷材、涂膜的基层宜设找平层,找平层厚度和技术要求见下表一:保温层上的找平层应留设分格缝,缝宽宜为5mm~20mm,纵横缝的间距不宜大于6m。
(二)操作要点及技术措施:1.基层清理:施工前将屋面结构基层表面杂物、尘土清扫干净,应特别注意排水管道、排气管道的成品保护,并经验收后方可进入下一道工序。
伸出屋面的管道,预留洞口周围应用C20素砼浇筑高度不低于30cm,宽度不低于20cm的挡水线。
2.弹线找坡:按照屋面找坡层坡度及排气管道平面布置图放坡度分界线及分格缝位置线,将结构标高线引测到女儿墙上。
3.洒水湿润:在找坡层施工前,应提前一天对基层适当洒水湿润,但不能用水浇透,宜适当掌握,不得出现明水或水渍,以达到找坡层与基层能牢固结合为度。
4.贴灰饼:根据屋面设计排水坡度从标高线测出最高点、最低点及分界线标高点后做灰饼,然后根据排水坡度从各个最高点与最低点间拉线做灰饼,灰饼大小100×100mm,灰饼间距1.5m,灰饼表面平整并粘贴牢固,屋面找坡层最低点厚度不少于30mm。
5.分格缝设置:找坡层要留分格缝,分格缝兼作排气。
在分格缝位置部位放置方木或者聚苯板条,分格材料要固定牢固,位置准确。
分格缝纵横缝的间距不大于6m,缝宽为40mm。
6.浇筑找坡层:按找坡墩及找坡线,先铺加气混凝土块,处理平整和洒水湿润后,再覆盖陶粒混凝土。
操作时按倒退顺序浇筑,铺在灰饼中间,用刮杠沿木杆刮平。
坡屋面工程施工技术交底施工工艺流程:20厚1:3水泥砂浆找平抹光→刷基层处理剂→3厚SBS或APP改性沥青防水卷材→30厚挤塑聚苯乙烯保温隔热板→20厚1:3水泥砂浆找平→1:3水泥砂浆卧瓦最薄处20厚(配φ6@500×500钢筋网)。
一、屋面找平层施工1水泥砂浆材料要求:2.1.2.1 水泥∶采用不低于32.5的普通硅酸盐水泥。
2.1.2.2砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
2.1.2.3找平层水泥砂浆配合比为1∶3,拌合稠度控制在7cm。
2.3.3 根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
2 操作工艺3.1 工艺流程:基层清理→管根堵孔、固定弹线找坡度→洒水湿润→打底找坡→→铺沥青砂浆、抹水泥浆→养护、辗压→验收3.2 基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
3.3 管根封堵:大面积做找平层前,应先将出屋面的管根处理好。
3.4 抹水泥砂浆找平层:3.4.1 洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓,所以洒水达到基层和找平层能牢固结合为度。
3.4.2 贴点标高、冲筋:根据坡度要求,拉线找坡,一般按l~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l~2m冲筋,为避免找平层开裂,设置找平层分格缝,其间距不大于6m×6m,分格缝内配筋应断开,缝宽为15mm,施工时用小木条嵌缝,待砂浆稍收水后,用抹子抹平,终凝前取出,硬化后缝内嵌背衬材料及密封材料,找平层平整度不超过5mm。
找平层抹平压实后12小时可进行洒水养护。
3、砂浆铺设时应由远到近,坡屋面由低到高,平屋面由高到低的程序进行,在每分格内一次连续铺成,严格掌握坡度和厚度,天沟部位先用细石砼找坡。
1、材料准备P.O 42.5水泥、中砂、SBS改性沥青防水卷材(300厚)、细石砼2、机械用具砼搅拌机、手推车、铁锹、铁抹子、水平刮杆、水平尺、密封沥青反应釜、钢卷尺、扫帚、小白线、剪刀、滚动刷等3、技术准备3.1材料进场后,应检验产品合格证、使用说明书并按规定取样复试,严禁在工程中使用不合格的材料。
3.2平屋面做法:120mm厚钢筋砼楼板→70mm厚聚笨挤塑板保温层→0.4厚薄膜隔离层→1:3水泥砂浆找坡层→3+3 SBS防水卷材4、作业条件4.1各种穿过屋面的预埋管件根部及通风口、女儿墙、伸缩缝等处的根部应按图纸及规范要求做好处理;4.2根据设计规定的坡度弹线、找好天沟、檐沟的坡度,并进行彻底清扫;4.3铺设防水层前,应将找平层表面上的尘土、杂物彻底清理干净,且保证找平层干燥,含水率应小于9%。
4.4防水层施工严禁在雨天和五级风及其以上时施工。
5、施工方法5.1找平层施工:5.1.1施工工艺:清理基层→弹标高控制线→贴饼冲筋→20厚1:3水泥砂浆找平层→养护(1)清理基层:将找坡层表面松散的尘土、水泥浆、灰渣等杂物清理干净。
(2)弹标高坡度线:找平层厚度为20mm,测量放出控制线。
(3)贴饼充筋:根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋间距1-2m.(4) 1:3水泥砂浆找平层:①施工前,应适当用水湿润找坡层表面,以无明水,阴干为宜。
②找平层设置分格缝,间距10米一道,缝宽为20mm,并且用密封膏封严。
③找平层坡度要符合设计要求。
平屋面采用材料找坡宜为2%,天沟、檐沟纵向找坡不应小于1%。
④大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
⑤铁抹于压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。
施工技术交底单位名称:郑州市××建筑工程有限公司编号:昊鼎中央华庭工程名称交底部门技术部1#住宅楼交底项目屋面工程做法工程部位屋面工程交底内容:本技术交底适用于昊鼎中央华庭1#住宅楼,上人和不上人屋面。
一、屋面做法:1.上人屋面做法(参见05YJ1屋4)保护层:250×250×30,C20预制混凝土板,缝宽5~8mm,1:1水泥砂浆填缝。
垫层:粗砂隔离层:干铺无纺聚酯纤维布一层保温层:挤塑聚苯乙烯泡沫塑料板(50mm)图一防水层:SBS改性沥青防水卷材找平层:1:3水泥砂浆,砂浆中掺入聚丙烯或绵纶-6纤维0.75~0.9kg/m³找坡层:1:8水泥加气块找坡2%(最薄处20mm)结构层:钢筋混凝土结构屋面板2.不上人屋面做法(参见0YJ屋1)保护层:C20细石混凝土,内配Φ4@150×150钢筋网片隔离层:干铺无纺聚酯纤维布一层保温层:挤塑聚苯乙烯泡沫塑料板(50mm)防水层:SBS改性沥青防水卷材找平层:1:3水泥砂浆,砂浆中掺入聚丙烯或绵纶-6纤维0.75~0.9kg/m³图二找坡层:1:8水泥加气块找坡2%(最薄处20mm)结构层:钢筋混凝土屋面板二、工艺流程:1.上人屋面结构基层清理→安装雨水口、风帽等→加气碎块混凝土找坡层→水泥砂浆找平层→阴阳角修补→防水基层验收→涂刷基层处理剂→铺第一层卷材→防水卷材验收→铺第二层卷材→防水卷材验收→闭水实验→聚苯板保温层→隔离层→铺设上人屋面地砖2.不上人屋面结构基层清理→安装雨水口、风帽等→加气块混凝土找坡层→水泥砂浆找平层→阴阳角修补→涂刷基层处理剂→铺第一层卷材→验收→铺第二层卷材→验收→聚苯板保温层→隔离层→细石砼保护三、施工方法1.找坡层施工⑴坡层:檐口起始处1m范围内抹0~20mm厚1∶4水泥砂浆,找2%坡,1m以加气碎块混凝土找2%坡,找坡层设分隔缝,双向中距6m,缝宽10mm,高度为找坡层厚度,缝填聚苯条。
屋面找平层施工技术交底记录日期:xxxx年xx月xx日地点:施工现场一、施工目的:为了使屋面达到平整、光滑的要求,确保后续瓦工和防水工程的顺利进行,同时提高整个屋面工程的质量。
二、施工准备工作:1.购买所需材料:找平剂、水泥、沙子、水等;2.准备施工工具:搅拌机、搅拌棒、施工刮板、手动敲打工具等;3.确认施工区域:根据设计要求和现场实际情况,确定需要进行找平层施工的区域。
三、施工步骤:1.清理施工区域:将施工区域的杂物、尘土等清理干净,确保施工面整洁;2.搅拌找平剂:按照找平剂的使用说明,将适量的找平剂倒入搅拌机中,添加适量的水进行搅拌,直至搅拌均匀;3.施工刮平:将搅拌好的找平剂倒在施工区域上,用施工刮板将找平剂均匀刮开,保证找平层的平整度;4.敲打处理:施工刮平后,用手动敲打工具对找平层进行敲打,确保找平层的紧实性和平整度;5.完工验收:待找平层施工完成后,进行验收,确认找平层的平整度符合要求。
四、施工注意事项:1.找平剂的比例:根据找平剂的使用说明,严格按照比例搅拌,以确保找平层的强度和耐用性;2.搅拌均匀度:搅拌机搅拌找平剂时,要确保搅拌均匀,否则可能导致找平层表面出现不平整的现象;3.施工刮平力度:在将找平剂刮平时,要保持力度均匀,厚度一致,避免出现过度或不足的情况;4.敲打力度:在敲打找平层时,要轻重适度,避免敲击过度导致找平层损坏;5.施工现场管理:严禁乱倒乱扔材料,施工现场要保持整洁,防止材料浪费和影响施工质量。
五、施工安全措施:1.施工人员必须佩戴安全帽、安全鞋等个人防护装备;2.搅拌机操作人员要注意电气安全,确保电源接地良好;3.找平剂刮平时,要防止刮板滑动造成意外伤害;4.施工现场要设置警示标志,防止他人误入施工区域。
负责人姓名:_________负责人签字:_________以上技术交底记录已经详细说明了屋面找平层施工的目的、准备、步骤、注意事项和安全措施,确保施工的顺利进行和工程质量的保证。
编号051
表C2-1
工程名称交底日期
施工单位分项工程名称
交底提要屋面找坡层施工技术交底
交底内容:
一、材料要求
P.O32.5水泥、粉煤灰(二级)、粘土陶粒等。
二、主要机具
1、机动机具:砂浆搅拌机、平板振捣器。
2、施工工具:大小平锹、铁板、手推车、木抹子、木杠等。
三、作业条件:
1、将屋面上的垃圾、杂物等清理干净,凸出基层上的水泥浆、灰渣用凿子凿掉并清理干净;各种出屋面管道封堵密实,自检合格后,报项目部验收合格。
2、找坡层用陶粒提前用热水闷透,闷透时间不小于5d。
四、操作工艺
1、清理基层:
将屋面保温层上的垃圾、杂物等清理干净。
2、水泥粉煤灰粘土陶粒找坡2%:
2.1铺好聚苯板保温层后,在平屋面上面施工配比为:P.O32.5水泥:粉煤灰(二级):粘土陶粒=1:0.2:
3.5(重量比)的陶粒混凝土向雨水口处找坡。
2.2施工时,找坡层最薄处30mm,找坡坡雨水口,坡度5%。
为便于排水,排水沟沿长度方向找坡2%。
2.3施工过程中,根据找坡长宽尺寸计算厚度,然后立杆做标志,以便于施工过程中控制厚度。
施工前,检查保温板层的平整度,然后将拌制均匀的材料依次铺放在保温板上。
材料拌制顺序:陶粒+粉煤灰+水泥+水,搅拌时必须将骨料拌和均匀后方可加水,加水量要适当,先加到粉煤灰和水泥不起灰,然后逐步粗略找平,根据需要在适当加水。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号051
表C2-1
工程名称交底日期
施工单位分项工程名称
交底提要屋面找坡层施工技术交底
交底内容:
2.4混凝土采用机械分层振捣抹压,以保证砼密实。
平板式振捣器要振捣均匀,平板振捣器振捣时覆盖上次振捣器振捣宽度的三分之一,且按东西方向拖动振捣器由北端向南端进行,严防漏振,并用木抹子赶压两至三遍拍压密实,防止产生裂缝。
浇筑过程中严格控制标高,拉线分层抹平,并用坡度尺逐一进行检查,确保坡向正确。
2.5砼浇筑完毕后,及时进行洒水养护,确保找坡层达到一定强度。
2.6施工前仔细检查屋面结构标高,确保屋面防水层泛水高度不小于25cm。
2.7施工中注意材料严禁在楼面上集中堆放,以免对结构楼板产生不利影响。
找坡层压平压实后,上面做20mm厚1:3水泥砂浆(体积比)找平层,压光面。
五、质量要求
1、保证项目:
1.1水泥粉煤灰粘土陶粒砼拌制均匀,分层铺设,压实适当,表面平整、密实。
1.2找坡正确,无倒坡和积水,坡向雨水口。
六、成品保护
1、施工中将拌制均匀的材料铺放在保温板上时,注意保护已完成的聚苯板保温层,如发现保温板有破损及时更换。
2、下雨天不得施工找坡层,已施工部分在下雨之前用塑料布或彩条布覆盖严密,防止雨淋。
七、安全措施
1、现场施工人员必须戴安全帽。
2、刮五级(含五级)以上大风和雨天,避免在屋面上施工。
3、施工现场严禁烟火。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号050
表C2-1
工程名称交底日期
施工单位分项工程名称找平层
交底提要屋面找平层施工技术交底
交底内容:
一、材料要求
1、P.O32.5普通硅酸盐水泥,严禁混用不同品种、不同标号的水泥。
2、中砂:用前过8mm孔径的筛子,含泥量不大于3% 。
3、砂浆界面剂,存放于专用的库房内,保持库房内的温度。
4、塑料布、彩条布等。
二、主要机具
1、施工机具:砂浆搅拌机、施工电梯等;
2、施工工具:大小平锹、铁板、手轮车、铁抹子、木抹子、木杠、钢卷尺等。
三、作业条件:
1.屋面找坡层已施工完毕,已进行隐蔽工程检查,办理完成交接检查手续。
2. 穿过屋面的各种预埋管件根部及烟风道、女儿墙、避雷、落水管等已按设计图纸要求施工完毕。
3、屋面根据设计要求的坡度弹好线,找好规矩,基层表面洁净、平整。
四、操作工艺
1、工艺流程:
基层处理→找标高、弹线→洒水湿润(室外气温低于5℃时不得洒水)→抹灰饼、冲筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子第一、二、三遍压光→养护→验收。
2、清理基层:
将屋面找坡层上的垃圾、杂物等清理干净,凸出基层上的砂浆、灰渣用凿子凿掉并清理干净;各种出屋面管道封堵密实,自检合格后,报项目部验收。
3、贴点标高、冲筋:
平屋面上有陶粒砼找坡层,拉毛后直接在上面抹灰,根据坡度(平屋面为2%的坡度)要求,拉线
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
编号050
表C2-1
工程名称交底日期
施工单位分项工程名称找平层
交底提要屋面找平层施工技术交底
交底内容:
找坡,按l~1.5m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l~1.5m冲筋,并设置找平层分格缝,宽度为20mm,并且将缝与保温层连通,分格缝最大间距为6m,分格缝内用防水建筑密封膏嵌填均匀饱满密实。
4、水泥砂浆找平层施工(压光):
4.1平屋面:
4.1.1可以在水泥粉煤灰页岩陶粒找坡层上直接铺1:3(体积比)水泥砂浆面层,涂刷水泥浆结合层之前要将抹灰饼的余灰清扫干净。
涂刷水泥浆后紧跟着铺水泥砂浆,在灰饼之前将砂浆铺均匀,用刮杠按灰饼高度刮平。
铺砂浆时如果灰饼已硬化,刮杠刮平后,同时将刮用过的灰饼敲掉,并用砂浆填平。
大面积施工在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
4.1.2木抹子搓平:
刮杠刮平后,立即用木抹子用力抹压搓平。
从内向外退着操作,并随时用2m靠尺检查其平整度。
4.1.3铁抹子压第一遍:
木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止。
4.1.4第二遍压光:
面层砂浆初凝后,上踩上去有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,无漏压,表面压平压光。
4.1.5第三遍压光:
在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印)铁抹子抹上去不再有抹纹时,用铁抹子把第二遍压光抹压时留下的全部抹纹压平,压实、压光(必须在终凝前完成)。
根据设计要求的标高、坡度(2%),找好规矩并弹线(包括檐沟的坡度为2%),抹平压光。
找平层与突出屋面构造交接
处、
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
编号050
表C2-1
工程名称交底日期
施工单位分项工程名称找平层交底提要屋面找平层施工技术交底
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
编号050
表C2-1
工程名称交底日期
施工单位分项工程名称找平层
交底提要屋面找平层施工技术交底
交底内容:
2、雨水口、内排雨口施工过程中,采取临时措施封口,防止杂物进入塔塞。
3、找平层未达到要求铺贴卷材强度时,不得进行下道工序作业,临时堆放材料分散堆设。
七、安全及文明施工措施
1、五级(含五级)以上大风和雨天不得施工,已施工部位在下雨之前用塑料布或彩条布覆盖严密。
2、施工现场,严禁烟火。
3、施工时,操作人员必须戴安全帽,穿防滑鞋,不得在施工现场追逐、玩耍。
4、砂浆放在专用的器具内,不得直接堆放在屋面板上。
5、砂浆随伴随用,拌好的砂浆要在2小时内用完,严禁使用隔夜砂浆。
八、环保措施
1、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。
2、清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。
(属无毒的不可回收废弃物)。
3、砂浆搅拌机械进入现场前,由景红星对进入现场的砂浆搅拌机械进行全面检查和维护保养,以保证机况良好,符合如下要求:
3.1固定连接紧固, 无松动, 松旷现象;
3.2机械运转平衡, 无异响;
3.3各运转机构有良好的密封性,无漏电、漏水现象。
7.4机械修理工应经常检查砂浆搅拌机械的运行情况,发现问题及时进行维护、保养,以保证施工机械处于良好运行状态。
在进行现场维修、保养时,产生的废油由维修人员回收,集中进行处理,禁止将污物倒入现场。
5、搅拌现场应经常洒水湿润,在搬运水泥时,轻拿轻放。
搅拌现场必须每天进行清理,垃圾放在指定地点。
废水经沉淀后方可排入市政管网。
6、各种材料必须妥善保管,防止雨淋,不得随意遗洒和浪费材料,严格按交底及配比施工,不得随意更改。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
