屋面找坡层技术交底
- 格式:pdf
- 大小:122.13 KB
- 文档页数:4
屋面找坡技术交底在建筑施工中,屋面找坡可是一项至关重要的工作。
就好像给屋面打造一个舒适的“姿势”,让雨水能顺顺利利地流走,不造成积水的烦恼。
今天,咱就来好好唠唠屋面找坡这档子事儿。
我记得有一次去一个正在施工的工地,那时候屋面找坡工作刚刚开始。
工人们在烈日下忙碌着,汗水湿透了他们的后背。
我看到一位老师傅,他神情专注,手里拿着工具,一边测量一边给年轻的工人讲解。
他说:“这屋面找坡啊,就像是给屋面做按摩,力度和角度都得恰到好处,不然这屋面就不舒服,以后会出大问题。
”咱们先来说说为啥要进行屋面找坡。
想象一下,如果屋面是平的,一到下雨天,雨水就会在上面堆积,时间长了,不仅会渗漏,还可能损坏屋面结构。
所以啊,通过找坡,让雨水能够快速地流到排水口,排出去,这就能保证屋面的安全和使用寿命啦。
那屋面找坡都有哪些方法呢?常见的有结构找坡和材料找坡。
结构找坡呢,就是在屋面结构施工的时候,就把屋面做成有坡度的。
比如说,把屋面板做成倾斜的,这就像给屋面提前定好了“造型”。
材料找坡呢,就是在屋面上面铺设找坡材料,像是轻质的混凝土或者保温材料,来形成坡度。
在进行屋面找坡之前,咱们得做好准备工作。
首先得把屋面基层清理干净,不能有杂物、灰尘啥的,要不然会影响找坡效果。
然后要根据设计要求,确定好排水坡度和排水方向。
这就好比你出门前要先规划好路线,不然容易迷路。
接下来就是施工过程啦。
如果是结构找坡,在支模的时候就要注意模板的坡度设置,要保证准确无误。
混凝土浇筑的时候,也要注意振捣密实,不能有蜂窝麻面。
要是材料找坡,铺设找坡材料的时候要均匀,厚度要符合要求,不能这边厚那边薄的。
还有啊,找坡层施工完之后,一定要进行养护。
就像人干完重活要休息一样,让找坡层有足够的时间变得更结实。
养护期间要保持湿润,不能让它“渴着”。
在施工过程中,还得注意一些细节。
比如说,排水口周围的找坡要特别处理,要形成一个漏斗状,这样雨水才能顺利地流进去。
还有,找坡的坡度一定要符合规范要求,不能自己想当然地乱搞。

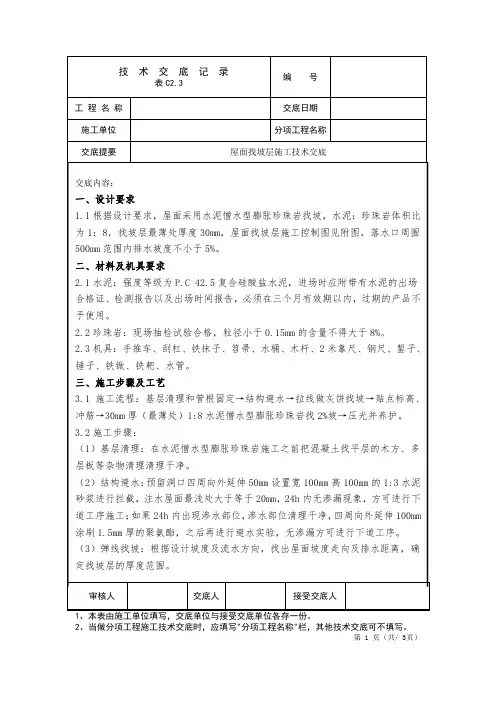

屋面找坡层技术交底技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工技术交底交底内容:一、设计要求1.1根据设计要求,屋面采用水泥憎水型膨胀珍珠岩找坡,水泥:珍珠岩体积比为1:8,找坡层最薄处厚度30mm,屋面找坡层施工控制图见附图,落水口周围500mm范围内排水坡度不小于5%。
二、材料及机具要求2.1水泥:强度等级为P.C 42.5复合硅酸盐水泥,进场时应附带有水泥的出场合格证、检测报告以及出场时间报告,必须在三个月有效期以内,过期的产品不予使用。
2.2珍珠岩:现场抽检试验合格,粒径小于0.15mm的含量不得大于8%。
2.3机具:手推车、刮杠、铁抹子、笤帚、水桶、木杆、2米靠尺、钢尺、錾子、锤子、铁锨、铁耙、水管。
三、施工步骤及工艺3.1施工流程:下层清理和管根牢固→结构避水→拉线做灰饼找坡→贴点标高、冲筋→30mm厚(最薄处)1:8水泥憎水型收缩珍珠岩找2%坡→压光并养护。
3.2施工步骤:(1)下层清理:在水泥憎水型收缩珍珠岩施工之前把混凝土找平层的木方、多层板等杂物清理清理干净。
(2)结构避水:预留洞口四周向外延伸50mm设置宽100mm高100mm的1:3水泥砂浆进行拦截,注水屋面最浅处大于等于20mm,24h内无渗漏现象,方可进行下道工序施工;如果24h内出现渗水部位,渗水部位清理干净,四周向外延伸100mm涂刷1.5mm厚的聚氨酯,之后再进行避水实验,无渗漏方可进行下道工序。
(3)弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
第1页(共/ 3页)技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工手艺交底交底内容:(4)拌和水泥珍珠岩:将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,水泥与珍珠岩的体积比为1:8,用人工将水泥与珍珠岩搅拌均匀颜色一致。
屋面轻质水泥找坡层技术交底
本文档旨在对屋面轻质水泥找坡层技术进行交底,以确保施工
过程中的顺利进行。
以下是有关该技术的要点和注意事项:
1. 技术要点
- 找坡层是在屋面施工之前进行的一项重要工作,其目的是为
了确保屋面排水的顺利进行。
- 屋面轻质水泥是一种适用于找坡层的材料,其特点是重量轻、施工方便、耐久性好。
- 在找坡层之前,应先进行屋面基层的清理和处理,以确保找
坡层的粘结性和平整度。
- 在施工过程中,需要根据设计要求和屋面坡度要求进行准确
的调整和测量。
2. 施工步骤
- 根据设计要求和屋面坡度要求,确定找坡层的厚度和施工区域。
- 清理和处理屋面基层,包括清除杂物和尘土,修补裂缝和不平整处。
- 在屋面基层上涂布专用的找坡层胶水,确保胶水均匀覆盖整个施工区域。
- 将屋面轻质水泥均匀地撒在找坡层胶水上,压实并调整到设计要求的坡度和水平度。
- 待屋面轻质水泥干燥后,进行必要的检查和修整,确保找坡层的平整度和质量。
- 最后,根据施工进度和需要,进行后续屋面工程的施工。
3. 安全注意事项
- 在施工过程中,需严格按照相关安全规范进行操作,佩戴好个人防护装备。
- 避免在天气恶劣或较高温度下施工,以免影响找坡层的质量和施工效果。
- 如发现施工现场存在安全隐患或质量问题,应及时采取措施进行整改或报告相关人员。
根据以上要点和注意事项,我们可以进行屋面轻质水泥找坡层技术的交底。
希望大家在施工过程中严格按照要求操作,确保找坡层的质量和工程的顺利进行。
屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。
屋面找坡层技术交底依据标准:《建筑工程施工质量验收统一标准》《屋面工程施工质量验收规范》1、范围本技术交底用于xxxx工程住宅楼屋面工程找坡层施工。
2、施工准备2.1材料及要求:2.1.1所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2.1.2水泥珍珠岩:1:8水泥珍珠岩(体积比)。
2.2主要机具:2.2.1机械:砂浆搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、压滚。
2.3作业条件:2.3.1基层清理干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
2.3.2已经按设计要求完成机房层墙体砌筑。
3、操作工艺3.1工艺流程基层处理→弹线找坡→铺设、压紧→刮平→找坡→验收。
3.2基层清理水泥珍珠岩找坡层施工之前,应先进行基层处理,基层表面的灰尘、污垢等清除干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
3.3弹线找坡本工程采用1:8水泥珍珠岩2%找坡,最薄处60mm,由项目部技术人员按设计坡度及流水方向,找出屋面坡度走向,确定找坡层最高点及天沟位置。
3.4铺设找坡层1)根据技术人员提供的标高及屋面各部位坡度走向将屋面各控制点的高度用水泥珍珠岩或普通砂浆做好,然后根据已做好的控制点拉线,将水泥珍珠岩按照压缩比(压缩比是指屋面上松散的找坡层厚度与压实后的厚度之比)为130%的比例进行虚铺,虚铺后的找坡层用木杠压紧、刮平、找坡,再压实至设计标高。
2)水泥珍珠岩找坡层中纵横最大间距6m设排气管,排气管设置部位由项目部技术人员进行定位。
4、质量要求:4.1水泥珍珠岩应拌合均匀,分层铺设,压实适当,表面平整,找坡正确。
铺设水泥珍珠岩时应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运。
保证均质铺设。
4.2找坡层边线应顺直,接茬处平整,表面光滑整洁。
4.3水泥膨胀珍珠岩压实程度根据试验确定,其厚度应符合设计要求,找坡层厚度的允许偏差为+10%,-5%。
一、交底目的为确保屋面找坡施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:屋面找坡施工三、施工安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品,并确保其完好。
2. 施工现场应设置明显的警示标志,提醒人员注意安全。
3. 施工前,应对施工现场进行全面检查,确保施工环境安全。
4. 施工过程中,应严格遵守以下规定:(1)高空作业人员必须系好安全带,并采取防滑措施。
(2)禁止酒后、疲劳作业。
(3)禁止在施工现场嬉戏打闹,以免发生意外。
(4)禁止在施工现场吸烟、使用明火。
5. 施工过程中,应确保以下安全距离:(1)施工人员与电源、水源等危险源的距离应不小于1米。
(2)施工人员与正在作业的机械设备、施工材料等物体的距离应不小于2米。
6. 施工过程中,应做好以下安全防护措施:(1)设置安全防护栏杆,防止人员坠落。
(2)设置安全网,防止施工材料坠落。
(3)设置防滑条,防止施工人员滑倒。
(4)设置警示标志,提醒人员注意安全。
四、施工技术要求1. 施工前,应熟悉图纸、技术规范,掌握施工工艺和质量标准。
2. 施工过程中,应严格按照施工图纸和施工方案进行施工。
3. 施工材料应符合国家相关标准和规定,确保施工质量。
4. 施工过程中,应做好以下技术要求:(1)找坡层应平整、均匀,坡度应符合设计要求。
(2)找坡层与基层应粘结牢固,无空鼓、裂缝等现象。
(3)找坡层表面应平整,无明显凹凸不平。
(4)找坡层与防水层、保温层等层间粘结应牢固。
五、应急处理1. 发生安全事故时,施工人员应立即停止作业,报告现场负责人。
2. 现场负责人应立即启动应急预案,组织人员疏散,并及时报警。
3. 应急处理过程中,应确保人员安全,避免扩大事故范围。
一、交底依据1、《屋面工程质量验收规范》GB50207-20022、《屋面工程技术规范》GB50345-20043、《高层建筑混凝土结构技术规程》JGJ3-20024、xxxx施工图纸二、施工目标要求1、质量目标及质量标准1•材料必须符合设计图纸和有关标准的规定2•陶粒混凝土和基层间不得有空鼓和表面积散现象。
2、进度要求每栋楼xx天内完成3、安全要求1•施工时必须戴安全帽,且屋面四周必须有安全防护。
2•现场应有安全管理人员巡视,发现安全隐患及时清除。
3.雨天、五级以上大风天气不得施工。
4、文明施工要求4.1宿舍统一使用36V低压电,日常生活用品力求统一放置整齐,现场办公室、更衣室、厕所等应经常打扫,保持整齐清洁。
4.2施工完毕应做到工完场清,垃圾放在指定地点。
4.3现场道路要及时清扫。
4.4对职工健康有害的物品应分类存放在通风良好、严禁烟火并有消防用品的专用仓库内,应放置在干燥通风、不受阳光直射的场所。
三、施工准备1、作业面准备1.聚苯板已经铺设完毕,且已通过验收2.根据设计要求的标高、坡度找好规矩并弹好线:根据墙上50cm线按2%找坡,根据坡度将铺设陶粒混凝土的厚度以贴饼形式在保温基层上体现出来,贴饼的间距为 1.5m,且灰饼粘贴牢固。
找平层最薄处不小于30mm2、中小型机具准备手推车、铁锹、水平刮杠、水平尺等3、劳动力准备1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
泥工14人4、材料准备主要材料水泥:32.5#普通硅酸盐水泥粉煤灰:二级排干粉煤灰页岩陶粒:密度600~800Kg/m 3四、施工工艺流程及操作要点1、工艺流程:基层清理T基层洒水湿润T弹出坡度分界线、分隔缝线:最高、最低点标高T贴点标高、冲筋T分隔缝设置T铺设陶粒混凝土T刮平、滚压T养护2、基层洒水湿润:在陶粒混凝土铺设之前,再次用扫帚将保温层表面清扫干净,撒清水一遍3、弹出坡度分界线、分隔缝线;最高、最低点标高线:根据图纸要求和落水管的位置弹出相邻坡度的分界线,根据规范要求纵横间距6m分隔缝线;按照2%找坡确定最高、最低点咼。
一、工程名称:________________________二、施工部位:________________________三、施工时间:________________________四、参加人员:________________________五、交底内容:一、工程概况1. 工程简介:简要介绍工程背景、规模、屋面结构类型等基本信息。
2. 屋面找坡要求:明确屋面找坡的坡度、坡向、排水方式等要求。
二、安全技术要求1. 高处作业安全(1)施工人员必须经过专业培训,持证上岗。
(2)施工前,应对高处作业区域进行安全检查,确保脚手架、防护栏杆、安全网等设施齐全、牢固。
(3)高处作业人员必须佩戴安全帽、安全带等防护用品。
(4)严禁攀爬脚手架、防护栏杆,上下时必须使用梯子。
2. 电气安全(1)施工现场必须按照电气安全规范进行施工,确保电气线路安全可靠。
(2)施工人员必须具备电气安全知识,不得私自拆改电气线路。
(3)施工现场应设置临时配电箱,并配备漏电保护器。
3. 材料搬运安全(1)施工材料应分类码放,严禁超高、超宽、超重堆放。
(2)搬运材料时,应使用合适的工具,避免直接用手搬运。
(3)施工现场应设置材料堆放区,并确保通道畅通。
4. 防火安全(1)施工现场应配备足够的消防器材,并定期检查、维护。
(2)施工人员应掌握消防器材的使用方法,发生火灾时能及时扑救。
(3)施工现场严禁吸烟、使用明火。
三、施工流程及注意事项1. 施工流程(1)施工前,对屋面基层进行检查,确保无松散、起砂、起皮等现象。
(2)根据设计要求,对屋面进行找坡处理,确保坡度、坡向符合要求。
(3)铺设找坡材料,如防水卷材、保温材料等,确保材料平整、牢固。
(4)进行找坡验收,确保屋面找坡质量符合设计要求。
2. 施工注意事项(1)施工过程中,应严格按照施工图纸和施工规范进行操作。
(2)施工人员应遵守操作规程,确保施工安全。
(3)施工过程中,应密切关注施工质量,发现问题及时处理。
精心整理
页脚内容
屋面找坡层技术交底
一、施工准备
1、材料及主要机具
(1)材料准备
页岩陶粒:粒径5mm~30mm 。
砂:采用中砂,含泥量不大于5%。
水泥:采用32.5级普通硅酸盐水泥。
(22(1
(2(315%,2 3430mm ,按2%56、铺设拌和料:铺设前按施工布置的运输路线,即先远后近、先里后外的施工顺序。
铺设时按各灰饼的高度用铁锹铺灰,初略找坡、找平,压实后的厚度不应大于虚铺厚度的3/4。
7、振捣或滚压:找坡层铺设好后用平板振捣器或用铁滚筒滚压,随即用大杠细找坡、找平,在振捣和滚压过程中,局部调整坡度和平整度,经振捣和反复滚压平整出浆,达到要求的厚度和坡度。
此项工作要一次完成。
8、拍边修整:对墙根、边角、管根周围不易滚压处,应采用木拍或木抹子拍打平实,并根据需要做出圆弧。
水落口周边处坡度变化较大,应用木抹子修整成型,做到坡面衔接通顺、平滑、美观。
三、质量控制
精心整理
1、陶粒内不能含有机杂质、未燃尽的煤和含有遇水能膨胀分解的物质。
2、搅拌过程的计量必须准确,陶粒和砂用人工用磅秤称重,要保证配合比准确。
3、搅拌时间必须,保证拌和料出机时搅拌均匀,和易性好。
4、拌和料的振捣和滚压必须密实、平整,特别是墙根,边角、管根周围。
四、质量标准
1、主控项目
(1)使用的水泥、砂子等必须符合设计要求及施工验收规范规定。
.
(2)施工配合比,铺压均匀、厚度、密实性和强度等应符合设计和规范要求。
(3)找坡层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。
页脚内容。
一、编制依据1. 国家相关安全生产法律法规及标准。
2. 《建筑工程施工安全技术规范》。
3. 本工程屋面找坡层施工方案。
二、工程概况1. 工程名称:______工程项目2. 施工单位:______公司3. 施工地点:______地点4. 施工内容:屋面找坡层施工三、施工方法1. 施工工艺流程:基层处理→ 找坡层施工→ 防水层施工→ 保护层施工。
2. 施工材料:水泥、砂、防水材料、保温材料等。
四、安全技术措施1. 人员配备与培训- 施工人员必须经过专业培训,熟悉屋面找坡层施工工艺和安全操作规程。
- 患有心脏病、高血压、神经衰弱症等不适于高处作业者,严禁参与施工。
2. 安全防护设施- 施工现场应设置安全警示标志,明确危险区域。
- 脚手架、防护栏杆、安全网等安全防护设施必须符合国家标准,并定期检查维护。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工安全操作规程- 施工前应检查施工现场环境,确保无安全隐患。
- 施工过程中,严禁嬉戏打闹,操作人员应集中精力,确保施工安全。
- 运输材料时,应注意车辆稳定性,避免急刹车、猛拐弯。
- 施工过程中,严禁将工具、材料等抛掷,以免伤人。
4. 防滑措施- 施工现场地面应保持干燥,防止湿滑。
- 施工人员应穿着防滑鞋,确保行走安全。
- 在湿滑地面施工时,应设置防滑垫或采取其他防滑措施。
5. 施工机械安全- 施工机械必须符合国家标准,并定期进行维护保养。
- 操作人员必须经过专业培训,熟悉机械操作规程。
- 施工过程中,应确保机械运行正常,防止机械故障引发事故。
6. 环境保护- 施工过程中,应采取措施减少对环境的污染,如噪音、粉尘等。
- 施工结束后,应及时清理施工现场,确保环境整洁。
五、应急措施1. 施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
2. 施工人员应熟悉应急救援程序,一旦发生事故,能迅速采取有效措施进行处置。
六、交底要求1. 施工单位应将安全技术交底内容书面通知施工人员。
技术交底记录
工程名称建设单位
工程编号监理单位
交底部位施工单位
交底人签字交底日期
分部分项工程屋面基层、找坡层接收人签字
交底内容:
一、施工准备
1、工序准备:涉及屋面层施工前的各项工序均已验收合格,包括主体结构质量验收、女儿墙抹灰质量验收、基层处理验收、雨水排水口质量验收、预留洞口封堵质量验收。
三、基层清理
屋面层施工前将屋面结构基层表面杂物、尘土清扫干净,应特别注意排水管道、排气管道的成品保护,并经验收后方可进入下一道工序。
伸出屋面的管道,预留洞口周围应用C20素砼浇筑高度不低于30cm,宽度不低于20cm的挡水线。
四、砼基层找坡层
砼基层找破层施工时,严格按照施工设计图纸坡度进行找坡:
1、找标高、弹线、做找坡墩,按施工图要求找坡方向、找坡坡度进行打粑。
2、基层洒水湿润,用水泥浆加胶粉在地面满铺刷一道,并随着浇筑砼,
五、质量验收标准
1、保证项目
原材料、外加剂、混凝土防水性能及强度,必须符合设计要求和施工规范的规定。
砼找坡层的坡度,必须符合设计要求。
砼浇筑后必须进行二次收面,砼表面平整、压实抹光、无裂缝、起壳、起砂等缺陷,确保外观。
2、基本项目:表面平整度允许偏差5mm。
六、砼养护:砼浇筑后如未下雨,必须覆盖养护,且养护时间必须达到72小时,浇筑砼后混凝土强度达到80%才允许人员行走,进行下一道工序的施工。
参加单位
及人员。

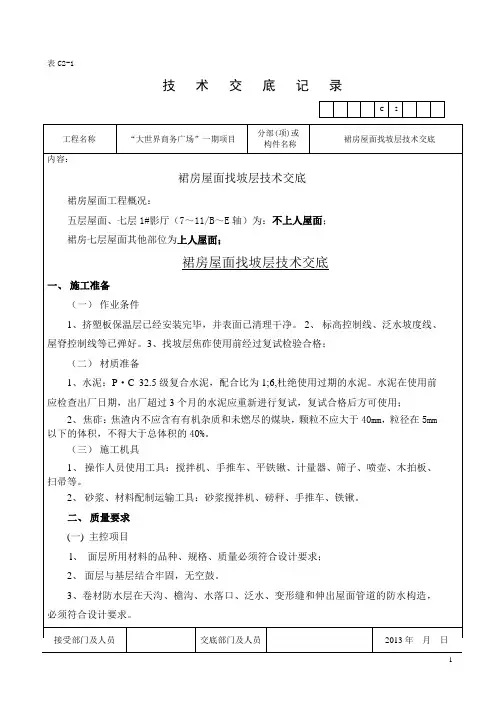

屋面水泥炉渣找坡层技术交底
施工单
中铁十二局集团建筑安装有限公司第十六项目部
位
工程名
西安铁路局南郊43栋旧楼改造分部工程建筑屋面
称
交底部
屋面水泥炉渣找坡层日 期2011年8月15日位
1.材料要求
(1)炉渣:宜采用烟煤炉渣,表观密度应为800kg/m3以内;炉
渣内不应含有机杂质和未燃尽的煤块,粒径不应大于40mm,且不可大于垫层厚度的1/2;炉渣粒径在5mm以下者,不得超过炉渣总体积的40%。
(2)水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥,也可用火
山灰水泥或粉煤灰水泥。
2.主要机具
(1) 机械:搅拌机、手推车、平板振捣器。
(2)工具:压滚(直径200mm、长600mm),平铣、计量斗、筛
子、喷壶、浆壶、木拍板、3m和1m木制大杠和扫帚等。
3.作业条件
(1)屋面工程已经验收,控制屋面的+50cm标高水平线已弹
好。
(2)出屋面的各种管道施工完毕。
(3)垫层施工前应经隐蔽工程验收。
4.操作工艺
工艺流程:
基层处理→炉渣过筛与水焖→ 按体积比拌合→做成平墩→ 铺设拌合好的炉渣→ 上杠找平控制标高→ 滚压并找平→拍边修整→ 养护
(1)基层处理:正式施工炉渣垫层前,把基层上粘结的杂物认
真清除,清除后撒水湿润,经验收合格方可进行垫层施工。
(2)炉渣过筛与水焖:为保证所需炉渣的粒径和清除杂物,炉
渣使用前应过两遍筛,第一遍过大孔筛,筛孔为30mm~40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下者不大于总体积的40%。
内容
水泥炉渣:施工前应浇清水将炉渣焖透,水焖时间应不少于
5d。
(3)拌合:水泥炉渣宜采用1:8(体积比)。
搅拌前应先按比例计量加水拌合,干料入机后先干搅1min,再加入适量的水搅拌1.5~2min,使水泥浆分布均匀。
其干湿程度以便于滚压密实,有少量浆不泌水为宜;人工搅拌时应先将水泥和焖好的炉渣干拌均匀,再用喷壶缓缓加水湿拌,直至拌合均匀。
(4)控制标高:按相对标高+50cm的平线,根据设计垫层厚度用尺量出垫层的上平标高,拉小线做好找平墩,一般找平墩的间距为2m左右,按2%坡度找出最高点和最低点的标高,最薄处不小于30mm,同样做成平墩,用来控制垫层的表面标高。
(5)铺设与滚压:虚铺和压实厚度的比例一般是1.3:1。
铺炉渣垫层时,先在铺设基层面上撒水湿润,装铺炉渣熟料,按找平墩用铁铣粗略的找平,再上大杠细找平度,全部或分段铺好后滚压,在滚压中局部撒垫调整平整度,经反复进行滚压平整出浆,厚度符合设计要求;对女儿墙墙根、边角、管根周围不宜滚压处,应用木拍板拍打平实。
如垫层厚度较大时宜分层铺压或用平板振捣器振平振实。
水泥炉渣垫层的施工应随拌、随铺、随压实,全部操作过程应在2h内完成。
(6)施工缝:炉渣垫层一般不留施工缝, 2h内完成施工的全过程有困难,必须留施工缝时,应用木方或木板挡好留槎处,保证直槎密实,接槎时应在接槎处刷水泥浆结合层,使先后炉渣垫层接合良好。
(7)养护:垫层施工完应注意养护,待其凝固后方可进行下一道工序。
(8)冬期施工:
1)冬期施工水焖炉渣不得受冻,应加保温材料覆盖。
2)做垫层前3d做好主房间保暖措施,使操作和养护温度不低于+5℃。
已做好的垫层不得受冻。
5.质量标准
(1)保证项目:
1)炉渣垫层使用的水泥、炉渣材料质量必须符合设计要求及有关标准规定。
2)施工配合比,铺压密实度应符合设计和施工验收规范要求。
3)炉渣垫层与基层间不得有空鼓和表面松动现象。
(2)允许偏差项目:见表4—18。
炉渣垫层允许偏差 表4—18
项目
允许偏
差(mm)
检验方
法
表面平
整度
10
用2m靠
尺楔形
塞尺检
查
标高
±10
用水准
仪检查
坡度
2/100
用坡度
尺检查
厚度
最薄处
厚度不
小于
30mm
尺量检
查
6.成品保护
(1)施工操作和运输中不应碰撞门口、管线、垫层内埋设件和已完的装饰面层。
(2)施工完应注意保护,常温3d后方能进行面层施工。
专业技术负责人:交底人:接受人:。
