屋面找坡层施工技术交底.doc
- 格式:doc
- 大小:72.61 KB
- 文档页数:2
屋面找坡技术交底在建筑施工中,屋面找坡可是一项至关重要的工作。
就好像给屋面打造一个舒适的“姿势”,让雨水能顺顺利利地流走,不造成积水的烦恼。
今天,咱就来好好唠唠屋面找坡这档子事儿。
我记得有一次去一个正在施工的工地,那时候屋面找坡工作刚刚开始。
工人们在烈日下忙碌着,汗水湿透了他们的后背。
我看到一位老师傅,他神情专注,手里拿着工具,一边测量一边给年轻的工人讲解。
他说:“这屋面找坡啊,就像是给屋面做按摩,力度和角度都得恰到好处,不然这屋面就不舒服,以后会出大问题。
”咱们先来说说为啥要进行屋面找坡。
想象一下,如果屋面是平的,一到下雨天,雨水就会在上面堆积,时间长了,不仅会渗漏,还可能损坏屋面结构。
所以啊,通过找坡,让雨水能够快速地流到排水口,排出去,这就能保证屋面的安全和使用寿命啦。
那屋面找坡都有哪些方法呢?常见的有结构找坡和材料找坡。
结构找坡呢,就是在屋面结构施工的时候,就把屋面做成有坡度的。
比如说,把屋面板做成倾斜的,这就像给屋面提前定好了“造型”。
材料找坡呢,就是在屋面上面铺设找坡材料,像是轻质的混凝土或者保温材料,来形成坡度。
在进行屋面找坡之前,咱们得做好准备工作。
首先得把屋面基层清理干净,不能有杂物、灰尘啥的,要不然会影响找坡效果。
然后要根据设计要求,确定好排水坡度和排水方向。
这就好比你出门前要先规划好路线,不然容易迷路。
接下来就是施工过程啦。
如果是结构找坡,在支模的时候就要注意模板的坡度设置,要保证准确无误。
混凝土浇筑的时候,也要注意振捣密实,不能有蜂窝麻面。
要是材料找坡,铺设找坡材料的时候要均匀,厚度要符合要求,不能这边厚那边薄的。
还有啊,找坡层施工完之后,一定要进行养护。
就像人干完重活要休息一样,让找坡层有足够的时间变得更结实。
养护期间要保持湿润,不能让它“渴着”。
在施工过程中,还得注意一些细节。
比如说,排水口周围的找坡要特别处理,要形成一个漏斗状,这样雨水才能顺利地流进去。
还有,找坡的坡度一定要符合规范要求,不能自己想当然地乱搞。

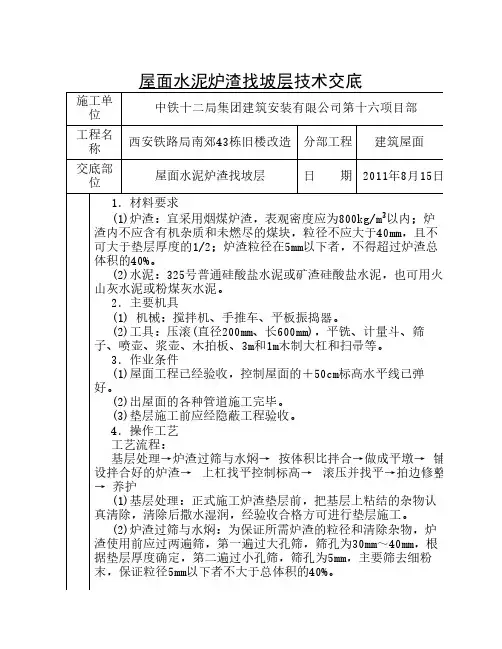

屋面水泥炉渣找坡层技术交底施工单中铁十二局集团建筑安装有限公司第十六项目部位工程名西安铁路局南郊43栋旧楼改造分部工程建筑屋面称交底部屋面水泥炉渣找坡层日 期2011年8月15日位1.材料要求(1)炉渣:宜采用烟煤炉渣,表观密度应为800kg/m3以内;炉渣内不应含有机杂质和未燃尽的煤块,粒径不应大于40mm,且不可大于垫层厚度的1/2;炉渣粒径在5mm以下者,不得超过炉渣总体积的40%。
(2)水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥,也可用火山灰水泥或粉煤灰水泥。
2.主要机具(1) 机械:搅拌机、手推车、平板振捣器。
(2)工具:压滚(直径200mm、长600mm),平铣、计量斗、筛子、喷壶、浆壶、木拍板、3m和1m木制大杠和扫帚等。
3.作业条件(1)屋面工程已经验收,控制屋面的+50cm标高水平线已弹好。
(2)出屋面的各种管道施工完毕。
(3)垫层施工前应经隐蔽工程验收。
4.操作工艺工艺流程:基层处理→炉渣过筛与水焖→ 按体积比拌合→做成平墩→ 铺设拌合好的炉渣→ 上杠找平控制标高→ 滚压并找平→拍边修整→ 养护(1)基层处理:正式施工炉渣垫层前,把基层上粘结的杂物认真清除,清除后撒水湿润,经验收合格方可进行垫层施工。
(2)炉渣过筛与水焖:为保证所需炉渣的粒径和清除杂物,炉渣使用前应过两遍筛,第一遍过大孔筛,筛孔为30mm~40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下者不大于总体积的40%。
内容水泥炉渣:施工前应浇清水将炉渣焖透,水焖时间应不少于5d。
(3)拌合:水泥炉渣宜采用1:8(体积比)。
搅拌前应先按比例计量加水拌合,干料入机后先干搅1min,再加入适量的水搅拌1.5~2min,使水泥浆分布均匀。
其干湿程度以便于滚压密实,有少量浆不泌水为宜;人工搅拌时应先将水泥和焖好的炉渣干拌均匀,再用喷壶缓缓加水湿拌,直至拌合均匀。
(4)控制标高:按相对标高+50cm的平线,根据设计垫层厚度用尺量出垫层的上平标高,拉小线做好找平墩,一般找平墩的间距为2m左右,按2%坡度找出最高点和最低点的标高,最薄处不小于30mm,同样做成平墩,用来控制垫层的表面标高。

屋面珍珠岩找坡层施工技术交底XXX有限公司施工单位工序名称XXX屋面找坡层工程名称XXX交底部位屋面交底提要:屋面找坡相关材料的准备、质量要求及施工工艺。
交底内容:依据标准:《建筑工程施工质量验收统一标准》GB-2013《屋面工程技术规范》GB-2012《屋面工程质量验收规范》GB-2017一、施工准备1、技术准备:1)熟悉工程的图纸和资料,掌握根据国家规范、地方性标准制定的施工工艺。
2)了解材料性能指标,掌握施工要点,明确施工工序。
3)提供工程所需要的资料和技术质量标准,并向施工现场的施工负责人和工人进行技术交底,做好技术指导,确保质量和现场安全无变乱。
2、资料及要求1)水泥:选用425号矿渣硅酸盐水泥。
2)膨胀珍珠岩:颗粒粒度0.1~3mm。
3)水泥珍珠岩质量、配合比及坡度必须符合设计要求。
4)排汽孔用PVC管,外径为Φ50。
5)所用资料均应齐全的及格证、质量检测敷陈等资料。
6)珍珠岩聚集密度、导热系数必须吻合规范要求。
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
日期:****建设团体有限公司施工单位工序名称XXX屋面找坡层工程名称XXX交底部位屋面交底提要:屋面找坡相关材料的准备、质量要求及施工工艺。
3、施工机具及机械机动机具:搅拌机、平板振捣器。
工具:平锹、木刮杠、程度尺、手推车、木拍子、木抹子、碾子、振动器等。
4、作业条件1)主体工程已施工终了,经历收及格,已办妥工种之间的交接办续。
2)基层处理终了,屋面水电装置工程终了并验收及格3)表面清扫洁净,且要求干燥、平整。
4)一切穿过屋面的管道孔、上人楼梯踏步、防雷等均施工终了。
5)水泥珍珠岩要求的配比为l:8(约150公斤水泥配1立方米珍珠岩)。
二.施工工艺1、工艺流程基层处理→水泥珍珠岩搅拌→灰饼找坡→1:8水泥珍珠岩找坡层施工→排汽孔施工→压紧、刮平穿布局的管根在施工前,应用细石混凝土塞堵密实。
屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。
一、工程概况1. 工程名称:[请填写工程名称]2. 工程地点:[请填写工程地点]3. 分部工程名称:屋面工程4. 分项工程名称:屋面找平找坡层施工二、施工安全注意事项1. 施工人员安全培训:- 所有参与施工人员必须经过安全教育培训,了解屋面找平找坡层施工的安全操作规程。
- 熟悉施工现场的安全标志和警示牌,遵守施工现场的安全管理制度。
2. 个人防护:- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 高处作业时,必须使用安全绳,并系在可靠的固定点上。
3. 工具与设备安全:- 所有施工工具和设备必须符合安全标准,使用前应进行检查。
- 机械设备操作人员必须持证上岗,严格按照操作规程进行操作。
4. 高处作业安全:- 高处作业时,应设置安全防护栏或安全网,防止人员坠落。
- 严禁在施工过程中攀爬、跳跃,应使用梯子或脚手架进行作业。
5. 用电安全:- 施工现场用电必须符合国家相关标准,使用绝缘电缆和漏电保护器。
- 高压电线附近作业时,必须保持安全距离,严禁接触。
6. 材料堆放安全:- 材料堆放应整齐有序,不得超高堆放,防止材料滑落伤人。
- 严禁在材料堆放区域行走,以免发生意外。
三、施工操作流程1. 施工准备:- 清理施工现场,确保施工环境安全。
- 检查施工材料,确保材料质量符合要求。
- 检查施工工具和设备,确保其安全可靠。
2. 基层处理:- 清理基层,确保表面平整、干净。
- 对基层进行洒水湿润,以提高找平找坡层的粘结性。
3. 找平找坡层施工:- 根据设计要求,确定屋面坡度和找平找坡层厚度。
- 使用水平尺和弹线工具,准确标定找平找坡层的位置。
- 使用专用工具进行找平找坡层施工,确保其平整度和坡度符合要求。
4. 验收与养护:- 施工完成后,由项目质检员进行验收,确保施工质量符合规范要求。
- 对施工完成的找平找坡层进行养护,以确保其强度和稳定性。
四、应急处理1. 人员伤害:- 发生人员伤害事故时,立即停止施工,并立即进行现场急救。
屋面找坡层技术交底依据标准:《建筑工程施工质量验收统一标准》《屋面工程施工质量验收规范》1、范围本技术交底用于xxxx工程住宅楼屋面工程找坡层施工。
2、施工准备2.1材料及要求:2.1.1所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2.1.2水泥珍珠岩:1:8水泥珍珠岩(体积比)。
2.2主要机具:2.2.1机械:砂浆搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、压滚。
2.3作业条件:2.3.1基层清理干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
2.3.2已经按设计要求完成机房层墙体砌筑。
3、操作工艺3.1工艺流程基层处理→弹线找坡→铺设、压紧→刮平→找坡→验收。
3.2基层清理水泥珍珠岩找坡层施工之前,应先进行基层处理,基层表面的灰尘、污垢等清除干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
3.3弹线找坡本工程采用1:8水泥珍珠岩2%找坡,最薄处60mm,由项目部技术人员按设计坡度及流水方向,找出屋面坡度走向,确定找坡层最高点及天沟位置。
3.4铺设找坡层1)根据技术人员提供的标高及屋面各部位坡度走向将屋面各控制点的高度用水泥珍珠岩或普通砂浆做好,然后根据已做好的控制点拉线,将水泥珍珠岩按照压缩比(压缩比是指屋面上松散的找坡层厚度与压实后的厚度之比)为130%的比例进行虚铺,虚铺后的找坡层用木杠压紧、刮平、找坡,再压实至设计标高。
2)水泥珍珠岩找坡层中纵横最大间距6m设排气管,排气管设置部位由项目部技术人员进行定位。
4、质量要求:4.1水泥珍珠岩应拌合均匀,分层铺设,压实适当,表面平整,找坡正确。
铺设水泥珍珠岩时应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运。
保证均质铺设。
4.2找坡层边线应顺直,接茬处平整,表面光滑整洁。
4.3水泥膨胀珍珠岩压实程度根据试验确定,其厚度应符合设计要求,找坡层厚度的允许偏差为+10%,-5%。
屋面找坡层施工技术交底
个人资料整理仅限学习使用
技术交底记录表C2-1工程名称施工单位编号051交底日期分项工程名称屋面造坡层
施工技术交底汇总交底内容:一、材料要求p.o32 5水泥粉煤灰
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不
填写。
1/2
个人资料整理仅限学习使用
技术交底记录表C2-1工程名称施工单位编号051分项工程名称交底总结屋面找坡层
施工技术交底内容:2.4混凝土采用机械分层振捣抹面,保证混凝土密实。
平板振动器应
均匀振动。
振捣时,平板振捣器应覆盖最后一个振捣器振捣宽度的三分之一,并沿东西方
向将振捣器从北端向南端拖动,防止漏振。
应使用木抹子将其压两次或三次,以防止裂缝。
浇筑过程中严格控制标高,拉线分层找平,用坡度尺逐一检查,确保坡向正确。
2.5混凝
土浇筑完成后,应及时洒水养护,确保造坡层达到一定强度。
2.6施工前仔细检查屋面结
构标高,确保屋面防水层泛水高度不小于25cm。
2.7施工中注意材料。
严禁在地板上堆放
材料,以免对结构地板产生不利影响。
找坡层整平压实后,在其上制20厚1:3水泥砂浆
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不
填写。
2/2。
一、工程名称:________________________二、施工部位:________________________三、施工时间:________________________四、参加人员:________________________五、交底内容:一、工程概况1. 工程简介:简要介绍工程背景、规模、屋面结构类型等基本信息。
2. 屋面找坡要求:明确屋面找坡的坡度、坡向、排水方式等要求。
二、安全技术要求1. 高处作业安全(1)施工人员必须经过专业培训,持证上岗。
(2)施工前,应对高处作业区域进行安全检查,确保脚手架、防护栏杆、安全网等设施齐全、牢固。
(3)高处作业人员必须佩戴安全帽、安全带等防护用品。
(4)严禁攀爬脚手架、防护栏杆,上下时必须使用梯子。
2. 电气安全(1)施工现场必须按照电气安全规范进行施工,确保电气线路安全可靠。
(2)施工人员必须具备电气安全知识,不得私自拆改电气线路。
(3)施工现场应设置临时配电箱,并配备漏电保护器。
3. 材料搬运安全(1)施工材料应分类码放,严禁超高、超宽、超重堆放。
(2)搬运材料时,应使用合适的工具,避免直接用手搬运。
(3)施工现场应设置材料堆放区,并确保通道畅通。
4. 防火安全(1)施工现场应配备足够的消防器材,并定期检查、维护。
(2)施工人员应掌握消防器材的使用方法,发生火灾时能及时扑救。
(3)施工现场严禁吸烟、使用明火。
三、施工流程及注意事项1. 施工流程(1)施工前,对屋面基层进行检查,确保无松散、起砂、起皮等现象。
(2)根据设计要求,对屋面进行找坡处理,确保坡度、坡向符合要求。
(3)铺设找坡材料,如防水卷材、保温材料等,确保材料平整、牢固。
(4)进行找坡验收,确保屋面找坡质量符合设计要求。
2. 施工注意事项(1)施工过程中,应严格按照施工图纸和施工规范进行操作。
(2)施工人员应遵守操作规程,确保施工安全。
(3)施工过程中,应密切关注施工质量,发现问题及时处理。
屋顶轻质水泥找坡层技术交底
1. 背景
轻质水泥找坡层(以下简称“找坡层”)是一种应用于屋顶施工中的技术,旨在为屋顶提供坡度,以便排水和防止积水。
本文档旨在交底找坡层技术,并提供相关操作指南。
2. 技术要求
- 找坡层应使用轻质水泥材料,确保重量轻便和耐久性。
- 找坡层的坡度应根据屋顶施工要求确定,在设计阶段充分考虑排水要求。
- 找坡层的最小厚度应符合建筑规范标准,以确保结构稳定和安全性。
3. 施工步骤
以下是施工找坡层的基本步骤:
1. 准备屋顶表面:清理屋顶表面,确保其平整、干净,并清理
掉任何杂物和污垢。
2. 基面涂层施工:在屋顶表面涂刷基面涂层,以提高找坡层与
屋顶的粘结力。
3. 施工找坡层:将轻质水泥找坡层材料倒入施工区域,均匀铺
设并利用找坡工具确保找坡层的坡度。
4. 平整找坡层表面:使用相应工具平整找坡层表面,确保表面
平整光滑。
5. 养护:根据使用的材料说明书,进行找坡层的养护工作,以
确保其正常固化和硬化。
4. 安全注意事项
在施工找坡层过程中,请遵循以下安全注意事项:
- 使用个人防护装备,如安全帽、手套和防滑鞋。
- 避免施工过程中发生滑倒和坠落的情况,确保施工区域安全。
- 注意使用施工工具时的安全操作,并遵守相关操作指南。
- 在施工过程中,禁止吸烟或接近火源。
以上是屋顶轻质水泥找坡层技术的交底内容,希望能够清晰明了地传达给施工人员。
如有任何问题或需要进一步的指导,请及时与负责人联系。
谢谢合作!。
一、编制依据1. 国家相关安全生产法律法规及标准。
2. 《建筑工程施工安全技术规范》。
3. 本工程屋面找坡层施工方案。
二、工程概况1. 工程名称:______工程项目2. 施工单位:______公司3. 施工地点:______地点4. 施工内容:屋面找坡层施工三、施工方法1. 施工工艺流程:基层处理→ 找坡层施工→ 防水层施工→ 保护层施工。
2. 施工材料:水泥、砂、防水材料、保温材料等。
四、安全技术措施1. 人员配备与培训- 施工人员必须经过专业培训,熟悉屋面找坡层施工工艺和安全操作规程。
- 患有心脏病、高血压、神经衰弱症等不适于高处作业者,严禁参与施工。
2. 安全防护设施- 施工现场应设置安全警示标志,明确危险区域。
- 脚手架、防护栏杆、安全网等安全防护设施必须符合国家标准,并定期检查维护。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工安全操作规程- 施工前应检查施工现场环境,确保无安全隐患。
- 施工过程中,严禁嬉戏打闹,操作人员应集中精力,确保施工安全。
- 运输材料时,应注意车辆稳定性,避免急刹车、猛拐弯。
- 施工过程中,严禁将工具、材料等抛掷,以免伤人。
4. 防滑措施- 施工现场地面应保持干燥,防止湿滑。
- 施工人员应穿着防滑鞋,确保行走安全。
- 在湿滑地面施工时,应设置防滑垫或采取其他防滑措施。
5. 施工机械安全- 施工机械必须符合国家标准,并定期进行维护保养。
- 操作人员必须经过专业培训,熟悉机械操作规程。
- 施工过程中,应确保机械运行正常,防止机械故障引发事故。
6. 环境保护- 施工过程中,应采取措施减少对环境的污染,如噪音、粉尘等。
- 施工结束后,应及时清理施工现场,确保环境整洁。
五、应急措施1. 施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
2. 施工人员应熟悉应急救援程序,一旦发生事故,能迅速采取有效措施进行处置。
六、交底要求1. 施工单位应将安全技术交底内容书面通知施工人员。
技术交底记录
工程名称建设单位
工程编号监理单位
交底部位施工单位
交底人签字交底日期
分部分项工程屋面基层、找坡层接收人签字
交底内容:
一、施工准备
1、工序准备:涉及屋面层施工前的各项工序均已验收合格,包括主体结构质量验收、女儿墙抹灰质量验收、基层处理验收、雨水排水口质量验收、预留洞口封堵质量验收。
三、基层清理
屋面层施工前将屋面结构基层表面杂物、尘土清扫干净,应特别注意排水管道、排气管道的成品保护,并经验收后方可进入下一道工序。
伸出屋面的管道,预留洞口周围应用C20素砼浇筑高度不低于30cm,宽度不低于20cm的挡水线。
四、砼基层找坡层
砼基层找破层施工时,严格按照施工设计图纸坡度进行找坡:
1、找标高、弹线、做找坡墩,按施工图要求找坡方向、找坡坡度进行打粑。
2、基层洒水湿润,用水泥浆加胶粉在地面满铺刷一道,并随着浇筑砼,
五、质量验收标准
1、保证项目
原材料、外加剂、混凝土防水性能及强度,必须符合设计要求和施工规范的规定。
砼找坡层的坡度,必须符合设计要求。
砼浇筑后必须进行二次收面,砼表面平整、压实抹光、无裂缝、起壳、起砂等缺陷,确保外观。
2、基本项目:表面平整度允许偏差5mm。
六、砼养护:砼浇筑后如未下雨,必须覆盖养护,且养护时间必须达到72小时,浇筑砼后混凝土强度达到80%才允许人员行走,进行下一道工序的施工。
参加单位
及人员。
注:本记录一式两份,一份交底单位存留,一份接受交底单位存留工程名称徐州贾汪大泉碧桂园 一期二标段 施工单位 广东中城建设集团有限公司 分部工程 屋面找坡 交底部位 14#-24#楼引用主要规范:《建筑装饰装修工程质量验收规范》GB50210-2018《江苏省住宅工程质量通病控制标准》DGJ30J16-2014交底内容:一、交底主要内容1、本次交底的施工范围为14#~24#屋面交底2、屋面找坡必须符合相关规范要求,完成后的平整度的控制必须要在规范数值范围内。
二、材料准备1、主要机具包括:干粉砂浆罐,砂浆搅拌机、大平锹、小平锹,储料斗,除抹灰工常用工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等。
2、对施工材料合理利用,不得浪费。
三、施工条件保温施工完成并验收合格,垃圾清理干净。
四、施工工艺做灰饼、冲筋——铺水泥砂浆——收光——养护1、做灰饼、冲筋:根据图纸要求、现场落水管位置确定分水线,对于长度超过2m 的分水线要求冲筋,小于2m 的分水线交接位置要有灰饼,坡面灰饼间距不得大于2m 。
灰饼最低处30高,依照2%坡度施工。
2、铺水泥砂浆:找坡砂浆为1:2.5水泥砂浆,使用塔吊处置运输,不得使用小推车,小面积的可以使用小灰桶拎灰作为水平运输方式。
铺设水泥砂浆找坡,用平板振动器压实适当,抹平、压光以便后续防水施工。
出屋面管道、透气管、所有墙体根部阴阳角使用DN110PVC 管做成圆角,方便防水层卷材结合。
3、收光:待找坡层砂浆初凝时进行压光施工,先用木抹子挫浆,再使用铁抹子抹平压光,挫浆时注意不要改变分水线位置。
注:本记录一式两份,一份交底单位存留,一份接受交底单位存留工程名称徐州贾汪大泉碧桂园 一期二标段 施工单位 广东中城建设集团有限公司 分部工程 屋面找坡 交底部位 14#-24#楼4、养护:砂浆终凝后,日均气温5℃以上洒水养护,保证表面湿润。
不可提前上人,以免留有脚印或导致表面起砂,影响后续工作质量。
