项目管理案例分析1、在亚洲四小龙经济全盛时期,小李在某公司亚太区总部负责该区的软件开发。
为了应付业务迅速增长所带来的需求,公司在各地都需要进行一些大型项目,包括主机的转换与安装、应用系统开发等项目。
总公司要求他在把部分开发工作外包,这样一来可以降低开发成本,同时也为了能在这一段时间内保证有足够的人力来完成项目。
最后,他们决定利用公司本身的资源,在区内各计算机中心内进行软件核心功能模块的开发,周边功能模块则实行外包。
他们选择了菲律宾和泰国这两地的软件企业来协助开发部分应用软件,因为这两地有大批新兴的软件企业,所需的开发费用只是项目基线的四分之一而已。
首先,他们对这两地一些有规模的软件企业进行严格审核,包括对这些企业的技术人员数量、技术水平、财务状况、可靠性等各方面进行深入的评估,然后在每地选择一家从事外包。
他们制定了有关程序的规格说明,然后把这些说明交给对方进行编程和模块测试。
当接到第一批交回的程序时,他们从测试报告中已经发现结果跟自己的期待有很多不同之处。
后在测试过程中发现有些程序不能跟核心模块连接,有些程序更是不能在主机上运行。
除了对交回程序的质量感觉失望之外,他们知道这必然全面影响整个项目的进度。
1、项目外包时应考虑的因素和项目的外包范围是什么?参考答案:应考虑项目交付物、范围、质量、进度、成本以及项目管理模式、风险控制等。
从案例中看到,周边功能模块是这个项目的外包范围。
2、该项目选择外包方式时,最需要注意的问题是什么?参考答案:注意外包方式对目标达成所存在的风险,要进行风险分析及防范。
2、一个政府便民系统项目,项目得到政府领导的明确指示,由于合同约定的时间很短,项目组成员除项目经理外只有两名程序员,所以该项目没有进行系统的设计,只是把原有的程序改了一下,也没有进行系统的测试(项目组不包括测试人员)。
项目进行中有些内容有新的变更,但在合同范围内都顺利的通过了验收。
尾款对方虽然拖了一下,但最后还是付了。
郭俊华公共项目管理案例分析答案案例: 2003 年9月,长沙市人民政府关于长沙市中巴车禁运的文件规定:从2003年9月30日起,长沙市二环线以内禁止中巴营运。
这将意味着中巴将结束其在长沙城区内的使命,运营空间由城区向城郊转移成为现实。
在全国第五届城运会即将在长沙召开之际,为了树立省会的文明形象和提升城市品位,长沙市政府痛下决心做出“城区所有运营的中巴车辆必须于2003年9月30日之前全部退到二环线以外”的决定。
其大致方案为:一部分在城区营运的湘AX、湘AT牌的中巴车将转换成高档的士进行营运;一部分在城郊结合部的中巴将发展为大巴;在郊外线路还有富余的情况下,调整一部分中巴跑城郊结合部;一部分经营权到期的和达到报废标准的则坚决取缔。
为解决中巴出城后的营运缺口,长沙市政府要求公交部门在城运会之前新增300台豪华公交车和400-600辆高档的士。
同时,部分原由中巴车运营的线路将由公交车代替,客流不足的线路将由政府财政出钱补贴,公交车将普遍进入社区并延时营运,方便群众出行。
另外,退出城区后所有中巴车将原来的个体经营为主转变为联营、国营、合资经营,走集团化规模经营之路,而且对提前迁出城区的中巴车给予一.定的补偿。
该政策实施一年多来,政策利害相关人对政策主动而又自愿的遵从,城市市容大为改观,公共交通秩序井然,市民对政府的利民举动大加赞赏,社会各界反映良好。
思考:结合上述案例和公共管理的基本目标、内容和方法,把握公共管理与公共政策指定之间的关系,分析长沙市禁运中巴车得以顺利进行的原因,以及公共管理机构及其人员应如何适度把握和合理运用政策变迁的时机和策略。
分析:从历史和现实的情况看,公交车在出行方便、安全快捷、运行有序等方面具有明显的优势,和中巴车各种缺陷导致的混乱运营秩序形成鲜明的对比,因此中巴车出城是城市文明管理的必然结果。
从公共管理的角度看,政府为了形式公共管理职能,制定和设计了合理的良性的公共政策和制度运行规范,从而提高了管理效率、增进了社会效率、达成了公共利益,所以说中巴进城是长沙市公共管理过程中关于中巴车营运政策的演变和发展的结果。
项目管理参考试题及答案(案例分析部分)(5篇)第一篇:项目管理参考试题及答案(案例分析部分)业主该不该出面与质监站作进一步沟通【案例正文】近期正在做扩产项目需要盖大厂房。
总包单位单位不属于本省企业,但是已经办理了相关入省进市手续,在打桩的时候,质监站要求检测管桩,用回弹仪检测说不合格(实际上所用的回弹仪最大测试范围只到C60,而管桩是C80强度,并且它检测的是已经打入地下的管桩明显不符合相关规定),由此下达了停工令。
后几经交涉,又提出管桩需要做钻芯试验,要求送到指定中心检测,结果按其要求送检合格后还提出原先的检测不符合要求,要求第二次送检。
打桩分包单位现在也比较强硬说不再伺候质监站,如果说管桩不合格,那么近期XX市开工的项目都得停工,因为都用的是同一厂家的,最后只能总包单位协调。
这样看来,基本可以肯定不是技术问题而是关系问题,可能总包方或打桩分包方在与质监站关系处理上出现了一定问题,这种事情一般是应该由总包出面。
但作为业主一方,该项目工期非常紧张,是否需要介入拉动资源?如果介入,有没有不良影响?如何介入?【相关分析】首先,可以肯定的是业主一定要尽快介入。
根据有关规定,项目应该是业主负责制,不管什么情况发生,最终是项目业主埋单。
第二,项目的报监应该是项目业主负责的,总承包单位、分包单位、检测部门、质监站等单位只是围绕大厂房项目利益关系人,依据管理原则,业主应该介入。
作为项目业主,首先应该调查施工单位的工程材料质量,如果材料真的存在质量问题,那么业主就应该毫不客气的要求施工单位进行整改,当然可能抽检到的存在质量问题,而其他的没有质量问题。
如果材料质量没有问题,也许是施工单位、也许是项目业主在某些方面关系没有处理好。
业主应该深入了解在什么方面、哪个环节出了什么样的问题,针对问题的实际情况,有目标、有方法的进行协调解决。
谁该为项目失败负主要责任【案例正文】小王被任命管理一个重要的软件项目,项目组有3个成员。
一、【背景】中国人民解放军某空军部队,拟在与蒙古接壤的二连浩特市建设一雷达生产厂,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已全部到位,银行贷款预计在2004年7月30日到位,2004年3月18日设计单位完成了初步设计图纸,12日进入施工图纸设计阶段,预计5月8日完成施工图纸设计,该空军部队考虑到该项目要在年底前竣工。
遂决定于3月19日进行施工招标。
施工招标采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
【问题】1建设工程施工招标的必备条件有哪些?2本项目在上述条件下是否可以进行工程施工招标,为什么?3在何种情况下,经批准可以采取邀请招标方式进行招标?4招标人在招标过程中的不妥之处有哪些?并说明理由。
答案:1、建设工程施工招标的必备条件有:(1)招标人已经依法成立;(2)初步设计及概算应当履行审批手续的,已经批准;(3)招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;(4)有相应资金或资金来源已经落实;(5)有招标所需的设计图纸及技术资料。
2、本项目在上述条件下不可以进行工程施工招标。
因为该项目还不具备施工招标的必备条件。
3、有下列情形之一的,经批准可以进行邀请招标:(1)项目技术复杂或有特殊要求,只有少量几家潜在投标人可供选择的;(2)受自然地域环境限制的;(3)涉及国家安全、国家秘密或者抢险救灾,适宜招标但不宜公开招标的;(4)拟公开招标的费用与项目的价值相比,不值得的;(5)法律、法规规定不宜公开招标的。
4、招标人在招标过程中的不妥之处和理由是:(1)不妥之处:招标人于2004年3月19日进行施工招标。
理由:该项目建设奖金没有全部落实,不具备施工招标所需的设计图纸。
(2)不妥之处:招标人向两家施工单位发出了投标邀请书。
理由:《招标投标法》规定,进行邀请招标时,必须向不少于3家的投标人发出投标邀请书。
1 自从 3000 年前第一次将保龄球运动引入到你的国家,你的国家一直将保龄球运动视为一种高尚的运动。
你作为一个项目经理要为政府建造一个保龄球运动的纪念碑:一个大理石-钛结构的保龄球饰针。
这个纪念碑预期能够持续几个世纪。
在这种情况下,认为项目是暂时性的这种说法A.不适合,因为这个项目需要的结果是持续的B.不适合要建造的产品C.认为项目团队将比本项目要长寿D.不适合,因为这个项目不是在短期内就可以完成的1 关于项目和运作,下列哪项描述是正确的?A.项目受到有限资源的约束,而运作没有这样的约束B.项目和运营主要区别是运营是重复的,项目是临时的。
C. 由于项目所要达到特定目标不同,所以项目是独特的。
而运作是重复的D.运作工作不能被定义为项目1 下列哪个不是项目的特点?A.被有限的资源约束B.需要规划,执行和控制C.创建独特的产品或服务D.是持续的重复的1 在持续运营中应用的项目管理技术被称做: ____________A.项目组合管理B.按项目管理C. 目标化管理D.例外管理1 你被指责你范围说明书里面某些规格描述不符合 SMART 目标原则,何谓 SMART目标?A.目标要比成功完成项目所必需的详细地多B.更容易实现的目标,可以帮助降低团队和你的压力C.目标必须可以实现以便于得到客户和项目出资人的正式赞誉D.目标必须描述的明确、可衡量、指定的、现实的和有时间限制1 涂料厂发起项目来建立个对有毒物质的操作指南,这是因为下列哪个原因启动项目的例子?A.市场需要B.客户需要C.法律要求D.技术改进1 整合由谁来完成:A.项目经理B. 团队C. 出资人D.干系人1 人力资源部经理计划从公司内部招聘项目经理,可供选择的人员有以下几位:候选人 A 有很好的管理知识;候选人 B 具有很好的项目管理知识;候选人 C 有扎实的技术知识;候选人 D 具有常规管理知识、项目管理和技术技能。
谁是最合适的候选人?A. AB. BC. CD. D1 你是某个项目发起人正在为项目招聘项目经理。
(完整版)项目管理案例分析题答案一、【背景】中国人民解放军某空军部队,拟在与蒙古接壤的二连浩特市建设一雷达生产厂,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已全部到位,银行贷款预计在2004年7月30日到位,2004年3月18日设计单位完成了初步设计图纸,12日进入施工图纸设计阶段,预计5月8日完成施工图纸设计,该空军部队考虑到该项目要在年底前竣工。
遂决定于3月19日进行施工招标。
施工招标采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
【问题】1建设工程施工招标的必备条件有哪些?2本项目在上述条件下是否可以进行工程施工招标,为什么?3在何种情况下,经批准可以采取邀请招标方式进行招标?4招标人在招标过程中的不妥之处有哪些?并说明理由。
答案:1、建设工程施工招标的必备条件有:(1)招标人已经依法成立;(2)初步设计及概算应当履行审批手续的,已经批准;(3)招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;(4)有相应资金或资金来源已经落实;(5)有招标所需的设计图纸及技术资料。
2、本项目在上述条件下不可以进行工程施工招标。
因为该项目还不具备施工招标的必备条件。
3、有下列情形之一的,经批准可以进行邀请招标:(1)项目技术复杂或有特殊要求,只有少量几家潜在投标人可供选择的;(2)受自然地域环境限制的;(3)涉及国家安全、国家秘密或者抢险救灾,适宜招标但不宜公开招标的;(4)拟公开招标的费用与项目的价值相比,不值得的;(5)法律、法规规定不宜公开招标的。
4、招标人在招标过程中的不妥之处和理由是:(1)不妥之处:招标人于2004年3月19日进行施工招标。
理由:该项目建设奖金没有全部落实,不具备施工招标所需的设计图纸。
(2)不妥之处:招标人向两家施工单位发出了投标邀请书。
理由:《招标投标法》规定,进行邀请招标时,必须向不少于3家的投标人发出投标邀请书。

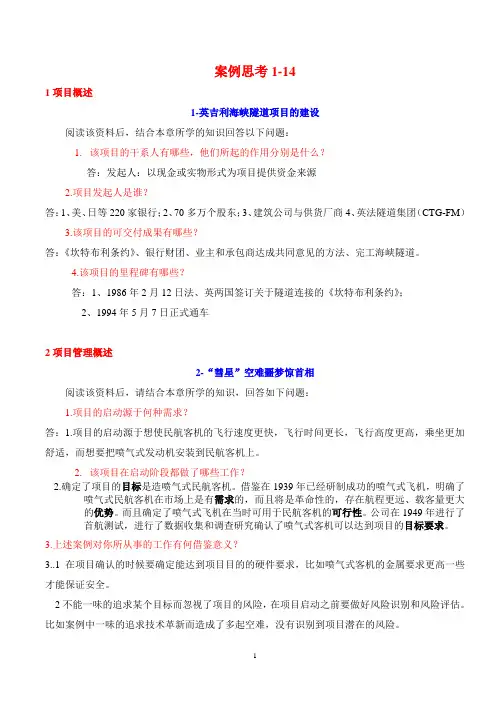

案例思考1-141项目概述1-英吉利海峡隧道项目的建设阅读该资料后,结合本章所学的知识回答以下问题:1.该项目的干系人有哪些,他们所起的作用分别是什么?答:发起人:以现金或实物形式为项目提供资金来源2.项目发起人是谁?答:1、美、日等220家银行;2、70多万个股东;3、建筑公司与供货厂商4、英法隧道集团(CTG-FM)3.该项目的可交付成果有哪些?答:《坎特布利条约》、银行财团、业主和承包商达成共同意见的方法、完工海峡隧道。
4.该项目的里程碑有哪些?答:1、1986年2月12日法、英两国签订关于隧道连接的《坎特布利条约》;2、1994年5月7日正式通车2项目管理概述2-“彗星”空难噩梦惊首相阅读该资料后,请结合本章所学的知识,回答如下问题:1.项目的启动源于何种需求?答:1.项目的启动源于想使民航客机的飞行速度更快,飞行时间更长,飞行高度更高,乘坐更加舒适,而想要把喷气式发动机安装到民航客机上。
2.该项目在启动阶段都做了哪些工作?2.确定了项目的目标是造喷气式民航客机。
借鉴在1939年已经研制成功的喷气式飞机,明确了喷气式民航客机在市场上是有需求的,而且将是革命性的,存在航程更远、载客量更大的优势。
而且确定了喷气式飞机在当时可用于民航客机的可行性。
公司在1949年进行了首航测试,进行了数据收集和调查研究确认了喷气式客机可以达到项目的目标要求。
3.上述案例对你所从事的工作有何借鉴意义?3..1在项目确认的时候要确定能达到项目目的的硬件要求,比如喷气式客机的金属要求更高一些才能保证安全。
2不能一味的追求某个目标而忽视了项目的风险,在项目启动之前要做好风险识别和风险评估。
比如案例中一味的追求技术革新而造成了多起空难,没有识别到项目潜在的风险。
3在项目启动之前要做好项目的质量管理,将质量管理的目标要准确,比如案例中把技术革新作为首要目标,而不是把安全放在第一位考虑。
3项目组织3-M公司组织结构的选择1.图3一中M公司目前的组织结构是何种组织结构,其缺陷是什么?答:M公司目前的组织结构是职能型组织结构,其缺陷有:1.容易忽视项目和客户的整体利益 2.项目成员责任意识淡化 3.协调难度大2.图3-10所示的是何种组织结构?若该公司采用此种组织结构,有何优缺点?答:图3-10所示的是项目型组织结构,优点:1.有利于统一指挥和管理,2.目标明确,有利于充分发挥团队精神,3.项目经理享有最大限度的自主决策权,4.沟通途径简洁,命令统一。
1.市场战略部分 案例分析1甲企业位于B 地区,主要生产A 产品。
某咨询公司接受甲企业的委托,完成了下列咨询服务工作。
(1)A 产品成熟度分析:A 产品的技术趋于稳定,市场需求迅速增加,生产规模逐步提高,生产该产品的企业数量也在迅速增加,生产成本呈下降趋势。
(2)A 产品销售量预测:咨询工程师收集了2005-2009年A 产品在B 地区的平均销售价格和销售量(见表1),采用移动平均法预测了2010-2019年A 产品在B 地区的销售量(见表2)。
表1 A 产品在B 地区的销售价格和销售量表2 2010-2019年A 产品在B 地区预测销售量(3)甲企业的内部与外部影响因素评价:运用评价矩阵对甲企业的内部和外部因素进行了综合评价,评价矩阵见表3。
表3 甲企业的企业内部和外部因素评价矩阵【问题】(1)根据咨询公司对A产品的市场分析结论,判断A产品处于产品生命周期的哪个阶段?(2)如果B地区2010年A产品的销售价格下降到7000元/台,用价格弹性系数法预测2010年A产品在B地区的销售量。
(3)某咨询工程师选择移动平均法预测A产品的销售量是否恰当?说明理由。
(4)根据对甲企业的内部和外部因素评价结果,画出SWOT分析图,指出甲企业应选择何种战略?答案:1.A产品处于产品生命周期的成长期。
(2分)2. 2005--2009年各年价格弹性系数的平均值=(-1.69-1.84-1.71-1.92)/4=-1.79(2分)[(7100-7000)/7100]×1.79=2.52%(2分)因此,2010年A产品在B地区的销售量为100×(1十2.52%)=103(万台)(2分)3.不恰当(2分),移动平均法只适用于短期预测,而对A产品的销售量要进行中长期预测(2分)。
4.(1)根据甲公司的企业内部和外部因素评价结果计算综合得分:优势劣势得分为:4×0.20+4×0.25+3×0.15-3×0.10-2×0.1 0-3×0.2=1.15(1分)机会威胁得分为:4×0.2+3×0.15+2×0.15-2×0.25-l×0.25=0.80(1分)(2)画出SWOT分析图(2分)3)公司应选择增长性战略(2分),因该公司处于SWOT分析图的第一象限,说明企业目前拥有优势和机会(1分),企业应采取增加投资、扩大生产、提高市场占有率的增长性战略(1分)。
招投标管理案例(一)背景:某办公楼的招标人于 2003年 10月 11日向具备承担该项目能力的 A、B、C、D、E 5家投标单位发出投标邀请书,其中说明,10月17~18日9时~16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。
该5家投标单位均接受邀请,并按规定时间提交了投标文件。
但投标单位A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。
由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E4家投标单位投标,并宣读该4家投标单位的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。
在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。
作为评标委员的招标人代表希望投标单位B再适当考虑一下降低报价的可能性。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定投标单位B为中标人。
由于投标单位B为外地企业,招标人于11月10日将中标通知书以挂号方式寄出,投标单位B于11月14日收到中标通知书。
由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从11月16日至12月11目招标人又与投标单位B就合同价格进行了多次谈判,结果投标单位B将价格降到略低于投标单位C的报价水平,最终双方于12月12日签订了书面合同。
问题:1.本次招标属于哪种形式?2.从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《招标投标法》的有关规定?请逐一说明。
答案:(一)1.邀请招标。
