砂井堆载预压地基工程技术交底
- 格式:doc
- 大小:16.50 KB
- 文档页数:1
砂石地基工程技术交底一、项目背景砂石地基工程是土木工程中常见的一项基础工程,用于加固地基、提供稳定的基础支撑。
本文将对砂石地基工程的技术要求、施工流程和质量控制进行详细交底。
二、技术要求1. 地基选择:根据工程地质勘察报告,选择适合的砂石地基,确保地基的承载力和稳定性。
2. 地基处理:对于软弱地基,应进行地基处理,如加固、加密、加厚等,以提高地基的稳定性。
3. 砂石选择:选择适当的砂石材料,应满足规定的技术指标,如颗粒级配、含泥量、含水率等。
4. 砂石填筑:按照设计要求,进行砂石填筑,填筑层厚度、均匀性和密实度应符合规范要求。
5. 压实控制:采用合适的压实设备和方法,对填筑层进行压实,确保填筑层的密实度和稳定性。
6. 沉降观测:在填筑完成后,进行沉降观测,及时发现和处理地基沉降问题。
三、施工流程1. 准备工作:组织施工人员、设备和材料,制定施工计划和安全措施。
2. 地基处理:根据地质勘察报告,进行地基处理工作,如加固、加密等。
3. 砂石选择:根据设计要求和技术指标,选择合适的砂石材料。
4. 砂石填筑:按照设计要求,进行砂石填筑,控制填筑层的厚度和均匀性。
5. 压实施工:采用合适的压实设备和方法,对填筑层进行压实,确保填筑层的密实度。
6. 沉降观测:在填筑完成后,进行沉降观测,及时发现和处理地基沉降问题。
7. 质量验收:对砂石地基工程进行质量验收,确保施工质量符合规范要求。
四、质量控制1. 施工人员:施工人员应具备相应的资质和经验,按照施工规范进行施工操作。
2. 设备管理:对施工所使用的设备进行管理和维护,确保设备的正常运行。
3. 材料选择:选择符合规范要求的砂石材料,进行材料验收和质量检测。
4. 施工过程控制:严格按照设计要求和工艺规范进行施工,控制填筑层的厚度、均匀性和密实度。
5. 沉降观测:在填筑完成后,进行沉降观测,及时发现和处理地基沉降问题。
6. 质量验收:对砂石地基工程进行质量验收,确保施工质量符合规范要求。
砂石地基工程技术交底一、项目背景砂石地基工程是建筑施工中常见的一项基础工程,主要用于提供稳定的地基支撑,确保建筑物的安全和稳定。
本次交底旨在详细介绍砂石地基工程的技术要求、施工流程、材料选用等内容,以确保施工过程中的质量和安全。
二、技术要求1. 地基勘察:在进行砂石地基工程前,必须进行地基勘察,了解地质情况、土壤承载力等参数,以确定合适的砂石材料和施工方案。
2. 材料选用:选择适合的砂石材料,包括石子、沙子等,要求材料质量优良、无杂质、粒径分布合理,并符合相关标准规定。
3. 施工工艺:砂石地基工程的施工工艺包括挖掘、填筑、夯实等环节。
挖掘时要注意保持坡度和平整度,填筑时要分层进行,夯实时要掌握合适的夯实度和夯击次数。
4. 施工质量控制:砂石地基工程的质量控制包括施工过程中的监测和检测,确保各项指标符合规范要求。
同时,要进行现场巡查和验收,确保施工质量达到设计要求。
三、施工流程1. 地基勘察:根据工程要求,进行详细的地基勘察,包括土壤类型、承载力、地下水位等参数的测试与分析。
2. 材料准备:根据勘察结果,选择合适的砂石材料,进行采购和储存,确保材料的质量和供应充足。
3. 施工准备:组织施工队伍,制定施工计划,准备施工设备和工具,并进行相关安全措施的培训和落实。
4. 施工过程:按照施工计划,进行挖掘、填筑和夯实等环节,确保每个环节的施工质量和工艺要求。
5. 质量控制:在施工过程中,进行监测和检测,包括土壤密实度、沉降量等指标的测量和记录。
同时,进行现场巡查和验收,确保施工质量达到设计要求。
6. 完工验收:施工完成后,进行最终验收,包括工程质量、安全措施的合规性等方面的检查,确保工程符合相关标准和规范。
四、安全措施1. 施工前,要对施工现场进行安全检查,确保施工区域没有危险物品和障碍物,并设置明显的安全警示标志。
2. 施工人员必须佩戴符合规定的个人防护装备,包括安全帽、防护鞋、手套等,以确保人身安全。

堆载预压施工安全交底1. 简介本文档旨在对堆载预压施工的安全交底进行详细介绍,以确保施工过程中的安全性。
堆载预压施工是一种常见的建筑施工方式,涉及到多种设备和操作步骤。
了解相关安全知识和预防措施对于保障工人的安全至关重要。
2. 工作环境安全交底2.1 工作环境评估在进行堆载预压施工前,必须对工作环境进行评估以确保安全。
评估内容包括但不限于地面承载能力、周围环境状况、存在的危险物等。
根据评估结果采取相应的安全措施。
2.2 堆载设备安全2.2.1 确保设备安全所有使用的堆载设备必须符合国家安全标准,并经过定期检查和维护。
操作人员应熟悉设备的使用方法和安全操作规程。
2.2.2 处理设备故障如果堆载设备发生故障,操作人员应立即停止操作,并向相关人员报告。
维修应交由专业维修人员进行,禁止私自修复。
2.3 工作区域设置2.3.1 区域标识在工作区域内设置明显的标识,例如安全警示标志、警示线等,以提醒他人不要进入工作区域。
2.3.2 必要防护措施根据工作环境的特点,设置必要的防护措施,例如悬挂网、防护栏杆等,以保障周围人员的安全。
3. 工作操作安全交底3.1 堆载预压操作规程3.1.1 操作人员培训所有参与堆载预压施工操作的人员必须接受专业培训,具备相关技能和知识。
3.1.2 操作步骤详细描述堆载预压施工的操作步骤,包括设备的准备、预压的具体流程以及结束工作时的步骤。
3.2 作业安全措施3.2.1 人员防护施工人员应穿着符合安全标准的工作服、安全帽、安全鞋等必要的个人防护装备。
3.2.2 使用工具使用工具时必须注意安全,确保工具的正常状态,禁止使用有缺陷的工具。
3.2.3 材料储存堆载预压作业过程中,材料储存要合理安排,确保材料的稳定和周围环境的安全。
4. 紧急情况应急预案交底4.1 火灾4.1.1 消防设备在工作区域内设置消防器材,并确保操作人员熟悉使用方法。
4.1.2 紧急疏散制定紧急疏散计划,并按计划进行演练,以确保施工人员在火灾发生时能迅速安全地撤离。

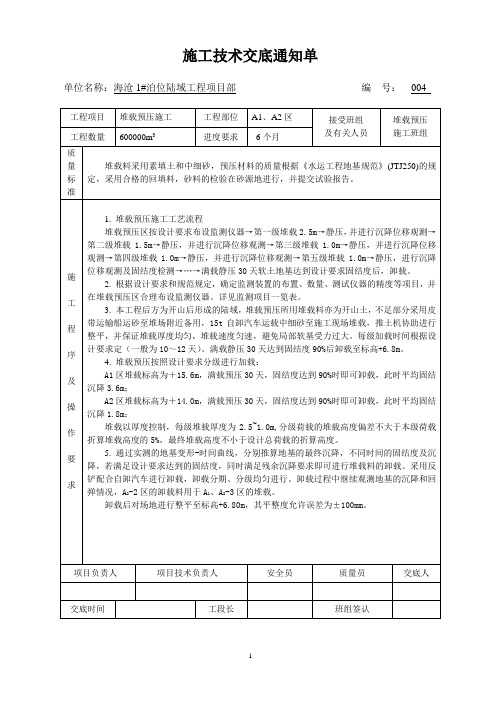

竹湖地基处理堆载预压施工技术交底1、质量要求及验收标准1。
1堆载预压荷载:46.8KPa(以设计堆载高度与砂垫顶高度之间的土重控制),沉降量约为1。
3m,工后沉降量0.13m,地基固结度达到90%。
1.2交工面地基承载力标准:载荷试验地基承载力≧95KPa。
1。
3交工面标高:规划湖泊岸顶标高6。
3m。
1。
4堆载填土压实度为0.93,填土容重为18KN/m3.1.5预压填土完成面高程主要有▼7。
6m和▼8.5m等。
2、堆载预压的施工条件地基处理至砂垫层并各分项工程经验收合格,即可进入堆载预压的施工。
3、堆载预压土的施工流程4、堆载施工4.1填料选择:堆载预压不得使用淤泥土或含垃圾杂物的填料,防止污染填筑好的地基,现场控制含水量以“手握成团,落地开花”为宜.如填料天然含水量偏低,碾压前应安排洒水车及时洒水。
4。
2施工放样:由测量人员依据设计图纸和导线控制点进行高程检测和填方边线放样.要求测量修坡边线和坡脚边线.4.3堆载土方采用挖掘机或装载机装土,自卸汽车运输,推土机摊铺,平地机配合整平,压路机碾压采用1弱振+1强振的碾压组合方式进行碾压。
土方堆载时下部土方不宜选用尖利碎石之类,以免扎破土工膜,预压土填筑过程中第一层填筑土摊铺后采用14~18t光轮压路机碾压,防止压破土工膜。
严禁摊铺及碾压设备穿过土工膜.堆载预压荷载分级逐渐加载,确保每级荷载下地基的稳定性。
一般预压填筑每层不大于30cm,填筑完成后采用中型碾压机具压实,确保在填筑后,不陷车即可。
预压土填筑过程中加强地基沉降观测,确保堤基填筑过程中的稳定,当变形过大时,应暂停加载,分析原因待变形稳定后,才能继续加载.填筑完一层后用环刀法进行检测,要求碾压后平均重度不小于18KN/m3,经检测合格后再进行下一层的填筑。
堆载时严格控制加载速率,边堆土边推平,尽量避免局部地方长时间填筑土方过高,预压土过程中,当堤基地面沉降速率大于每昼夜10mm,坡脚水平位移速率大于每昼夜5mm时,应立即停止填筑,待观测值恢复到限值以内再进行填筑.填筑后表面要求平整,横坡不小于1%,以防止表面积水,浸蚀堤基。

砂石地基工程技术交底引言概述:砂石地基工程技术交底是指在建造施工过程中,施工方向工程参预方详细介绍砂石地基工程的技术要点、施工方法和质量要求,以确保施工过程中的顺利进行。
本文将从四个方面介绍砂石地基工程技术交底的内容。
一、地基基本要求1.1 地基检测与评估:在进行砂石地基工程之前,首先需要进行地基检测与评估,确定地基的承载力和稳定性。
这包括地质勘探、地下水位测量等,以确定地基的可行性和施工方案。
1.2 地基处理:根据地基检测结果,对地基进行相应的处理。
这可以包括挖土、填土、夯实等工作,以提高地基的承载力和稳定性。
1.3 地基平整度要求:在进行地基处理后,需要对地基的平整度进行要求。
这可以通过使用水平仪等工具进行测量,确保地基的平整度符合设计要求。
二、砂石地基施工方法2.1 砂石地基铺设:在进行砂石地基工程时,需要将砂石进行铺设。
这可以通过使用机械设备进行,如推土机、挖掘机等。
在铺设过程中,需要保证砂石的均匀性和密实性。
2.2 砂石地基的压实:在进行砂石地基铺设后,需要进行砂石地基的压实工作。
这可以通过使用压路机等设备进行,以提高砂石地基的密实度和承载力。
2.3 砂石地基的保护:在完成砂石地基施工后,需要进行相应的保护措施,以防止砂石地基受到外界因素的破坏。
这可以包括进行覆盖、防水等工作,以确保砂石地基的稳定性和长期使用性能。
三、砂石地基质量控制3.1 施工过程监控:在进行砂石地基施工过程中,需要进行相应的监控工作,以确保施工质量符合要求。
这可以包括对施工现场的巡视、质量检测等,以及及时处理施工中浮现的问题。
3.2 施工材料检验:在进行砂石地基施工前,需要对所使用的砂石材料进行检验,确保其符合相关标准和要求。
这可以包括对砂石样品的采集、试验等工作,以保证施工材料的质量。
3.3 工程验收:在完成砂石地基施工后,需要进行相应的工程验收工作,以确保施工质量符合设计要求。
这可以包括对地基的平整度、密实度等进行检测和评估,以及对施工过程的记录和总结。
砂石地基工程技术交底技术交底内容如下:一、项目概述砂石地基工程是建筑施工中的重要环节,旨在为建筑物提供稳固的基础支撑。
本次砂石地基工程技术交底旨在详细介绍砂石地基工程的施工流程、材料要求、质量控制等相关内容。
二、施工流程1. 前期准备:在进行砂石地基工程之前,需要进行场地勘察、土质测试等工作,确保施工条件符合要求。
2. 土地平整:根据设计要求,进行场地平整工作,清除杂物、石块等障碍物。
3. 基坑开挖:根据设计图纸,进行基坑开挖工作,确保基坑的尺寸和形状符合要求。
4. 基础处理:根据设计要求,对基坑进行基础处理,包括清理基坑底部、加铺砂石等。
5. 砂石填充:根据设计要求,将合适的砂石填充至基坑内,进行均匀夯实,确保填充层的稳固性。
6. 砂石压实:使用振动压路机对填充的砂石进行压实,提高地基的承载能力。
7. 地表处理:对砂石地基进行地表处理,包括表面修整、覆盖防尘材料等。
三、材料要求1. 砂石:使用符合国家标准的砂石材料,确保材料的质量稳定。
2. 振动压路机:选用具有良好压实效果的振动压路机,确保砂石地基的压实质量。
3. 防尘材料:选择符合环保要求的防尘材料,确保地表处理的效果。
四、质量控制1. 施工人员:施工人员需持有相关岗位证书,具备一定的施工经验和技术能力。
2. 施工现场管理:加强施工现场管理,确保施工过程中的安全、质量和进度。
3. 材料检验:对所使用的砂石等材料进行检验,确保材料符合要求。
4. 工艺监控:对施工过程进行监控,确保施工工艺符合设计要求。
5. 质量验收:在施工完成后进行质量验收,确保砂石地基工程达到设计要求。
五、安全注意事项1. 施工人员需佩戴好安全帽、安全鞋等个人防护用品,严禁穿拖鞋等不符合安全要求的服装。
2. 施工现场应设置明显的警示标志,确保施工区域的安全。
3. 施工过程中应注意防止砂石倾斜、滚落等情况,确保施工人员的人身安全。
4. 施工现场应配备灭火器等消防设备,确保施工过程中的火灾安全。
砂石地基工程技术交底一、项目背景砂石地基工程是建筑施工中常见的基础工程之一,其作用是为建筑物提供稳固的基础支撑。
本文将详细介绍砂石地基工程的相关技术要求和施工流程。
二、技术要求1. 砂石选择:选择合适的砂石材料,应具备以下特点:a. 砂石颗粒应均匀,不得含有过多的粉状物质;b. 砂石应具有良好的排水性能,不得含有过多的黏性物质;c. 砂石应具有较高的强度和稳定性,能够承受建筑物的荷载;d. 砂石应符合相关标准要求,如国家标准等。
2. 地基处理:在进行砂石地基工程之前,需要对地基进行必要的处理,包括以下步骤:a. 清理地表杂物:清除地表上的杂草、垃圾等;b. 平整地表:对地表进行平整处理,确保地基的平整度;c. 压实地基:利用专用机械对地基进行压实处理,提高地基的承载力。
3. 施工流程:a. 布置施工场地:确定施工区域,并进行相应的标示和围挡;b. 砂石运输:将选好的砂石材料运输至施工现场,确保砂石的质量;c. 砂石铺设:按照设计要求,将砂石均匀地铺设在地基上,并进行压实;d. 砂石压实:利用振动碾压机对铺设好的砂石进行压实处理,提高地基的稳定性;e. 检查验收:对砂石地基进行检查验收,确保施工质量符合要求。
4. 安全注意事项:a. 施工现场应设置必要的警示标志,确保施工安全;b. 操作人员应穿戴好安全防护装备,如安全帽、手套等;c. 严禁在施工区域内吸烟或使用明火;d. 施工现场应保持整洁,避免杂物堆放。
三、施工案例以某大型住宅小区的砂石地基工程为例,该项目总用地面积约5000平方米,施工流程如下:1. 清理地表杂物:清除地表上的杂草、垃圾等,确保地基清洁;2. 平整地表:利用平地机对地表进行平整处理,确保地基平整度;3. 砂石运输:将选购的砂石材料运输至施工现场,保证砂石的质量;4. 砂石铺设:将砂石均匀地铺设在地基上,厚度约为30厘米;5. 砂石压实:利用振动碾压机对铺设好的砂石进行压实处理,确保地基稳定性;6. 检查验收:对砂石地基进行检查验收,确保施工质量符合要求。
