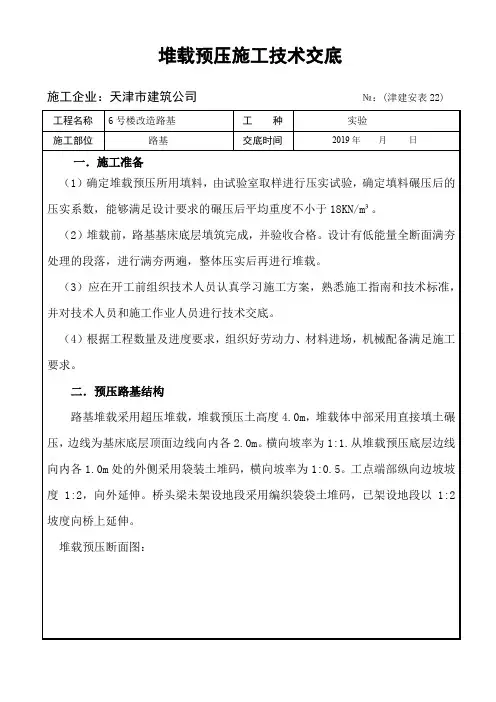

堆载预压施工技术交底施工企业:天津市建筑公司№:(津建安表22) 工程名称6号楼改造路基工种实验施工部位路基交底时间2019年月日一.施工准备(1)确定堆载预压所用填料,由试验室取样进行压实试验,确定填料碾压后的压实系数,能够满足设计要求的碾压后平均重度不小于18KN/m³。
(2)堆载前,路基基床底层填筑完成,并验收合格。
设计有低能量全断面满夯处理的段落,进行满夯两遍,整体压实后再进行堆载。
(3)应在开工前组织技术人员认真学习施工方案,熟悉施工指南和技术标准,并对技术人员和施工作业人员进行技术交底。
(4)根据工程数量及进度要求,组织好劳动力、材料进场,机械配备满足施工要求。
二.预压路基结构路基堆载采用超压堆载,堆载预压土高度4.0m,堆载体中部采用直接填土碾压,边线为基床底层顶面边线向内各2.0m。
横向坡率为1:1.从堆载预压底层边线向内各1.0m处的外侧采用袋装土堆码,横向坡率为1:0.5。
工点端部纵向边坡坡度1:2,向外延伸。
桥头梁未架设地段采用编织袋袋土堆码,已架设地段以1:2坡度向桥上延伸。
堆载预压断面图:区间路堑堆载预压横断面区间路堤堆载预压横断面三.施工要求及工艺3.1施工要求(1)堆载预压应按设计要求进行,预压材料应符合设计要求,不得使用淤泥土或含垃圾杂物的填料。
(2)预压土的容量和堆载宽度、高度、坡度应符合设计要求。
预压荷载不应小于设计荷载。
(3)堆载时应该控制加载速率,分层荷载应符合设计要求,保证在各级荷载下路基的稳定性。
(4)堆载时应边堆载边摊平,顶面应平整。
(5)堆载过程中应采取有效措施防止预压土污染已填筑的路基。
(6)堆载预压前应制定变形观测设施的保护措施,堆载时应派专人指挥卸料,观测设施如有损坏应及时恢复。
(7)堆载过程中应安规定进行变形观测并做好观测记录。
(8)堆载预压时间应观测资料和工后沉降推算结果,有建设单位组织、设计、施工、监理单位参加,评估单位进行卸载评估,评估通过后方可卸载。
堆载预压施工安全交底1. 简介本文档旨在对堆载预压施工的安全交底进行详细介绍,以确保施工过程中的安全性。
堆载预压施工是一种常见的建筑施工方式,涉及到多种设备和操作步骤。
了解相关安全知识和预防措施对于保障工人的安全至关重要。
2. 工作环境安全交底2.1 工作环境评估在进行堆载预压施工前,必须对工作环境进行评估以确保安全。
评估内容包括但不限于地面承载能力、周围环境状况、存在的危险物等。
根据评估结果采取相应的安全措施。
2.2 堆载设备安全2.2.1 确保设备安全所有使用的堆载设备必须符合国家安全标准,并经过定期检查和维护。
操作人员应熟悉设备的使用方法和安全操作规程。
2.2.2 处理设备故障如果堆载设备发生故障,操作人员应立即停止操作,并向相关人员报告。
维修应交由专业维修人员进行,禁止私自修复。
2.3 工作区域设置2.3.1 区域标识在工作区域内设置明显的标识,例如安全警示标志、警示线等,以提醒他人不要进入工作区域。
2.3.2 必要防护措施根据工作环境的特点,设置必要的防护措施,例如悬挂网、防护栏杆等,以保障周围人员的安全。
3. 工作操作安全交底3.1 堆载预压操作规程3.1.1 操作人员培训所有参与堆载预压施工操作的人员必须接受专业培训,具备相关技能和知识。
3.1.2 操作步骤详细描述堆载预压施工的操作步骤,包括设备的准备、预压的具体流程以及结束工作时的步骤。
3.2 作业安全措施3.2.1 人员防护施工人员应穿着符合安全标准的工作服、安全帽、安全鞋等必要的个人防护装备。
3.2.2 使用工具使用工具时必须注意安全,确保工具的正常状态,禁止使用有缺陷的工具。
3.2.3 材料储存堆载预压作业过程中,材料储存要合理安排,确保材料的稳定和周围环境的安全。
4. 紧急情况应急预案交底4.1 火灾4.1.1 消防设备在工作区域内设置消防器材,并确保操作人员熟悉使用方法。
4.1.2 紧急疏散制定紧急疏散计划,并按计划进行演练,以确保施工人员在火灾发生时能迅速安全地撤离。
技术交底书静压1遍+弱振1遍+强振2遍=4遍静压1遍+弱振1遍+强振4遍=5遍选取65#工点进行试验,试验段里程为DK644+495.89~+662.12,试验层数二层,从第二层开始试验,第一层松铺30cm,小型夯机夯实压实度合格后即可进行试验,试验松铺厚度分别为35cm、40cm,松铺厚度采用带刻度的竹竿控制。
碾压从第三遍开始检测压实度,压实度达不到设计要求继续压实直至合格。
摊铺前检查填料的含水量,当填料含水量与其最佳含水量之差不超过2%时即可摊铺整平,含水量超标采取现场晾晒或喷洒水雾等方法进行调整。
对于采用洒水、晾晒效果不大的填料应弃置不用。
严禁在填料技术条件不满足要求的情况下进行压实。
碾压按照密实度不小于0.8进行控制,单层压实后现场采用灌砂法检测密实度,合格后方可进行下一层填筑。
预压土填筑过程中第一层填筑土采用小型反铲配合人工进行摊平,小型夯机夯实,防止压破土工布。
一般预压土填筑每层厚度不大于0.4m,采用振动平碾压实;碾压时按照从两侧向中心的顺序,纵向进退方式进行碾压,行与行轮迹重叠40cm,横向同层接头处重叠0.4~0.5m,相邻两区段纵向重叠约2m,以保证无漏压、无死角,确保碾压的均匀性。
对于小于15m的短小路基,可采用小型夯机压实。
预压土填筑施工时严格控制加载速率,施工中要对路基沉降板、单点沉降计按规范及设计堆载预压期间规定的频次进行观测,确保每级荷载下的地基稳定性。
当路堤中心线地面沉降速率大于每昼夜10mm,坡脚水平位移速率大于每昼夜5mm时,应立即停止填筑,待观测值恢复到限值以内再继续加载填筑。
堆载预压土填筑前,按设计监测断面位置于基床底层顶面、土工布上面设置新的沉降板,并且原有的沉降板测杆应继续根据填筑高度往上接长;在填筑过程中采用1m×1m×1m钢筋保护架对沉降观测装置进行保护,沉降观测装置周围1m范围人工夯实。
堆载预压土施工必须满足雨季排水要求,顶面四周距边缘0.5m位置采用粘土设置拦水埂,并沿线路方向每30m~50m横向两侧设一集中排水槽,采用土工布护住槽底及两侧,路基本体边坡排水槽已施做的结合本体排水槽设置;雨前顶面裸露区采用彩条布进行临时覆盖,防止雨水浸泡冲刷形成泥浆,影响下层施工。

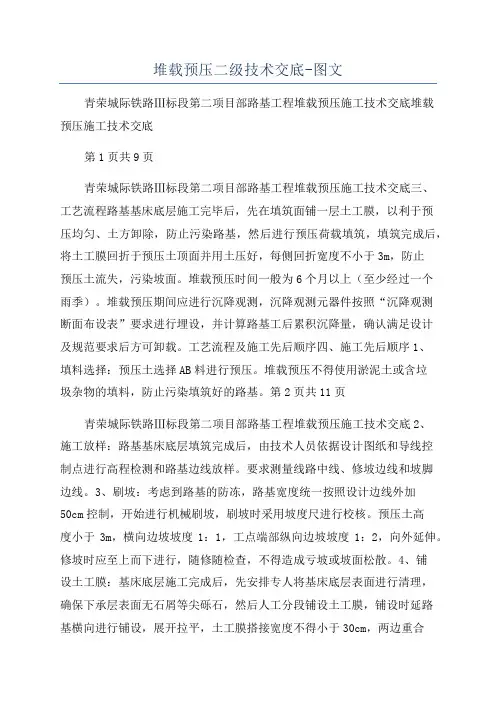

堆载预压二级技术交底-图文青荣城际铁路Ⅲ标段第二项目部路基工程堆载预压施工技术交底堆载预压施工技术交底第1页共9页青荣城际铁路Ⅲ标段第二项目部路基工程堆载预压施工技术交底三、工艺流程路基基床底层施工完毕后,先在填筑面铺一层土工膜,以利于预压均匀、土方卸除,防止污染路基,然后进行预压荷载填筑,填筑完成后,将土工膜回折于预压土顶面并用土压好,每侧回折宽度不小于3m,防止预压土流失,污染坡面。
堆载预压时间一般为6个月以上(至少经过一个雨季)。
堆载预压期间应进行沉降观测,沉降观测元器件按照“沉降观测断面布设表”要求进行埋设,并计算路基工后累积沉降量,确认满足设计及规范要求后方可卸载。
工艺流程及施工先后顺序四、施工先后顺序1、填料选择:预压土选择AB料进行预压。
堆载预压不得使用淤泥土或含垃圾杂物的填料,防止污染填筑好的路基。
第2页共11页青荣城际铁路Ⅲ标段第二项目部路基工程堆载预压施工技术交底2、施工放样:路基基床底层填筑完成后,由技术人员依据设计图纸和导线控制点进行高程检测和路基边线放样。
要求测量线路中线、修坡边线和坡脚边线。
3、刷坡:考虑到路基的防冻,路基宽度统一按照设计边线外加50cm控制,开始进行机械刷坡,刷坡时采用坡度尺进行校核。
预压土高度小于3m,横向边坡坡度1:1,工点端部纵向边坡坡度1:2,向外延伸。
修坡时应至上而下进行,随修随检查,不得造成亏坡或坡面松散。
4、铺设土工膜:基床底层施工完成后,先安排专人将基床底层表面进行清理,确保下承层表面无石屑等尖砾石,然后人工分段铺设土工膜,铺设时延路基横向进行铺设,展开拉平,土工膜搭接宽度不得小于30cm,两边重合部分应采用透明宽胶带或热熔法进行连接密贴,防止预压土污染路基本体。
沉降观测标位置,可将土工膜戳破,尽量使其孔径较小。
如孔洞较大可用透明胶带进行粘贴。
5、堆载土方:土方堆载时下部土方不宜选用尖利碎石之类,以免扎破土工膜,预压土填筑过程中第一层填筑土摊铺后采用20t光轮压路机碾压,防止压破土工膜。

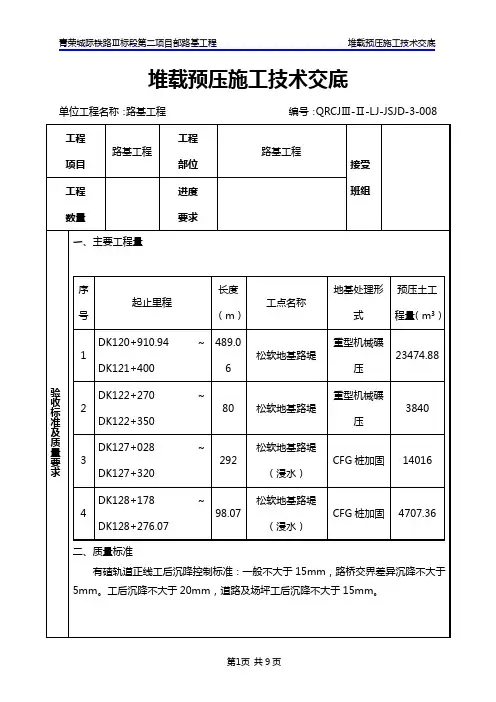

堆载预压施工技术交底单位工程名称:路基工程编号:QRCJⅢ-Ⅱ-LJ-JSJD-3-008工程项目路基工程工程部位路基工程接受班组工程数量进度要求验收标准及质量要求一、主要工程量二、质量标准有碴轨道正线工后沉降控制标准:一般不大于15mm,路桥交界差异沉降不大于5mm。
工后沉降不大于20mm,道路及场坪工后沉降不大于15mm。
序号起止里程长度(m)工点名称地基处理形式预压土工程量(m³)1DK120+910.94~DK121+400489.06松软地基路堤重型机械碾压23474.88 2 DK122+270~DK122+350 80 松软地基路堤重型机械碾压38403 DK127+028~DK127+320 292松软地基路堤(浸水)CFG桩加固140164DK128+178~DK128+276.0798.07松软地基路堤(浸水)CFG桩加固4707.36工艺流程及施工先后顺序三、工艺流程路基基床底层施工完毕后,先在填筑面铺一层土工膜,以利于预压均匀、土方卸除,防止污染路基,然后进行预压荷载填筑,填筑完成后,将土工膜回折于预压土顶面并用土压好,每侧回折宽度不小于3m,防止预压土流失,污染坡面。
堆载预压时间一般为6个月以上(至少经过一个雨季)。
堆载预压期间应进行沉降观测,沉降观测元器件按照“沉降观测断面布设表”要求进行埋设,并计算路基工后累积沉降量,确认满足设计及规范要求后方可卸载。
四、施工先后顺序1、填料选择:预压土选择AB料进行预压。
堆载预压不得使用淤泥土或含垃圾杂物的填料,防止污染填筑好的路基。
2、施工放样:路基基床底层填筑完成后,由技术人员依据设计图纸和导线控制点进行高程检测和路基边线放样。
要求测量线路中线、修坡边线和坡脚边线。
3、刷坡:考虑到路基的防冻,路基宽度统一按照设计边线外加50cm控制,开始进行机械刷坡,刷坡时采用坡度尺进行校核。
预压土高度小于3m,横向边坡坡度1:1,工点端部纵向边坡坡度1:2,向外延伸。

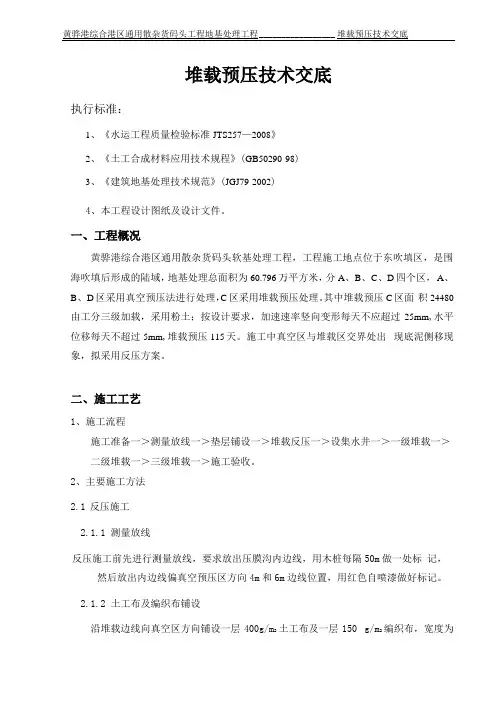

黄骅港综合港区通用散杂货码头工程地基处理工程_________________ 堆载预压技术交底堆载预压技术交底执行标准:1、《水运工程质量检验标准JTS257—2008》2、《土工合成材料应用技术规程》(GB50290-98)3、《建筑地基处理技术规范》(JGJ79-2002)4、本工程设计图纸及设计文件。
一、工程概况黄骅港综合港区通用散杂货码头软基处理工程,工程施工地点位于东吹填区,是围海吹填后形成的陆域,地基处理总面积为60.796万平方米,分A、B、C、D四个区,A、B、D区采用真空预压法进行处理,C区采用堆载预压处理。
其中堆载预压C区面积24480由工分三级加载,采用粉土;按设计要求,加速速率竖向变形每天不应超过25mm,水平位移每天不超过5mm,堆载预压115天。
施工中真空区与堆载区交界处出现底泥侧移现象,拟采用反压方案。
二、施工工艺1、施工流程施工准备一>测量放线一>垫层铺设一>堆载反压一>设集水井一>一级堆载一>二级堆载一>三级堆载一>施工验收。
2、主要施工方法2.1反压施工2.1.1测量放线反压施工前先进行测量放线,要求放出压膜沟内边线,用木桩每隔50m做一处标记,然后放出内边线偏真空预压区方向4m和6m边线位置,用红色自喷漆做好标记。
2.1.2土工布及编织布铺设沿堆载边线向真空区方向铺设一层400g/m2土工布及一层150 g/m2编织布,宽度为距离压膜沟内边线6m。
施工前先将编织布或土工布卷状平放于施工区,人工滚动铺开,铺设时保留一定的搭接量,并缝接牢固。
缝合缝必须是两条平行的缝合线。
2.1.3反压施工鉴于真空预压区与堆载预压区交界处部分位置出现底泥侧移的现象,为保证真空预压区恒载质量,拟定距离压膜沟内边线6m位置起,向真空预压区铺设土工布及编织布各一层。
铺设完成后,在距离压膜沟内边线4m位置起,采用含水量较低的粉土做堆载反压,厚度4m,边坡按1:1.5进行收坡,共计29915m32.2堆载预压施工施工前,由测量人员对集水井位置及堆载边界进行测量放线,集水井采用预制陶粒混凝土管,内径为500mm,壁厚200mm,集水井外侧人工抛填500mm厚袋装碎石进行防护,集水井埋设时底标高低于砂垫层400mm。
ZT1101JL11-02
施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部一工区编号:
编制:复核:审核:签收:年月日
ZT1101JL11-02
施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部一工区编号:
编制:复核:审核:签收:年月日
ZT1101JL11-02
施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部一工区编号:
编制:复核:审核:签收:年月日
ZT1101JL11-02
施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部一工区编号:
编制:复核:审核:签收:年月日
ZT1101JL11-02
施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部一工区编号:
编制:复核:审核:签收:年月日
ZT1101JL11-02
施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部一工区编号:
编制:复核:审核:签收:年月日。
一、交底项目:堆载预压施工二、交底日期:____年____月____日三、施工单位:____________________四、施工负责人:__________________五、参与人员:所有参与堆载预压施工的施工人员、管理人员及监督人员六、交底内容:一、施工前的准备工作1. 确保施工场地平整、坚实,排水畅通,避免因场地问题影响施工进度。
2. 检查堆载材料的质量、规格是否符合要求,确保材料合格。
3. 准备好施工所需的机械设备,如压路机、吊车、装载机等。
4. 制定详细的施工方案,明确施工流程、施工顺序、施工方法及施工要求。
二、施工过程中的安全注意事项1. 人员安全:(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工人员应熟悉施工区域环境,避免发生意外伤害。
2. 机械设备安全:(1)机械设备操作人员必须持有相关操作证,确保操作熟练。
(2)机械设备在施工过程中,应保持良好的技术状态,发现问题及时维修。
(3)机械设备作业区域应设置明显的警示标志,防止无关人员进入。
3. 堆载材料安全:(1)堆载材料应按照设计要求进行堆放,严禁超负荷堆放。
(2)堆载材料堆放过程中,应确保堆放稳定性,防止发生倾倒。
(3)堆载材料堆放区域应设置排水沟,防止雨水浸泡。
4. 施工现场安全:(1)施工现场应设置明显的警示标志,包括警示灯、警示牌等。
(2)施工现场应保持整洁,不得随意堆放杂物。
(3)施工现场应设置消防设施,确保消防通道畅通。
三、施工过程中的质量控制1. 堆载材料质量:严格按照设计要求进行堆载材料的选择,确保材料合格。
2. 施工工艺:严格按照施工方案进行施工,确保施工质量。
3. 施工监测:对施工过程中的关键工序进行监测,发现问题及时处理。
四、施工过程中的环境保护1. 严格控制施工过程中的扬尘、噪音等污染。
2. 施工现场应设置排水沟,防止施工废水污染环境。
第1张共张堆载预压施工技术交底一、设计说明1、路基基床底层施工完毕后,应采取堆载预压措施加速沉降的发生。
一般地段堆载预压土方采用顶部宽度为8m、高度为3m,边坡坡度1:1的梯形断面。
在堆载预压实施前应先在基床底层的顶面铺设一层复合土工布(质量>150g/m2,CBR顶破强度不小于2.0KN),施工中应防止破坏土工布,以防止地表降水渗入基床底层。
堆载土方表面用土工布覆盖,以防雨水冲刷,大风起尘污染路基、破坏自然环境。
2、堆载预压土方应进行适当压实,保证堆载预压土方的稳定性。
堆载预压土方容重不小于18KN/m3。
3、堆载预压土方应优先利用就近的路堑挖土弃方,不足部分取自附近的取土场;堆载预压土方卸载后,应运回取土场地或附近的弃土场及其它合适的位置。
4、堆载预压期间,应加强沉降观测,绘制“沉降-时间”曲线图,进行沉降预测和工后沉降的推算,当推算的工后沉降满足要求时方可卸载。
5、路堤地段堆载预压示意图如下:路堤地段堆载预压土方横断面示意图沉降监测桩大样图二、施工工艺流程堆载预压施工工艺框图三、施工方法1、施工准备(1)根据设计纵断面及标准横断面图,确定相应段落的路肩标高、宽度及边坡坡率,对已成型的路基进行刷坡、修整;(2)路基两侧护道的平面位置及标高原则上按设计值进行控制,鉴于局部地段护道纵向不平顺,应重新对其设计值进行拟合、调整,以达到线型平顺流畅,坡面棱角分明的效果;(3)基床填筑最后一层之前,应将路基两侧边坡超宽部分收至路基面,并按设计标高(高出2~3cm)及横坡(4%)标准进行基床顶面控制,根据现场实际情况,应及时对填料进行增加或减少,待路基碾压成型,报检监理工程师验收合格后即可进行堆载预压施工;(4)堆载预压施工前,在基床两侧路肩位置应及时埋设路基沉降监测桩(具体要求见“沉降监测桩大样图”)2、施工方法堆载预压施工工艺顺序为:测量放样→沉降监测桩设置→铺设土工布→分层填筑预压土、同步沉降观测→放置并沉降观测→沉降评估→预压土卸载。
一、交底目的为确保真空堆载预压施工过程中的安全,提高施工人员的安全意识,防止事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:____________________三、施工工艺及流程1. 施工工艺:真空堆载预压施工主要包括以下步骤:- 预压场地平整;- 铺设砂垫层;- 布设排水系统;- 设置密封膜;- 抽真空;- 荷载施加;- 监测与调整。
2. 施工流程:1. 预压场地平整;2. 铺设砂垫层;3. 布设排水系统;4. 设置密封膜;5. 抽真空;6. 荷载施加;7. 监测与调整。
四、安全技术措施1. 施工人员必须经过专业培训,了解真空堆载预压施工的安全操作规程。
2. 施工现场应设置明显的警示标志,提醒施工人员注意安全。
3. 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
4. 施工过程中,应确保排水系统畅通,防止积水。
5. 抽真空过程中,应密切观察真空泵运行情况,发现异常立即停止抽真空,排除故障。
6. 荷载施加过程中,应严格按照设计要求进行,防止超载。
7. 施工过程中,应定期检查密封膜,确保密封性能良好。
8. 施工过程中,应密切关注土体沉降情况,如发现异常,立即采取措施。
9. 施工过程中,应做好防火、防爆措施,防止火灾事故发生。
10. 施工结束后,应及时清理施工现场,确保安全。
五、应急措施1. 发现人员受伤,立即停止施工,进行现场急救,并立即拨打120急救电话。
2. 发现火灾,立即使用灭火器进行灭火,并拨打119火警电话。
3. 发现其他安全事故,立即报告项目负责人,并采取相应措施进行处理。
六、交底人及接受人1. 交底人:____________________2. 接受人:____________________七、交底时间____年____月____日八、备注1. 本安全技术交底适用于真空堆载预压施工全过程。
堆载预压技术交底
一、交底目的
编制本交底的目的是为了更好地指导新海城车站路基堆载预压的施工与监测。
二、适用范围
本交底仅适用于新海城车站站内路基堆载预压施工。
三、交底内容
1、设计堆载预压形式
图1 区间路基堆载预压设计示意图
图2 站内路基堆载预压设计示意图
2、路基预压施工要求
⑴基床底层填筑完成后,在路基两侧埋设侧向位移边桩,并在路基基床底层顶面铺设一层短纤针刺非织造土工布(透水土工布),在其上分层填筑预压土。
⑵填筑第一层土时采用装载机摊铺后压实,防止土工布破损。
⑶填筑预压土过程中,测量组要对路基侧向位移边桩进行观测和计算,确保每级荷载下的路基稳定性。
⑷预压土采用CFG桩桩孔土,填筑时按层厚50cm进行分层摊铺碾压(即填层数为7层),确保碾压后平均重度不小于18KN/m3。
⑸预压土高度3.5m,横向边坡坡度1:1,端部纵向边坡坡度1:2,向外延伸。
若小里程与盘营客专海城上下联特大桥交界处堆载时桥头仍未架梁,则桥头处采用编织袋装土堆码,海鞍特大桥0#台处和刚构桥两端以1:2坡度向桥上延伸。
⑹预压土宽度:正线地段底宽13.4m,站内底宽27.5m,道岔区渐变过渡。
由于我车站路基填筑时两侧均超宽50cm,所以正线段预压土坡脚线为路基边线靠内1.5m。
⑺堆载过程中要采取边坡码砌等措施保证预压土的断面尺寸。
⑻预压土施工过程中,要及时按设计埋设监测元件及沉降观测标志,并采取措施加强保护,确保监测元件的工作性能。
⑼路基填筑、堆载过程中及堆载完成后,测量组须严格按照精密测量的观测方法和设计规定的观测频次进行沉降观测,确保数据真实、有效。
3、沉降观测与评估
⑴预压时间要求
本线设计要求的预压期不少于6个月,卸载时间需要依据沉降观测和评估予以确定。
测量组须务实求真,把好沉降观测关。
⑵沉降评估
达到预压期后,技术室应根据测量成果进行沉降评估,评估结果达到工后沉降要求后方可报审进行卸载。
4、安全交底
堆载预压施工时,由于作业面越来越狭小,大型机械操作时会互相干扰,因此,现场领工员以及操作手应相互配合,协调施工,杜绝安全事故的发生。
