一、给水管道安装:1、地下室或地下建筑物,外墙有管道穿过的应采取防水措施,对有严格防水要求的建筑物必须采用柔性防水套管(刚性防水套管).2、建筑给水管道穿过墙壁和楼板应设置金属或塑料套管(详见GB50242—2002.3。
3.12)3、阀门安装前应做强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%且不少于1个,对于安装在主干管道上起切断作用的闭路阀门,应逐个做强度和严密性试验(见规范3。
2.4)4、阀门的强度试验压力公称压力的1。
5倍,严密性试验压力为公称压力的1.1倍,试验压力在试验持续时间内应保持不变,且壳体填料及阀瓣密封无渗漏(见规范3.2.5)。
5、给水横管宜有0。
002-0。
005的坡度坡向泄水装置.6、给水主管和装有3个以上配水点的支管始端均应安装可拆装的连接件。
7、水表应安装在便于检修、不受暴晒、污染冻结的地方,安装螺翼式水表表前与阀门前应有不小于8倍水表接口直径的直线管段,表外壳距离墙表面净距为10-30MM,表前后直线段长度大于300MM时其超出管段应煨弯沿墙敷设。
8、室内给水管道的水压试验必须符合设计要求,当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1。
5倍,但不得小于1。
0MPA(见规范4.2。
1)。
9、给水系统交付使用前必须进行通水试验并做好记录(见规范4。
2。
2)。
10、生活给水系统在交付使用前必须冲洗和消毒,并经有关部门取样检验符合国家《生活饮用水标准》方可使用(见规范4。
2。
3)。
11、水泵就位前的基础混凝土强度、坐标、标高、尺寸和螺栓孔位置必须符合设计规定.12、水泵试运转的轴承温升必须符合设备说明书的规定。
13、敞口水箱的满水试验和密闭水箱的水压试验必须符合设计与规范的规定。
检验方法:满水试验静置24h观察,不渗不漏;水压实验在试验压力下10分钟压力不降,不渗不漏。
二、排水管道安装:1、排水出户管穿过基础、地梁、剪力墙时应预留孔洞,有防水要求处应预埋刚性防水套管(柔性防水套管)。

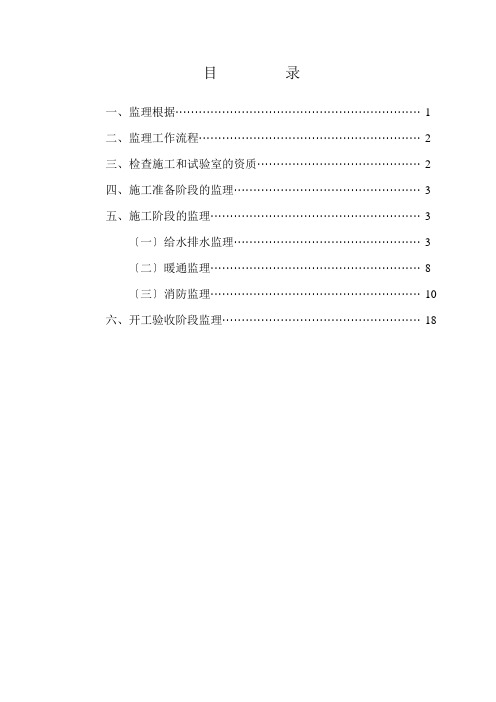

目录一、监理根据 (1)二、监理工作流程 (2)三、检查施工和试验室的资质 (2)四、施工准备阶段的监理 (3)五、施工阶段的监理 (3)〔一〕给水排水监理 (3)〔二〕暖通监理 (8)〔三〕消防监理 (10)六、开工验收阶段监理 (18)给水排水、暖通、消防监理施行细那么一、监理根据1、采暖通风与空气调节设计〔2001年修订版〕GBJ19-872、高层民用建筑设计防火〔2001年修订版〕GB50045-953、建筑给水排水及采暖工程施工质量验收GB50242-20024、建筑工程施工质量验收统一GB50300-20015、通风与空调工程施工质量验收GB50243-20026、压缩机、风机、泵安装工程施工验收GB50275-987、工业设备及道绝热工程质量检验评定GB50185-938、采暖、通风材料、设备及行业现行9、暖通专业建立设计图集〔R类、T类、K类、FT类〕10、建筑工程归档整理GB/T50328-200111、建筑工程归档整理GB/T50328-200112、建筑给水排水及采暖工程施工质量验收规范。
GB50242-200213、建筑工程施工质量验收统一标准。
GB50300-200114、自动喷水灭火系统施工及验收规范。
GB50261-9615、建筑给水排水设计规范〔1997年版〕。
GBJ15-8716、建筑设计防火规范〔2001年修订版〕。
GBJ16-8717、高层民用建筑设计防火规范〔2001年修订版〕。
GB50045-9518、自动喷水灭火系统设计规范。
GB50084-200119、建筑灭火器配置设计规范〔97年修订版〕GBJ140-9020、给水排水材料、设备国家及行业现行标准。
21、给水排水专业施工组织设计。
22、建筑中水规范。
CECS30:9123、给水排水专业国家建设标准设计图集。
24、给水排水专业华北及图集。
25、建筑排水硬聚氧乙烯道工程技术规程。
CJJ/T29-9826、建筑工程文件归档整理规范。
给排水监理细则标题:给排水监理细则一、前言为确保给排水工程项目的施工质量,严格遵守国家相关法律法规和工程建设强制性标准,特制定本给排水监理细则。
本细则旨在规范给排水工程的全过程监理工作,明确监理职责与工作程序,保证工程安全、优质、高效地完成。
二、监理范围及内容1. 工程设计阶段监理:审查给排水设计方案的合理性、科学性,核查其是否满足功能需求,并符合环保、节能等相关规定;对设计图纸进行细致审核,确保设计深度满足施工要求。
2. 施工准备阶段监理:监督施工单位做好施工组织设计,审查施工方案和技术措施;确认给排水设备、材料的质量合格证、检测报告等资料齐全有效。
3. 施工过程监理:- 对施工现场给排水管道的埋设深度、坡度、连接方式等关键工序进行严格监控。
- 检查设备安装调试过程,确保设备运行正常,无渗漏现象。
- 监督施工过程中产生的废水、泥浆等处理是否合规,防止环境污染。
4. 工程验收阶段监理:按照设计文件、施工合同及验收规范,参与隐蔽工程、分项工程、单位工程及竣工验收工作,对给排水系统的功能性、安全性进行全面评估。
三、监理工作方法和程序1. 采用巡视检查、旁站监理、见证取样、平行检验等多种监理手段,实时掌握工程质量动态。
2. 定期召开工地例会,协调解决施工过程中出现的问题,确保工程进度与质量控制同步推进。
3. 认真记录监理日志,详细记载监理过程中的各项情况,形成完整的监理档案。
四、监理人员职责所有参与给排水工程监理的工作人员需严格按照本细则履行职责,公正、公平、公开地开展监理工作,及时发现并纠正工程中存在的问题,对工程质量和安全负有直接责任。
五、结语本给排水监理细则是指导和约束监理工作的主要依据,各有关单位和个人必须严格执行。
在实际操作中,应根据具体工程项目的实际情况灵活运用,以确保给排水工程高质量、高效率地建设完成。
给排水、采暖工程监理细则(新)一、总则本细则为给排水、采暖工程监理实务指南,旨在规范监理人员的工作行为和职责,确保施工质量和工程安全。
本细则适用于国内各类建筑工程的给排水、采暖工程监理工作。
二、监理职责1.监理人员应严格按照设计文件要求和相关标准进行质量控制,对施工现场进行全方位的监视和检测,确保工程质量。
2.监理人员应对施工单位提交的施工图纸、材料采购清单、验收报告等资料进行审核,确保其符合国家标准。
3.监理人员应对施工现场的卫生、安全、环保等方面进行监督和检查。
4.监理人员应定期向建设单位汇报工程进展情况和施工质量情况,并提出合理的意见和建议。
5.监理人员应对施工过程中出现的问题及时提出整改要求,确保工程质量和进展。
三、监理程序1.建立监理流程表:监理人员应根据设计文件、标准规范等要求,制定监理流程表,明确监理程序和表格。
2.施工前检查:监理人员应在施工前对承包单位提交的施工方案进行审查和审核。
3.施工过程监控:监理人员应对施工现场的质量、安全、环保等方面进行监控和检查,确保施工过程符合要求。
4.施工过程验收:监理人员应在施工结束后,对工程进行整体验收和分项验收,确认工程符合设计标准和国家标准。
5.竣工资料领取:监理人员应在建设单位验收合格后,签发竣工证明,并领取相应的竣工资料。
四、监理要点1.施工过程中,监理人员应加强与承包单位和建设单位的沟通和协调,确保工程按设计要求和标准施工。
2.监理人员应认真做好施工日志、施工记录、人员进出记录等文件的登记和备份工作。
3.监理人员应加强对施工现场的管理和监督,确保工程资料、材料、工具、设备齐全、整洁,并做好安全保障措施。
4.监理人员应定期召开会议,对施工进展和质量情况进行讨论和评估,并向建设单位报告相关情况。
五、监理文书1.监理日志:记录监理人员的巡查、检查、验收等工作内容和施工情况,为工程后续管理提供依据。
2.竣工验收报告:记录工程竣工验收情况,包括施工标准、验收结果、缺陷及整改情况等信息。
建筑给排水和通风消防工程监理细则一、综述建筑给排水和通风消防工程是建筑施工过程中的重要一环,合理的规划和监理是确保工程质量、安全和可持续发展的关键。
本细则旨在规范建筑给排水和通风消防工程的监理过程,以确保设计要求的合理实施、施工进度的把控、质量的监管和施工现场的安全。
二、监理的基本要求1.监理机构应对建筑给排水和通风消防工程具有丰富的经验和专业知识,并且取得相关的资质证书。
2.监理机构应与施工单位、设计单位和业主单位建立良好的合作关系,形成有效的沟通机制。
三、监理的具体工作内容2.施工组织设计的审查:对施工单位提交的施工组织设计进行审查,确保施工方案合理、可行,并且符合设计要求。
3.施工现场监理:监督施工单位按照设计文件和施工组织设计要求进行施工,确保施工质量,防止施工过程中的事故发生,同时监督材料的选用和验收。
4.施工质量验收:对建筑给排水和通风消防工程的施工质量进行验收,确保施工质量符合设计要求。
5.工程竣工验收:参与工程竣工验收,确保建筑给排水和通风消防工程满足相关标准和规范要求。
6.工程记录与报告:及时记录工程施工的进展情况、质量问题和变更要求,并向业主单位提交监理报告。
7.不合格处理与整改:对发现的工程质量问题进行整改和处理,确保问题及时解决,不影响工程质量。
四、监理人员的要求1.监理人员应具备相关的专业知识和技能,并持有相关的监理资格证书。
2.监理人员应具备良好的沟通能力和团队合作精神,能够与施工单位和设计单位有效合作。
3.监理人员应保持良好的工作纪律和职业道德,确保监理工作的公正和客观。
4.监理人员应不断学习和提升自己的专业水平,与时俱进,适应新技术和新材料的发展。
五、监理的权力和责任1.监理机构有权对建筑给排水和通风消防工程进行监督和检查,要求施工单位按照规范和标准进行施工。
2.监理机构有权拒绝不符合设计要求和标准的施工材料和构件,确保施工材料的质量可靠。
3.监理机构有权要求施工单位整改不符合设计要求和标准的施工工艺和质量问题,直到问题得到解决为止。
给排水、消防、喷淋系统工程监理实施细则前言本文档旨在规范给排水、消防、喷淋系统工程监理的实施细则,为工程监理人员提供参考,确保工程质量和安全性。
监理范围给排水、消防、喷淋系统工程监理包括以下方面: - 给水系统的供水管道、水泵、水箱等设施的安装、试运行和验收; - 排水系统的排水管道、排水泵站、污水泵浦等设施的安装、试运行和验收; - 消防系统的消火栓、喷淋系统、泡沫系统等设施的安装、试运行和验收; - 喷淋系统的喷水头、水泵、水箱等设施的安装、试运行和验收。
监理程序前期准备1.确认监理人员的岗位、职责和权利;2.根据施工合同要求,编制监理方案;3.对施工现场进行初步检查,了解工程设备材料的数量、品种和质量,确定施工计划,以及检查工作场所的安全保障措施和文明施工情况。
施工过程监理1.监理人员应定期检查设备材料的质量,确保其达到合同规定和监理方案要求;2.监理人员应定期检查工程进度,对拖延或超前的现象及时提出整改措施,并向业主和施工单位作出报告;3.监理人员应定期检查安全防护措施的实施情况,确保施工现场符合国家安全生产标准;4.监理人员应定期检查文明施工情况,确保施工现场整洁、文明。
工程质量监理1.监理人员应通过对施工材料和设备的检验和试验,确保其质量符合国家和行业标准;2.监理人员应对施工现场进行巡查,发现工程质量问题,及时提出整改方案并向业主和施工单位反映;3.监理人员应对施工单位提出的质量异议、技术问题等进行评估和处理,并及时向业主和施工单位反馈评估或处理结果。
竣工验收1.监理人员应对给排水、消防、喷淋系统工程进行竣工验收;2.竣工验收之前,监理人员应进行全面、细致的检查,对已经完成的工程进行检查、试验、测量和记录;3.若检查发现任何问题,监理人员应及时提出整改措施,并要求施工单位在合理时间内进行整改。
结论通过本文档的规定,在给排水、消防、喷淋系统工程监理中,监理人员可以按照统一的程序和标准进行监管和验收。
B13中建·大观天下北区三期工程监理实施细则(给排水消防通风空调)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期: 2013年9月9日江苏省建设厅监制监理细则目录1、工程概况2、工程特点3、监理细则编制依据4、监理工作流程5、监理工作控制要点及目标值6、工艺要点及要点说明7、监理工作方法及措施一、工程概况1.工程名称:镇江中建·大观天下项目北区三期工程2.工程地点:镇江市京口区新生村3.工程规模:A10#、A11#、A12#、A15#、A16#、A17#、A18#、A19#、A20#、A21#、A31#、A32#、A33#楼及3#地库,总建筑面积为93047m2(高层住宅65266m2;3#地库2065m2;联排别墅A/B户型22116 m2;商业A27#楼3600 m2)。
.其中A10#、A11#、A12#、A15#楼为高层住宅,地上33层;地下2层;A27#楼为商铺,地上3层;A3#地库;地下一层;A16#、A17#、A18#、A19#、A20#、A21#、A31#、A32#、A33#楼为联排别墅,地上3层。
4.工程投资额约141957350.73元人民币.5。
工程要求工期:计划2013年11月1日开工,_2015年_8 月_1_日竣工。
6。
质量要求:均为镇江市“合格”工程7.建设单位:镇江市中建地产有限公司二、工程特点:1、给水系统高程建筑分五个区:一层至六层第一给水分区、七层至十二层第二给水分区、十三层至十七层第三给水分区、十八层至二十五层第四给水分区、二十六层至三十三层第五给水分区;别墅与商铺为市政直供水。
2、排水系统:地下室压力排水、生活污水排水.3、消防系统a)室外消火栓:距本建筑周围40米范围内设置室外消火栓。
b)室内消火栓给水系统:由高位消防水箱和消防水泵联合供水,室内管网布置成环状;每只消防栓箱内均设置消防水泵启动按钮;有减压稳压消防栓与普通消防栓,所有消防箱内均配DN65消防水盘;型号:SN65、DN19,麻质衬胶龙带L=25M.c)自动喷水给水系统:由高位消防水箱和自动喷水给水水泵联合供水,自动喷水给水泵由系统中的水流指示器和湿式报警装置控制启动。
给排水监理实施细则本工程雨水系统采用分散式收集、集中式处理的方式,室外地面、屋顶等区域设置雨水口,经过初次过滤后进入雨水收集池,再经过沉淀、过滤等处理后用于室外绿化、路面冲洗等。
雨水系统与污废水系统分开设计,互不干扰。
6、建筑灭火器配置:本工程按照A类火灾严重危险级配置灭火器,单具灭火器最小配置灭火级别为3A。
车库内最小需配置灭火级别为28A,办公内最小需配灭火器级别为20A。
每个配置点设两具5Kg手提式磷酸铵盐干粉灭火器,另消防控制室及配电室单设灭火器。
二、监理要求:1、监理人员应具有建筑工程监理资格证书和相关工程经验,熟悉工程施工及监理要求,能够独立开展监理工作。
2、监理人员应按照国家和行业标准,认真审核施工单位的施工方案、质量计划、安全生产计划等文件,及时发现和纠正施工单位的违法行为和不合格工作。
3、监理人员应对施工单位的施工现场进行巡查,及时发现和纠正施工单位的施工质量问题和安全隐患,并及时向业主报告。
4、监理人员应及时向业主报告工程进度、质量、安全等情况,及时提出解决问题的措施和建议。
5、监理人员应及时向业主提出工程竣工验收的意见和建议,确保工程质量符合国家和行业标准。
本工程的给排水系统采用热镀锌衬塑钢管、机制铸铁排水管和PPR管等材料。
其中,生活给水管、中水管、雨水管和排污泵出水管均采用热镀锌衬塑钢管。
卫生间内支管采用PPR管。
消火栓系统供水管压力小于等于1.2Mpa采用热浸镀锌焊接普通钢管,系统压力大于1.2Mpa采用热浸镀锌焊接加厚钢管,自动喷水系统供水管采用热浸镀锌焊接加厚钢管。
阀门方面,DN小于等于50mm采用铜球阀,DN>50mm采用不锈钢蝶阀。
清扫口采用不锈钢制品,管道小于等于100mm者与排水管道管径相同,其余均为DN100mm。
地漏采用自闭式地漏,规格详见设计图纸。
施工阶段质量控制流程包括隐蔽工程记录、参与图纸会审、申报施工方案、材料检验设备报验、开工申请、施工、试验记录自检资料、填写工程报验单、监理工程师质量检查和监理工程师签署检验认证书等步骤。
目录一、监理工作的内容及范围.............................................. (2)二、监理的依据.............................................. (3)三、监理工作程序.............................................. (3)四、监理工作目标.............................................. (4)五、施工现场监理对质量管理的要求 (4)六、施工现场监理工作材料设备管理的要求 (5)七、水暖求…爰工程施工过程的质量监理要 (5)八、室内给水系统安装9九、室装…内11排水系统安十、室内执八、水供应系统安装…• • •-13十——一、室内卫生器具安装.• •..14十_ 二、采暖辐射塑料管安装要求. 15十三、室外给水管道安装.• ••• 16十四、室外排水管道安装.• ••• 18十五、室外供热管道安装.• ••• 19十六自动喷水灭火管道安装......................................................20十七、通风系统安装...................................................... (24)XXXXXXXXXX X程给排水、暖气、通风监理实施细则本工程为XX公司XXX工程,包括商品房6栋集资房3栋,总工期600天。
一、监理工作的内容及范围1、监理工作的内容:本次工程为一期工程,含1#、2#、3#、9#、11#、A# B# C#住宅楼、2#公寓、地下车库、地下车库<一)工程的施工准备阶段、施工阶段和保修阶段的监理。
b5E2R GbCAP1)1#、2#、3#、9#、11#、A#、B# C#住宅楼、2#公寓、地下车库、地下车库<一)的通风系统、消防系统<消火栓灭火系统、自动喷淋灭火系统)设备及管道的施工安装。
给排水、通风与空调分部工程施工质量监理实施细则一、目的为规范化、标准化公司监理工作,贯彻落实质量监理的三个阶段监控工作,为各具体项目制定有关监理程序作指导制定本办法。
二、组织在总监领导下由暖通专业监理工程师负责具体监理工作。
三、监理依据1.GB50300—2001建筑工程施工质量验收统一标准;2.GB50243-2002通风与空调工程施工质量验收规范;3.TJ231—78机械设备安装工程施工及验收规范;4。
GBJ66—84制冷设备安装工程施工及验收规范;5.GB19—87暖通风与空气调节设计规范;6.GBJ16—87建筑设计防火规范;7。
GBJ45-82高层民用建筑设计防火规范;8.GBJ304—88通风与空调工程质量检验评定标准;9。
TJ305—75建筑安装质量检验评定标准通用机械设备安装工程;10。
有关通风空调产品标准图集,施工安装图集;11.空调专业施工图;12。
项目监理规划;四、监理办法●开工前1。
根据总监制定的监理规划制定暖通工程监理细则。
2.审核施工单位资质。
3。
审核施工组织设计方案暖通部分,并形成书面意见。
4。
审查施工图纸,并形成书面意见。
5。
针对工程情况,明确应遵守的有关标准及规范.重要质量要求向施工单位书面提出.●施工过程中㈠风管及配件制作;1.风管及配件制作应严格按照《通风与空调工程施工及验收规范(GBJ243—82)》第二章执行。
2.采用的钢板厚度和风管法兰配件应符合规范要求;3.风管和配件表面应平整、图弧均匀,纵向接缝应错开;咬口缝立紧密,宽度均匀,焊缝不应有气孔,砂眼、夹渣等缺陷;制作中钢板变形处应矫正。
㈡管道及部件安装1。
管道及部件安装前,应检查其质量,规格是否符合设计要求,检查其外观质量同外购部件的出厂合格证书;2。
支、吊架不得设置在风口、阀门、检查门处,吊架不得直接吊在法兰上,矩形保温风管的支、吊架宜设在保温层外部,不得损坏保温层;3.支吊架的预埋件或膨胀螺栓,位置应正确,牢固可靠,支吊架间距应符合规范要求及设计要求;4。
A.0.4镇江航空教育小镇核心区建设项目工程(A楼,A楼地下室,B楼,C-01生活配套、C-02生活配套,C-03生活配套)监理实施细则(给排水、消防)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省住房和城乡建设厅监制目录一、工程概况 (1)二、工程特点 (2)三、监理依据 (2)四、监理工作流程 (3)五、监理工作控制要点及控制目标值 (4)第一章工程概况1、工程概况:本工程位于镇江新区,镇江新区宜侯路以南、横山路以西项目用地面积13.33万平方米(以实测为准),新建总建筑面积约为232432.8平方米,其中地上建筑面积为199950平方米,地下建筑面积为32482.8为平方米。
本工程为建设内容:新建综合楼、实训楼、生活楼及地下车库。
工程按抗震设防烈度7度;建筑结构安全等级二级;建筑功能为商业。
结构设计使用年限50年。
2、各参建单位建设单位: 江苏无国界航空发展有限公司设计单位:启迪设计集团股份有限公司监理单位:江苏润扬项目管理有限公司勘察单位:江苏苏州地质工程勘察院施工单位: 中如建工集团有限公司3.工程投资额约3亿元人民币。
4.工程要求工期:2018年4 月 28 日开工,计划2019 年8月10日竣工。
5.建筑给排水安装内容有:冷热给水系统安装;排水管、雨水管、空调凝冷水管安装;卫生器具安装;消防管、喷淋管安装,生活泵潜污泵消防泵安装;消防箱安装等。
二、工程特点:1、给水系统:市网直供水和冷热水系统2、排水系统:地下室压力排水、生活废污水排水。
3、消防系统a)室外消火栓:距本建筑周围40米范围内设置室外消火栓。
b)室内消火栓给水系统:由高位消防水箱和消防水泵联合供水,室内管网布置成环状;每只消防栓箱内均设置消防水泵启动按钮;有减压稳压消防栓与普通消防栓,所有消防箱内均配DN65消防水盘;型号:SN65、DN19,麻质衬胶龙带L=25M。
c)自动喷水给水系统:由高位消防水箱和自动喷水给水水泵联合供水,自动喷水给水泵由系统中的水流指示器和湿式报警装置控制启动。
湿式报警装置设在消防泵房内;d)均采用热渡锌钢管,DN>100卡箍连接,DN≤100采用丝接。
4、通风系统:地下室通风系统;人防通风系统;高层在疏散通道及电梯前室采用正压送风防排烟系统,。
三、监理依据监理细则及监理合同规定的内容范围。
施工图纸、审图意见,图纸会审纪要及技术变更文件。
国家有关验收规范标准及施工有关图集:《给排水采暖验收规范》GB50242-2016《通风与空调工程施工质量验收规范》GB50243-2016《用建筑供暖通风与空气调节设计规范》GB50736-2012《灭火系统验收规范》GB50261-2005《建筑设计抗震规范》GB50011-2010《建筑机电工程抗震设计规范》GB50981-2014《室内管道支吊架》05R417-1《风管支吊架》08K132《给水管保温》S159《卫生洁具安装》99S304《水池防水套管》 02S404《塑料排水管穿楼板套管》96S341《塑料排水管坡度》96S406《洗涤盆安装》90S342-96《自闭冲洗阀立式小便斗》90S342-P78《消防栓(箱)安装》99S202-2《消防接合器》86S164《室外消防栓》88S162-p4施工组织设计方案有关省标图集等四、监理工作流程:施工资质审核→施工准备检查(劳动力、机具、图纸会审、施工组织设计)→施工材料进场检测报验→基础管道洞口预留预埋复验→从下而上各层管道洞口预留预埋复验→立管安装质量抽验→各层横支管安装质量抽检→各层给水设备卫生设备安装质量抽验→系统管路安装质量抽验→各系统管路试压卫生间盛水试验排水管(雨水管)灌水及通球试验等旁站观察→各分项安装工程质量抽验评定→各分项管道冲洗现场监验→各系统调试监验→工程竣工资料汇总复验。
五、监理工作控制要点及控制目标值:监理工作的质量全过程分为三个控制阶段(即事前控制阶段、事中控制阶段、事后控制阶段)并以事前控制为龙头,三个阶段均贯穿着三大控制(即工期控制、质量控制、投资控制),并以质量控制为核心的监理工作。
整个监理工作是个动态管理的全过程,整个行为要素为投资、进度、质量、安全、合同、信息和组织协调。
1、质量全过程的三大控制:A、事前控制:施工材料的品牌、规格、型号是否与图纸要求相符,并经甲方确认,进场材料检测复验,安装前的定位、座标、标高进行复核,配合土建进度掌握好管道洞口预留及安装的时间,做好督促不得有漏项或跟不上土建进度,经常随时到现玚观察动态,做好事前动态控制。
B、事中控制:在施工过程中,施工人员的行为是否符合规范要求施工工艺、施工方法要按施工有关规范和标准及有关施工图集进行监控工作,通过旁站及用目光和尺量器具进行抽测,超标行为立即通知纠正及整改(利用监理手段)并采用相应措施和方法把质量控制在施工过程中,要随时掌握施工人员的行为是否按图纸及有关标准图集进行施工。
C、事后控制:将安装的工程质量进行分项抽测,按规范标准用资料数据来控制现有质量,凡是不符合要求的未能达标坚决纠正或推倒重来,事前事中未能控制到位的要在事后补上,并用检查抽测的现场数据来说话,作为控制依据并做好质量封闭管理的监控工作。
2、质量控制目标(1)管线及接地网预埋、预留,负责预埋、预留工作的人员,首先要认真看图,吃透图纸精神,根据图纸要求,进行管线的预埋、预留工作。
凡管道穿梁、墙、板时应按管线位置预留、预埋相应的槽、洞和套管,并做好防水处理。
管线预埋前应做外观检查,管材管件不得有折扁或裂缝,清理干净管内的杂物和积水。
(2)预埋件按图摆放后须电焊固定或用铁丝绑扎牢固,防止在混凝土浇捣过程中位移。
在浇混凝土前应有专人全面复核,并请甲方代表和现场监理人员复验,确认无误后通知土建浇灌混凝土,在浇灌过程中也应有专人巡回检查。
(3)为了防止混凝土砂浆流入预埋管件中,应在管口用软性材料堵塞封口,或加焊铁板封堵,以免渗漏。
(4)放线定位,支、吊架制作及安装,具体做法按照国标S161执行。
(5)根据施工图中管道的走向进行现场测量,确定管道位置走向并确定支架的形式及数量。
(6)管道支、吊架的安装应符合下列规定:a、位置正确,埋设平整牢固。
b、与管道或设备接触紧密,固定牢靠。
c、排列整齐,间距符合规范要求。
d、固定于建筑结构上的支、吊架,不得影响结构安全。
e、砖墙和轻质墙上,不可使用金属膨胀螺栓,而应使用塑料膨胀管。
f、支架的混凝土底座,中心位置和标高有偏差时,应用型钢构件找正、找平,型钢构件与混凝土底座必须结合牢固(焊于预埋钢板或用金属膨胀螺栓固定)。
g、管道支架应在管道安装前埋设,给水管、排水管(塑料管、金属管)支吊架应符合规范要求,管道拐弯处应增设一个支、吊架。
3、生活给水管道安装(1)生活给水管道原则上暗装,遇剪力墙或柱时做避让处理,给排水管道尽量贴墙、柱安装。
室内所有给水管道均应用卡箍固定在墙或柱上,卡箍间距不大于3米。
(2)排水管采用UPVC管;胶接。
排水管安装、伸缩节及防水套管的设置应严格按照国标96S341进行施工。
(3)生活污水管道不得与雨水管道相连接。
(4)管道接口应符合下列规定:a、采用粘接接口的管道,管端插入承口的深度不得小于下表的规定。
b、热熔连接管道的结合面应有一均匀的熔接圈,不得出现局部熔瘤或熔接圈凸凹不均的现象。
C、采用法兰连接时衬垫不得凸入管内,其外边缘接近螺栓孔为宜。
不得安放双垫或偏垫。
d、连接法兰的螺栓,直径和长度应符合标准,拧紧后,突出螺母的长度不应大于螺杆直径的1/2。
e、螺纹连接管道安装后的管螺纹根部应有2—3扣的外露螺纹,多余的麻丝应清理干净并做防腐处理。
4、各种管道在同一标高相碰时,一般按如下原则处理:(1)有压管让无压管;(2)支管让主管;(3)同一类管道时,小管让大管;(4)软管让硬管。
5、在施工过程中如发生变更,应先办理设计变更手续,要有原设计单位和甲方签字,要做到设计变更在先,施工在后。
及时做好有关施工、质量检验记录及有关签证工作。
6、卫生洁具安装(1)卫生器具应按国标90S342/16的要求安装。
楼板预留孔洞应按照平面布置图,根据甲方要求所确定的实物或产品样本进行。
(2)连接管、煨弯应均匀一致,不得有凸凹等缺陷。
(3)卫生器具的安装位置应正确,平直。
卫生器具给水配件应完好无损伤,接口严密,启闭灵活。
(4)地漏安装应平正、牢固,低于排水平面,周边无渗漏。
地漏水封高度不得小于50mm。
(5)卫生器具安装的高度和位置,允许偏差为±10mm。
成排设备安装,其高度和间距应一致,允许偏差为±5mm,器具的水平度允许偏差2mm,垂直度允许偏差3mm。
(6)安装完的卫生器具,应采取保护措施,以防损坏。
7、消火栓及喷淋给水管道安装工程一、管材及其配件检查验收:管网安装前应认真检查管材及其配件是否符合设计及国家有关标准的要求,是否有合格证、检测报告等证件,外观检查应符合下列要求:(1)表面应无裂纹、夹渣、皱皮、弯曲等现象。
(2)镀锌钢管内外表面的镀锌层不得有脱落、锈蚀等现象,严禁使用冷镀管。
(3)法兰密封面应平整光洁,不得有毛刺及径向沟槽,螺纹法兰的螺纹应完整无损伤。
(4)非金属密封垫片应质地柔韧,无老化变质或分层现象,表面应无损伤,皱纹等缺陷。
二、管道安装:管道安装前,应校直管子,检查并清除管子内部的杂物。
管道螺纹连接应符合下列要求:(1)管子宜采用机械切割,不得使用气焊切割,切割面不得有飞边、毛刺,管子螺纹密封面应符合国家现行标准《普通螺纹基本尺寸要求》,《普通螺纹公差与配合》,《管道旋入端螺纹尺寸系列》的有关规定。
( 2 )当管道变径时,宜采用异径接头,在管道弯头处不得采用补芯,公称直径大于DN50的管道上不宜采用活接头。
( 3 )螺纹连接的密封填料应均匀附着在管道的螺纹部分,拧紧螺纹时,不得将填料挤入管道内,管道的安装位置应符合设计要求。
( 4 )卡箍连接的管道,连接时应采用专用接头及其配件,管子必须采用机械切割,切割面不得有飞边、毛刺。
使用卡箍连接的专用工具,进行管口对接,确保接头质量。
( 5 )管道的安装位置应符合设计要求,自动喷淋系统的管道中心线与梁、柱、楼板等的最小距离应符合下表的规定。
管道的中心线与梁、柱、楼板的最小距离8、喷淋系统管道支、吊架安装:自动喷淋给水管每两个喷头之间的配水支管及配水干管上应设防晃支架。
自动喷淋系统中管道支架、吊架、防晃支架的安装符合下列要求:( 1 )管道支架、吊架、防晃支架的形式、材质、加工尺寸焊接质量应符合设计要求和国家现行有关标准的规定。
( 2 )管道应固定牢固,管道支架或吊架之间的距离不应大于下表的规定,且应满足设计图纸要求。
