连续梁悬灌施工
- 格式:doc
- 大小:247.00 KB
- 文档页数:15
2024年连续梁悬灌施工质量与安全超强解析连续梁是一种常用于桥梁建设的结构形式, 其施工质量和安全性对工程的持续运行和使用具有重要影响。
随着科技的不断进步, 2024年的连续梁悬浇施工质量与安全性将具备一些新的超强解析。
本文将从材料选择、施工工艺、监控系统和培训教育等方面, 对2024年连续梁悬浇施工质量与安全超强解析进行探讨。
首先, 材料选择是影响悬浇施工质量与安全性的重要因素。
在2024年, 材料科学技术会取得新的突破, 可以开发出更加高性能的材料, 如更加耐久、抗裂、抗震的混凝土。
这些新材料的使用可以提高连续梁的整体性能, 减少施工缺陷和结构病害的发生, 从而提高施工质量和安全性。
其次, 施工工艺的创新也是提高质量与安全性的关键。
2024年, 随着自动化和智能化技术的飞速发展, 连续梁悬浇施工工艺将更加智能化和高效化。
例如, 使用无人机进行施工现场的监视和巡查, 可以实时监测施工过程, 及时发现问题, 降低安全风险。
另外, 机械化施工的推广也可以减少人工劳动, 降低人为误差和事故风险。
第三, 监控系统在悬浇施工中扮演着非常重要的角色。
2024年, 智能化监控系统的应用将进一步提高悬浇施工的质量和安全性。
例如, 通过无线传感器和大数据分析技术, 可以实时监测混凝土的流动性、温度、浇注压力等关键参数, 及时预警施工质量问题, 并进行调整。
此外, 基于人工智能的施工监控系统可以根据历史数据和模型, 预测施工中可能出现的问题, 提前采取措施, 减少质量缺陷和安全事故的发生。
最后, 培训教育也是提高悬浇施工质量与安全性的重要方面。
在2024年, 连续梁悬浇施工技术将更加复杂和多样化, 需要施工人员具备更高的技术和专业知识。
因此, 培训教育应注重对施工人员的培训和提升。
通过培训, 施工人员可以熟悉新材料的特性和使用方法, 了解新的施工工艺, 掌握智能化监控系统的操作和维护, 提高施工质量和安全性。
综上所述, 2024年连续梁悬浇施工质量与安全超强解析主要体现在材料选择、工艺创新、监控系统和培训教育等方面。
连续梁悬灌施工作业指导书第一章概述连续梁悬灌施工是桥梁施工中一种常见的悬挂施工方法。
由于其施工效率高、使用成本低、工人安全性能好等优点,因此被广泛应用于各种桥梁的施工中。
本指导书主要介绍连续梁悬灌施工的具体流程,以及施工中需要注意的事项。
第二章施工前准备2.1 理清施工顺序在进行连续梁悬灌施工之前,需要明确每道工序之间的顺序,并制定好施工计划,确保每个工序的施工时间和质量均能够得到严格控制。
2.2 设备调试和检查在进行连续梁悬灌施工之前,需要将所有所需的设备全部摆放在合适的位置,并进行调试和检查。
例如,需要检查钩绳质量、斜撑的固定性、吊车的稳定性等等。
2.3 确保安全在连续梁悬灌施工过程中,大量的建筑材料会悬挂在空中,所以安全性是非常关键的。
在施工前,应对现场进行安全评估,并在合适的位置设置固定点、吊钩和悬挂件等,并指导工人合理使用它们。
第三章施工流程3.1 吊装测量在进行连续梁悬灌施工之前,需要进行吊装测量。
测量的主要目的是为了确定悬挂设备的位置和角度,确保吊装过程中能够保持连续梁的水平和稳定。
吊装测量通常采用光学仪器进行,如镜头水平仪、秤重仪等。
3.2 确定悬挂工具在施工时,需要选择合适的悬挂工具,确保吊装过程中连续梁能够保持稳定。
有时可能需要多种工具的组合,例如吊钩、钢丝绳、绳索、钢索等。
3.3 建立悬挂系统在选择合适的悬挂工具后,需要建立悬挂系统。
该系统应包括对角线系、水平系和竖直系,对吊装设备的位置、角度等进行调整。
悬挂系统的影响因素包括气候、现场地形等。
3.4 吊装悬挂设备在确定好悬挂系统后,需要用吊车将悬挂设备吊装到位。
在吊装过程中,需要保持悬挂设备的平衡并调整其位置保证稳定性。
3.5 进行吊装当悬挂系统和悬挂设备到位后,可以进行吊装作业。
在此之前,应通知相关人员提前做好准备,例如用冷凝器降温、通风、照明等。
在进行吊装作业时,需要现场指挥员指引工人配合完成各项任务。
第四章施工后处理4.1 运载作业在吊装完成后,需要进行运载作业,将已吊装的连续梁缓慢移动至设定的位置。

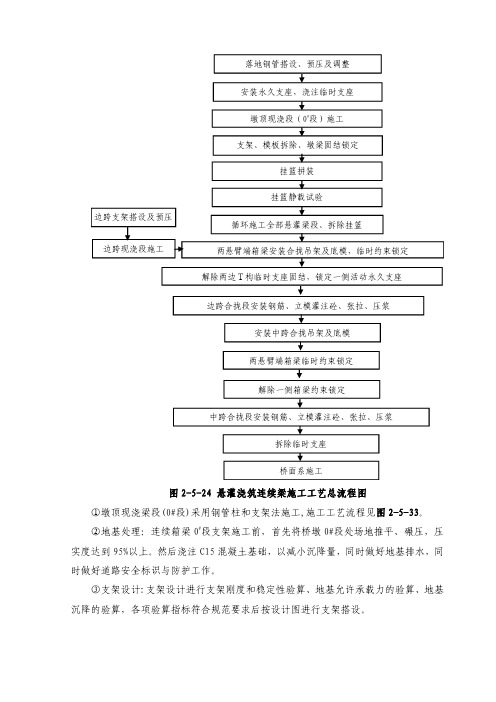

连续梁悬灌施工方案 挂篮法悬臂灌注施工,其施工工艺流程见图3-3-10。
图3-3-10 悬臂现浇梁施工工艺框图 搭设墩旁支架或支架 梁段钢筋骨架制作边跨直线段施工挂篮制造,试拼与测试 安装永久、临时支座 施工拼装挂篮分块吊装梁段底板、腹板钢筋拖移内模架,安装梁内模及顶板钢筋砼灌注后测量观测点标高对称灌注梁砼养护梁顶面找平 张拉及压浆张拉后测量观测点标高计算调整梁施工立模标高对称牵引梁挂篮前移就位梁悬灌循环施工 拆除挂篮支架拼装好后进行预压,消除非弹性变形。
模板安装及钢筋绑扎检测合格后,进行砼浇筑。
砼由拌和站集中拌和,砼运输车运至施工现场。
泵送砼入模。
砼浇筑后进行养护,达至设计张拉要求后进行预应力施工,挂篮移动,重复进行完成悬臂段的施工,最后进行直线段及合拢段的施工。
各阶段施工顺序见图3-3-11所示。
图3-3-11 悬浇箱梁施工步骤图连续梁施工的工序流程如下:支架拼装→支架预压检测→浇筑施工(梁体临时锚固)→拼装挂篮及预压→挂篮悬臂浇筑→悬臂浇筑→边跨现浇段施工→边跨合拢段施工→中跨合拢段施工。
1,临时支座安装:为承受悬臂施工中临时T 构梁重量及不平衡弯矩,在其墩顶支撑垫石两侧分别对称设置4个临时支座。
临时支座采用C50级砼灌筑,顺桥向靠外侧分别设置两排φ25Ⅳ级精轧螺纹钢筋,上下端分别锚固于梁体及墩身内。
为便于合拢时拆除临时支座,在临时支座中间设置一层6cm厚硫磺砂浆间隔层,并在其中预埋电阻片。
拆除临时支座时,在临时支座与永久支座间设隔热层,然后向电阻片通电使硫磺砂浆熔化,拆除临时支座。
2,梁段施工;根据设计桥墩高度和现场情况,均块采用支架法施工,以下叙述以施工为例,其施工支架示意图见3-3-12。
图3-3-12 施工支架示意图临时支架利用万能杆件拼组。
支架的拼装方案是:在承台襟边四周及沿桥轴线拼装支架,纵排之间用拉杆和斜撑连接,横排与墩身预埋件连接,墩架上横铺垫梁,纵铺[30槽钢,底模铺设硬质方木,形成平台。
悬臂浇筑连续梁施工控制要点及控制措施第一部分悬灌梁施工程序连续梁桥采用悬臂浇筑施工时,因施工程序不同,有以下三种基本方法:逐跨连续悬臂施工法、T构—单悬臂梁施工法、T构—双悬臂梁—连续梁施工法。
一、逐跨连续悬臂施工法(一)施工程序1、首先从边墩开始将梁墩临时固结,进行悬臂施工;2、岸跨边段合拢,边墩的临时固结释放后形成单悬臂梁;3、从次边墩开始,梁端临时固结,进行悬臂浇筑施工;4、次边跨中间合拢,释放次边墩的临时固结,形成带悬臂的两跨连续梁;5、从另一端次边墩开始,次边墩进行梁墩固结,进行悬臂施工;6、另一端次边跨合拢,释放另一端次边墩临时固结,形成带悬臂的三跨连续梁;7、按上述方法依次类推进行;8、最后岸边跨边段合拢,完成多跨的连续梁施工。
(二)施工特点上述逐跨连续悬臂法施工,从一端向另一端逐跨进行,逐跨经历了悬臂施工阶段,施工过程中进行了体系转换。
逐跨连续悬臂法施工可以在已建成的桥面上进行机具设备、材料、混凝土运输,方便了施工。
(三)适用范围该法每完成一个新的悬臂并在跨中合拢后,结构稳定性、刚度便得到了进一步加强,所以逐跨连续悬臂法常在多跨连续梁及大跨长桥中采用。
二、T构—单悬臂梁—连续梁施工法(一)施工程序1、首先从边墩开始,梁墩固结,进行悬臂施工;2、岸边边段合拢,释放边墩临时固结,形成单悬臂梁;3、另一端边墩进行施工,梁墩固结,进行悬臂施工;4、岸边边段合拢,释放另一端边墩临时固结,形成单悬臂梁;5、中跨中段合拢,形成三跨连续梁结构。
(二)施工特点本施工施工方法可以多增设两套挂篮设备,两边墩同时悬臂浇铸施工,再到两岸边跨段合拢,释放两边墩临时固结,最后中间合拢成三跨连续梁,以加速施工进度,达到缩短工期的目的。
(三)适用范围使用于多跨连续梁几个合拢段同时施工的方案,在3~5跨连续梁施工中是常用的施工方法。
三、T构—双悬臂梁—连续梁施工方法(一)施工程序1、从边墩开始,梁墩固节后,进行悬臂施工;2、再从另一端边墩开始,梁墩固节后,进行悬臂施工;3、中间跨中间段合拢,释放两边墩临时固结,形成双悬臂梁;4、岸边边跨中间段合拢;5、另一岸边边跨中间段合拢,完成三跨连续梁施工。
连续梁悬灌施工方案在桥梁建设工程中,连续梁是一种常见的结构形式,具有较好的整体刚度和承载能力。
而连续梁悬灌施工是指在连续梁桥梁的建设过程中,采用悬索和灌注混凝土的方式进行施工,以实现梁体的连续性和承载能力。
1. 施工准备工作在进行连续梁悬灌施工之前,需要进行充分的准备工作,包括但不限于以下几个方面:•设计方案的编制,确定连续梁的结构参数和施工工艺;•地基处理,确保施工区域的地基承载力满足要求;•施工设备和材料的准备,包括悬索、模板、混凝土等;•施工人员的培训和安全措施的制定。
2. 模板搭设在悬灌施工中,模板的搭设是一个至关重要的环节。
模板应符合设计要求,能够确保梁体的几何形状、尺寸和平整度。
在搭设模板时,需要注意以下几点:•模板的支撑和固定应牢固可靠,避免在施工过程中发生位移或倾倒;•模板的表面应平整光滑,以保证混凝土的浇筑质量;•悬索的设置应符合设计要求,能够支撑模板和混凝土的重量。
3. 混凝土灌注混凝土灌注是连续梁悬灌施工的关键环节之一。
在进行混凝土灌注时,需要注意以下几点:•混凝土的配合比应符合设计要求,确保混凝土的强度和耐久性;•在灌注过程中,需要控制混凝土的流动性和坍落度,以保证混凝土在模板中的均匀分布;•灌注后需要及时进行养护,保持混凝土的湿润和温度适宜,以确保混凝土的强度和耐久性。
4. 质量控制在连续梁悬灌施工过程中,质量控制是至关重要的。
为了确保连续梁的施工质量,需要注意以下几个方面:•定期对模板、悬索和混凝土进行检测和验收,确保其符合设计要求;•对混凝土的配合比、坍落度、拌和和浇筑工艺等进行监控和调整;•对施工现场的安全、环境和秩序进行管理和监督,确保施工工艺的顺利进行。
5. 施工后工作连续梁悬灌施工完成后,还需要进行一些施工后的工作:•拆除模板和清理施工现场,确保安全和环保;•进行施工记录和质量报告的编制,总结施工经验和教训;•对连续梁的验收和检测,确保施工质量和结构安全。
综上所述,连续梁悬灌施工是桥梁建设工程中一项重要的施工技术,需要充分的准备工作、精细的施工工艺和严格的质量控制,以确保连续梁的施工质量和结构安全。
大跨度预应力连续梁悬灌浇筑施工工法一、前言大跨度预应力连续梁悬灌浇筑施工工法是在大跨度建筑结构中应用广泛的一种施工方法。
该方法具有高效、节省能源、环保等优点,是一种快捷、可靠的建筑施工工艺。
二、工法特点大跨度预应力连续梁悬灌浇筑施工工法具有如下特点:1.连续性:采用钢模板一次性浇筑完成,保证了整个结构的连续性,避免了由于采取集中施工方法造成的拼接缝处的破坏。
2.高效:一次性浇筑可减少工序次数,提高工作效率。
同时采用悬挂浇注方式,避免了塔吊就位时间带来的等待时间。
3.减少材料消耗:在施工中采用预应力技术,可以减少材料消耗,从而降低了建造成本,并大大减少了结构自重,提高了建筑的抗震性和抗风性能。
4.节能环保:预应力连续梁悬灌浇筑施工工法可在无需脚手架的情况下完成一次性浇筑,不仅减少钢材、水泥等的使用,还减少了脚手架对森林资源的破坏。
三、适应范围大跨度预应力连续梁悬灌浇筑施工工法适用于大跨度建筑结构的建造,其中包括公路桥梁、高速公路、城市轨道交通、工业厂房等建筑。
四、工艺原理大跨度预应力连续梁悬灌浇筑施工工法的基本原理是通过采用预应力技术,将钢筋与混凝土一起使用,形成预应力混凝土的连续结构。
通过悬挂工具将钢模板吊起,再将预制的混凝土倒入模板中,完成一次性浇筑。
钢筋与混凝土采用预应力技术后,更加紧密,延缓了混凝土的老化和破坏,从而使结构更加稳定,更加可靠。
同时,预应力技术能够有效地减少在施工过程中对混凝土所造成的损坏,减少维修,延长使用寿命。
五、施工工艺大跨度预应力连续梁悬灌浇筑施工工法的施工过程分为以下几个阶段:1、制作钢筋及拼模板;2、安装预制钢模板,进行预制混凝土;3、进行配筋、基础与吊装;4、悬挂模板,并完成钢筋加工与调整;5、浇注混凝土,并进行养护。
六、劳动组织7、机具设备大跨度预应力连续梁悬灌浇筑施工工法所需的机具设备主要包括钢模板、吊杆、起重机、混泥土输送车、压力丝束固定等设备。
8、质量控制大跨度预应力连续梁悬灌浇筑施工工法施工过程的质量控制主要包括从材料选择、配合比设计、成型质量控制、可靠性保障等多个方面进行的。
连续梁悬灌法改支架法现浇施工方案一、概述连续梁是公路、铁路等交通工程中常见的梁式结构,其悬臂部分大都需要通过现浇施工来完成。
传统的连续梁现浇施工常采用悬灌法,即通过悬挂模板和脚手架来支撑和施工梁体。
然而,悬灌法在实际施工过程中存在着工期长、成本高、施工难度大等问题。
为了解决这些问题,可以考虑将传统的悬灌法改为支架法现浇施工。
二、支架法现浇施工步骤:1.梁底部支架搭设:首先在墩台上搭设支架,支架上安装脚手架和辅助设备。
随后,根据梁的形状和尺寸要求,在支架上搭设倒模板,模板的下部留出足够的空间用于浇筑混凝土。
2.钢筋绑扎:在模板下部搭设好之后,根据设计要求和图纸,在模板底部铺设钢筋,并按照要求进行绑扎。
为了增加梁体的强度和承载能力,可以在支架上再搭设一层支撑,并在支撑上进行钢筋绑扎。
3.浇筑混凝土:在梁底部支架和脚手架搭设完毕,钢筋绑扎完成后,可以开始进行混凝土浇筑。
在浇筑混凝土之前,需要将模板底部封闭,以确保混凝土的流动性和浇筑质量。
然后,按照浇筑顺序和方法,进行混凝土浇筑,在浇筑之后进行振捣、养护等工序。
4.梁顶部支架拆除:在混凝土浇筑和养护完毕后,可以拆除梁底部的支架和脚手架。
在拆除支架之前,需要进行梁体的质量检查和验收,确保其满足设计要求和施工规范。
5.支撑调整:在拆除底部支架之后,可以根据需要对梁体进行支撑调整。
通过调整支撑点的高度和位置,可以使梁体达到设计要求的形状和位置。
6.梁体连接:在梁体调整完毕后,进行梁体的连接。
可以采用预埋件、焊接、锚固等方法来连接梁体,以确保梁体的整体性和稳定性。
7.防腐处理:在连接完梁体之后,进行梁体的防腐处理。
可以采用喷涂、刷涂等方法来进行防腐处理,以延长梁体的使用寿命和保护其不受腐蚀。
三、改进后的优点:1.工期缩短:相比于传统的悬灌法,支架法现浇施工可以减少施工工序和时间,提高施工效率,从而缩短工期。
2.成本降低:支架法现浇施工可以避免悬灌法所需的大量模板和脚手架的使用,从而减少材料和人工成本。
连续梁悬灌法施工利用菱形挂篮将连续梁逐段浇注并张拉,最后使梁按设计要求合拢。
一、施工工艺及施工方法1、0#梁段施工0#段梁体内钢筋密集,预应力管道纵横竖交错,结构复杂,是连续梁施工的一大难点,它对承重支架、模板制作、安装、支撑及砼灌注提出了较高要求。
由于梁体较高,一次立模灌注成型难度较大,0#梁段分为两次灌注,第一次浇注底板和部分腹板横隔板,第二次浇注剩余部分,即部分腹板、横隔板和全部顶板,两次灌注的连接处按施工缝处理。
⑴支架支架落在刚性承台上作为现浇施工平台,对承台襟边尺寸较大,具备条件可在其上利用65式军用墩杆件拼装支架,该军用墩单元杆件轻,拼装方便,刚度大,承载力高,稳定性好,使用安全可靠。
支架的拼装方案是:在承台襟边四周及沿桥轴线拼装军用墩墩架,纵排之间用拉杆和斜撑连接,横排与墩身预埋件连接,槽钢,底模铺设硬质方木,形成平台。
支架拼好后,应进墩架上横铺垫梁,纵铺[30行预压,消除非弹性变形。
⑵0#梁段模板0#段底板模板、腹板外模板、翼板底模板等影响外观质量的模板均采用钢框胶合板大模板,面板采用12mm厚的高强胶合板,骨架采用特制的钢框和型钢,钢框和型钢及骨架均采用螺栓结合成装配式的大模板.由于0#段模板只倒用一次,灌完0#段砼后,可将面板和骨架分解拆除,改做挂篮模板继续使用。
钢框胶合板大模板可沿用组合钢模板的各种配件进行连接拼装.箱梁内模即腹板内侧模、横隔板模及顶板模均采用组合钢模及木模组拼而成。
⑶模板支撑箱梁两侧外模板以[10槽钢作竖带用拉杆互相对拉,内模采用10—12方木排架支撑,为保证腹板和横隔板的砼厚度,在内外模板间布置Φ20粗钢筋撑支顶,顶板模板和翼板模板采用可调式门式架支撑.⑷砼施工①砼配合比设计箱梁砼按泵送砼设计。
要求砼可泵性好,流动性大,塌落度16~20cm,以便于砼泵送和在钢筋管道密布的情况下入模和振捣;由于分次灌注砼量较大,灌注作业不可能在水泥正常初凝期内完成,要求砼初凝时间适当延长,不小于8h,以确保分层灌注的层间连结;要求悬灌梁砼施工循环作业周期短,要求砼具有早强性,3d强度不能低于40Mpa,以满足工期要求;要求箱梁砼具有较高的强度和弹性模量,必须选择最佳的水泥用量、粗骨料、砂率及外加剂用量,以减少梁体砼的收缩,徐变及变形。
连续梁悬灌浇筑施工工法一、前言连续梁悬灌浇筑施工工法是在公路桥梁建设中应用较为广泛的一种施工方案。
它通过对特定位置恰当的建设与施工方式的选择,旨在实现最佳的建设效果与经济效益。
本文将从其特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等方面进行详细介绍,以期帮助读者充分了解并掌握这种施工工法。
二、工法特点该工法有多项特点,包括:1. 施工效率高:连续梁悬灌浇筑工法使用连续的梁体,可以整体完成一次施工任务,降低了施工时间,提高了工作效率。
2. 局部支模:在该施工工法中,拱墩、墩身或桥台采用局部支撑钢模,大大减少了支模和模板的使用量,同时也缩短了支模和模板的安装时间。
3. 施工成本较低:由于该工法支模使用量较少,且拼装简便,因此大幅度降低了施工成本。
4. 施工质量高:连续梁悬灌浇筑工法中,梁体整体连续施工,避免了因为拼接而带来的质量问题,从而大幅度提高了施工的质量。
三、适应范围连续梁悬灌浇筑工法一般适用于以下范围:1. 桥梁跨径大、净空要求高的钢筋混凝土桥梁。
2. 桥梁施工现场空间狭窄、设备有限,现场临近环境复杂的情况。
3. 需要建设多孔径变断面的桥梁。
4. 桥墩和墩身使用专用的支撑钢模的情况。
四、工艺原理1. 与实际工程之间的联系连续梁悬灌浇筑工法的基本要求是采取连续的施工方式,即将钢筋混凝土桥梁梁体在空中连续浇筑,直到完成整个桥梁的梁体制作为止。
2. 采取的技术措施悬挂钢丝:为了支持连续梁悬浇施工工法建设,现场使用悬挂钢丝。
悬挂钢丝是一种固定悬浇样板的材料,其样式符合钢筋混凝土浇筑的要求。
梁体连续浇筑:这是本工法极为重要的一步。
施工人员通过连续的悬挂和浇筑过程,逐步将整个梁体建造出来,达到整体连续的效果。
支装模板:为了在悬浇工法中支撑梁体的施工,支装模板是必不可少的。
通过使用低成本的、先进的支撑模板,施工者可以实现高效的工作。
转移鞍板:在悬浇工法中,鞍板是建造梁体最关键的工具之一。
连续梁悬灌施工作业指导书1、目的明确连续梁悬灌施工工艺、操作要点和质量标准,规和指导悬灌施工作业。
2、编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《客运专线铁路桥涵工程施工技术指南》《施工图设计文件》3、适用围和特点悬臂浇筑法适用于高墩、大跨径的连续梁、连续刚构,孔下不受通航、通行的限制,其特点是无须建立落地支架,无须大型起重及运输机具,主要施工设备是挂篮。
挂篮是悬浇施工的主要设备,可在已经拉锚固并与墩身连成整体的梁体上移动,每段绑扎钢筋、立模、浇筑混凝土、纵向预应力拉都在挂篮进行,完成本段施工后,挂篮对称向前各移动一节段。
挂篮吊架在浇筑梁段中所产生变形的调整,能通过调整前吊杆高度办法,或预压配重调整的办法来调整。
挂蓝承重系统有三角形构架、菱形构架、自锚式构架等,下文以三角形构架为例。
4、施工工艺流程4.1、墩顶梁段施工工艺流程详见图4.1—1。
4.2、悬臂浇筑施工工艺流程详见图4.2—1。
4.3、合拢段施工工艺流程详见图4.3—1。
图4.1—1 墩顶连续梁段施工工艺流程图(7)梁段底板单侧加宽量;(8)走行:无平衡重走行;行走时其抗倾覆稳定系数不小于2。
(9)挂篮重量。
挂篮总重量的变化不得超过设计重量的10%。
(10)浇筑悬臂梁段时,可将后端临时锚固在已浇筑的梁段上,支撑平台后端横梁,可锚固于已浇筑梁段底板上。
5.1.3、强度、刚度、稳定性要求挂篮强度、刚度、稳定性必须满足设计规的要求。
5.2施工方法5.2.1、墩顶梁段(0号块)施工方法(1)支架施工墩顶梁段施工采用托架或膺架施工,下部结构施工完毕后,搭设托架或膺架,托架和膺架可采用万能杆件、军用梁、贝雷梁或其它满足要求的杆件拼装,拼装完毕后进行预压,对预应力混凝土连续梁,设置墩顶梁段与桥墩临时固结装置(临时支座)。
施工方案图见图5.2.1.1—1。
支架施工满足以下要求:支架有足够的强度、刚度和稳定性的要求;有简便可行的脱模措施;预压重量大于浇筑混凝土的重量;支架地基承载力必须满足要求,基础可采用明挖扩大基础、钢管桩基础或钻孔桩基础。
根据混凝土及支架产生的弹性和非弹性变形,设置预留量。
支架底有完好的排水系统。
(2)模板墩顶梁段外侧模采用大块新制钢模,箱腹板及横隔板采用组拼钢模,梗胁、腹板端模及人洞采用木模上钉镀锌铁皮。
(3)钢筋制安、预应力管道安装、混凝土浇筑材料要求、钢筋加工绑扎、模板支立、预应力管道安装及混凝土施工、养护参考《福厦客运专线箱梁预制作业指导书》相关容图5.2.1.1-1 箱梁0号块现浇施工方案图5.2.2、悬臂段浇筑施工方法(1)挂篮的拼装墩顶梁段施工完成后,安装挂篮。
拼装步骤如下:在1#段上铺滑道、滑块。
安装后上横梁、三角结合梁(包括∶主梁、立柱、斜拉带及三角架平联和斜拉上横梁平联),锚固后锚系统。
安装前上横梁和斜撑杆及平联,然后在地面上拼装底模系统,在后上横梁、前上横梁上挂滑车组,利用卷扬机将底模系统提升到位后,安装后吊杆及前吊杆。
、外模滑梁系统安装。
挂篮施工方案图见图5.2.2.1—1。
(2)挂篮试验试验目的:实测挂篮的弹性变形和非弹性变形值,验证实际参数和承载能力,确保挂篮的使用安全;通过模拟压重检验结构,消除拼装非弹性变形;根据测得的数据推算挂篮在各悬灌段的竖向位移,为悬灌段施工高程控制提供可靠依据。
加载方法:预加载试压,为了是检查支架的承载能力,减小和消除挂篮的非弹性变形,从而确保混凝土梁的浇筑质量。
加载材料使用砂袋,试压的最大加载为设计荷载的 1.05-1.2倍。
加载时按设计要求分级进行,每级持荷时间不少于10min。
加载顺序为从支座向跨中依次进行。
满载后持荷时间不小于24h,分别量测各级荷载下挂篮的变形值。
然后再逐级卸载,并测量变形。
加载顺序:底板——腹板——顶板——翼缘板。
变形测量:基准标高设在墩顶梁段。
分别在底板、翼缘板上布设测点。
三角挂篮每根竖杆上设变形计,测其伸长量。
试验结果:检测完成后,对数据进行分析。
经线性回归分析得出加载、变形之间的关系。
由此可推出挂篮载各个块段的竖向位移,为施工控制提供可靠依据。
图5.2.2.1-1 三角挂篮结构图(3)悬臂施工挂篮经过试验,并征得监理工程师的同意后进行悬臂梁的施工。
悬臂梁施工按以下顺序进行:外侧模及底模就位后,绑扎底板钢筋及钢筋定位架。
绑扎腹板钢筋及安装预应力束管道。
立模,并用拉条与外侧模连接。
设模支撑及顶板支架。
绑扎顶板钢筋及预应力束管道和立端模。
与上述步骤同步,安装各种预留孔的预埋件(其上下口平面位置误差不超过3mm,竖向筋设定位板预埋)。
经检查合格后,方可灌注梁段混凝土,悬臂段浇筑混凝土时对称、平衡施工,设计不平衡偏差不得大于设计允许数值,混凝土配合比,浇筑顺序及振捣,必须严格按施工工艺操作,梁段浇筑自悬臂端向后分层浇筑振捣。
使用插入式振捣器时,不得碰损制孔管道及钢筋骨架。
(4)预应力施工参见《福厦客运专线箱梁预制作业指导书》相关容(5)挂篮的移动梁段预应力拉、压浆完毕,即可移动挂篮,准备灌注下一段梁,挂篮的移动遵照以下步骤进行:①先将主梁后锚杆稍松开,用倒链将主梁拉住固定,用倒链或慢速卷扬机牵引滑道移到位,主梁的前移带动侧模系统,底模系统及滑梁整体移位,随着主梁的前移,压紧器交替前移(不得少于2根),以保持主梁的稳定,滑到位以后将主梁后锚杆锚紧(不得少于3根),并用测力扳手上紧。
②侧模系统在主梁前移时与主梁同步前移,到位后,用钢丝绳从预留孔道穿下与滑梁上的吊环用卡环连接,将侧模系统托起。
然后将滑梁挂轮滑移到位,用IV级钢吊杆将钢丝绳换掉。
将底模系统后端挂轮滑移到位后端锚固于已成梁段上,前端用IV级钢与前上横梁连接。
③初调中线、标高。
④用千斤顶将底模系统与底板,侧模系统与翼缘板及腹板外侧密合,并将后吊杆带上保险螺母。
⑤精调中线、标高。
⑥用倒链将模系统拖移到位,并调好中线及标高。
⑦绑扎底板、腹板钢筋、安装管道、立模、预埋。
绑扎顶板钢筋、预埋、安装端模。
⑧复核中线、标高,并检查合格后,方可灌注混凝土(注:在安装过程中如发现预留孔于挂篮位置不适时,要查明原因,进行处理,不得强行扭杆穿入孔洞,IV级钢吊杆严禁弯曲、打火)。
等强拉以后,重复以上步骤灌注下一段。
5.2.3、边跨现浇段施工方法边跨现浇段采用支架法进行施工,施工可参照墩顶梁段进行施工。
边跨现浇梁段施工时,混凝土浇筑向合拢口靠拢,并对梁段高程进行监测,使合拢口高差控制在允许偏差围。
5.2.4、合拢段施工方法边跨合拢段采用支架或吊架施工,跨中合拢段可利用挂篮进行施工或吊架施工,支架施工要求可参照前相关容。
合拢顺序必须满足设计要求。
合拢前要调整中线和高程,连续梁将合拢一侧的临时固定支座释放,同时将两悬臂端间距离按设计合拢温度及预施应力后弹性压缩换算后进行约束锁定。
混凝土浇筑前合拢口两端悬臂预加压重符合设计要求同时符合线性控制流程并于混凝土浇筑过程中逐步撤除;合拢段混凝土施工选择在一天中温度最低的时间进行。
混凝土强度宜提高一级。
混凝土加强养护,将合拢梁段及两悬臂端部进行覆盖降低日照温差影响;图5.2.4-1 边跨现浇段及合拢段施工方案图表5.3-2 连续梁梁体外形允许偏差表6、箱梁施工的线型控制大跨度悬灌梁施工,应对其梁应力和梁体线型进行监控。
悬臂梁施工线型控制的关键是要分析每一施工阶段、每一施工步骤的结构挠度变化状态,控制立模标高。
先计算出各梁段的立模预拱度,结合前一梁段的挠度实测值,修正预拱度值后调整立模标高。
6.1、立模预拱度计算立模预拱度=各种因素引起梁体变形的挠度计算值+挂蓝变形+挠度观测调整值6.1.1、影响梁体变形的挠度因素根据施工过程主要有以下几种:(1)单T形成阶段由以下因素产生的悬臂挠度:梁段混凝土自重;挂篮及梁上其它施工荷载作用;拉悬臂预应力筋的作用。
(2)合拢阶段,将继续发生以下因素产生的连续挠度:合拢段混凝土重量及配重作用;模板吊架或梁段安装设备的拆除;拉连续预应力束的作用。
在以上过程中,同时还会发生由于混凝土弹性压缩、收缩、徐变、预应力筋松驰、孔道摩阻预应力损失等因素引起的挠度。
6.1.2、梁体变形的挠度计算(1)基本假设混凝土为均质材料。
施工及运营过程中梁体截面的应力бh<0.5Ra,并可认为在这种应力围,徐变、应变与应力成线性关系。
叠加原理适用于徐变计算,即应力增量引起的徐变变形可以累加求和。
(2)挠度计算在上述假设的基础上考虑到各节段混凝土龄期不同所导致的收缩徐变差异将连续刚构梁施工所经历的收缩徐变过程划分为与施工过程相同的时段即:浇筑新梁段、拉预应力筋、移动挂篮、体系合拢等。
每一时段结构单元数与实际结构梁段数一致,在每一时段都对结构进行一次全面的分析,求出该时段产生的全部节点位移增量,对所有时段进行分析,即可叠加得出最终挠度值。
6.1.3、挂篮变形计算挂篮变形包括:桁架弹性变形、前吊带弹性变形及非弹性变形。
桁架变形计算:将桁架简化为铰接形式,按各个梁段的不同重量,分别计算其弹性变形。
前吊带变形计算:将底模架前横梁简化为弹性支承的连续梁,根据各个梁段的实际荷载计算各个支承的受力,然后根据受力情况计算出吊带的变形量。
非弹性变形测试:挂篮的非弹性变形由挂篮试压试验来实测,对于未经试压的挂篮,参考已试压挂篮(各套挂篮为同一型号、同一工厂,同一工艺加工)的变形值在第一次挂篮施工时设置,对于已试压的挂篮认为非弹性变形已消除在施工时不再考虑。
6.2、箱梁挠度观测挠度观测是箱梁施工观测的主要容。
箱梁分段悬浇时,影响挠度变化的因素有:6.2.1、挂篮的弹性变形和非弹性变形产生的挠度;6.2.2、预拱度;6.2.3、各梁段自重的挠度;6.2.4、各梁段预应力产生的挠度;6.2.5、挂篮自重及施工荷载变化引起挠度;6.2.6、混凝土徐变引起的挠度;6.2.7、温度变化引起的挠度变化;这些因素均是挠度观测计算的依据,观测方法如下:挠度观测采用自动安平水准仪在每一节段施工完成后与下一节段底模标高定位前的桥面标高观测,均安排在早晨太阳出来以前进行。
混凝土浇筑前后预应力拉前后,挂篮行走前后都要进行挠度观测。
温度观测是影响主梁挠度的主要因素之一。
温度包括日温和季节温度。
由于温度变化的复杂性,挠度在理想状态下计算时不可能考虑温度的影响,温度的影响只能通过实时的观测加以修正。
