风机盘管、风机箱检查接线及控制开关安装预算定额说明
一、本项目属安装工程预算定额第二分册〈电气设备安装工程〉补充定额,适用于风机盘管、风机箱检查接线及风机盘管控制开关安装。
二、工程量计算
风机盘管、风机箱以“台”为单位;风机盘管控制开关以“只”为单位。
三、风机箱检查接线也适用于电磁阀、电动阀门、电加热器等检查接线。
风机盘管、风机箱检查接线及控制开关安装
工作内容:风机盘管、风机箱检查拉线:套塑料套管、校线、编号、梆扎、接线、接地、绝缘测量及配合调整试车等。

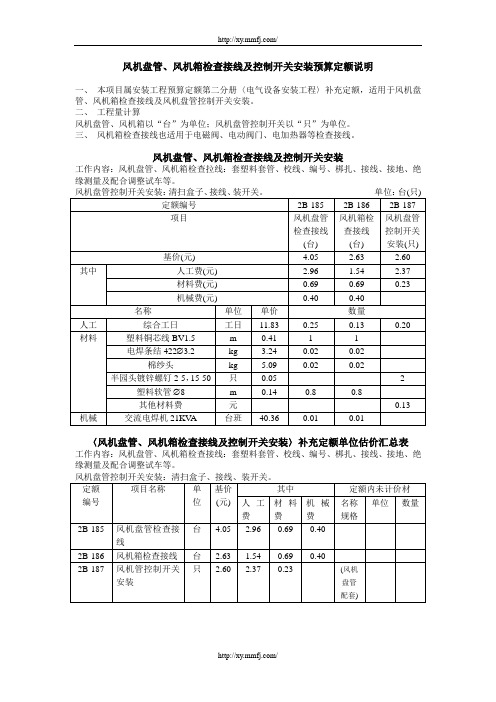

〈风机盘管、风机箱检查接线及控制开关安装〉补充定额单位估价汇总表
工作内容:风机盘管、风机箱检查接线:套塑料套管、校线、编号、梆扎、接线、接地、绝缘测量及配合调整试车等。
/。
风机盘管检查接线定额内容风机盘管的检查接线是建筑空调系统中非常重要的一个环节。
接线的质量直接影响到风机盘管的正常运行和使用寿命。
本文将详细介绍风机盘管检查接线的内容。
1.安装前的准备工作在进行风机盘管检查接线之前,需要先对安装场地进行勘察,确保场地符合安装要求。
同时,还需要明确检查接线所需的工具和材料,以便事先准备。
2.检查线缆材质风机盘管内部需要使用不同种类的线缆进行接线。
在检查接线的过程中,需要检查线缆的材质是否符合要求,是否能够承受风机盘管的运行电流,以及是否能够防止电线老化、短路等问题的发生。
3.检查线缆长度风机盘管的接线需要根据实际情况进行布局,保证线缆的长度适中,既能够满足实际使用需求,又能够避免线缆过长而造成电压损失。
在检查接线的过程中,需要测量线缆的长度,确保其符合要求。
4.检查接线端子风机盘管的接线需要使用端子进行连接。
在检查接线的过程中,需要检查接线端子的质量和连接是否牢固。
端子质量不合格或者连接不牢固会导致接线不可靠,从而影响风机盘管的正常运行。
5.检查接线连接方式风机盘管的接线连接方式有多种,包括螺旋连接、插拔连接和焊接连接等。
在检查接线的过程中,需要根据设计要求检查连接方式是否正确,并检查连接部位是否存在松动、腐蚀等问题。
6.检查接地线接线端子风机盘管的接线还需要进行接地线的连接。
在检查接线的过程中,需要检查接地线接线端子的连接是否牢固,是否符合接地要求,以及是否存在松动、腐蚀等问题。
接地线接线端子的不良连接会导致接地不可靠,影响风机盘管的正常运行和使用安全。
7.检查接线盒及插座风机盘管的接线还需要使用接线盒和插座等配件进行连接。
在检查接线的过程中,需要检查接线盒和插座的质量和安装位置是否符合要求,以及是否存在松动、损坏等问题。
接线盒和插座的不良质量和安装位置不当会导致接线不可靠,从而影响风机盘管的正常运行。
风机盘管的检查接线是建筑空调系统中不可忽视的一环。
通过对线缆材质、长度、接线端子、连接方式、接地线接线端子、接线盒及插座等进行检查,能够保证风机盘管的接线质量和连接可靠性,从而保证其正常运行和使用寿命。
1000.001250.001600.002000.00
10.0015.0015.0015.00
测孔,俗称为风量测试口。
所谓风量测定孔指通风、除尘、内风量测定的特殊装置,它属于管道内风量差压式测量仪。
技术参数规格:60(长度)*25mm(内径) 金属风量测定孔(一次成型) 适合属风管、玻纤复合风管,便于风量及压力测试. 规范要求《洁净厂房.6.4条 在中效和高效的空气过滤器前后,应设置测压孔。
在新风管
,一个通风系统必须在入口(或出口)处设检查孔一个。
与组)连接的风管有一个系统。
无风机时:与风井连接的一个(风管);与风井连接的一个(风管)干管为一个系统;以100Kg为单位计量规格型号的重量可以查定额的附录:国标通风部件标准重量表,分别0 1.68 Kg/个,370*340 2.89 Kg/个,520*480 4.95 Kg/个。
《山东省安装工程消耗量定额》解释第二册《电气设备安装工程》1、配电箱安装定额的工作内容中有接地,接地的范围指哪些?答:定额中考虑的接地是箱体接地,即将箱体与已接地的金属体或接地线之间进行跨接。
2、多表电表箱、户内开关箱、插座箱、等电位箱等成品箱的安装各应使用什么定额项目?答:多表电表箱、户内开关箱、插座箱等成品箱的安装可按半周长执行配电箱安装相应定额子目;等电位箱安装可根据箱体大小按接线箱安装相应定额子目执行。
3、定额中配电箱安装是按成品箱考虑的,如在工程中需由施工单位自己组装,如何套用定额?答:如果配电箱非成品箱,由施工单位现场组装的话,除了按箱体半周长套用相应定额外,另按箱内配置的元、器件分别套用相应元、器件安装及箱内配线定额。
4、电机检查接线实际发生的工作内容(如仅是接线、接地、空载试运转等工作)与定额中考虑的不符,可否调整?答:定额包括的工作内容是根据规范的要求考虑的,一般不做调整。
如果实际工程中的工作内容与定额规定不同时,可根据实际按规定作补充定额.合同另有约定者从其约定。
5、风机盘管、空气幕、小型泵类等电气接线、调试应如何套定额?答:功率在0.75KW以下的小型电机的检查接线根据其功率大小执行微型电机检查接线(2—466、2-467)相应子目,其调试执行微型电机调试(2-1112)子目.6、电缆沿混凝土电缆沟支架敷设如何套用定额?同一根电缆敷设过程中有多种敷设方式时,如何计算工程量?答:沿混凝土电缆沟支架敷设按"电缆其他敷设"项目执行。
同一根电缆敷设过程中有多种敷设方式时,应按其最终定位的敷设方式分别计算工程量,套用相应定额.7、预分支电缆如何执行定额?答:预分支电缆按电缆不同截面分段计算工程量且分别套用相应定额。
8、100mm以内的电缆保护管如何执行定额?答:电缆保护管管径小于100mm时,应按配管配线章相应定额执行。
9、在计算电缆的预留长度时,对于工程量计算规则表2。
风机盘管说明书
风机盘管说明书
安装
■注意保持机组各部件完整无损,并防止杂物进入风机叶轮和表冷器。
■排水端较另一端低3-5毫米,确保冷凝水能够顺利流出。
■进出水管水流方向为下进上出,连接管建议采用挠性连接管,作业时切忌用力过猛,以免造成盘管漏水。
电气接线
■机组额定电源参数:220v±10%,50Hz
■安装三速开关时要注意严格按照接线示意图进行。
■机组须可靠接地。
启动
■检查水管、电线等各安装点无误方可开机启动机组三档调速开关,应先从高档启动再进行其它档次选择。
运行
■进水同时先将放气阀打开,待水管内空气排净后再行关闭,以免影响散热效果。
■机组夏季供冷水温应不低于5℃,冬季供热水温不高于60℃,且要求水质清洁软化。
维护保养
■表冷器及过滤网应定时吹洗,以保证风路畅通。
机组停用时,应使管内充满水或采用其它办法,以减少铜管锈蚀。
如冬季停用时,须将管内水排净,以防铜管被冻裂。
注意事项
■进回水管尺寸为Rc3/4,冷凝水管尺寸为R3/4。
用户可根据国家有关管路连接件标准选用配件。
■明装盘管机组外壳系喷塑件,切忌用稀料或汽油清洗。
■风机盘管机组不能多台并在一起,用一台开关控制,以免损坏电
机。
浙江省定额站关于安装定额解释1、用于工艺管道系统上的由采购成品煨制弯头组成的方型补偿器及其主材费应如何计算?答:根据《全国统一安装工程预算定额解释汇编(续)》第六册解释:方型补偿器安装,直管部分可按延长米计算,已包括弯头所占长度,套用第一章“管道安装”定额相应项目;如果使用采购成品煨制弯头,供应价中含有钢管价值时,为避免重复计算钢管主材费,其所占长度与碳钢无缝弯头1.5D弯曲长度差额数量应减去。
弯头数量按实际数量计算。
2、UPVC塑料室内给水管道安装工程应套用什么定额?答:套用浙江补充定额刊载于《浙江造价管理》1999-6 P11。
3、给排水管道穿楼板,设计要求作防水处理,套用“刚性防水套管制安发”定额是否妥当?答:不妥,刚性防水套管适用于穿水池、地下室壁、屋面管道。
管道穿楼板作防水处理也不同于一般的穿楼板钢套管制安。
因此,宜参考刚性防水套管制安子目,按不同的楼板结构厚度乘相应的系数。
当楼板厚度≤100毫米,相应子目定额乘0.2,当楼板厚度≤200毫米,相应子目定额乘0.4,当楼板厚度>200毫米时,相应子目定额乘0.6。
4、《使用手册》第573页33条解释中,柔性铸铁管管件,配件中是否包括连接螺栓和橡胶密封圈?答:未包括连接螺栓和橡胶密封圈,当管、配件和连接螺栓,橡胶密封圈均由施工单位采购时,可直接套用以下定额换算子目(参见浙江省安装工程常用主材(设备)组价手册相应定额编号)。
当管、配件等建设单位(甲方)提供时,结算中应扣除所提供的材料费用。
定额编号项目名称及规格单位主材费安装费人工费8-122H 室内柔性抗震排水铸铁管DN50 10m 297.88 223.52 36.88-123H 室内柔性抗震排水铸铁管DN75 10m 434.22 392.60 44.72 8-124H 室内柔性抗震排水铸铁管DN100 10m 612.77 756.83 56.60 8-125H 室内柔性抗震排水铸铁管DN150 10m 1043.90 766.22 61.22 8-126H 室内柔性抗震排水铸铁管DN200 10m 1943.93 894.53 65.515、工艺管道安装工程中室内与室外碰头点应套用什么定额?答:应按全安预算定额解释汇编第六册工艺管道工程第27条解释规定执行,见《使用手册》P490-27,定额内已综合考虑了室内外碰头的工作内容,不得另行计算。
电大安装工程估价形成性考核册及答案4一、单选或多选题(每小题3分,共18 分)1.风机盘管配管执行( A )预算定额。
A •第八册《给排水、采暖、燃气工程》B .第六册《工业管道工程》C.第九册《通风空调工程》D .第一册《机械设备安装工程》2.通风空调专用风机安装,执行( A )预算定额。
A .第九册《通风空调工程》B .第一册《机械设备安装工程》C.第三册《热力设备安装工程》D .第八册《给排水、采暖、燃气工程》3.在消防及安全防范系统设备安装预算中,电动机检查接线、防雷接地装置等安装应执行《全国统一安装工程预算定额》( D )相应定额。
A .第七册《消防及安全防范设备安装工程》B .第十册《自动化控制仪表安装工程》C.第一册《机械设备安装工程》D .第二册《电气设备安装工程》4.第九册《通风空调工程》综合系数有:(BCDE )A .超高增加系数B .脚手架搭拆系数C.系统调整增加系数D.安装与生产同时进行增加系数E.在有害人身体健康的有害环境中施工时增加系数5.泡沫液贮罐、设备支架制作、安装等执行(C )相应项目。
不扣除检查口、 测定孔、A .第一册《机械设备安装工程》B •第七册《消防及安全防范设备安装工程》C .第五册《静置设备与工艺金属结构制作安装工程》D .第三册《热力设备安装工程》6•火灾自动报警系统安装中脚手架搭拆费按人工费的( B )计算,其中人工工资占 25 %。
A • 3%B • 5 %C . 8 %D . 10 %二、判断题(每小题 2分,共16分。
在题后括号内打 “v 或 打“X,”表 示 题的对 或“不 对”) 1 •不锈钢风管制作安装项目中包括管件,但不包括法兰和吊托支架,法兰和吊托支架 应单独列项计算”执行相应的法兰和吊托支架子目。
( v )2 •塑料通风管道制作安装项目中,包括管件、法兰、加固框,但不包括吊托支架的制 作用工”吊托支架执行设备支架项目。
( v )3•计算风管工程量时,管道的长度以图示中心线为准,包括弯头、三通、变径管、天 圆地方等管件的长度”但不包括部件长度。
风机盘管安装人工定额
根据国家有关标准和规定,风机盘管安装的人工定额包括以下几个方面:
1. 材料准备:包括风机盘管、配件、管材、防护材料等的购买、运输和卸货等。
2. 施工准备:包括工地的搭建、施工材料的储存、施工图纸的准备等。
3. 现场施工:包括拆除原有风机盘管、安装新风机盘管、连接管道及配件、基础处理等工作。
4. 系统调试:包括风机盘管的整体调试、连接管道的检测、系统的运行测试等。
5. 安全保护:包括安全网、防护罩、警示标识等的安装。
以上只是一般性的安装人工定额,具体的定额标准还需要根据项目所在地的当地施工定额、工程量清单以及设计要求进行确定。
同时还需考虑到施工条件、工程难度等因素,因此最准确的安装人工定额需要由专业的施工单位根据实际情况进行细化测算。
第一章薄钢板通风管道制作安装说明一、工作内容:1.风管制作:放样、下料、卷圆、折方、轧口、咬口,制作直管、管件、法兰、吊托支架,钻孔、铆焊、上法兰、组对。
2.风管安装:找标高、打支架墙洞、配合预留孔洞、埋设吊托支架, 组装、风管就位、找平、找正,制垫、垫垫、上螺栓、紧固。
二、整个通风系统设计采用渐缩管均匀送风者,圆形风管按平均直径,矩形风管按平均周长执行相应规格项目,其人工乘以系数2.5。
三、镀锌薄钢板风管项目中的板材是按镀锌薄钢板编制的,如设计要求不用镀锌薄钢板者,板材可以换算,其他不变。
四、风管导流叶片不分单叶片和香蕉形双叶片均执行同一项目。
五、如制作空气幕送风管时,按矩形风管平均周长执行相应风管规格项目,其人工乘以系数3,其余不变。
六、薄钢板通风管道制作安装项目中,包括弯头、三通、变径管、天圆地方等管件及法兰、加固框和吊托支架的制作用工,但不包括过跨风管落地支架,落地支架执行设备支架项目。
七、薄钢板风管项目中的板材,如设计要求厚度不同者可以换算,但人工、机械不变。
八、软管接头使用人造革而不使用帆布者可以换算。
九、项目中的法兰垫料如设计要求使用材料品种不同者可以换算,但人工不变。
使用泡沫塑料者每千克橡胶板换算为泡沫塑料0.125kg;使用闭孔乳胶海绵者每千克橡胶板换算为闭孔乳胶海绵0.5kg。
十、柔性软风管适用于由金属、涂塑化纤织物、聚脂、聚乙烯、聚氯乙烯薄膜、铝箔等材料制成的软风管。
十一、柔性软风管安装按图示中心线长度以“m”为单位计算;柔性软风管阀门安装以“个”为单位计算。
第二章调节阀制作安装说明工作内容:1.调节阀制作:放样、下料、制作短管、阀板、法兰、零件,钻孔、铆焊、组合成型。
2.调节阀安装:号孔、钻孔、对口、校正,制垫、垫垫、上螺栓、紧固、试动。
第三章风口制作安装说明工作内容:1.风口制作:放样、下料、开孔,制作零件、外框、叶片、网框、调节板、拉杆、导风板、弯管、天圆地方、扩散管、法兰,钻孔、铆焊、组合成型。
风机盘管、风机箱检查接线及控制开关安装预算定额说明
一、 本项目属安装工程预算定额第二分册〈电气设备安装工程〉补充定额,适用于风机盘管、风机箱检查接线及风机盘管控制开关安装。
二、 工程量计算
风机盘管、风机箱以“台”为单位;风机盘管控制开关以“只”为单位。
三、 风机箱检查接线也适用于电磁阀、电动阀门、电加热器等检查接线。
风机盘管、风机箱检查接线及控制开关安装
工作内容:风机盘管、风机箱检查拉线:套塑料套管、校线、编号、梆扎、接线、接地、绝
缘测量及配合调整试车等。
〈风机盘管、风机箱检查接线及控制开关安装〉补充定额单位估价汇总表
工作内容:风机盘管、风机箱检查接线:套塑料套管、校线、编号、梆扎、接线、接地、绝
缘测量及配合调整试车等。
