钢筋问题积累笔记
- 格式:doc
- 大小:46.50 KB
- 文档页数:8
钢筋基础班五大流程:新建工程—新建楼层—新建轴网—绘图输入—汇总查量三步曲:定义—新建—绘图一:新建工程知识点:1、钢筋的计算规则(03G还是11G)2、抗震等级二:新建楼层知识点:1、插入、删除楼层注意:选择首层插入的是地上部分,选择基础层插入地下室 2、标高注意:采用结构标高基础层:基础底面至上一层结构地面。
3、混凝土标号、保护层(复制到其他楼层)4、连接形式、定尺长度计算设置—搭接设置中调整连接形式:下拉框中选择定尺长度:d≤12,12000mmd>12,8000mm三:新建轴网定义—新建—绘图切换至绘图输入界面知识点:上下开间、左右进深注意:单位是mm,使用总轴距符合检查。
小技巧:修改轴号、修改轴距、修改轴号位置辅助轴线:平行辅轴(象限原则)圆心起点终点辅轴四:绘图输入:钢筋级别—软件代号HPB300—AHRB335—BHRB400—C各种不同结构绘图的顺序框架结构:柱—梁—板—基础—其他剪力墙结构剪力墙—墙柱—墙梁—板—基础—其他砖混结构砌块墙—构造柱—圈梁—板—基础—其他柱(点式构建):定义—新建—绘图知识点:定义—界面尺寸、钢筋信息注意:所有的柱子都是居中的。
绘制—点画查改标注(偏心柱)小技巧:镜像(拉框选着—右键—选取第一个点—选取第二个点—否) Shift+Z(显示/隐藏柱的名称)Z(显示/隐藏柱)对量:先汇总计算(F9)查看钢筋量—框选范围编辑钢筋—钢筋三维(查看的是详细的计算式)注意:修改过钢筋的信息后要重新汇总计算梁(线式构建):定义—新建—绘图知识点:定义—同柱(定义中输入的是集中标注)绘制:直线画法三点画弧注意:跨首--跨尾轴线交点—轴线交点小技巧:偏心梁:对齐分段梁:合并粉色:没有进行原位标注的梁黄色:正在进行原位标注的当前跨绿色:已经完成原位标注的梁红色:出现错误的梁原位标注:照抄小技巧:屏幕旋转应用到同名梁次梁加筋、吊筋—自动生成吊筋,输入根数,左键框选范围,右键确定。
钢筋平法中所遇问题的整理有关平法中所遇问题的整理一、问剪力墙竖向钢筋与暗柱边多少距离排放第一根剪力墙竖向钢筋。
答:1/2竖向分布钢筋间距。
二、非抗震的框架梁中以及非框架梁中,是否有不伸入支座的下部钢筋?答:有两个条件必须同时满足:1、下部钢筋不少于1/2伸入支座(另外1/2可以不伸入支座);2、伸入支座的下部钢筋至少为两根(角筋)。
三、1.在03G101-1第38页及44页的中柱封顶构造C节点图中,当直锚长度≥laE(la)时,此时柱纵筋是否不需要伸至柱顶后截断,只需一个锚固长度就足够了?2、在03G101-1第39页及45页的“梁上柱纵筋构造”中,插筋是否只需伸入梁内满足 0.5laE(la)+弯折12d就足够了,而不必伸至梁底部?答:1、必须直达柱顶,否则柱未到头;2、必须伸至梁底,对柱“生根”决不可抠门。
四、在03G101-1第38页和第44页的“柱变截面下柱钢筋封顶,上柱钢筋从新插筋”的构造大样图中,关于下柱钢筋封顶锚固的问题:1、如果梁高hb-保护层≥laE(la)时,下柱钢筋是否伸至柱顶,不需要弯锚部分“c+200”?2、当梁高hb-保护层<laE(la)时,下柱钢筋才需要弯锚,下柱钢筋伸至柱顶,且还需≥0.5laE(la)时,才加弯锚部分“c+200”?3、是否弯锚部分是固定的“c+200”,不需要再加长了?答:各种情况均须伸至柱顶,然后弯钩“C+200”,这是个封顶问题,不是锚固问题。
五、在03G101-1第57页非抗震楼层框架梁的端支座锚固构造节点中,当直锚时,是否也需要满足≥la且同时满足≥0.5hc+5d的条件?答:可以直锚,请看图注,非抗震没有过中线加5d的要求。
六、1、剪力墙暗梁配筋构造见图集第51页。
但该页图主要说的是连梁的构造,暗梁只有一个截面图。
因此带来了下面的一系列问题。
2、暗梁主筋锚固起点从什么地方算起?当暗梁与暗柱或端柱相连接,暗梁主筋锚固起点从暗柱或端柱的边缘算起。

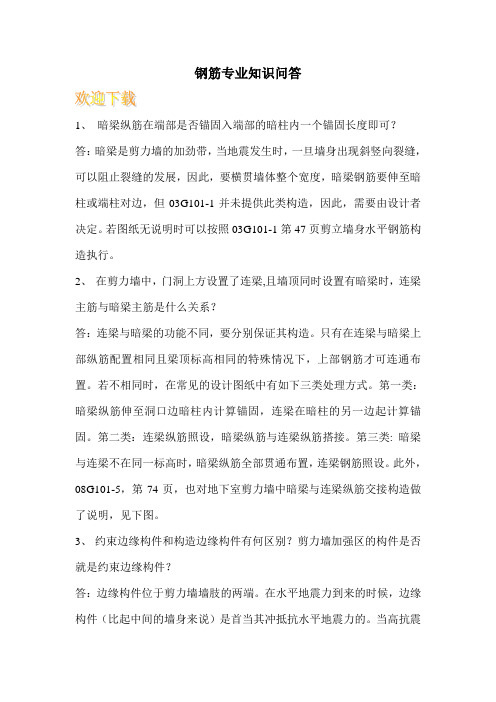

钢筋专业知识问答
1、暗梁纵筋在端部是否锚固入端部的暗柱内一个锚固长度即可?
答:暗梁是剪力墙的加劲带,当地震发生时,一旦墙身出现斜竖向裂缝,可以阻止裂缝的发展,因此,要横贯墙体整个宽度,暗梁钢筋要伸至暗柱或端柱对边,但03G101-1并未提供此类构造,因此,需要由设计者决定。
若图纸无说明时可以按照03G101-1第47页剪立墙身水平钢筋构造执行。
2、在剪力墙中,门洞上方设置了连梁,且墙顶同时设置有暗梁时,连梁主筋与暗梁主筋是什么关系?
答:连梁与暗梁的功能不同,要分别保证其构造。
只有在连梁与暗梁上部纵筋配置相同且梁顶标高相同的特殊情况下,上部钢筋才可连通布置。
若不相同时,在常见的设计图纸中有如下三类处理方式。
第一类:暗梁纵筋伸至洞口边暗柱内计算锚固,连梁在暗柱的另一边起计算锚固。
第二类:连梁纵筋照设,暗梁纵筋与连梁纵筋搭接。
第三类: 暗梁与连梁不在同一标高时,暗梁纵筋全部贯通布置,连梁钢筋照设。
此外,08G101-5,第74页,也对地下室剪力墙中暗梁与连梁纵筋交接构造做了说明,见下图。
3、约束边缘构件和构造边缘构件有何区别?剪力墙加强区的构件是否就是约束边缘构件?
答:边缘构件位于剪力墙墙肢的两端。
在水平地震力到来的时候,边缘构件(比起中间的墙身来说)是首当其冲抵抗水平地震力的。
当高抗震。

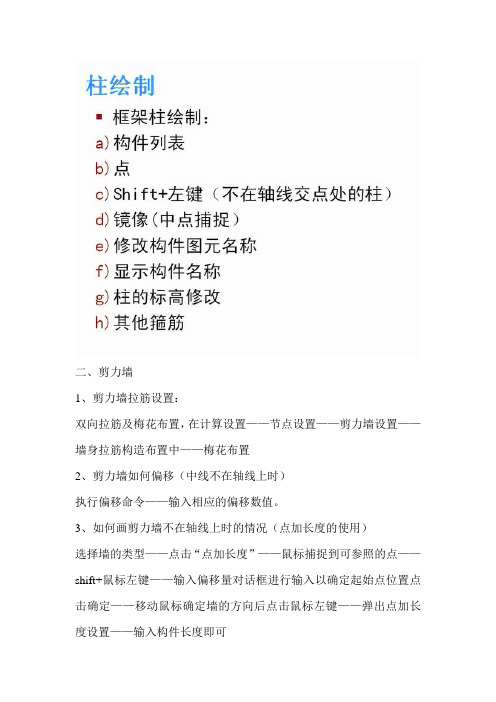

二、剪力墙1、剪力墙拉筋设置:双向拉筋及梅花布置,在计算设置——节点设置——剪力墙设置——墙身拉筋构造布置中——梅花布置2、剪力墙如何偏移(中线不在轴线上时)执行偏移命令——输入相应的偏移数值。
3、如何画剪力墙不在轴线上时的情况(点加长度的使用)选择墙的类型——点击“点加长度”——鼠标捕捉到可参照的点——shift+鼠标左键——输入偏移量对话框进行输入以确定起始点位置点击确定——移动鼠标确定墙的方向后点击鼠标左键——弹出点加长度设置——输入构件长度即可4、弧形墙利用弧线画法设置,在墙构件设置同直行墙,只是绘制时选择弧形绘制。
5、剪力墙遇到门窗洞口时不断开画通墙,最后才画门窗还有连梁等。
6、属性编辑器中蓝色字体为公有属性,黑色字体为特有属性。
在绘图区选中某一构件后对蓝色字体部分进行修改会改变所有同名称的构件属性。
三、端柱1、端柱设置好后,方向的变化执行“旋转点”、“镜像”命令;也可执行“调整柱端头”命令进行调整。
(端柱也可通过热键f3来控制端柱的左右方向;shft+f3可控制柱端头的上下方向)2、其他箍筋的设置:当施工图和我们软件所给的构件箍筋又不一至的时候在属性编辑器中点击“其他箍筋”输入箍筋的相对性的数值和参数。
其中“其他箍筋”不单单包括箍筋还包括其他钢筋模式如下图(在钢筋符号里面选择)四、梁1、如何将梁靠某一边对齐点击编辑工具栏中的“对齐”——单图元对齐——左键点击对齐的图元线——左键点击梁构件要对齐的边线完成对齐——点击右键推出2、悬挑梁的处理(shift+左键)鼠标捕捉到偏移参照点——shift+左键弹出输入偏移两对话框输入相对应的数值即可确定悬挑顶点位置。
板中负筋如何定位置处理而不是满墙。
3左边和右边的区分:站在绘制构件的起点,俯视轴线分左右。
4、原位标注中第一排、第二排支座钢筋分别指上部原位标注第一排指顶层,第二排指下面那层底部原位标注第一排指上面那一排,而第二排指最顶层钢筋。
1、跨板受力筋处理新建板受力筋——新建跨板受力筋——输入左右数值即可——绘图——单板——垂直(或水平)——选择要布置的图元左键选择右键点击确定即可。

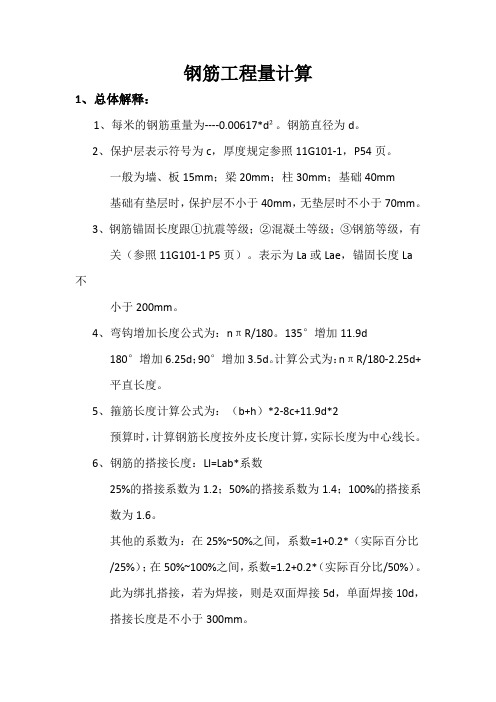

钢筋工程量计算1、总体解释:1、每米的钢筋重量为----0.00617*d²。
钢筋直径为d。
2、保护层表示符号为c,厚度规定参照11G101-1,P54页。
一般为墙、板15mm;梁20mm;柱30mm;基础40mm基础有垫层时,保护层不小于40mm,无垫层时不小于70mm。
3、钢筋锚固长度跟①抗震等级;②混凝土等级;③钢筋等级,有关(参照11G101-1 P5页)。
表示为La或Lae,锚固长度La不小于200mm。
4、弯钩增加长度公式为:nπR/180。
135°增加11.9d180°增加6.25d;90°增加3.5d。
计算公式为:nπR/180-2.25d+平直长度。
5、箍筋长度计算公式为:(b+h)*2-8c+11.9d*2预算时,计算钢筋长度按外皮长度计算,实际长度为中心线长。
6、钢筋的搭接长度:Ll=Lab*系数25%的搭接系数为1.2;50%的搭接系数为1.4;100%的搭接系数为1.6。
其他的系数为:在25%~50%之间,系数=1+0.2*(实际百分比/25%);在50%~100%之间,系数=1.2+0.2*(实际百分比/50%)。
此为绑扎搭接,若为焊接,则是双面焊接5d,单面焊接10d,搭接长度是不小于300mm。
7、已知布筋范围求根数:①两端均布置时,A+1②一端布置时, A③两端均不布时,A-1A=(长度-起步距离)/间距 向上取整 Ceil8、板下部钢筋表示为B ,方向为向上、向左;上部钢筋表示为T , 方向为向下、向右。
下部钢筋伸入支座长度为Max (b/2,5d ),b 为支座宽计算根数时:有支座一侧减去起步距离50,无钢筋一侧减去构 件保护层的厚度。
9、一般情况下,一级钢筋需加弯钩,分布筋未标明时不加。
以下 三种情况下不加弯钩:①受压钢筋;②板的分布筋(图纸有说 明时需要加);③已设置小于15d 的直钩时。
弯钩长度为6.25d 。
10、放射筋长度=(Lx 、Ly 、La )取最大Max (Lx 、Ly 、La )++板厚-2c 。
在建筑工程中,钢筋是混凝土结构的重要组成部分,承担着承受和传递结构应力的关键作用。
因此,钢筋工程的施工质量直接关系到整个工程的安全和耐久性。
但在实际的施工过程中,常常会出现一些钢筋施工质量问题,这些问题如果不及时发现和处理,将对工程的安全性和耐久性产生重大影响。
本文将对工程施工中常见的钢筋问题进行分析,并探讨相应的质量控制措施。
一、钢筋施工中的常见问题1. 钢筋材料问题在施工过程中,可能会出现钢筋材料不符合规范要求的情况,如钢筋直径、强度等物理性能不达标,或者钢筋表面存在裂纹、锈蚀等缺陷。
这些问题会导致钢筋的承载能力下降,从而影响整个结构的安全性。
2. 钢筋安装问题钢筋安装过程中,可能会出现钢筋定位不准确、钢筋间距不符合设计要求、钢筋搭接长度不足等问题。
这些问题会导致结构受力不均匀,降低结构的承载能力和稳定性。
3. 钢筋焊接问题在钢筋焊接过程中,可能会出现焊接质量不达标的情况,如焊缝长度不足、焊缝宽度不均匀、焊缝存在气孔、夹渣等缺陷。
这些问题会影响钢筋的连接性能,降低结构的整体受力能力。
4. 钢筋保护层问题在混凝土浇筑过程中,可能会出现钢筋保护层厚度不足或混凝土振捣不密实等问题。
这些问题会导致钢筋暴露在恶劣环境中,加速钢筋的锈蚀,降低结构的耐久性。
二、钢筋施工质量控制措施1. 严格把控钢筋材料质量在施工前,应加强对钢筋材料的检查和验收,确保钢筋材料的物理性能、规格和数量符合设计要求。
对于不合格的钢筋材料,应坚决杜绝使用,确保工程质量。
2. 加强钢筋安装过程控制在钢筋安装过程中,应严格按照设计图纸和规范要求进行施工。
加强对钢筋定位、间距、搭接长度等方面的检查,确保钢筋安装质量。
3. 提高钢筋焊接质量加强对焊工的技能培训和考核,确保焊工具备相应的操作技能。
在焊接过程中,严格控制焊缝长度、宽度、饱满度等指标,对焊接质量进行实时检查,确保焊接质量符合规范要求。
4. 保证钢筋保护层厚度在混凝土浇筑过程中,加强对钢筋保护层的控制,确保钢筋保护层厚度符合设计要求。
7号楼钢筋自检问题
主要问题
1.部分梁缺少支座筋
2.个别梁缺少底筋
3.多处钢柱节点部位核心箍未整体连接
4.多处钢梁钢柱部位底筋未焊接且锚固长度不足
5.个别收头柱未弯锚
6.高低标号拦截网未设置
7.个别梁腰筋以小代大,部分起步间距过大,间距过大超过150%~200%,部分搭接超长
8.个别部位主次梁,次梁未锚入主梁内
9.部分梁箍筋未135度弯锚
10.部分悬挑梁缺少箍筋,部分缺失内箍筋且无拉钩替代,部分上反梁部无拉钩,箍筋间距过大不均匀,跳绑漏绑严重
11.柱帽钢筋135度弯钩存在烧断现象,部分凸窗构件铆筋被钢筋绑扎时掰弯出来未恢复。
12.多处钢柱节点钢筋未焊接完成
次要问题
1.多处梁底、板面垃圾未清理干净(扎丝、水瓶、锯末灰、水泥块、钢管等垃圾)
2.多处梁底筋未绑扎
3.多处梁两侧保护层不均匀,个别梁侧没有保护层。
钢筋工程图集学习笔记第1章梁1.1 梁构造特征提要梁是承受弯矩和剪力的构件,特殊情况下亦承受扭矩。
通常在梁中同时存在弯矩和剪力,并各按其自身规律沿梁身分布。
〔搞清各种力的分布规律〕在以支承与被支承为典型特征的“根底→柱→梁→板〞构件链中,梁位于中间环节,即梁被柱支承且梁支承板;当有主次梁时,主梁被柱支承且其本身支承次梁,主次梁共同支承板。
支承与被支承关系,决定了两构件连接节点的归属:支承者为节点主体,被支承者为节点客体。
例如:〔搞清楚足强度锚固、非足强度锚固、刚性连接和半刚性连接〕〔1〕在梁柱节点,柱为节点主体,梁为节点客体,梁客体与主体刚性连接,梁端部受拉纵筋应足强度在柱内锚固;多跨梁中间支座的受拉纵筋,那么贯穿柱支座或足强度在柱内锚固。
〔2〕在主次梁节点,主梁为节点主体,次梁为节点客体,次梁客体端部与主体半刚性连接,次梁端部纵筋可非足强度锚入主梁;多跨次梁中间支座的受拉纵筋,那么贯穿主梁支座。
〔3〕在梁板节点,梁为节点主体,板为节点客体,板客体端部与主体半刚性连接,板端部纵筋可非足强度锚入梁;多跨板中间支座的受拉纵筋,那么贯穿梁支座。
框架梁端部受拉纵筋在框架柱内的刚性锚固方式,主要为直线锚固和弯钩锚固两种,每种方式均有相应的锚固条件。
非框架梁支座下部通常受压,确定下部纵筋的锚固长度应分两种不同情况:〔1〕梁配筋计算时未考虑受压钢筋的抗压强度〔单筋计算方式〕,此时非框架梁支座下部纵筋锚固长度通常取12d〔d为纵筋直径〕;〔2〕梁配筋计算时已考虑受压钢筋的抗压强度〔双筋计算方式〕,此时受压纵筋的锚固长度可取受拉锚固长度的0.7倍。
两种情况的前一种比拟多见,故当设计未特别注明时那么指未考虑受压钢筋抗压强度的情况。
抗震框架梁端上部与下部纵筋均为受拉纵筋;非抗震框架梁端上部纵筋为受拉纵筋,其下部纵筋通常也按受拉纵筋要求锚固。
无论结构抗震与否,非框架梁通常不考虑抗震。
根据支承与被支承关系确定节点主体与节点客体后,将出现宽主体节点、宽客体节点、等宽度节点三种形式。
钢筋施工50个问答解疑第一节1.独立基础底部钢筋网,哪个方向的钢筋在下层那个方向的钢筋在上层答:独立基础钢筋长向筋在下面,短向筋在上面。
2.独立基础在什么情况下会出现顶部钢筋网哪个方向的钢筋在下层那个方向的钢筋在上层答:一般是双柱型独立基础或者是杯口独立基础时,有上部钢筋,受力钢筋在下,分布钢筋在上。
3、起步筋距离基础边尺寸是怎样确定的答:是75mm和S/2(半个间距)比较,哪个小取哪个。
4、计算根数时候“取整”一般有几种选择方式分别是什么通常选择哪种方式答:计算根数取整时一般有“三种”注写方式,分别是:向上取证、向下取整、四舍五入,一般选择向上取整5、DJJ、DJP、BJJ、BJP分别表示什么意思答:DJJ表示阶形截面普通独立基础,DJP坡形截面普通独立基础,BJJ阶形截面杯口独立基础,BJP坡形截面杯口独立基础。
第二节1、什么是复合箍筋什么是非复合箍筋答:复合箍是两个及以上的箍筋组合为一组的,只有一个箍筋的就是非符合箍。
2.柱子基础根部的箍筋是用复合箍筋还是非复合箍筋答:柱子基础根部因只起固定纵筋的作用,一般非符合箍就可以。
3、柱子纵筋拐头a值是怎样判断的答:是通过一个表来判断的。
也就是插筋埋入基础的高度和锚固长度的比较来判断,见下表。
4、柱子纵筋不能在一个截面搭接,焊接连接情况下错开长度是多少绑扎连接情况下错开长度是多少答:焊接情况下错开长度是35d和500比较取大。
绑扎情况下是0.3Lae(0.3的搭接长度)5、柱子纵筋与基础相邻层非连接区是多少首层的非连接区是多少焊接和绑扎连接有区别吗答:与基础邻层的非连接区是1/3净高,首层也是1/3净高,焊接和绑扎没有区别。
6、如果一根柱子遇到一根屋面框架梁,梁高为1200,柱子纵筋的锚固长度是850,这时候柱子的纵筋是伸到梁顶—保护层还是满足锚固长度就可以了答:因为柱子是梁的支座,所以必须伸到梁顶-保护层。
7、为什么箍筋的弯钩长度是11.9d答:10d+1.9d,10d是箍筋弯钩的直段长度,抗震结构是10d(非抗震为5d),1.9d是135度角弯钩的延伸尺寸。
钢筋10.0百问百答1、软件中“拾取构件”功能有什么用处?答:构件在绘制的时候,我们需要不断的切换,重新选择不同的构件来绘制到软件中,反复的切换会影响我们的绘图效率,在软件中就有这样一个小功能来帮助我们,已经绘制过的构件,我们在图中需要再次绘制时,这时我们就可以点击“拾取构件”按钮,选择已经绘制的构件,我们发现构件列表就自动切换到当前的构件了,直接绘制就可以了。
(最好显示构件名称)2、自动判断边角柱,为什么不起作用?答:在绘制好柱构件以后,点击自动判断边角柱按钮,软件提示识别,但是,柱却没有任何变化,这种情况一般是由于没有绘制梁,柱处于什么位置,软件是通过与梁的关联来判断的,只有绘制好梁再点击自动判断按钮,这时就可以了。
一般只需要在柱封顶的时候判断,中间层没有必要。
3、过梁钢筋输入时要注意什么吗?答:在钢筋软件中,输入过梁的钢筋后汇总计算,但是查看钢筋信息的时候,没有过梁的纵向钢筋,只有箍筋信息,这是什么原因呢?原来仔细检查后才发现过梁的钢筋信息输在了软件中的下部钢筋位置,在软件中不允许只在下部位置输入,如果实际工程中确实有这种情况的。
在全部纵筋位置输入就可以了。
4、梁在绘制的时候如果绘制在其它分层中是否有影响?答:梁在软件中可以分层,一共可以分9层,软件默认是在分层一,如果不小心绘制到其它分层,只要梁的标高设置没有问题,现在软件计算是没有问题的。
如果是绘制到子楼层,计算就会有影响了,因为子楼层是一个独立的楼层,和主楼层之间没有扣减关系的。
5、墙体水平钢筋在同一层不同怎么输入?答:将当前层的墙体高度修改,降低高度到第一种水平筋位置,然后,修改上一层的墙体底标高,这样就可以解决了。
6、如何将基础层和地上部分两个工程合并起来?答:在做工程的时候,将一个工程分成了两部分,完成以后,希望将这两部分合并起来,在软件中,有块操作的功能,我们只要将其中一个定义成块,然后用块提取就可以解决了。
7、主梁中有多道次梁的时候,次梁加筋如何输入?答:在输入钢筋信息和次梁宽度的时候,我们可以用/,将钢筋信息和次梁宽度区隔,但是要注意一一对应。
8、当梁箍筋加密区的肢数和非加密区的箍筋肢数不同的时候,软件如何输入?答:例如Φ10@100(4)/200(2),表示加密区为4肢箍,非加密为2肢箍,软件中直接按照这样的方式输入就可以了,软件还可以解决直径不同的,如Φ10@100(4)+Φ8@200(2),这样箍筋的直径就不同了。
9、砌块墙体通长加筋如何计算?答:在砖墙构件的属性中有通长钢筋,直接输入软件就可以自动计算。
10、从其他楼层复制构件,柱的底标高不对,为什么?答:检查楼层中的柱底标高是否进行修改,把默认的标高修改之后,复制到上一层标高就不是当前层底标高了,软件默认的时候,在标高信息框中,标高信息是带括弧的。
11、软件中画线布置为什么有时候计算的有问题?答:我们在画线布置负筋的时候,画线的选择范围非常容易选错,一般采取按照构件布置板负筋。
12、钢筋中基础的层高,如何定义?答:在定义钢筋算量的基础层高度时,因为钢筋计算不算垫层部分,所以,基础层的高度就不需要包含垫层了,但是在图形中是需要考虑的。
13、异形梁箍筋如何处理?答:工程中有异形梁的时候,箍筋要在梁构件的其它箍筋中输入,(软件中还有别的构件也有其它箍筋信息框,)我们都可以直接利用的。
1、GGJ10.0中普通钢筋比重值的小数位置比较多,而我们在计算钢筋工程量时一般保留三位小数,如果我们需要按照三位小数计算钢筋工程量,请问在GGJ10.0中如何处理?答:有两种方法:1)在比重设置中手工修改小数位数;2)工具菜单中钢筋理论重量维护中手工修改,以后每次建立工程时就不用修改了。
2、框架柱在图纸中直接给出加密的范围,不是按照平法规定计算的,软件能处理吗?如何处理?答:指定加密区长度,软件也能处理,在定义柱构件属性时在其它属性里有上下加密区长度设置,直接输入就可以了。
3、平法梁图纸上已明确标明端支座负筋的伸入长度为3000时,软件如何处理及计算?答:输入格式为:例:4B25-3000。
端支座负筋计算公式为:支座内锚固长度+3000。
4、钢筋GGJ10.0中,当梁中箍筋的加密区肢数与非加密区肢数不一致时,应该如何输入?答:例如我们输入A10@100(4)/200(2)则表示加密区为4肢箍,而非加密区为2肢箍;输入A10@100(4)+A8@200(2)则表示加密区为4肢箍,直径为10,而非加密区为2肢箍,直径为8。
5、剪力墙变截面时,应如何进行处理,请详细说明操作步骤(可以按两层进行阐述)。
答:在软件中正确的给出钢筋信息,并将图元画入到相应的位置;在软件中会自动根据平法规则判断此处的墙钢筋是否需要锚固。
如果没有达到锚固的需要,而工程中设计者要求这样锚固,在916以上的版本中软件支持手工调整;将需要锚固层的垂直筋前加*号就可以了,同柱变截面的处理方式。
6、门窗洞口加强筋设置后,同楼层同名称的构件是否都自动生成,其他楼层的同名构件是否也自动生成?答:同一楼层同一名称的构件都会自动生成加强筋。
其他楼层如果从已经设置加强筋的楼层复制的,则自动生成洞口加强筋,如果是新建的同名门窗洞口,则要重新设置加强筋。
7、请说明一下双洞口连梁在软件中是如何处理的?答:可以通过直线画连梁的方法将连梁画到两个洞口上,这样计算时就是按双洞口来计算的。
8、单洞口上下双连梁的情况如何处理?答:我们先定义两个连梁,其中一个连梁在“其它属性”中设定在洞口下方,然后分层画入两段连梁即可。
9、钢筋软件中连梁能脱离洞口而存在吗?软件能计算吗?如何计算的?答:可以脱离洞口采用画线的方式;软件能计算相应的钢筋长度,计算方式为:画入长度加两边锚固值。
10.为什么软件中构件钢筋根数计算公式显示不全面,板和墙的钢筋根数算式没有,不便于对量?答:在软件中箍筋根数是有计算式的,但板和墙的钢筋根数算式没有,这是由于:为了确保钢筋根数的准确性,板和墙的钢筋根数在软件中的计算方法不同于一般构件,它是根据工程构件实际排出来的,而不是根据算式算出来的,因此软件中自然不能显示。
其实这是我们钢筋计算准确性的一个集中体现。
11.当梁与承台立面相交时,计算时应为承台梁,在GGJ10.0中是如何处理的?答:在GGJ10.0中916以上版本,在基础层中按梁构件绘制,软件会自动判断处理。
12、在GGJ10.0软件中独立基础如果有双层双向配筋,软件如何处理?答:输入受力筋时用/隔开,如:B12@200/B14@200,斜杠前表示下部,斜杠后表示上部。
13、当基础为独基时,独基的底标高差异又比较大,那么在软件中柱子应该如何绘制?答:正常布置基础构件,然后画入柱,柱会自动跟踪基础的底标高,并保证计算正确。
1、在钢筋抽样GGJ10.0软件中如何隐藏/显示构件的ID号?答:首先,解释一下什么是构件的ID,简单理解我们在绘制过程中,相同的构件可能会在同一楼层或整个工程中绘制多次,如:KZ1,反复的绘制,现实中只是一个构件,但在软件中是要区分的,否则就会出现混淆,这样在每一个构件名称后面增加一组数字,一般是根据绘制的顺序排列的,这样就可以区别开相同的构件了,也可以对相同的构件进行不同的设置。
如果需要隐藏或显示其实非常简单,打开软件在菜单栏中找到:“工具—>选项—>其它”中找到“显示图元名称带ID”,打上对勾或去掉对勾就可以完成以上操作了。
2、钢筋抽样GGJ10.0软件中梁箍筋的加密区钢筋和非加密区的钢筋直径或间距不同时如何输入?答:如:A10-100(4)+A8-200(2)表示加密区直径为10的间距100,4肢箍,非加密区为直径8的间距200,2肢箍。
如果图纸中有这样的表示:16A8-150/200 则表示梁的两端各有16根箍筋,间距为150,梁的跨中部分间距为200。
3、合并工程时注意问题?答:现在经常做工程时,两个人分工合作,一般有两种分工方式,一种是:一个人做建筑部分,另一个人做结构部分。
第二种方式是:一个人作1-10层,另一个人做10层以上。
作完之后,一个很重要的工作是合并工程,合并时候我们要注意:如果以1-10层的为基础来导,选择楼层时,只选择10层以上的楼层,否则您1-10层作的构件都会丢失,因为被导入工程中1-10层没有任何东西,它会覆盖当前工程。
所以为空。
推荐大家使用“块存盘”来进行工程的合并,这样操作起来可控性比较强,而且出错的几率很小。
4、工程中框架梁和非框架梁不好区分,软件中有什么解决办法?答:在做工程的时候,梁识别以后都是绿颜色,这样我们只有从名字上才能判断哪个是框架梁,哪个是非框架梁。
有点不方便,怎样才可以解决这个问题呢,其实非常简单。
只要将非框架梁和框架梁的颜色分别设置以后,我们就可以直观的判断梁的类型了,这样我们在修改选择构件的时候,还有在对量的时候都会比较方便!5、*.GJL钢筋工程文件的作用?答:软件在生成工程以后,除了本身的工程文件以外,还会生成“工程名称.GJL或工程名称.~GJ”等文件,这些文件不是没有用,有的时候是非常重要的,后缀为GJL的文件保存的是工程的计算结果,如果这个文件丢失了,我们只能再汇总一次了,这也是为什么我们将工程文件拷贝到别的计算机上,计算的结果就没有了。
后缀为~GJ的,是工程的默认备份文件,我们只要保存工程,这个文件就会自动生成,如果工程文件损坏以后,只要将后缀中的“~”修改为“G”以后,这个文件就是一个工程文件了。
6、圈梁箍筋的加密区和非加密区间距,如何处理?答:在圈梁中箍筋一般没有加密区和非加密区,但是也有例外的工程设计就是圈梁存在加密区和非加密区.如果大家遇到这种工程时箍筋根数的处理方法:在构件定义时还是按照非加密输入,如A6@200,然后在计算完后,通过“编辑构件钢筋”窗口查看箍筋根数公式,此时点击右侧“...”按钮,弹出“计算根数”窗口,按照实际输入加密区和非加密区长度和间距,这样就修改了箍筋的根数,不过需要将构件进行锁定。
7、参数化构件搭接方式如何修改?答:我们在进行参数化构件计算的时候,选中的构件如果需要调整搭接,这时候需要在选中图元的参数中进行修改,软件在建立工程时的搭接设置在这里是不起作用的。
大家在做工程的时候需要注意!8、女儿墙构造柱钢筋如何计算?答:画上之后如果下层有梁会默认按梁上柱来处理,并且会出现插筋,插筋和角筋会有一个搭接的长度的计算,而实际不需要这种施工,直接伸入下层一个锚固长度,软件处理时需要在在构造柱的属性定义中将插筋信息改为"纵筋锚固"即可。
1、如何操作才能使斜梁按如下图所示中的斜梁节点构造来计算,并且在工程图纸中这两道斜梁是按一道梁来计算的?答:在软件中操作时先把这根梁按分两段画,画好后点击工具栏中“修改梁顶标高”按钮后,对这两道梁照图进行标高设置,设置好后选中这两道梁,点击工具栏中“合并”按钮,这样软件就会按照一道梁来计算了。
