徐州市铜山区托龙山住宅安置A区施工组织设计
- 格式:doc
- 大小:846.00 KB
- 文档页数:84

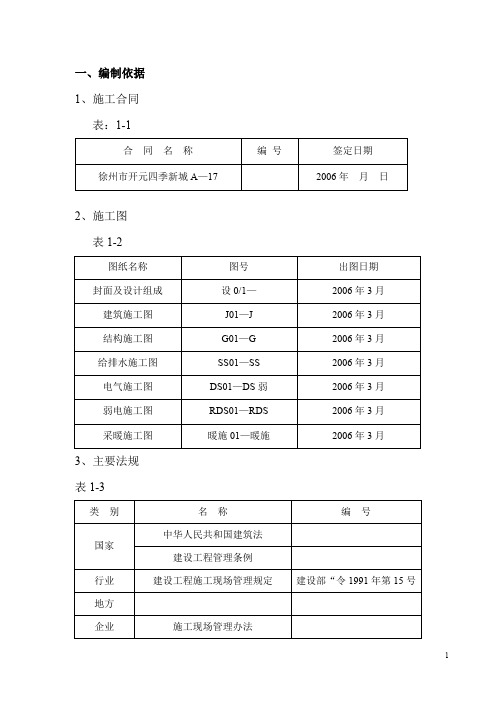

一、编制依据1、施工合同表:1-12、施工图表1-23、主要法规表1-34、主要规程、规范5、主要图集表1-56、主要标准表1-6二、概况1、工程概况表2-12、建筑设计概况表2-23、结构设计概况表2-34、专业设计概况表2-4三、施工组织部署1 施工组织管理1.1 组织机构项目经理部领导班子由项目经理、技术员、质检员、安全员主管技术,质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指挥、决策重大事宜,具体安排见下表。
项目经理对公司负责,其余人员对项目经理负责,各管理人员职能如下:1.1.1 施工员:负责制定落实生产计划,完成工程量统计,编制和贯彻工程组织设计、施工方案进行技术交底,汇集整理技术资料。
1.1.2 质检员:负责检查监督工程质量、编制、收集、整理工程施工质量评定等施工资料。
1.1.3 安全员:负责安全文明施工及劳动力、各种施工因素的日常管理。
1.1.4 材料员:负责工程材料及施工材料和机械工具的购置运输,编制并实施材料使用计划,监督控制现场各种材料使用情况,维修保养机械工具等。
1.1.5 预算员:负责编制工程报价、决算、工程款回收日常财务管理,工程成本核算等。
1.1.6 以上人员对项目经理负责。
1.2 质量保证体系1.2.1 质量保证体系框图1.2 质量管理领导小组为了确保工程质量目标的实现,现场成立了质量管理小组,其组长和成员如下:组长周,项目经理,副组工阎,本楼负责人,成员:质检员、施工员、安全员马振敏2 质量目标确保合格工程。
3 施工现场管理目标确保徐州市市级文明安全施工现场。
4 任务划分由项目经理部组织总承包管理和施工。
承包范围为结构,装修给排水、电气等。
5 施工总平面布置5.1 现场的围挡按指挥部的要求设计,临时道路硬化,办工、生活生产临时设施布置紧凑。
5.2 主体结构施工时布置一台QTG25搭吊1台,设置在建筑物北侧中间位置,臂长35m,在基坑土方挖运完毕即可开始立塔,保证基础施时使用。

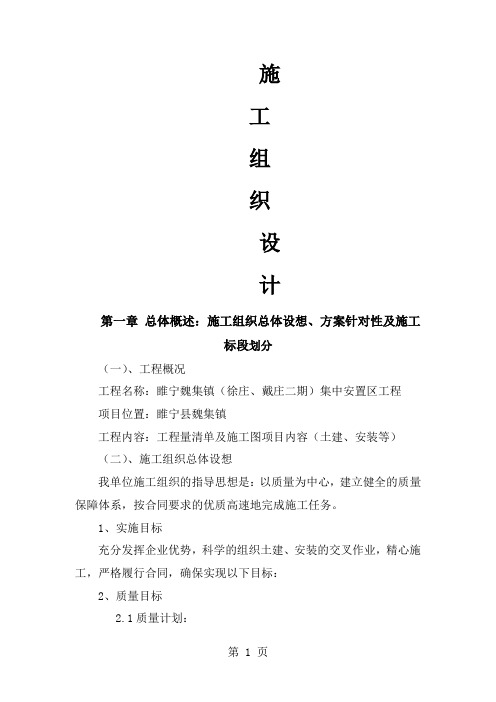

施工组织设计第一章总体概述:施工组织总体设想、方案针对性及施工标段划分(一)、工程概况工程名称:睢宁魏集镇(徐庄、戴庄二期)集中安置区工程项目位置:睢宁县魏集镇工程内容:工程量清单及施工图项目内容(土建、安装等)(二)、施工组织总体设想我单位施工组织的指导思想是:以质量为中心,建立健全的质量保障体系,按合同要求的优质高速地完成施工任务。
1、实施目标充分发挥企业优势,科学的组织土建、安装的交叉作业,精心施工,严格履行合同,确保实现以下目标:2、质量目标2.1质量计划:睢宁魏集镇(徐庄、戴庄二期)集中安置区工程,在业主的大力支持及配合以及我公司的严格管理下,工程质量保证优良。
2.2质量保证措施:在施工过程中,严格执行国家现行的有关建设工程质量、监督条例和规定,并按国家现行的各专业工程施工技术和验收规范进行施工验收,确保工程质量达到预定计划目标。
(三)、方案针对性1、针对该工程施工在组织形式上设立项目经理部所属综合施工队2、根据工程项目的规模、复杂程度和专业特点、充分利用企业的技术素质和管理素质,做好统筹安排,扬长避短,发扬企业优势。
3、贯彻国家及地方颁布的标准、规范、规程,推行全面质量管理,贯彻“质量第一、安全第一”的思想。
4、合理利用时间和空间,进行工序交叉配合程序设计、综合平衡人力、物力、财力,采用流水节拍施工方法和网络计划技术,组织有节奏均衡连续性施工,在保证安全和质量的前提下,缩短工期,确保合同工期的完成。
5、科学安排雨季施工,保证施工上的均衡性、连续性。
认真做好施工现场整体平面布局,尽量减少临时设施,平面布置做到经济、合理、适用,能够达到、满足文明施工达标工地要求。
(四)、施工标段划分1、开挖基坑开挖从自然地坪下去一定深度,边坡采取措施防止雨水渗入及垮塌。
2、钢筋工程钢筋加工:钢筋的加工严格按钢筋翻样清单进行加工成型,由专业技术人员监督,严格按清单规格、数量及时加工成型,保证工程进度。
3、模板工程模板的施工:支撑采用钢管扣件排架,对拉螺栓,根据梁、柱、板的不同部位,不同的厚度分别进行设置,确保模板的稳固性和尺寸截面准确性,不使其变形,达到设计形状的套模数据准确值。
第一章总体概述 (5)1、编制说明 (5)2、工程概况 (6)3、项目管理目标 (11)4、施工部署 (12)第二章施工现场平面布置和临时设施布置 (15)1、施工总平面布置 (15)2、临时设施 (15)3、垂直运输机械 (16)4、施工现场排水、排污 (16)第三章施工进度计划及工期保证措施 (17)1、施工进度总体计划 (17)2、工期保证措施 (18)3、施工进度计划横道图 (19)第四章各分部分项工程的施工方案及质量保证措施 (20)1、工程测量技术方案 (20)2、地下室工程施工技术方案 (23)3、钢筋分项工程施工 (27)4、模板分项工程施工 (33)5、砼分项工程施工 (35)6、砌体分项工程施工 (38)7、建筑装饰装修施工技术方案 (40)8、屋面工程施工方案 (54)9、外脚手架搭设方案 (57)10、门窗工程 (63)11、电气工程施工方案 (65)12、给排水工程施工方案 (72)13、通风工程施工方案 (86)14、建立健全项目质量保证体系 (91)15、施工准备阶段的质量控制 (93)16、施工阶段的质量控制 (94)17、交工阶段的质量控制 (95)第五章安全文明施工及环境保护措施 (97)1、管理职责: (97)2、工地管理具体目标 (97)3、安全生产管理组织机构 (97)4、职责与权限: (98)5、安全保障检测设备及相关资源配备计划 (99)6、采购安全设施所需材料、设备及防护用品的保证措施 (100)7、施工现场安全控制 (101)8、检查、检验的控制 (113)9、现场施工道路的环保措施 (114)10、减少扰民、降低环境污染和噪音的措施 (115)11、规范场容场貌 (117)12、文明施工管理 (118)13、文明施工措施 (118)第六章项目管理班子的人员配备、素质及管理 (121)1、施工管理机构设置 (121)2、施工管理技术人员配备计划 (121)3、施工组织管理各层次人员岗位职能 (123)4、施工管理、协调工作的配合原则 (124)第七章劳动力、机械设备和材料投入计划 (126)1、施工机械配备及进场计划 (126)2、劳动力配置及动态管理措施 (126)3、工程材料进场计划及质量保证措施 (128)第八章关键施工技术、工艺及工程项目实施的重点、难点的处理措施 (130)1、地下室施工期间场地异常狭小的应对措施 (130)2、确保地下室砼成形后无害裂缝的技术措施 (130)3、减少地下室施工期间强降雨的影响 (131)4、确保地下室后浇带封堵质量的具体措施 (132)5、确保本工程防水工程施工质量的技术措施 (133)6、管道连接质量保证措施 (135)7、管道安装质量保证措施 (136)8、确保防雷接地施工质量的保证措施 (136)9、土建与水电安装预埋协调配合良好保证措施 (137)10、成品保护计划与措施 (138)11、工程启用后回访保修保证措施 (139)第九章冬雨季施工、已有设施、管线的保护 (143)1、雨季施工措施 (143)2、冬期施工措施 (143)3、暑期施工措施 (146)4、地下管线及其他地上设施的加固措施 (147)第十章新技术、新产品、新工艺、新材料的应用 (148)1、清水混凝土技术 (148)2、高效钢筋的应用 (148)3、粗直径钢筋直螺纹机械连接技术 (150)4、施工过程测量、放样技术 (150)5、建筑企业信息化管理技术 (150)第一章总体概述1、编制说明1.1、编制范围本施工组织设计编制范围为“开发区桃园雅居A区二期BT项目一标段(A8~A9、A11~A12幢、A地下车库1分区)”工程施工总承包的施工组织、施工配合和协调管理。

徐州市铜山区城市房地产开发住宅项目建设方案徐铜建方审()第号建设单位法定代表人联系电话项目名称项目座落占地面积审批日期住宅和公建配套土地约定、规划许可、建筑设计建筑面积一览表建筑面积单位:㎡内容项目名称土地出让约定面积规划许可面积建筑设计面积序号1 住宅和公建总项目2 其中住宅项目3 其中公建项目4 其中公益性公建项目5 其中经营性公建项目建设基本情况概述:地块出让时间:出让土地总面积: m2;其中住宅用地面积: m2;商业用地面积: m2;其他用地面积: m2;住宅项目建设内容和标准(期)内容楼号建筑面积备注序号1234567891011121314151617181920公建配套设施建设内容、标准、权属和使用一览表(期)建筑面积单位:㎡内容楼号建筑面积权属使用备注序号1234567891011121314151617181920公建配套设施的进度安排和保障措施分期建设的区域界限和公建配套设施建设的内容、时序说明社区用房、物业用房、车库、自行车棚和公厕建设内容、标准、权属和使用一览表建筑面积单位:㎡内容分类建筑面积权属使用备注社区用房执行徐政发[2007]27号文物业用房执行《江苏省物业管理条例》和苏建房(2006)371号文车库自行车棚公厕供水、排水、小区道路、照明、燃气建设方案概述供水:1、执行《室外给水设计规范》(GB50013——2006)和《管网叠压供水技术规程》(CECS221:2007);2、生活用水纳入城市供水管网;3、供水方案见图;排水:1、执行《室外排水设计规范》(GB50014——2006);2、雨水、污水排放纳入城市雨水、污水排放系统;3、排水方案见图;小区道路:1、执行《中国城市道路和桥梁设计规范》(ISBN7—112—003321—7);2、道路方案见图;照明:1、执行《城市道路照明设计规范》(CJJ45—2006);2、照明方案见图;燃气:1、执行《城镇燃气设计规范》(GB50028——2006);2、燃气管道依据本地区条件敷设,见图;邮政、电信、有线电视、电力建设方案概述邮政:1、信报箱符合YZ/T0061——2001标准,其产权归对应的房屋产权人所有。

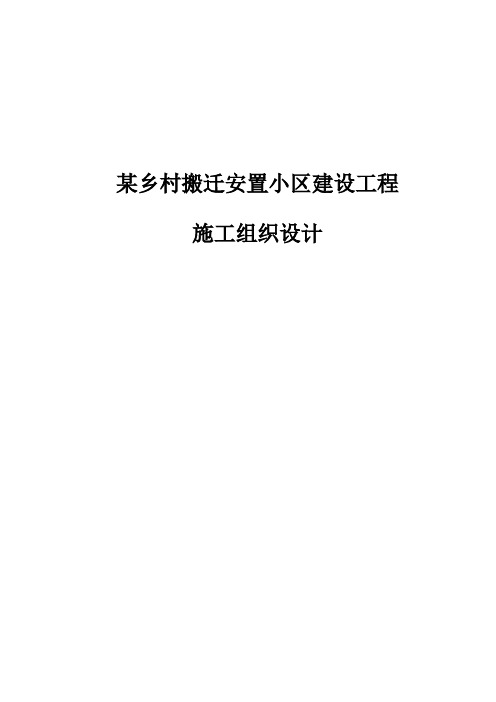

某乡村搬迁安置小区建设工程施工组织设计第一章工程概况1.1编制依据1、某乡村搬迁安置小区建设工程招标文件。
2、国家现行施工及以验收规范。
3、公司《质量体系程序文件》。
1.2建设概况1、工程名称:某乡村搬迁安置小区建设工程2、招标人:**市解放区王褚乡西王褚村村民委员会3、地理位置:**市映湖路与南通路交叉口,解放区金土地农贸市场正南侧。
4、招标范围:某乡村搬迁安置小区建设工程的施工图纸及招标文件规定的所有内容。
1.3工程概况1.3.1建筑总概况南水北调中线工程**城区段解放区安置小区B区16#、17#住宅楼位于**市映湖路与南通路交叉口,地上26层、地下1层,局部二十七层。
1.3.2住宅楼概况本工程住宅楼为框剪结构,地上26层、地下1层、建筑高度78.3米。
1.4总体目标1.4.1 质量目标分部分项工程一次验收合格率100%,符合国家质量标准及安装标准,达到合格标准要求。
1.4.2工期目标计划工期为:545天,于2011-8-10开工2013-2-15竣工2.3安全目标确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在3‰以内。
2.4 文明施工目标达到**市建筑工程安全文明工地要求,让业主满意,创文明工地。
1.5施工部署本工程分基础、主体结构、装饰、屋面、给排水采暖及电气等,组织施工以土建为龙头,本着先地下后地上,先主体后围护,先结构后装饰的施工原则组织施工。
及时作好基础验收、主体验收等分部验收工作。
1.5.1 施工区段的划分根据图纸情况,本工程把18#楼分为一个施工区域。
1.5.2 施工总体安排进入施工现场后,对施工进度计划进行细化,细化到分项工程、每周,按细化的施工进度网络计划进行流水段施工。
首先进行测量放线,同时进行临建的搭设和安排机械进场。
本工程主要是框剪,混凝土用量较大,混凝土采用商品砼。
钢筋制作、木工制作施行统一安排、集中堆放。
主体结构混凝土和砌块施工量较大,施工主要以钢筋为主要先导工序,模板、混凝土浇筑紧随其后流水施工,填充墙后砌。
中美信托金融大厦桩基拔除工程施工专项方案目录一、编制依据 (2)二、工程概况: (3)三、施工内容 (3)3.1地质情况 (3)3.2周边管线情况 (4)四、选用的拔桩设备介绍 (5)全回转全套管钻机特点 (6)五、施工工艺流程 (11)5.1 施工工艺流程(拔除的流程图) (11)5.2 施工方法及步骤 (12)六、施工进度计划 (14)七、施工机械及材料 (14)八、工程管理、质量管理、环境管理、安全文明施工管理的组织措施 (15)8.1、工程管理 (15)8.1.1现场组织管理机构的设置 (15)8.1.2项目组织技术力量配备 (16)8.1.3工程技术管理 (16)8.2、质量管理 (17)8.2.1质量监控 (17)8.2.2质量管理措施 (17)8.3、安全文明施工措施 (18)8.3.1安全管理体系 (18)8.3.2安全管理目标 (21)8.3.3安全管理保证制度 (19)8.3.4安全管理保证措施 (19)8.3.5安全教育制度 (20)8.4、消防措施 (21)8.5、现场文明施工管理措施 (21)8.5.1文明施工管理体系 (21)8.5.2标准化管理目标 (22)8.5.3文明施工管理重点 (22)8.5.4标准化施工现场管理规定 (23)8.5.5综合管理 (24)九、拔桩安全措施及施工现场试桩区域的成品保护措施 (24)9.1桩基工程安全控制措施 (24)9.2禁区附近安全措施 (25)附:一、平面布置图二、新桩与老桩组合平面图一、编制依据1、华东建筑设计研究院提供的新、老桩位平面图及详图等2、《建筑地基基础设计规范》(GB5007-2002)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《工程测量规范》(GB50026-2007)5、《建筑工程施工质量验收统一标注》(GB50300-2001)6、《建筑机械使用安全技术规程》(JGJ33-2001)7、《地基基础设计规范》(DGJ08-11-2010)8、《地基与基础工程施工工艺标准》(ZJQ00-SG-008-2003)二、工程概况:拟建中美信托金融大厦项目东至吴淞路,南至北苏州路,西至乍浦路,北至天潼路,地处黄浦江和苏州河交汇处,项目占地面积1.28万平方米,建筑面积12.3万平方米,由两幢高100米和66米的塔楼及五层裙楼和20米深的四层地下空间组成。
1图书分类号:密级:毕业设计(论文)学生姓名xxx学院名称土木工程学院学号xxx班级项目管理专业名称工程管理指导教师xxx20xx年xx月xx日(学校名称)学位论文原创性声明本人郑重声明:所呈交的学位论文,是本人在导师的指导下,独立进行研究工作所取得的成果。
除文中已经注明引用或参考的内容外,本论文不含任何其他个人或集体已经发表或撰写过的作品或成果。
对本文的研究做出重要贡献的个人和集体,均已在文中以明确方式标注。
本人完全意识到本声明的法律结果由本人承担。
论文作者签名:日期:年月日Xxxxx学校学位论文版权协议书本人完全了解xxx关于收集、保存、使用学位论文的规定,即:本校学生在学习期间所完成的学位论文的知识产权归(学校名称)所拥有。
(学校名称)有权保留并向国家有关部门或机构送交学位论文的纸本复印件和电子文档拷贝,允许论文被查阅和借阅。
(学校名称)可以公布学位论文的全部或部分内容,可以将本学位论文的全部或部分内容提交至各类数据库进行发布和检索,可以采用影印、缩印或扫描等复制手段保存和汇编本学位论文。
论文作者签名:导师签名:日期:年月日日期:年月日摘要施工组织设计是拟建工程从施工准备工作到竣工验收全过程施工活动的极其重要的技术经济文件,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项技术、经济和组织活动,是控制项目的质量、工期、成本的关键。
本工程施工组织设计在编制过程中大量查阅相关技术经济资料,理论知识联系实际经验,从而对施工组织设计包含的内容如工程概况、施工部署和施工方案、施工准备中的各项目标及保证措施、施工进度计划、施工平面图等诸多方面尽可能充分考虑,科学地可行地指导徐州市铜山区托龙山住宅安置A区工程全过程施工,并达到争创优良工程、安全无事故的目标。
关键词:施工方案;进度;质量;安全AbstractConstruction organization design is the whole process from construction preparation to completion inspection and acceptance of the proposed construction project construction activities of the extremely important technical and economic documents, is for the whole process of engineering construction project design ideas and specific arrangement, used to guide the construction project whole process technology, economy and organization activities, is to control the quality, time limit, the cost is the key of the project.This project construction organization design in the process of compiling a lot of access to relevant technical and economic data, the theoretical knowledge with practice experience, thus the construction organization design contents such as project summary, construction deployment and construction scheme, the objectives and guarantee measures of construction preparation, construction schedule, construction plan, and many other aspects as far as possible fully considered, scientifically feasible direction of Tuolongshan Village, Tongshan District, Xuzhou exclusive residential district A building engineering construction whole process, and reached the target of creating excellent engineering and safety without accidents.Keywords :Construction plan Progress Quality Cost目录文明工地管理的其他方面.............................................. 错误!未定义书签。
徐州安置小区工程冬季施工方案江苏有限责任公司徐州小区工程项目经理部编制人:审核人:审批人:2018年10月27日目录一、编制依据 (1)二、工程概况 (1)三、冬季施工范围 (2)四、冬季施工措施 (4)4.1、冬期施工简述 (4)4.2、冬期施工准备 (4)4.2.1、组织准备 (4)4.2.2、技术准备 (5)4.2.3、现场准备 (6)4.2.4、资源准备 (7)4.3、冬期施工技术、质量、安全保证措施 (8)4.3.1、冬期施工技术、质量保证措施 (8)4.3.2、冬期施工安全保证措施 (10)五、工程防冻害专项措施 (12)六、质量保证措施 (13)七、安全措施 (13)八、冬季施工安全消防措施 (15)九、混凝土搅拌运输及浇筑热工计算书 (15)9.1、计算依据 (15)9.2、基本参数 (15)9.3、混凝土拌合物出机温度计算 (16)9.4、混凝土运输至浇筑地点的温度计算 (17)9.5、混凝土入模温度计算 (17)9.6、混凝土的热工计算: (17)冬季施工方案一、编制依据二、工程概况三、冬季施工范围根据2018年下半进度计划安排,2018年冬季施工主要存在;“土方工程、基础主体结构工程、防水工程、土方回填工程”,具体分布楼层内容如下:混凝土强度等级基础底板、基础梁及地下室外墙均采用补偿收缩防水混凝土C35,抗渗等级P6.四、冬季施工措施4.1、冬期施工简述1、根据JGJ104-2011《建筑工程冬期施工规程》规定,日平均气温连续5天稳定低于5℃即进入冬期施工。
冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d 的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d 的日平均气温稳定在5°C 以上,则此5d 的最后一天为冬季施工的终日。
(日平均气温是1d 内2、8、14 和20 时等4 次室外气温观测结果的平均值,这是在地面以上1.5m 处,并远离热源的地方测得的)。
图书分类号:密级:毕业设计(论文)徐州市铜山区托龙山住宅安置A区施工组织设计The construction organization design of A building at Tuolongshan Village, Tongshan District, Xuzhou工程学院学位论文原创性声明本人郑重声明:所呈交的学位论文,是本人在导师的指导下,独立进行研究工作所取得的成果。
除文中已经注明引用或参考的内容外,本论文不含任何其他个人或集体已经发表或撰写过的作品或成果。
对本文的研究做出重要贡献的个人和集体,均已在文中以明确方式标注。
本人完全意识到本声明的法律结果由本人承担。
论文作者签名:日期:年月日徐州工程学院学位论文版权协议书本人完全了解徐州工程学院关于收集、保存、使用学位论文的规定,即:本校学生在学习期间所完成的学位论文的知识产权归徐州工程学院所拥有。
徐州工程学院有权保留并向国家有关部门或机构送交学位论文的纸本复印件和电子文档拷贝,允许论文被查阅和借阅。
徐州工程学院可以公布学位论文的全部或部分内容,可以将本学位论文的全部或部分内容提交至各类数据库进行发布和检索,可以采用影印、缩印或扫描等复制手段保存和汇编本学位论文。
论文作者签名:导师签名:日期:年月日日期:年月日摘要施工组织设计是拟建工程从施工准备工作到竣工验收全过程施工活动的极其重要的技术经济文件,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项技术、经济和组织活动,是控制项目的质量、工期、成本的关键。
本工程施工组织设计在编制过程中大量查阅相关技术经济资料,理论知识联系实际经验,从而对施工组织设计包含的内容如工程概况、施工部署和施工方案、施工准备中的各项目标及保证措施、施工进度计划、施工平面图等诸多方面尽可能充分考虑,科学地可行地指导徐州市铜山区托龙山住宅安置A区工程全过程施工,并达到争创优良工程、安全无事故的目标。
关键词:施工方案;进度;质量;安全AbstractConstruction organization design is the whole process from construction preparation to completion inspection and acceptance of the proposed construction project construction activities of the extremely important technical and economic documents, is for the whole process of engineering construction project design ideas and specific arrangement, used to guide the construction project whole process technology, economy and organization activities, is to control the quality, time limit, the cost is the key of the project.This project construction organization design in the process of compiling a lot of access to relevant technical and economic data, the theoretical knowledge with practice experience, thus the construction organization design contents such as project summary, construction deployment and construction scheme, the objectives and guarantee measures of construction preparation, construction schedule, construction plan, and many other aspects as far as possible fully considered, scientifically feasible direction of Tuolongshan Village, Tongshan District, Xuzhou exclusive residential district A building engineering construction whole process, and reached the target of creating excellent engineering and safety without accidents.Keywords :Construction plan Progress Quality Cost目录文明工地管理的其他方面 (73)结论 (80)致谢 (81)参考文献 (82)1编制依据及说明1.1、编制依据本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。
编制规范1.2、编制说明及内容1,投标施工组织设计,严格按照工程招标文件的要求编制投标施工组织设计的范围。
根据人员,机械,物资调配,质量要求统一部署安排,几个专业的有机组成部分的建造,安装及装修方面的原则。
2,我们编制此施工组织设计的原则是“经济,合理,优质,高效”只有这样才能满足项目的功能需求,同时为业主考虑节约了成本。
“3,投标施工组织设计的编制,在我公司领导的关注和支持下,公司成立了招标编制小组,小组以“对比度优化,吸收”的编写思路,有更强的针对性和可操作性。
2工程概况2.1工程简介本工程主体六层加阁楼,一梯两户,属多层砖混结构。
耐久性类别为3类工程设计,设计寿命为50年,抗震设防烈度为7度,,工程,耐火等级为二级。
总建筑面积为7323.02m2,建筑层数为地下一层,地上六层。
建筑高度为19.0m,建筑计算高度18.0m,总工期为310天。
工程做法:外墙饰面:外墙为20厚1:3水泥砂浆找平层、20厚模塑聚苯板保温层、5厚抗裂砂浆、10厚防水砂浆、外墙涂料。
内墙饰面:卫、厨间12厚1:3水泥砂浆打底,1.8m以下5厚内墙瓷砖面,1.8m 以上10厚1:2.5水泥砂浆压光。
其余墙面15厚1:1:6水泥石灰膏砂浆打底、10厚1:0.3:3水泥石灰膏砂浆粉面、内墙涂料两遍。
楼地面:厕所、厨房为20厚1:2水泥砂浆找平层、聚氨酯防水涂料、30厚细石混凝土、地砖楼面。
其余房间为4cm细石砼找平。
屋面:斜屋面为混凝土彩瓦,平屋面部分为刚性防水屋面。
2.2结构设计特点地基处理:地基基础设计等级为丙级,基础持力层为○4层粘土。
基础形式:采用条形基础,条形基础为C35混凝土。
砌体材料:墙体均采用MU10普通烧结砖,地下室墙体用M10水泥砂浆,一至二层墙体为M10混合砂浆,三层及以上墙体为M7.5混合砂浆。
结构:混凝土强度等级为:条形基础为C35,梁、板均为C30,构造柱,过梁均为C25,基础垫层为C15。
钢筋保护层为:基础底板迎水面40、板为20,主体梁柱为30。
2.3施工特点1、在确保工程施工质量和进度的条件下,抓好资源计划管理,确保各种资源能够准确地及时供应到位;2、本工程在施工期间要经历冬雨季,施工中受气候影响较大,需提前采取季节性施工措施以防突发事件;3、本工程工期比较紧,任务繁重,工程质量要求较高,需一次性投入大量的劳动力、施工机械、材料等资源,确保高质量的完成施工任务;4、本工程分项工序较多且需要交差作业,并按时完成,同时又要互不干扰,保证工程质量;5、本工程要求达到的安全文明施工目标较高,必须严格执行安全保护条例、文明施工制度、保护环境制度。
3主要工程量及施工各项资源需要量计划3.1主要工程量主要工程量如下几列表所示:表3-1地连墙工程量统计表3-2灌注桩工程量统计表3-3三轴搅拌桩工程量统计表3-4高压旋喷桩工程量统计表3-5土方开挖工作量3.2劳动力配置计划建筑工人是工程能够直接按期、保质保量完工的直接保障,他是工程的直接操作人员,为了保证项目能够根据进度,安全,文明施工,因此项目部制定了对施工人员的用人标准。
原则上要具有良好的职业道德和良好的安全责任意识,有较高的施工技术水平,对任何事情都认真负责,不偷奸耍滑,并且参加过大型项目,且参加过省市高品质工程的施工人员。
项目部根据每个施工阶段制定劳动力需求计划,见表3-6。
平衡分配在整个公司,以保证正常的施工3.3物资配置计划材料配置计划(详见表3-7)施工前期进行分部分项工程工料分析,按照预算制定材料、半成品加工、成品的订货及供应计划。
特别注意是主体结构的建筑材料供应及时工作,以确保工程连续施工。
在每月20日前做出下月预制构件、半成品及主要材料进场计划,并报送建设单位和监理单位。
根据工程实际进度情况编制月计划,详细编制周计划,以保证材料能够正常供应。
表3-7 主要施工材料配备计划表3.4施工机械设备配置计划主要施工机械设备配备计划(详见表3-8)表3-8主要施工机械设备配备计划表4施工部署和施工方案我们该项目作为一个优先项目,公司领导和各级部门的高度重视,在过去类似工程的施工上巩固成果,克服缺点,并基于公司的经验,坚持“质量第一,信誉为本,客户至上,不断创新,持续改进”的质量方针,运用科学的管理,严格的质量标准,进度和安全生产控制措施,大力采用新技术,新工艺和新材料,以科技推动生产,降低成本。
在施工过程中,施工单位,监理单位,设计单位密切合作,质量控制部门,施工方法继续该项目的实施,对ISO9001:2008质量保证系统的实施。
责任到人,目标管理的实施,精心组织施工,确保优质,高效,高速,安全,文明生产。
为此我公司制定以下各项目标:一、工期:确保310天内完成招标文件规定的全部工程项目,力争提前竣工。
二、质量:单位工程质量达到国家施工质量验收规范合格标准,争创徐州市优质工程。
