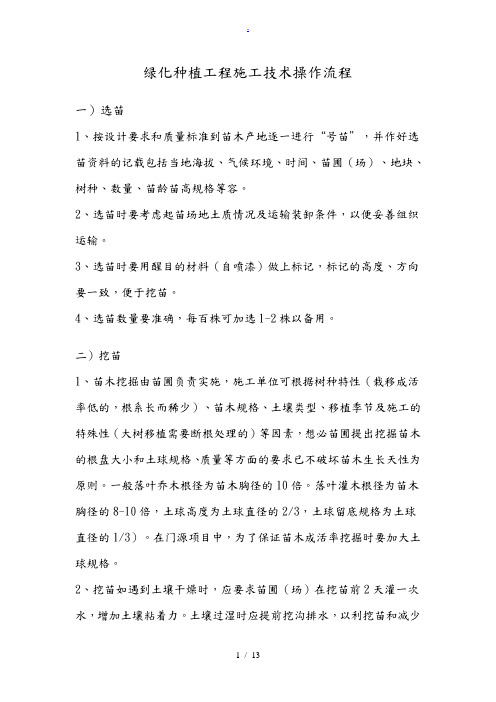

绿化种植工程施工技术操作流程一)选苗1、按设计要求和质量标准到苗木产地逐一进行“号苗”,并作好选苗资料的记载包括当地海拔、气候环境、时间、苗圃(场)、地块、树种、数量、苗龄苗高规格等容。
2、选苗时要考虑起苗场地土质情况及运输装卸条件,以便妥善组织运输。
3、选苗时要用醒目的材料(自喷漆)做上标记,标记的高度、方向要一致,便于挖苗。
4、选苗数量要准确,每百株可加选1-2株以备用。
二)挖苗1、苗木挖掘由苗圃负责实施,施工单位可根据树种特性(栽移成活率低的,根系长而稀少)、苗木规格、土壤类型、移植季节及施工的特殊性(大树移植需要断根处理的)等因素,想必苗圃提出挖掘苗木的根盘大小和土球规格、质量等方面的要求已不破坏苗木生长天性为原则。
一般落叶乔木根径为苗木胸径的10倍。
落叶灌木根径为苗木胸径的8-10倍,土球高度为土球直径的2/3,土球留底规格为土球直径的1/3)。
在门源项目中,为了保证苗木成活率挖掘时要加大土球规格。
2、挖苗如遇到土壤干燥时,应要求苗圃(场)在挖苗前2天灌一次水,增加土壤粘着力。
土壤过湿时应提前挖沟排水,以利挖苗和减少根系的损伤。
3、为便于苗木的挖掘和运输,按设计要求进行适当蔬枝或短截主干,对蓬散的常绿树树冠进行适当的包扎。
4、挖掘裸根苗时,应从根盘规格的外侧环状开沟,铲去表土,然后沿沟壁直挖至规定的深度,待主要侧根全部切断后从一侧向深挖,但是主根未切断前不得而猛力拉摇树干,以免损伤根系。
切断主根后用锹空土球泥土,注意勿损伤须根,随根土要保留。
5、挖裸根苗时如遇到较粗大根系时,宜用手锯断,保持切口平整,切断主根宜用利铲,防止造成主根霹裂。
6、带土球苗木的挖掘:①挖掘常绿树、名贵树、和观赏花灌木时均要带土球。
②掘苗前先剪处主干基部无用枝,并采用护干、护冠措施,再爆去表层土壤,以不伤表层根为度(一般3—厘米)。
在保证土球规格的原则下将土球表休整光滑,呈上大下小倒卵圆形。
③包装材料要结实,草绳包装物必须事先用水浸湿,土球包扎要紧密,土球底部要封严而不能漏土。
物业管理绿化管理流程图1. 概述物业管理绿化管理流程图是指在物业管理中对绿化管理工作进行规范和流程化的图表。
绿化管理是物业管理中的重要环节,通过制定绿化管理流程图,可以确保绿化工作的有序进行,提高绿化管理效率和质量。
2. 流程图示例下面是一个物业管理绿化管理流程图的示例:```开始 -> 确定绿化管理目标 -> 制定绿化管理计划 -> 资源准备 -> 绿化工程施工 -> 绿化养护 -> 绿化验收 -> 绿化管理总结 -> 结束```3. 流程图详细解析- 开始:流程图的起点,表示开始进行绿化管理工作。
- 确定绿化管理目标:根据物业管理的需要和绿化要求,确定绿化管理的目标和要求。
- 制定绿化管理计划:根据绿化管理目标,制定详细的绿化管理计划,包括绿化项目、工期、预算等。
- 资源准备:根据绿化管理计划,准备所需的人力、物力、财力等资源。
- 绿化工程施工:按照绿化管理计划,进行绿化工程的施工,包括园林景观设计、植物种植、灌溉系统建设等。
- 绿化养护:对已完成的绿化工程进行养护和维护,包括修剪、浇水、施肥、病虫害防治等。
- 绿化验收:对绿化工程进行验收,确保绿化质量符合要求。
- 绿化管理总结:对绿化管理工作进行总结和评估,发现问题并提出改进措施。
- 结束:流程图的终点,表示绿化管理流程结束。
4. 流程图的作用物业管理绿化管理流程图的作用主要有以下几点:- 规范绿化管理流程:通过制定绿化管理流程图,可以明确每个环节的具体工作内容和责任,避免绿化管理工作的混乱和冲突。
- 提高工作效率:绿化管理流程图将绿化管理工作分解为不同的环节,使得每个环节的工作更加明确和专业化,提高工作效率。
- 提升绿化质量:通过绿化管理流程图,可以确保每个环节的工作得到有效执行,提高绿化工程的质量和美观度。
- 便于管理和监督:绿化管理流程图可以作为管理和监督的依据,对绿化管理工作进行监督和评估,及时发现问题并采取措施解决。
园林绿化工程施工程序图文一、前期准备阶段1. 项目准备进行园林绿化工程前,首先需要进行项目准备工作。
确定园林绿化工程的具体范围和要求,进行初步勘察和设计,编制施工方案和施工图纸。
2. 资料准备搜集项目所需的相关资料,包括土地权属证明、土壤检测报告、项目审批文件等,确保项目的合法性和可行性。
3. 设备准备准备所需的施工设备和工具,包括挖掘机、推土机、植物园艺工具等,确保施工能够顺利进行。
4. 人员准备招募具有相关经验的园林工程师、园艺工人等专业人员,组建施工团队,确保施工人员具备相关的技术水平和经验。
5. 安全准备进行安全评估,确保施工过程中的安全措施齐全,为施工人员提供安全培训,确保施工过程中的安全性和稳定性。
二、施工准备阶段1. 土地清理开始施工前,首先需要对施工地进行土地清理工作,清除杂草、垃圾等障碍物,确保施工地的干净整洁。
2. 基础建设根据设计图纸进行基础建设工作,包括挖掘土坑、填充土壤、浇筑混凝土等,确保园林绿化工程的基础稳固。
3. 设备调试对施工设备进行调试和检验,确保设备功能正常,为施工做好最后的准备工作。
4. 材料准备准备植物苗木、园林材料等必须的材料,根据设计要求合理分配和储备,确保施工的顺利进行。
5. 施工组织制定详细的施工计划和施工方案,对施工过程进行周密安排,制定施工任务分工和时间节点,确保施工工作有序进行。
三、施工阶段1. 植物布局根据设计方案,对植物进行布局和摆放,根据植物的特性和需求进行合理的植物配置,确保植物的生长环境和美观效果。
2. 园林绿化进行园林绿化工作,包括修剪整形、绿地铺设、花坛种植等,根据设计要求进行园林美化工作,打造出一个美丽的园林景观。
3. 灌溉施工进行灌溉系统的施工工作,根据需要安装灌溉设备和管道,确保植物的正常生长所需的水源供应。
4. 照明工程进行园林照明工程的施工,安装照明设备和照明控制系统,为园林景观提供夜间照明效果,增加园林的美观度。
5. 绿化养护进行园林绿化的养护工作,包括草坪修剪、植物浇水、除草除虫等,保持园林景观的整洁和健康。
城市绿地管养交接流程图1、资料报送不通过2、资料校核3、概算编审4、政府采购5、现场核查不通过6、综合评估7、工程审计8、养护交接第一步资料报送建设单位在工程缺陷期第3个月开始,组织安全隐患专项检查、基础数据现场校核等工作,并向接管单位提交“城市绿地管养移交对接联系单(附件1)”及下述资料:1、竣工总平图2、竣工合格证明书3、安全隐患专项检查证明(附件2)4、城市绿地管养移交基础数据表(附件3)5、城市绿地养护量绿化部分清单(附件)6、城市绿地养护量设施部分清单(附件)7、经监理初审、建设单位认可的工程结算资料(或审计核定结果)等资料。
第二步资料校核接管单位在收到资料后1个月内完成资料审核工作,资料不全或不符合要求的,由建设单位及时补正,符合要求后才能进入管护政府采购准备阶段。
第三步概算编审接管单位应在工程缺陷期第5个月开始根据建设单位报送的合格资料在30天内完成概算编制工作。
然后,经市城乡建设局风景园林绿化处初审,市城乡建设局分管领导审批后,报市财政局审核。
第四步政府采购管理单位在缺陷期第8个月开始,提出政府采购需求。
经市城乡建设局风景园林绿化处初审,市城乡建设局分管领导审批后,报市财政局组织开展绿化养护的政府采购工作,确定养护企业。
养护政府采购合同期限原则为三年。
第五步现场核查建设单位在交接前,应组织缺陷期满工程验收。
验收合格后,组织接管单位、监理企业、施工企业、养护企业,在缺陷期满前45天前现场全面核查,核查如下内容:1、是否达到设计、合同及规范的所有要求。
2、现状苗木的种植、品种、配套设施是否符合相关要求。
3、养护质量是否符合绿地养护标准,要对苗木的长势、病虫害、修剪等情况进行查验。
4、苗木存活率按品种要求单项分别达到95%及以上,其中行道树及景观树存活率为100%。
经五方现场核查,出具城市绿地现场核查表(附件4),符合要求的进入综合评估阶段,否则进行整改,整改到位4个月后(恰逢7、8、9月份顺延),经第二次现场核查,直至核查通过,方可进入下阶段的综合评估。
1、绿化部分:→→→↑↓↓2、土建部分:测量放线挖土碎石填层机械压实砼垫层轧钢筋支模板浇砼养护、拆模饰面流程主要施工方法1、绿化部分(1)、清场,整理进场后按计划进度作好清场工作,翻除堆土带来的石块和各种废弃物,并集中堆置,运至指定弃料场。
(2)、补充调整土方清场后及时检查地形标高,检查平整度,平衡各区域位置的土方量,补充进土。
(3)、种植放样定位土方和地形准备好后,要严格按照图纸要求,并根据季节的种植要求和进苗计划及时进行放样定位。
(4)、定植树穴准备本工程根据图纸设计要求进行树穴定位,并由专人查核、验收、复查,复核后确定大树的移植。
特种规格的大树,树穴下应在常规各种铺层下,再设一定规格的排水网管。
(5)、一般苗木的挖、种、养挖穴:以规定的穴径画圆,沿圆边垂直向下开挖,直达规定深度标准,并将表土底土分别放置。
起掘苗木:为有利于起挖操作和少伤根系,苗地过湿应提前开沟排水,过干应提前灌水。
准备好起苗工具、包扎材料和运输工具。
以锋利的起苗工具起挖,按标准保留根长或带好土球。
带土球苗木挖出后,放入蒲包、草袋,于苗干处收紧,用草绳呈纵向捆绕扎紧。
运输时,运输车厢应先垫上草袋,以防磨损。
根系向前,并有专人跟车押运。
修剪:为了提高成活率和培养树形,在栽植前进行修剪。
对于干性强的树种,采用削枝保干的修剪法,应对领导枝截于饱满芽处,可适当长留,要控制竞争枝,对主枝适当重截饱满芽处,对其他侧生枝条可重截或疏除。
对无中央领导干树种,以保持数个优势主枝为主,适当保留二级枝,重截或疏除小侧枝。
栽植:栽植可分为配苗、栽种、立支柱和栽后管理。
栽植前应再进一步按大小进行分级,以使所配相邻的苗木保持栽后大小一致。
乔木高差不大于50厘米,干径差不过1厘米。
栽种可分为带土球栽植和裸根栽植。
带土球栽植:先量好已挖穴的深度与土球高度是否一致,对坑穴做适当填挖调整后,再放苗入穴,使树直立稳定。
填入表土至一半时,用木棍将土球四周砸实,作好灌水堰。
