何寨隧道施工进度计划安排
- 格式:doc
- 大小:211.00 KB
- 文档页数:5
隧道施工进度计划25天背景本文档旨在为隧道施工项目制定一个详细的进度计划,确保施工工作在规定时间内有序进行。
本计划时长为25天。
项目概述该隧道施工项目位于某地区的山脉中,总长度约为5公里。
主要工作内容包括勘察和设计、土方开挖、支护工程、混凝土浇筑等。
项目的目标是按时完成,并确保施工质量。
进度计划里程碑1. 完成勘察和设计工作 - Day 1-22. 完成土方开挖 - Day 43. 完成支护工程 - Day 64. 完成混凝土浇筑 - Day 85. 完成隧道排水和通风 - Day 116. 完成照明和电气安装 - Day 167. 完成隧道装饰 - Day 198. 完成试运行与质量检验 - Day 209. 整理施工现场、撤离设备 - Day 25资源分配1. 项目经理- 负责项目整体管理、进度控制、资源协调等工作。
2. 勘察和设计团队 - 负责勘察和设计工作,协调土方开挖和支护工程。
3. 土方开挖团队 - 负责土方开挖工作。
4. 支护工程团队 - 负责支护工程的施工。
5. 混凝土浇筑团队 - 负责混凝土浇筑工作。
6. 排水和通风团队 - 负责隧道排水和通风的安装工作。
7. 照明和电气安装团队 - 负责照明和电气安装的工作。
8. 隧道装饰团队 - 负责隧道装饰工作。
9. 质量检验团队 - 负责试运行和质量检验工作。
风险管理1. 不可预见的恶劣天气可能导致进度延误。
2. 人力或设备故障可能造成施工工期不稳定。
本进度计划将持续进行监测和调整,以应对潜在的风险,并确保项目能按时完成。
项目团队将密切合作,准时交付高质量的隧道施工项目。
隧道施工进度计划25天
概述
本文档旨在提供一个包含25天隧道施工进度计划的详细安排。
该计划将帮助团队成员了解施工过程中的关键任务和时间表,以确
保施工顺利进行。
项目概况
- 项目名称:隧道施工
- 项目开始日期:XXXX年XX月XX日
- 项目预计完成日期:XXXX年XX月XX日
进度计划
以下是隧道施工的25天进度计划。
结论
本文档提供了一个25天隧道施工进度计划的详细安排,确保项目按时完成。
团队成员可以根据该计划了解每个阶段的关键任务和时间要求,在施工过程中做好相应的准备工作。
务必按照计划执行,并随时监测进度,确保项目的顺利进行。

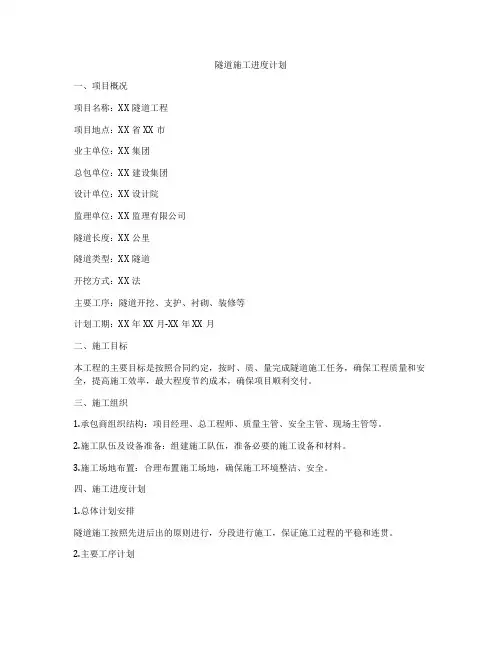

隧道施工进度计划一、项目概况项目名称:XX隧道工程项目地点:XX省XX市业主单位:XX集团总包单位:XX建设集团设计单位:XX设计院监理单位:XX监理有限公司隧道长度:XX公里隧道类型:XX隧道开挖方式:XX法主要工序:隧道开挖、支护、衬砌、装修等计划工期:XX年XX月-XX年XX月二、施工目标本工程的主要目标是按照合同约定,按时、质、量完成隧道施工任务,确保工程质量和安全,提高施工效率,最大程度节约成本,确保项目顺利交付。
三、施工组织1.承包商组织结构:项目经理、总工程师、质量主管、安全主管、现场主管等。
2.施工队伍及设备准备:组建施工队伍,准备必要的施工设备和材料。
3.施工场地布置:合理布置施工场地,确保施工环境整洁、安全。
四、施工进度计划1.总体计划安排隧道施工按照先进后出的原则进行,分段进行施工,保证施工过程的平稳和连贯。
2.主要工序计划隧道施工主要包括开挖、支护、衬砌、装修等工序,根据施工工艺和要求,详细计划每个工序的完成时间和工程量。
3.周计划、日计划根据总体计划和主要工序计划,制定周计划和日计划,严格按照计划进行施工,确保工程进度。
4.临时计划调整在施工过程中,可能会面临各种突发情况,需要根据实际情况及时进行计划调整,确保项目进度不受影响。
五、施工质量控制1.质量管理体系制定质量管理标准和程序,建立质量管理体系,严格执行施工规范和要求。
2.质量检测与验收按照合同约定和相关标准,对隧道施工过程中的各个环节进行质量检测和验收,确保工程质量。
3.质量整改对发现的质量问题及时整改,提出改进措施,确保项目质量符合要求。
六、施工安全管理1.安全管理责任明确安全管理责任,落实安全管理措施,保障施工人员的安全。
2.安全教育培训对施工人员开展安全教育培训,提高安全意识,培养安全文化。
3.安全监督检查加强现场安全监督检查,发现并及时解决安全隐患,保障施工安全。
七、成本控制1.成本计划编制根据工程量和市场行情,编制合理的成本计划,控制施工成本。
隧道施工总体安排及施工方案和程序一、前期准备工作在进行隧道施工之前,我们需要对隧道施工的前期准备工作做好规划和安排。
1.1 确定施工地点根据项目的施工要求和现场情况,我们需要确定隧道施工的地点和范围,以便于后续的施工方案和程序进行规划和安排。
1.2 制定施工计划在确定隧道施工地点之后,我们需要制定具体的施工计划,明确施工的时间、工序和人员安排等内容,为后续施工方案和程序的规划提供基础数据。
1.3 现场勘测和前期设计在进行隧道施工之前,我们需要对施工地点进行现场勘测和前期设计。
通过现场勘测和前期设计可以获取到必要的地质、地形等信息,并结合相关材料进行深入分析和研究,以便于制定合理的施工方案和程序。
1.4 确定机械设备和工具在进行隧道施工之前,我们需要对所需的机械设备和工具进行规划和安排,以确保施工过程中的生产效率和施工质量。
二、施工方案和程序在前期准备工作完成之后,我们需要针对隧道施工场地和勘测、设计资料,制定具体的施工方案和程序。
2.1 隧道的主要分期工程隧道施工的主要分期工程包括隧道潜孔、爆破、支护、衬砌、排水和通风等工程,针对不同的隧道场地和要求,施工方案和程序可能会有所差异,以下为一般情况下的施工方案和程序。
2.1.1 隧道潜孔隧道潜孔是隧道施工的第一步,在进行隧道潜孔工程的同时,我们需要对采取的潜孔方式进行评估和确认,以便于后续的施工方案和程序的制定。
2.1.2 爆破在进行隧道施工爆破工程之前,我们需要对施工现场与爆破方案进行必要的检查和评估,以确保施工过程中的安全和效率。
2.1.3 支护在进行隧道支护工程之前,我们需要对隧道施工场地进行必要的检查和评估,以确保支护框架和材料的合理选用和施工效果。
2.1.4 衬砌在进行隧道衬砌工程之前,我们需要对隧道衬砌材料和施工现场进行评估和确认,以确保衬砌的材料与数量的合理使用和施工质量。
2.1.5 排水和通风隧道施工过程中的排水和通风工程是必要的,我们需要针对实际情况进行必要的规划和安排,以确保隧道施工过程中的排水和通风质量。

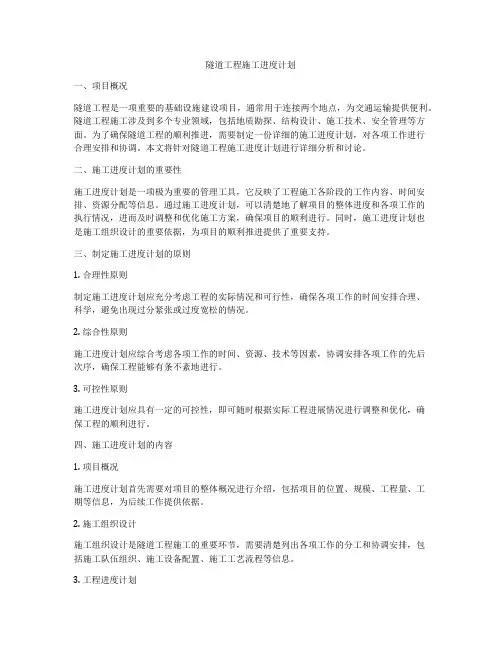

隧道工程施工进度计划一、项目概况隧道工程是一项重要的基础设施建设项目,通常用于连接两个地点,为交通运输提供便利。
隧道工程施工涉及到多个专业领域,包括地质勘探、结构设计、施工技术、安全管理等方面。
为了确保隧道工程的顺利推进,需要制定一份详细的施工进度计划,对各项工作进行合理安排和协调。
本文将针对隧道工程施工进度计划进行详细分析和讨论。
二、施工进度计划的重要性施工进度计划是一项极为重要的管理工具,它反映了工程施工各阶段的工作内容、时间安排、资源分配等信息。
通过施工进度计划,可以清楚地了解项目的整体进度和各项工作的执行情况,进而及时调整和优化施工方案,确保项目的顺利进行。
同时,施工进度计划也是施工组织设计的重要依据,为项目的顺利推进提供了重要支持。
三、制定施工进度计划的原则1. 合理性原则制定施工进度计划应充分考虑工程的实际情况和可行性,确保各项工作的时间安排合理、科学,避免出现过分紧张或过度宽松的情况。
2. 综合性原则施工进度计划应综合考虑各项工作的时间、资源、技术等因素,协调安排各项工作的先后次序,确保工程能够有条不紊地进行。
3. 可控性原则施工进度计划应具有一定的可控性,即可随时根据实际工程进展情况进行调整和优化,确保工程的顺利进行。
四、施工进度计划的内容1. 项目概况施工进度计划首先需要对项目的整体概况进行介绍,包括项目的位置、规模、工程量、工期等信息,为后续工作提供依据。
2. 施工组织设计施工组织设计是隧道工程施工的重要环节,需要清楚列出各项工作的分工和协调安排,包括施工队伍组织、施工设备配置、施工工艺流程等信息。
3. 工程进度计划工程进度计划是施工进度计划的核心内容,它包括了整个工程的施工时间安排、各项工作的起止时间、交叉工期等信息。
工程进度计划应该具有清晰的时间节点和具体的工作内容,以便后续工作的推进和监管。
4. 资源配置计划隧道工程施工需要充分考虑资源的合理配置,包括人力、物资、设备、资金等方面。
一、项目概述在现代城市化进程中,隧道已成为城市基础设施建设的重要组成部分。
隧道的建设旨在改善城市交通状况,减缓交通拥堵,提高交通运输效率,促进城市经济发展。
本隧道项目位于某城市市区,起点为A地,终点为B地,全长约2公里。
隧道为双向四车道,设计时速为80km/h。
本隧道项目的建设目的是为了改善A地和B地之间的交通状况,减少交通拥堵,促进城市经济发展。
二、施工计划1.前期准备阶段前期准备阶段是整个隧道工程的启动阶段,包括工程前期调查、规划设计、环境影响评价、项目申报和审批等工作。
预计该阶段需要时间为6个月。
2.地质勘察阶段地质勘察阶段是为了解隧道穿越地层的情况,确定隧道的施工方案,设计隧道的结构和支护方式。
预计该阶段需要时间为8个月。
3.隧道施工准备阶段隧道施工准备阶段是为了做好开工前的准备工作,包括场地平整、临时设施搭建、施工设备采购、材料供应等。
预计该阶段需要时间为3个月。
4.隧道开挖施工阶段隧道开挖施工阶段是整个隧道工程的核心阶段,包括隧道洞身开挖、支护工程、排水工程、通风工程等。
预计该阶段需要时间为18个月。
5.隧道内部设施施工阶段隧道内部设施施工阶段是为了完成隧道内部设施的安装和调试工作,包括照明系统、通风系统、消防系统、排水系统等。
预计该阶段需要时间为4个月。
6.隧道通车前准备阶段隧道通车前准备阶段是为了做好通车前的准备工作,包括道路平整、标线划设、安全设施安装、通车检查等。
预计该阶段需要时间为3个月。
7.隧道通车阶段隧道通车阶段是整个隧道工程的收尾阶段,包括隧道通车仪式、通车后的运维工作等。
预计该阶段需要时间为1个月。
1.总体施工组织总体施工组织由项目经理负责,各个分部施工组织由各自的分部经理负责,分包单位由总包方指定专门负责施工管理的人员负责。
2.施工人员组织施工人员组织由总承包单位及其分包单位各自负责组织,包括项目经理、工程师、监理工程师、技术人员、施工员、技术工人等。
3.安全管理组织安全管理组织由总承包单位及其分包单位共同负责组织,包括安全主管、安全员、安全培训师等。
隧道施工方案进度安排一、项目前期准备在项目开始之前,需要进行一系列的前期准备工作,包括但不限于:地质勘探:对隧道施工区域进行详细的地质勘探,了解地下岩石分布、水文地质条件等信息。
设计方案审查:组织专家对隧道设计方案进行审查,确保设计符合相关技术标准和规范。
预算编制:根据设计方案,编制详细的施工预算,包括人工、材料、设备等费用。
招投标:根据工程规模和要求,进行公开招投标,选择有实力的施工单位。
二、施工组织设计在施工前,需要进行施工组织设计,主要包括:施工队伍组建:根据项目需求,组建专业的施工队伍,包括技术人员、管理人员和施工人员。
施工方案制定:根据设计方案和现场实际情况,制定详细的施工方案,包括施工方法、施工顺序、安全措施等。
施工设备选型:根据施工方案,选择合适的施工设备,如挖掘机、钻机等。
三、进度计划制定根据施工方案和施工队伍情况,制定详细的进度计划,包括:施工阶段划分:将整个隧道施工过程划分为若干阶段,如洞口开挖、洞身掘进、衬砌等。
施工进度安排:对每个阶段的施工进度进行详细安排,包括施工时间、施工人员、设备等资源分配。
进度目标设定:设定每个阶段的进度目标,确保整个项目按时完成。
四、资源分配与调度根据进度计划,合理分配和调度资源,包括:人员分配:根据施工需求,合理安排施工人员数量和专业配置。
材料供应:确保施工所需材料按时、按量供应,避免因材料短缺影响施工进度。
设备调度:根据施工进度和设备性能,合理安排设备使用时间和维护周期。
五、关键路径分析对隧道施工过程中的关键路径进行分析,找出影响进度的关键因素,制定相应措施,确保关键路径的顺利实施。
六、进度监控与调整在施工过程中,对进度进行实时监控,及时发现问题并采取措施进行调整,确保施工进度符合预期。
七、风险管理与应对针对可能出现的风险,制定相应的应对措施,如地质风险、安全风险、环境风险等。
同时,建立风险管理机制,对风险进行持续监控和评估。
八、工程验收与交付在隧道施工完成后,组织专家进行工程验收,确保工程质量符合设计要求。
隧道施工进度计划表日期施工工序计划工期(天)完成情况----------------------------------------------01/01 地质勘察 5 已完成01/06 拆除地表建筑 10 进行中01/16 钻孔 8 未开始01/24 爆破及挖掘 20 未开始02/13 地质处理 7 未开始02/20 支护结构搭设 15 未开始03/07 二次衬砌 10 未开始03/17 通风及排水 12 未开始03/29 安装轨道及设备 15 未开始04/13 电力及照明 10 未开始04/23 通信及信号 7 未开始04/30 安全系统 10 未开始05/10 施工总结及验收 5 未开始注:本施工进度计划表仅供参考,具体进度根据实际情况可能有所改变。
以上为隧道施工进度计划表。
根据项目安排,施工工序的计划工期、完成情况以及各项工作的开始时间均有详细记录。
上述计划表可以有效帮助项目管理人员跟踪进度,制定合理的工作安排,并及时调整计划以适应实际情况。
在隧道施工过程中,地质勘察是首要工作,旨在了解地质条件、确定隧道施工方案的基础。
该工序计划工期为5天,已经顺利完成。
接下来是拆除地表建筑工作,由于涉及拆除和清理工作量较大,计划工期为10天,目前正在进行中。
钻孔、爆破及挖掘等工序是隧道施工的核心环节,计划工期分别为8天和20天,目前还未开始。
这些工序需要依托专业设备和技术人员的配合,确保安全高效进行。
地质处理、支护结构搭设、二次衬砌等工作是为了加固隧道结构,保证施工质量与安全性。
这些工序的计划工期分别为7天、15天和10天,将根据实际情况进行安排,并确保施工的连续性。
通风及排水、安装轨道及设备、电力及照明等工序是为了确保隧道运行效能和安全。
计划工期分别为12天、15天和10天,将在前期工序完成后进行施工。
通信及信号、安全系统工作旨在为隧道提供全方位的安全保障,计划工期分别为7天和10天。
这两个工序是隧道施工的重要环节,在后期将得到安排并及时完成。
铁路隧道施工进度计划项目名称:铁路隧道施工进度计划背景:为了确保铁路隧道施工项目的顺利进行和工期的合理规划,我们制定了下面的铁路隧道施工进度计划。
一、项目概况本项目是某铁路隧道施工项目,包括隧道的钻探、支护、施工和竣工等多个阶段,总工期为12个月。
二、进度计划1. 隧道钻探阶段(1个月)- 钻孔设备的采购和调试(1天)- 钻孔人员的培训和准备(2天)- 钻孔施工(5天)- 钻孔检测和数据收集(2天)- 钻孔质量验收(2天)2. 隧道支护阶段(3个月)- 支护设备的采购和调试(3天)- 支护人员的培训和准备(5天)- 支护施工(60天)- 支护质量验收(5天)3. 隧道施工阶段(6个月)- 施工设备的采购和调试(10天)- 施工人员的培训和准备(15天)- 隧道掘进(120天)- 隧道衬砌(90天)- 施工质量验收(30天)4. 隧道竣工阶段(2个月)- 清理施工现场(5天)- 设备检修和维护(10天)- 竣工验收和交接(40天)三、里程碑节点- 项目启动:计划在第一天开始进行钻孔设备的采购和调试,并安排相应人员的培训和准备工作。
- 钻孔质量验收:计划在隧道钻探阶段的最后2天进行钻孔工作的质量验收。
- 隧道支护质量验收:计划在隧道支护阶段的最后5天进行支护工作的质量验收。
- 施工质量验收:计划在隧道施工阶段的最后30天进行施工工作的质量验收。
- 项目竣工:计划在最后一个里程碑节点完成竣工验收和交接工作。
四、资源需求和风险控制1. 资源需求:根据进度计划,我们需要安排合适的设备和人员资源来支持钻孔、支护、施工和竣工等工作。
2. 风险控制:我们将密切关注天气变化、设备故障、人员安全等可能影响进度的风险,并采取相应的预防和控制措施。
五、总结本铁路隧道施工进度计划合理安排了各个阶段的工作,并确定了关键节点和资源需求。
同时,我们将密切关注可能出现的风险,并及时采取措施,以确保项目按计划进行。
通过严格执行这一进度计划,相信我们能够顺利完成铁路隧道施工项目,为交通运输事业的发展贡献一份力量。

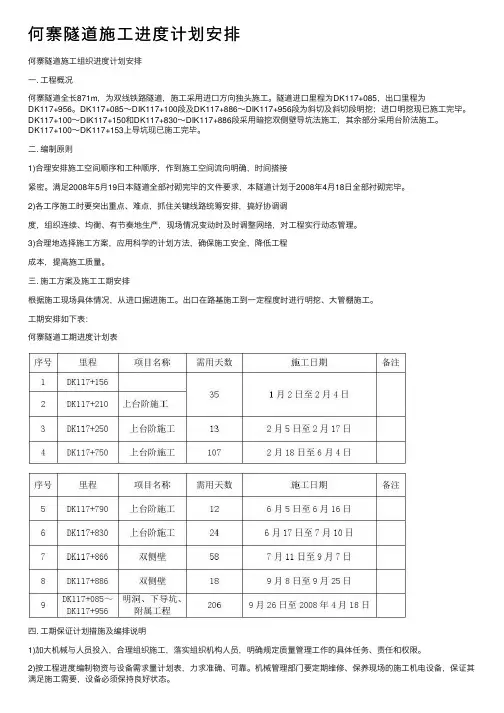

何寨隧道施⼯进度计划安排何寨隧道施⼯组织进度计划安排⼀. ⼯程概况何寨隧道全长871m,为双线铁路隧道,施⼯采⽤进⼝⽅向独头施⼯。
隧道进⼝⾥程为DK117+085,出⼝⾥程为DK117+956。
DK117+085~DIK117+100段及DK117+886~DIK117+956段为斜切及斜切段明挖;进⼝明挖现已施⼯完毕。
DK117+100~DIK117+150和DK117+830~DIK117+886段采⽤暗挖双侧壁导坑法施⼯,其余部分采⽤台阶法施⼯。
DK117+100~DK117+153上导坑现已施⼯完毕。
⼆. 编制原则1)合理安排施⼯空间顺序和⼯种顺序,作到施⼯空间流向明确,时间搭接紧密。
满⾜2008年5⽉19⽇本隧道全部衬砌完毕的⽂件要求,本隧道计划于2008年4⽉18⽇全部衬砌完毕。
2)各⼯序施⼯时要突出重点、难点,抓住关键线路统筹安排,搞好协调调度,组织连续、均衡、有节奏地⽣产,现场情况变动时及时调整⽹络,对⼯程实⾏动态管理。
3)合理地选择施⼯⽅案,应⽤科学的计划⽅法,确保施⼯安全,降低⼯程成本,提⾼施⼯质量。
三. 施⼯⽅案及施⼯⼯期安排根据施⼯现场具体情况,从进⼝掘进施⼯。
出⼝在路基施⼯到⼀定程度时进⾏明挖、⼤管棚施⼯。
⼯期安排如下表:何寨隧道⼯期进度计划表四. ⼯期保证计划措施及编排说明1)加⼤机械与⼈员投⼊,合理组织施⼯,落实组织机构⼈员,明确规定质量管理⼯作的具体任务、责任和权限。
2)按⼯程进度编制物资与设备需求量计划表,⼒求准确、可靠。
机械管理部门要定期维修、保养现场的施⼯机电设备,保证其满⾜施⼯需要,设备必须保持良好状态。
3)根据福厦[2006]137号通知要求,上下台阶控制在50~80⽶,本隧道⾥程到DK117+180为下台阶开始⽇期,计划为2007年1⽉14⽇。
4)根据通知要求的“⼆衬施⼯必须仰拱先⾏,仰拱应超前拱墙⼆次衬砌3倍以上循环作业长度。
”、“仰拱必须严格按规定全幅整浇筑,⼀次成型,严禁分幅施作,⼆次衬砌施作时间除满⾜设计和规范规定外,掘进⼤于250m必须进⾏⼆次衬砌,否则应停⽌掘进,待仰拱⼆衬跟进后再复⼯。
隧道施工计划进度表一、项目概况
1. 项目名称:隧道项目
2. 项目位置:省市区
3. 隧道全长:约5千米
4. 设计单位:工程设计院
5. 建设工期:2020年1月至2023年12月
二、施工计划
1. 前期准备工作(2020年1月-3月)
(1) 管道、线路搬迁
(2) 挖掘施工平台和竖井
(3) 土地平整和围护结构施工
2. 首掘施工(2020年4月-2021年12月)
(1) 单面掘进法施工,每月进度150-200米
(2) 添加掘进法施工,每月进度200-250米
3. 辅助施工(2021年1-12月)
(1) 建设通风井
(2) 建设消防出入口
(3) 建设排水系统
4. 二次施工(2022年1-6月)
(1) 攀岩锚固与内衬施工
(2) 电气及通讯工程施工
(3) 通风、消防系统施工
5. 交工验收(2023年7-12月)
以上内容仅为一个隧道施工计划进度表的样例,您可以根据实际项目情况适当修改和完善内容。
1、工期目标及开竣工日期根据招标文件要求:本标段总工期为28个月。
实际开工日期以建设单位下发的开工令日期为准,各分项工程的施工周期不变。
我公司总体工期安排:XXX年02月06日开工,全部工程于XXXX年04月17日竣工,总工期26个月,较业主要求工期提前2个月。
2、总体进度安排本工程重点是隧道开挖,难点是长距离通风和出碴,主要矛盾是工期。
组织施工时必须突出重点,主攻难点,抓住主要矛盾,统筹安排协调组织,采取合理的施工方案。
配备足够的配套机械设备,组织一支有丰富施工经验的队伍是打好这一攻坚战,夺取全胜的关键。
结合我公司投入本工程的施工实力、技术装备和对类似工程的施工经验等安排施工计划,确保在总工期内完成本标段的全部施工任务。
L2标段工程进度安排原则:快速保质完成临时便道、开辟施工场地、铺设供水管路等大型临时工程,确保隧道在规定的时间内进洞;洞内开挖作为重点工序进行安排,Ⅳ、Ⅴ级围岩地段以“稳”求快,Ⅲ级围岩以快速掘进为主攻目标。
根据不同类型的围岩级别合理安排施工时间和循环进尺,保证快速掘进。
特长隧道暗洞的开挖、支护、衬砌、水沟电缆槽等各分项工程的施工作业安排本着合理可行的原则,并与施工计划相互协调。
3、主要工程项目施工进度安排3.1施工准备期施工准备期安排1个月,该阶段完成临时便道、洞口施工场地、供水管路、临时电力线路、临时通信线路、临时房屋、砂石备料等前期准备工作,隧道进出口端均在30天内达到进洞条件。
3.2隧道工程在施工准备达到进洞条件后,施工隧道进出口端,于2007年3月16日开始施工隧道洞口工程,管棚及明洞安排在2007年4月份施工,洞身开挖及初支计划 2007年5月1日进洞, 2008年12月份施工完成。
计划2008年2月18日仰拱铺底,耗时81天完成。
二次衬砌自2008年5月中旬开始施工。
管沟、电缆槽及附属工程自2008年6月中旬开始,路面2009年1月中旬至2009年3月中旬完成。
其余收尾交工2009年3月下旬至4月中旬完成。
铁路隧道施工进度计划表一、项目背景随着城市化进程的加快和交通需求的增加,铁路交通在现代社会中发挥着重要的作用。
为了满足人们出行需求,铁路隧道的建设变得尤为重要。
本文将提供铁路隧道施工进度计划表,以确保施工过程的顺利进行。
二、计划表以下是铁路隧道施工进度的计划表,详细列出了施工过程的各个阶段和时间安排。
1. 准备阶段(约1个月)- 成立项目团队并指定各个负责人- 确定施工期限、目标和目标完成时间- 检查现场并制定相关的安全计划- 与相关部门和机构进行沟通,安排必要的许可证和文件- 采购所需的施工材料和设备2. 做好地质勘探工作(约2个月)- 进行地质调查和测试,分析地层情况- 针对地质条件编制施工方案- 计算隧道开挖的时间和成本3. 隧道开挖工作(约8个月)- 准备施工现场并建立必要的施工设施- 分段进行隧道开挖,并确保开挖进度符合计划- 每段开挖完成后进行地质检查和安全评估- 处理可能遇到的地质灾害和土壤问题4. 填充与加固工作(约3个月)- 清理隧道内部并准备填充材料- 进行填充和加固隧道的工作,确保隧道的稳定性- 配置和使用适当的设备进行加固工作- 进行监测和质量检查,确保填充和加固工作符合标准要求5. 完工阶段(约2个月)- 检查隧道内部的设施和设备是否完好- 进行最后的清洁和整理工作- 进行最终的安全评估和验收- 完成终验,确保隧道按照计划要求完工三、总结以上所述为铁路隧道施工进度计划表,该计划表详细列出了铁路隧道施工的各个阶段和所需时间。
遵循该计划表,将有助于确保施工进度的顺利进行,最终实现预定的目标和要求。
在具体施工过程中,我们还需做好随时变动计划的准备,以应对可能出现的突发情况,确保施工安全与质量。
隧道施工月工作计划1. 引言本文档旨在确定隧道施工在一个月内的工作计划。
隧道施工是一项复杂的工程,需要合理安排时间和资源以确保工程进度和质量。
通过本计划,我们将确保施工进程的整体安排和最终完成目标。
2. 目标本工作计划的目标是遵循项目要求,按时高质量地完成隧道施工。
确保安全施工,减少工地事故和风险。
优化资源使用,提高工作效率。
确保项目进度符合预期并实现工程质量目标。
3. 工作计划根据项目要求和实际情况,我们将按照以下工作计划进行隧道施工:3.1 施工准备阶段(3天)在施工正式开始之前,需要进行一系列准备工作:•准备施工材料和设备•搭建施工现场,包括临时办公室和生活设施•制定施工计划和施工方案•安排相关人员和工作班次3.2 地下掘进工程(10天)地下掘进是隧道施工的核心工作。
此阶段将进行以下工作:•评估地质情况,包括岩层结构和地层稳定性•挖掘掘进井口,确保施工进程的安全和顺利•进行岩体支护,包括锚杆喷射混凝土和钢筋网片等•配合土工工程,进行泥水平衡控制3.3 隧道内部设施建设(5天)隧道内部设施的建设是确保隧道功能和安全的重要环节。
该阶段的工作包括:•安装照明设施和通风系统•铺设铁轨并进行调试•安装消防设备和紧急疏散通道•检查和测试所有设施以确保正常运行3.4 竣工阶段(7天)在隧道施工接近尾声时,将进行以下工作:•清理工地和处理废料•进行最后的安全检查和测试•编制竣工报告和验收资料•交付隧道给业主方并完成报告提交4. 时间计划根据以上工作计划,我们将按照如下时间进度进行隧道施工:•施工准备阶段:第1天至第3天•地下掘进工程:第4天至第13天•隧道内部设施建设:第14天至第18天•竣工阶段:第19天至第25天5. 资源安排为了顺利完成隧道施工,我们将合理安排以下资源:•人力资源:高效组织施工团队,包括工程师、技术员、工人等,并按需增减人员。
•物资资源:及时采购和配送施工所需的各种材料和设备,确保施工不受物资短缺影响。
何寨隧道工期进度计划表
工期编排说明:第九项206天包括有下导坑开挖需用时间是67天;二衬250米按每
米计算需用80天;水沟及附属工程工期32天。
进口明洞27天。
根据福厦[2006]137号文件要求,上下台阶控制在50~80米,本隧道里程到DK117+180为下台阶开始日期。
根据"二衬施工必须仰拱先行,仰拱应超前拱墙二次衬砌3倍以上循环作业长度。
"仰拱必须严格按规定全幅整浇筑,一次成型,严禁分幅施作.二次衬砌施作时间除满足设计和规范规定外,掘进大于250m必须进行二次衬砌,否则应停止掘进,待仰拱二衬跟进后再复工。
所以开始衬砌必须完成进口仰拱至DK117+131.5(台车长10.5米)。
由于序号1至8项上台阶及双侧壁施工,未考虑仰拱施作所需用时间。
将仰拱施作为上台阶施工同时进行。
考虑施工时要绑扎钢筋和混凝土的浇筑与养护。
采用I30工字钢焊接成可供施工车辆通行的栈桥。
米按每天3.2厦[2006]137号文件始日期。
根据"二衬。
"仰拱必须严格按规设计和规范规定外,后再复工。
所以开始8项上台阶及双侧壁行。
考虑施工时要绑通行的栈桥。
何寨隧道施工质量控制计划安排一、引言本质量控制计划旨在确保何寨隧道施工质量符合规范和标准。
该计划适用于所有施工阶段,并涵盖所有工作流程和检验点。
二、质量控制重点针对何寨隧道施工过程中的主要质量问题,明确以下重点:1. 地质环境:针对隧道所处地质环境进行事先评估,并制定相应的施工方案;地质环境:针对隧道所处地质环境进行事先评估,并制定相应的施工方案;2. 施工安全:确保施工安全,遵守相关安全规范和标准,确保隧道施工过程中不会影响他人生命安全和财产安全;施工安全:确保施工安全,遵守相关安全规范和标准,确保隧道施工过程中不会影响他人生命安全和财产安全;3. 材料监测:对采购的材料进行检测,并记录检测结果;材料监测:对采购的材料进行检测,并记录检测结果;4. 施工监测:对施工过程进行监测和记录,确保施工质量;施工监测:对施工过程进行监测和记录,确保施工质量;5. 验收验收:对每个阶段工作完成后进行验收,并记录验收结果;验收验收:对每个阶段工作完成后进行验收,并记录验收结果;6. 技术管理:建立技术管理体系,通过技术指导和培训,提高施工人员的技能和质量意识。
技术管理:建立技术管理体系,通过技术指导和培训,提高施工人员的技能和质量意识。
三、质量控制措施为了确保所制定的质量控制重点得到贯彻和执行,我们将采取以下措施:1. 培训和指导:通过培训和指导,提高施工人员的技能和质量意识;培训和指导:通过培训和指导,提高施工人员的技能和质量意识;2. 质量检测:对材料和施工过程进行检测,确保质量符合规范和标准;质量检测:对材料和施工过程进行检测,确保质量符合规范和标准;3. 记录管理:对每个阶段工作的质量控制记录进行逐级检查和审核,并进行整理和归档;记录管理:对每个阶段工作的质量控制记录进行逐级检查和审核,并进行整理和归档;4. 效果分析:对质量控制计划执行效果进行分析和评估,并及时调整计划。
效果分析:对质量控制计划执行效果进行分析和评估,并及时调整计划。
隧道施工进度计划下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!隧道施工是一项复杂而又关键的工程项目,隧道施工进度计划在整个工程过程中起着至关重要的作用。
何寨隧道施工组织进度计划安排
一. 工程概况
何寨隧道全长871m,为双线铁路隧道,施工采用进口方向独头施工。
隧道进口里程为DK117+085,出口里程为DK117+956。
DK117+085~DIK117+100段及DK117+886~DIK117+956段为斜切及斜切段明挖;进口明挖现已施工完毕。
DK117+100~DIK117+150和DK117+830~DIK117+886段采用暗挖双侧壁导坑法施工,其余部分采用台阶法施工。
DK117+100~DK117+153上导坑现已施工完毕。
二. 编制原则
1)合理安排施工空间顺序和工种顺序,作到施工空间流向明确,时间搭接
紧密。
满足2008年5月19日本隧道全部衬砌完毕的文件要求,本隧道计划于2008年4月18日全部衬砌完毕。
2)各工序施工时要突出重点、难点,抓住关键线路统筹安排,搞好协调调
度,组织连续、均衡、有节奏地生产,现场情况变动时及时调整网络,对工程实行动态管理。
3)合理地选择施工方案,应用科学的计划方法,确保施工安全,降低工程
成本,提高施工质量。
三. 施工方案及施工工期安排
根据施工现场具体情况,从进口掘进施工。
出口在路基施工到一定程度时进行明挖、大管棚施工。
工期安排如下表:
何寨隧道工期进度计划表
四. 工期保证计划措施及编排说明
1)加大机械与人员投入,合理组织施工,落实组织机构人员,明确规定质量管理工作的具体任务、责任和权限。
2)按工程进度编制物资与设备需求量计划表,力求准确、可靠。
机械管理部门要定期维修、保养现场的施工机电设备,保证其满足施工需要,设备必须保持良好状态。
3)根据福厦[2006]137号通知要求,上下台阶控制在50~80米,本隧道里程到DK117+180为下台阶开始日期,计划为2007年1月14日。
4)根据通知要求的“二衬施工必须仰拱先行,仰拱应超前拱墙二次衬砌3倍以上循环作业长度。
”、“仰拱必须严格按规定全幅整浇筑,一次成型,严禁分幅施作,二次衬砌施作时间除满足设计和规范规定外,掘进大于250m必须进行二次衬砌,否则应停止掘进,待仰拱二衬跟进后再复工。
”所以要开始衬砌就在2007年3月10日必须完成进口仰拱至DK117+131.5(台车长10.5米)。
5)由于序号1至8项上台阶及双侧壁施工,未考虑仰拱施作所需用时间,将仰拱施作为上台阶施工同时进行。
考虑施工时要绑扎钢筋和混凝土的浇筑与养护。
采用I30工字钢焊接成可供施工车辆通行的栈桥。
如下图:
6)进度计划表第九项206天包括有下导坑开挖需用时间是57天;二衬250米按每天3.2米计算需用80天;水沟及附属工程工期32天。
进、出口明洞37天。
机械设备需用量计划表
劳动力计划表。
