云南省土地开发整理项目管理暂行办法
- 格式:doc
- 大小:31.00 KB
- 文档页数:7
云南省土地开发项目管理实施细则修订稿第一章总则第一条为进一步规范云南省土地开发项目的管理,保护土地资源,促进经济发展和社会进步,根据相关法律法规,结合云南省实际,制定本细则。
第二条本细则适用于云南省境内的土地开发项目管理。
第三条土地开发项目的管理,应遵循"合理开发、科学利用、保护优先、可持续发展"的原则。
第四条土地开发项目的管理,应当以经济效益、社会效益、生态效益为重点,充分考虑环境保护、资源节约、风险防控等因素。
第五条土地开发项目的管理,应当实行全过程的监管,包括前期策划、中期实施、后期维护等各个环节。
第六条土地开发项目的管理,应当注重公平、公正、公开,加强政府监管,完善社会参与机制,保障社会公众的知情权、参与权和监督权。
第二章项目前期管理第七条土地开发项目的策划,应当符合国家和地方的发展规划。
项目规划应当充分考虑生态环境保护、资源利用效率、社会公平等因素。
第八条土地开发项目的策划,应当进行环境影响评价。
环境影响评价应当由专业机构进行,评价结果应当及时向社会公众公开,并接受社会公众的意见和建议。
第九条土地开发项目的策划,应当充分考虑民族地区的特殊情况,尊重民族宗教信仰和风俗习惯。
第十条土地开发项目的策划,应当充分考虑保护农民合法权益,确保农民的土地权益不受损害。
第十一条土地开发项目的策划,应当充分考虑文物古迹的保护和利用,促进文化事业的发展。
第三章项目中期实施管理第十二条土地开发项目的实施,应当按照审批文件和相关规划进行。
项目实施过程中,不得擅自改变土地用途、建设规模和建设内容。
第十三条项目实施过程中,应当加强施工管理,确保施工质量和安全。
施工单位应当具备相应的资质和技术能力。
第十四条项目实施过程中,应当做好环境保护工作。
施工单位应当按照相关要求进行环境保护措施,预防和减少对环境的污染。
第十五条项目实施过程中,应当加强安全监管。
施工单位应当建立安全管理机制,做好事故防范和应急处理工作。
云南省人民政府关于印发云南省重点建设项目管理办法的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 云南省人民政府关于印发云南省重点建设项目管理办法的通知(云政发〔2014〕8号)各州、市人民政府,省直有关部门,中央驻滇有关单位:现将《云南省重点建设项目管理办法》印发给你们,请认真贯彻执行。
云南省人民政府2014年2月27日云南省重点建设项目管理办法第一章总则第一条为规范和加强省重点建设项目管理,提高投资效益,确保项目顺利实施,促进全省经济社会科学发展、和谐发展、跨越发展。
根据国家有关法律法规规定,结合我省实际,制定本办法。
第二条本办法适用于本省行政区域内省重点建设项目的组织、协调、服务和管理。
第三条本办法所称省重点建设项目(以下简称重点项目),是指按照本办法规定的程序选定,经省人民政府批准的对全省国民经济和社会发展有重大影响的建设项目。
第四条省政府重点建设办公室设在省发展改革委,具体负责重点项目的推进、协调、服务和管理。
第五条省发展改革委负责重点项目的全过程综合管理。
省有关行业主管部门,要按照各自职责,做好重点项目的组织、协调、监督和管理工作。
各州、市人民政府根据当地经济社会发展情况,明确有关部门负责区域内重点项目的协调管理。
第二章确定程序第六条重点项目的确定,应当符合国家产业政策和发展规划,符合社会稳定、环境保护、安全、节能、技术、资源节约集约利用等标准和要求,从以下项目中选定:(一)基础设施、基础产业重大项目;(二)战略性新兴产业和高新技术重大项目;(三)文化、教育、卫生、体育、旅游等社会事业及民生重大项目;(四)节能减排、生态环保,利于可持续发展的重大项目;(五)增强区位优势,促进区域协调发展的重大项目;(六)省人民政府确定的其他重大项目。

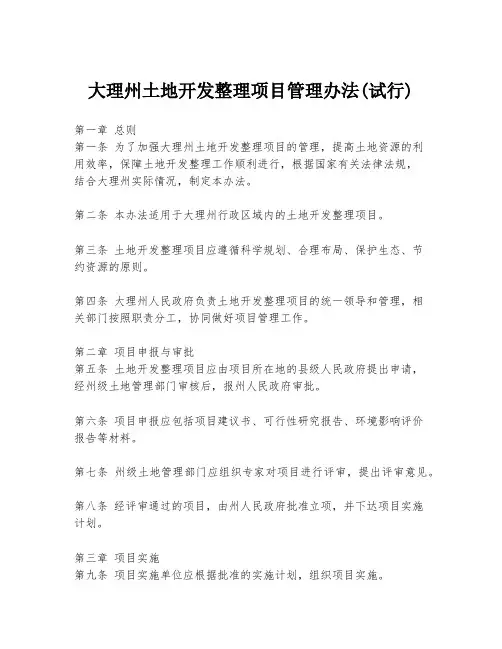

大理州土地开发整理项目管理办法(试行)第一章总则第一条为了加强大理州土地开发整理项目的管理,提高土地资源的利用效率,保障土地开发整理工作顺利进行,根据国家有关法律法规,结合大理州实际情况,制定本办法。
第二条本办法适用于大理州行政区域内的土地开发整理项目。
第三条土地开发整理项目应遵循科学规划、合理布局、保护生态、节约资源的原则。
第四条大理州人民政府负责土地开发整理项目的统一领导和管理,相关部门按照职责分工,协同做好项目管理工作。
第二章项目申报与审批第五条土地开发整理项目应由项目所在地的县级人民政府提出申请,经州级土地管理部门审核后,报州人民政府审批。
第六条项目申报应包括项目建议书、可行性研究报告、环境影响评价报告等材料。
第七条州级土地管理部门应组织专家对项目进行评审,提出评审意见。
第八条经评审通过的项目,由州人民政府批准立项,并下达项目实施计划。
第三章项目实施第九条项目实施单位应根据批准的实施计划,组织项目实施。
第十条项目实施过程中,应严格遵守国家有关土地、环保、水利等方面的法律法规。
第十一条项目实施单位应定期向州级土地管理部门报告项目进展情况,并接受监督检查。
第四章资金管理第十二条土地开发整理项目资金来源包括政府财政预算、社会资本投入等。
第十三条项目资金应实行专款专用,严格财务管理,确保资金使用的合规性。
第十四条项目完成后,应进行财务决算审计,确保资金使用的真实性和合法性。
第五章监督检查第十五条州级土地管理部门应定期对土地开发整理项目进行监督检查,确保项目按照规定实施。
第十六条对于违反本办法规定的行为,应依法追究相关单位和个人的责任。
第六章附则第十七条本办法由大理州人民政府负责解释。
第十八条本办法自发布之日起施行,试行期为两年。
请注意,以上内容仅为示例,具体管理办法应根据实际情况和相关法律法规制定。
关于印发《土地开发整理项目资金管理暂行办法》的通知国土资发[2000]282号 2000年10月10日各省、自治区、直辖市国土资源厅(局),各有关单位:为适应财政预算改革和实行部门预算管理的要求,加强对土地开发整理项目资金的管理,提高项目资金的使用效益,根据《新增建设用地土地有偿使用费收缴使用管理办法》,部制定了《土地开发整理项目资金管理暂行办法》。
现印发给你们,请遵照执行.附件土地开发整理项目资金管理暂行办法第一条为了加强对土地开发整理项目资金(以下简称项目资金)的管理,提高项目资金的使用效益,根据《土地管理法》和《新增建设用地土地有偿使用费收缴使用管理办法》等有关财经法规的规定,制定本办法.第二条本办法所称项目资金是指用于中央确定的耕地开发整理重点项目、经中央批准的耕地开发整理示范项目和对地方耕地开发整理项目进行补助的资金。
第三条项目资金来源于中央所得的新增建设用地土地有偿使用费(30%部分)。
项目资金实行专款专用,单独核算,不得截留、挪用或挤占。
第四条项目资金的开支范围为组织、实施、管理土地开发整理项目发生的各项支出,包括前期工作费、工程施工费、竣工验收费和业主管理费与不可预见费等。
(一)前期工作费,是指在项目施工前所发生的各项支出,包括项目立项审查及报批费、项目可行性研究费、项目规划设计预算编制费、项目施工设计费、项目招标费、土地清查登记费和工程监理费等。
路等各项土地开发整理工程发生的支出,包括直接工程费、间接费、计划利润和各种税金。
直接工程费由直接费和其他直接费组成。
直接费主要包括直接人工、直接材料和施工机械费;其他直接费主要包括冬雨季施工增加费和施工辅助费.间接费由企业管理费、财务费用和现场经费等组成. (三)竣工验收费,是指土地开发整理工程完工后,因项目竣工验收、决算、成果的管理等发生的各项支出,包括:项目工程验收费、项目决算的编制及决算的审计费,整理后土地的重估与登记费、基本农田重划及标志设定费等。
云南省土地开发整理项目管理实施细则(修订稿)更新日期:2008-8-26 10:25:26索引号:530522-007509-20080826-0056名称:云南省土地开发整理项目管理实施细则(修订稿)说明为方便土地开发整理项目管理人员工作,我们根据云南省国土资源厅、云南省财政厅《关于进一步加强和改进土开发整理项目管理工作的通知》(云国土资[2007]222号)等文件精神,对《云南省土地开发整理项目管理实细则》(云国土资[2004]54号)进行了修订,形成了《云南省土地开发整理项目管理实施细则》(修订稿),土地开发整理项目管理人员工作时参考使用。
云南省国土资源厅地保护处财务处土规划整理中心二00七年九月云南省国土资源厅文件云南省财政厅云国土资[2004]54号关于印发《云南省土地开发整理项目管理实施细则》的通知各州、市国土资源局、财务局:为进一步规范我省土地开发整理项目申报、立项审批、工程施工、竣工验收、成果管理、资金使用等工作,省土资源厅、省财政厅联合制定了《云南省土地开发整理项目管理实施细则》,现印发给你们,请遵照执行。
云南省国土资源厅云南省财政厅二00四年五月十三日主题词:国土资源土地整理细则通知云南省国土资源厅办公室印制 2004 5月18日打印:肖丽云校对:郭斌共印份云南省国土资源厅文件云南省财政厅云国土资[2007]222号关于进一步加强和改进土地开发整理项目管理工作的通知各州、市国土资源局、财政局:为进一步加强和规范我省土地开发整理项目申报、入库审批、工程施工、竣工验收、设施管护、资金使用及管等工作,适应新的土地开发整理项目管理工作的需要,现就有关问题通知如下,请认真贯彻执行。
一、各级国土资源管理部门和财政部门要积极配合,认真履行职能,加强对本行政区域内土地开发整理项目(下简称“项目”)申报入库、项目实施、竣工验收、资金使用等监督管理,并提供相应的技术服务。
二、为提高项目建设质量,自2008年起国家和省级投资项目一律参照云南省《土地开发整理工程建设标准(试行)建设,今后不再安排补助项目。
云南省土地开发整理项目管理实施细则第一章总则第一条为规范云南省土地开发整理项目的管理,促进土地资源的高效利用,保护生态环境,提高土地资源的可持续利用能力,制定本细则。
第二条本细则适用于云南省土地开发整理项目的管理。
第三条土地开发整理项目应按照规划要求,确定项目的范围、目标、内容、周期等,并报云南省土地管理部门备案。
第四条土地开发整理项目实施单位应具备相应的专业人员和技术装备,具有良好的信誉和实力,能够独立承担项目管理的责任。
第五条土地开发整理项目实施单位应加强与相关部门的协调合作,共同推进项目的顺利实施。
第六条土地开发整理项目实施单位应按照相关法律法规的要求,进行项目的环境评估和社会影响评价,并根据评估结果制定相应的保护措施和补偿办法。
第七条土地开发整理项目实施单位应加强与项目参与方的沟通和协调,保障项目实施过程中的公平、公正和公开。
第八条土地开发整理项目实施单位应建立和完善项目的监察机制,确保项目的进度和质量符合要求。
第九条土地开发整理项目实施单位应定期向云南省土地管理部门报告项目的进展情况,并配合相关部门进行监督检查。
第十条土地开发整理项目实施单位应按照规划要求,确保项目的经济效益和社会效益的统一第十一条土地开发整理项目实施单位应建立健全项目的档案和资料管理制度,保护和保存项目的相关资料。
第二章项目立项和备案第十二条土地开发整理项目实施单位应在确定项目的范围、目标、内容、周期后,向云南省土地管理部门申请立项。
第十三条土地开发整理项目实施单位应向云南省土地管理部门提供项目的相关资料,包括项目计划书、环境评估报告、社会影响评价报告等。
第十四条云南省土地管理部门应在收到项目立项申请后,进行审核,并在30个工作日内作出批准或者不批准的决定。
第十五条土地开发整理项目实施单位应在获得项目立项批准后,将批准决定书和相关文件报送云南省国土资源厅备案。
第三章项目管理第十六条土地开发整理项目实施单位应成立项目管理领导小组,负责项目的组织、协调和监督。
《国家投资土地开发整理项目实施管理暂行办法》(国土资发[2003]122号)第一章总则第一条为保障国家投资土地开发整理项目顺利实施,全面完成项目建设任务,根据有关法律、法规和政策规定,制定本办法。
第二条本办法适用于国家投资土地开发整理项目(以下简称“项目”),包括重点项目、示范项目和补助项目。
第三条项目实施管理坚持下列基本原则:(一)权利、义务和责任相统一的原则;(二)公开、公平、公正的原则;(三)简化程序、提高效率的原则。
第四条国土资源部统一对项目实施进行监督管理;县级以上地方国土资源管理部门负责本行政区域内项目实施监督管理。
第五条项目承担单位组织实施项目,并对项目建设履行项目法人责任,对投资方负责。
项目承担单位的管理和技术人员能够满足项目实施的需要。
第六条项目实施推行项目法人制、招投标制、工程监理制、合同制、公制。
第二章实施准备第七条财政部、国土资源部下达项目计划与预算后,县级国土资源管理部门应当提请当地政府成立项目实施领导小组,负责协调解决项目实施中的有关问题。
县级国土资源管理部门按照有关规定核实项目涉及土地地类、面积、界址、权属及补偿方案等,保证地类、面积准确,界址清楚,权属合法,权属调整方案和补偿方案等无争议,为施工创造条件。
第八条项目承担单位对项目实施进行现场全程管理,并做好下列实施准备工作:(一)组织招标、设备和材料采购等咨询服务;(二)组织工程招投标,签订工程承包合同,委托工程监理;(三)编制项目年度实施方案、项目建设进度计划和用款计划;(四)组织编制施工设计图;(五)建立工程工期、质量和资金使用管理等相关制度。
第九条项目承担单位完成项目实施准备后,对项目实施情况进行总结,提出项目开工申请报告,经项目所在县级国土资源管理部门审核同意后,项目开始施工。
第十条项目承担单位应发布项目公告,接受群众和社会监督。
项目公告内容包括:项目名称、建设位置、建设总规模、新增耕地面积、项目总投资、建设工期、土地权属状况、项目承担单位、项目施工单位、项目工程监理单位、项目设计单位等。
关于印发昆明市土地一级开发整理管理办法的通知昆明市人民政府文件(昆政发〔2010〕74号)各县(市)、区人民政府,市政府有关委办局、直属机构,市属各投融资公司:现将《昆明市土地一级开发整理管理办法》印发给你们,请认真贯彻执行。
二○一○年八月三十日昆明市土地一级开发整理管理办法第一章总则第一条为规范本市土地一级开发整理行为,加强土地资源的合理有效配置,促进土地节约集约利用。
根据《中华人民共和国土地管理法》、《中华人民共和国城市房地产管理法》、《国务院关于鼓励和引导民间投资健康发展的若干意见》(国发〔2010〕13号)、《土地储备管理办法》(国土资发〔2007〕277 号),以及《昆明市土地储备管理办法》等有关规定,结合本市实际,制定本办法。
第二条凡在本市行政辖区范围内经市、县(市)区人民政府批准的土地一级开发整理项目,适用本办法。
第三条本办法所称土地一级开发整理,是指对经批准区域范围内纳入储备的土地,由确定的土地一级开发整理单位依法筹措资金,配合辖区政府实施规划编制报批、土地征转、收回收购、拆迁安置等工作,按照批准的规划要求组织实施道路、供水、供电、供气、排水、通讯、照明、绿化、土地平整等为完善和提升土地使用功能的配套设施建设和城市基础设施建设,使该区域范围内土地具备规定的供应条件。
第四条土地一级开发整理项目应当符合土地利用总体规划、城市总体规划、城乡近期建设规划、土地利用年度计划、年度土地储备计划,以及相关法律、法规和规章的要求。
第二章土地一级开发整理项目和单位的确定第五条根据市规划部门提供的城市建设项目和方案,经市政府审批确定的新增片区开发和城市更新改造项目,以及市委、市政府确定的重大建设项目,按照“成街坊、成组团、成片区”收储的原则,由市级土地储备机构会同发改、财政、规划、国土、住建、交通运输、审计、监察、林业、滇保、环保等相关部门和三个国家级开发(度假)区管委会、县(市)区政府研究提出土地一级开发整理项目,将土地一级开发整理项目列入土地储备计划,报经市储委会批准后,对土地一级开发整理项目统筹安排,实施计划管理。
云南省土地开发整理项目管理暂行办法云国土资耕〔2000〕10号为贯彻“十分珍惜、合理利用土地和切实保护耕地”的基本国策,做好我省的耕地占补平衡工作,有利于集约使用土地,提高土地的利用率和产出率,充分发挥土地开发整理资金的效益,特制定本办法。
一、土地开发整理的内容土地开发整理是指对土地利用进行调整和对未利用土地资源进行开发的过程,包括土地开发、土地整理和土地复垦。
(一)土地开发是指对未利用的土地,采取工程或其他措施,使宜农荒地改造为可利用的农用地所做的统筹安排和具体部署。
(二)土地整理包括综合整理和单项整理。
综合整理是指对田、水、路、林、村的综合治理。
单项整理包括农用地整理和建设用地整理。
农用地整理是指采用工程技术措施,对农用地的现状进行调整、整治和改造,提高农用地的质量,增加土地的有效供给量,提高土地的利用率和产出率的过程。
农用地整理包括耕地整理、园地整理、林地整理、牧草地整理和养殖水面用地整理,重点是耕地整理。
建设用地整理是指根据土地利用总体规划、城镇和村镇规划,合理安排用地,科学布局,有利生产,方便生活,美化环境,保持良好的生态条件,使土地资源达到可持续利用。
建设用地整理包括村镇用地整理、城镇用地整理、独立工矿用地整理、交通和水利设施用地整理等。
(三)土地复垦是指因挖损、塌陷、压占等造成土地破坏,采取工程和其他措施,对土地利用方向及配套设施作出具体安排,使其恢复可利用状态。
二、立项原则(—)开发整理项目必须符合土地利用总体规划。
土地开发整理项目选址,必须在乡级或县级土地利用总体规划所划定的土地开发整理区内;城镇、村庄的土地整理,应符合城镇、村庄规划。
(二)开发整理项目必须是开发前土地权属无争议,开发整理后权属合法、四至清楚、面积准确。
(三)在保护和改善生态环境中进行开发整理,与退耕还林相结合,防止水土流失,促进土地资源可持续发展利用。
(四)土地开发整理应做到增加有效耕地面积,提高耕地质量,改善农业生产条件,提高农业综合效益。
(五)坚持效益优先、同等条件下缴纳相关经费数量优先、易开发整理优先、集中连片优先、与农田水利建设项目配套建设优先原则。
(六)省级土地开发整理项目的确定,以农地开发整理为重点,建设用地的土地整理项目,根据项目的具体情况,按规划分别研究确定。
(七)土地复垦项目立项必须是一九八九年一月一日国家颁布《土地复垦规定》执行之前的被破坏土地;该规定执行之后造成破坏的,按谁破坏谁治理的原则办理。
三、项目申报条件申报项目分省立项项目和省补助项目,以立项项目为主。
(一)省级开发整理立项规模1、土地开发项目。
总建设规模不低于60公顷,不超过600公顷,应相对集中连片,也可将一个水利工程联系在—起,片块不超过10片、单片面积不低于20公顷的土地作为一个项目申报。
2、农用地整理项目。
以提高耕地质量为主的项目,总建设规模不低于30公顷,不超过800公顷,项目必须集中连片,片块不超过10片。
3、土地复垦项目。
总建设规模不低于20公顷,不超过400公顷,应相对集中连片,单片不低于10公顷,片块不超过10片。
4、省补助项目一般是对边远少数民族地区、贫困地区、以及遭受自然灾害等情况给予土地开发整理的补助。
总建设规模不低于60公顷。
对集中连片超过上限的可开发整理部分,项目可行性研究中应予以说明,作为向国家申请立项的基础或作为省级土地开发整理的后备资源。
国家立项的土地开发整理项目规模,按国土资源部的有关规定执行。
(二)基础条件所申报项目应已具有或正在建设土地开发整理必须的路、水、电等配套基础设施;或这些配套设施准备建设,资金已落实,可以与土地开发整理配套完成;自然条件适宜项目实施。
(三)净增耕地面积比例土地开发项目、土地整理、土地复垦项目净增耕地面积分别不得低于项目总面积的60%、10%和40%。
(四)资金配套国家批准立项项目的省级配套资金部分,按省、地县配套资金出资比例分别为85%、15%。
省级批准立项的项目,按省、地县配套资金,出资比例分别为85%、15%。
四、立项程序项目申报单位为县(市、区)国土资源行政主管部门。
申报的项目须经地(州、市)级国土资源行政主管部门审查同意后,报省国土资源厅。
(一)县(市)国土资源管理部门应根据各地土地利用总体规划,按照《云南省土地开发整理可行性研究报告编制要点》的要求,编制项目可行性研究报告,建立土地开发整理项目库。
并从项目库中选择上报项目向地(州、市)国土资源行政主管部门申请进入地级项目库。
(二)地(州、市)国土资源行政主管部门在所属各县土地开发整理项目库的基础上建立地级项目库,选择符合本办法规定条件的土地开发整理复垦项目,向国土资源厅申报。
(三)国土资源厅组织对地级土地行政主管部门申报的项目进行审核,符合条件的,纳入省级项目储备库。
达到向国家申报的项目,由省国土资源厅向国土资源部申报。
(四)国土资源厅根据国家和省的宏观经济政策、土地开发整理年度计划、耕地后备资源分布、项目入库情况、年度经费收缴数量、上年度省计划的执行情况等因素,每年7月30日前,从省级项目库中筛拟实施的项目,下达项目任务书,要求当年选中项目的县(市、区)按国土资源部发布的《土地开发整理项目规划设计规范》,在该项目可行性研究报告的基础上,进一步做好规划设计,并在9月30日前,经地州市国土资源行政主管部门审查后,报省国土资源厅。
经省国土资源厅商省财政厅同意后,作为省级正式立项,并纳入省土地开发整理实施项目库。
从省级项目储备库中推荐上报国土资源部的项目,待国家通知进一步编制规划设计后,由项目所在的县市区作出规划设计,逐级审查上报。
(五)在项目的规划设计和实施计划批准后,项目所在地(州、市)、县(市)应拨付配套资金用于项目启动。
省投资根据项目实施计划和投资计划分期拨付,其中20%待项目竣工经验收合格后拨付。
五、项目实施管理(一)项目所在地的人民政府应加强以项目实施管理,国土资源管理部门应根据批准部门下达的项目年度实施计划和资金预算,认真组织实施。
(二)项目实施管理实行公告制、工程招标制、项目法人制、工程监理制、审计制。
工程招标、监理单位和审计单位应具相应的资质。
项目实施采取合同管理方式。
由项目所在县市区国土资源管理部门与项目承担单位签订实施合同,报项目批准单位备案,并按合同严格管理。
(三)项目资金管理按《云南省土地开发整理项目资金管理暂行办法》执行。
(四)各级国土资源行政主管部门应当加强项目实施的指导和监督检查。
地级国土资源行政主管部门应当及时协调处理项目实施中出现的问题,并在项目实施后每半年向国土资源厅报告一次项目实施情况(包括计划、工作量完成情况、资金筹集、使用情况、工作中存在的主要问题及下步工作措施等)。
国土资源厅对各地项目实施情况进行定期检查并通报项目实施情况。
(五)工程实施过程中,由于情况变化,局部需要修改设计,若不影响工程质量、工期、环境保护和增加投资,可在地州市指导下自行修改,报国土资源厅备案,否则按项目申报程序报国土资源厅批准。
(六)在项目实施前应当对土地权属、界址、面积进行界定;在项目竣工验收后,应当及时进行土地权属的调整,变更调查、登记等工作。
六、项目验收及成果管理(—)项目年度计划完成或竣工后,国土资源行政主管部门应及时组织年度验收或竣工验收。
验收标准按国土资源部发布的《土地开发整理项目验收规程》执行。
(二)实行自下而上逐级检查验收的方式进行。
由项目所在地的县市区国土资源行政主管部门组织自查,在此基础上由地州市国土资源管理部门组织初验,合格后写出初步验收报告,向省国土资源厅申请验收。
国家立项项目,在地州市国土资源管理部门的指导下,由县市区国土资源行政主管部门组织自查,合格后向省国土资源厅报送自查报告并提出验收申请,由国土资源厅统一组织初验,合格后,上报国土资源部。
其中,国家补助项目由省国土资源厅验收;省补助项目可委托地州市国土资源管理部门验收。
(三)省国土资源厅对项目组织年度检查,确认完成项目年度计划的,批准下一年度计划实施,并按经费计划继续拨款;对竣工项目验收合格的,由批准立项单位颁发项目合格证书。
对优质工程以及在确保质量的情况下节约经费的项目,节约资金可适当用于奖励;对工程施工中提出合理化建议,加快进度、提高质量、节省经费的当事人,由项目实施单位给予适当奖励。
对无特殊情况,因组织管理不当等造成工程延误或工程质量达不到要求的,责令限期改正,对逾期不改正的,停止资金拨付,追究责任人的责任;发现有截留、挪用、挤占项目资金等违纪、违法行为的,按有关规定严肃查处。
(四)省级项目竣工并通过验收后,新增耕地纳入省级补充耕地储备库。
使用开垦费进行开发整理的,可按各地州市县区交纳开垦费的耕地面积,列入当地的耕地占补平衡补充耕地指标。
(五)项目竣工通过验收后,要相应建立管护制度,不断提高土地质量。
耕地质量符合条件的,依据规划划入基本农田保护区。
对未确定使用权的国有土地,可通过承包、租赁、拍卖等方式确定土地使用权,土地有偿使用收入必须用于新的土地开发整理项目,滚动发展。
(六)项目申报单位从项目申请之时起,就应做好与项目有关档案管理工作,到项目竣工验收告—段落,立卷归档。
但还应继续做好管护过程中的资料管理,不断完善。
七、附则(一)本办法从印发之日起实施。
原云南省土地管理局印发的《云南省耕地开垦项目管理暂行办法》停止执行。
(二)凡列为省级和上报国家立项的土地开发整理项目管理,适用本办法。
各地州市立项的土地开发整理项目,可参照本办法制定本地土地开发整理项目管理办法。
(三)本办法由云南省国土资源厅负责解释。
