第二章地基处理与边坡支护工程说明一、本章定额包括地基处理、基坑与边坡支护、排水与降水三节。
**这个小编没啥好说的**二、地基处理:1.垫层。
(1)机械碾压垫层定额适用于厂区道路垫层采用压路机械的情况。
(2)垫层定额按地面垫层编制。
若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05,独立基础1.10,满堂基础1.00。
若为场区道路垫层,人工乘以系数0.9。
(3)在原土上打夯(碾压)者另按本定额“第一章土石方工程”相应项目执行。
垫层材料配合比与定额不同时,可以调整。
(4)灰土垫层及填料加固夯填灰土就地取土时,应扣除灰土配比中的黏土。
(5)褥垫层套用本节相应项目。
2.填料加固定额用于软弱地基挖土后的换填材料加固工程。
3.土工合成材料定额用于软弱地基加固工程。
4.强夯。
(1)强夯定额中每单位面积夯点数,指设计文件规定单位面积内的夯点数量,若设计文件中夯点数与定额不同时,采用内插法计算消耗量。
(2)强夯的夯击击数系指强夯机械就位后,夯锤在同一夯点上下起落的次数(落锤高度应满足设计夯击能量的要求,否则按低锤满拍计算)。
(3)强夯工程量应区别不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数分别计算。
5.注浆地基。
(1)注浆地基所用的浆体材料用量与定额不同时可以调整。
(2)注浆定额中注浆管消耗量为摊销量,若为一次性使用,可按实际用量进行调整。
废泥浆处理及外运套用本定额“第一章土石方工程”相应项目。
6.支护桩。
(1)桩基施工前场地平整、压实地表、地下障碍物处理等,定额均未考虑,发生时另行计算。
(2)探桩位已综合考虑在各类桩基定额内,不另行计算。
(3)支护桩已包括桩体充盈部分的消耗量。
其中灌注砂、石桩还包括级配密实的消耗量。
(4)深层水泥搅拌桩定额已综合了正常施工工艺需要的重复喷浆(粉)和搅拌。
空搅部分按相应定额的人工及搅拌桩机台班乘以系数0.5计算。
(5)水泥搅拌桩定额按不掺添加剂(如石膏粉、木质素硫酸钙、硅酸钠等)编制,如设计有要求,定额应按设计要求增加添加剂材料费,其余不变。

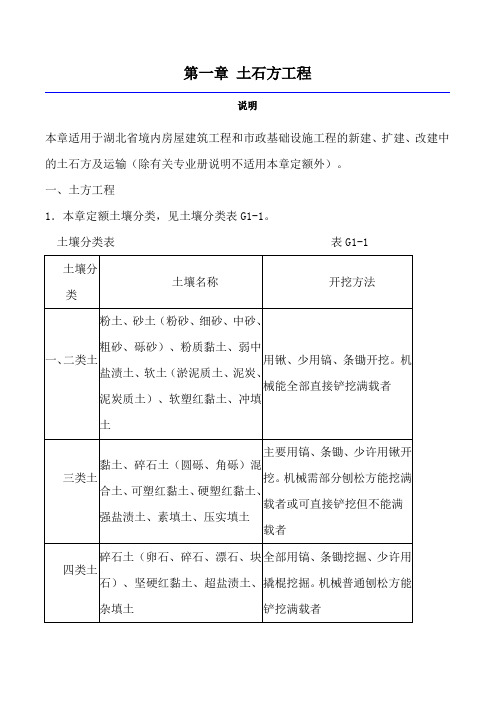

第一章土石方工程说明本章适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建中的土石方及运输(除有关专业册说明不适用本章定额外)。
一、土方工程1.本章定额土壤分类,见土壤分类表G1-1。
土壤分类表表G1-12.干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
定额是按干土编制的,如挖湿土时,人工和机械乘系数1.18,干、湿土工程量分别计算:如含水率>40%时,另行计算。
采用井点降水的土方应按干土计算。
3.本章定额未包括地下水位以下施工的排水费用,发生时另按相应项目计算。
4.本章定额未包括工作面以外运输路面的维修和养护、城区环保清洁费、挖方和填方区的障碍清理、铲草皮、挖淤泥时堰塘排水等内容,发生时应另行计算。
5.沟槽、基坑、一般土方的划分:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超过上述范围则为一般土方。
6.在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.2。
先开挖后支撑的不属支撑下挖土。
7.挖桩间土方时,按实挖体积(扣除桩体所占体积,包括空钻或空挖所形成的未经回填的桩孔所占体积),人工挖土方乘以系数1.25,机械挖土方乘以系数1.1。
8.场地按竖向布置挖填土方时,不再计算平整场地的工程量。
9.挖土中遇含碎、砾石体积为31%~50%的密实黏性土或黄土时,按挖四类土相应定额项目基价乘以1.43。
碎、砾石含量超过50%时,另行处理。
10.挖土中因非施工方责任发生塌方时,除一、二类土外,三、四类土壤按降低一级土类别执行,第九条所列土壤按四类土定额项目执行,工程量均以塌方数量为准。
11.机械挖土方中需人工辅助开挖(包括切边、修整底边),人工挖土部分按批准的施工组织设计确定的厚度计算工程量,无施工组织设计的,人工挖土厚度按30cm计算。
人工挖土部分套用人工挖一般土方相应项目且人工乘以系数1.50。
地基处理、边坡支护工程计算一、地基处理、边坡支护工程基础知识地基处理一般是指用于改善支承建筑物的地基(土或岩石)的承载能力或抗渗能力所采取的工程技术措施,主要分为基础工程措施和岩土加固措施。
基坑与边坡支护就是为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡、加固与保护措施。
按施工方法和使用机具的不同,《重庆市建筑工程计价定额》(CQJZZSDE—2018)将地基处理、边坡支护工程分为强夯地基处理、支挡土板、锚杆(索)三个部分。
二、一般说明1)地基强夯①地基强夯是指在天然地基上或在填土地基上进行作业。
本定额子目不包括强夯前的试夯工作费用,如设计要求试夯,另行计算。
②地基强夯需要用外来土(石)填坑,另按相应定额子目执行。
③“每一遍夯击次数”指夯击机械。
在一个点位上不移位连续夯击的次数。
当要求夯击面积范围内的所有点位夯击完成后,即完成一遍夯击;如需要再次夯击,则应再次根据一遍的夯击次数套用相应子目。
④本节地基强夯项目按专用强夯机械编制,如采用其他非专用机械进行强夯,则应换为非专用机械,但机械消耗量不做调整。
⑤强夯工程量应区分不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数分别计算。
2)支挡土板①支挡土板定额子目是按密撑和疏撑钢支撑综合编制的,实际间距及支撑材质不同时,不作调整。
②支挡土板定额子目是按槽、坑两侧同时支撑挡土板编制,如一侧支挡土板时,相应定额子目人工乘以系数1.33。
3)锚杆(索)①钻孔锚杆孔径按照150 mm 内编制的,孔径大于150 mm 时执行市政定额相应子目。
②钻孔锚杆(索)的单位工程量小于500 m 时,其相应定额子目人工、机械乘以系数1.1。
③钻孔锚杆(索)单孔深度大于20 m 时,其相应定额子目人工、机械乘以系数1.2;深度大于30 m 时,其相应定额子目人工、机械乘以系数1.3。
④钻孔锚杆(索)、喷射混凝土、水泥砂浆项目如需搭设脚手架,按单项脚手架相应定额子目乘以系数1.4。
二、地基处理与边坡支护工程
地基处理与边坡支护工程包括地基处理、基坑与边坡支护。
分项工程中所涉及的项目特征“地层情况”可注明由投标人根据岩土工程勘察报告自行决定报价项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
(一)地基处理
例题:以下可以用“m”计量的是()
A.注浆地基
B.水泥粉煤灰碎石桩
C.地基的振冲密实
D.强夯地基
E.褥垫层
答案:AB
(二)基坑与边坡支护
项目计算规则单位细则
1.地下连续墙设计图示墙中
心线长乘以厚
度乘以槽深以
体积计算
m3 地下连续墙和喷射混凝土(砂浆)的钢筋网、咬合
灌注桩的钢筋笼及钢筋混凝土支撑的钢筋制作、安
装,混凝土挡土墙按混凝土及钢筋混凝土工程中相
关项目列项
2.咬合灌注桩m/根按设计图示尺寸以桩长计算;或按设计图示数量计
算
3.圆木桩、预制钢筋混凝土板桩m/根按设计图示尺寸以桩长(包括桩尖)计算;或按设计图示数量计算
4.型钢桩t/根按设计图示尺寸以质量计算;或按设计图示数量计
算
【2011】53.根据《建筑工程工程量清单计价规范》,地下连续墙的工程量应()A按设计图示槽横断面面积乘以槽深以体积计算
B按设计图示尺寸以支护面积计算
C按设计图示以墙中心线长度计算
D按设计图示中心线长乘以厚度乘以槽深以体积计算
答案:D。
第二章地基处理与边坡支护
说明
一、本章定额包括地基处理和基坑与边坡支护两节。
二、地基处理:
1.填料加固
(1)填料加固项目用于软弱地基挖土后的换填材料加固工程。
(2)填料加固夯填灰土就地取土时,应扣除灰土配比中的黏土。
2.强夯
(1)强夯项目中每单位面积夯点数,指设计文件规定单位面积内的夯点数量,若设计文件中夯点数量与定额不同时,采用内插法计算消耗量。
(2)强夯的夯击击数系指强夯机械就位后,夯锤在同一夯点上下起落的次数。
(3)强夯工程量应区别不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数分别计算。
3.填料桩、碎石桩与砂石桩的充盈系数为1.30,损耗率为2%。
实测砂石配合比及充盈系数不同时可以调整。
其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.334。
4.搅拌桩
(1)深层搅拌水泥桩项目按1喷2搅施工编制,实际施工为2喷4搅时,项目的人工、机械乘以系数1.43;实际施工为2喷2搅,4喷4搅时分别按1喷2搅、2喷4搅计算。
(2)水泥搅拌桩的水泥掺入量按加固土重(1800kg/m3)的13%考虑,如设计不同时按每增减1%项目计算。
(3)深层水泥搅拌桩项目已综合了正常施工工艺需要的重复喷浆(粉)和搅拌。
空搅部分按
相应项目的人工及搅拌桩机台班乘以系数0.50计算。
(4)三轴水泥搅拌桩项目水泥掺入量按加固土重(1800kg/m3)的18%考虑,如设计不同时按深层水泥搅拌桩每增减1%项目计算;按2搅2喷施工工艺考虑,设计不同时,每增(减)1搅1喷按相应项目人工和机械费增(减)40%计算。
空搅部分按相应项目的人工及搅拌桩机台班乘以系数0.50计算。
(5)三轴水泥搅拌桩设计要求全断面套打时,相应项目的人工及机械乘以系数1.50,其余不变。
5.注浆桩
高压旋喷桩项目已综合接头处的复喷工料;高压喷射注浆桩的水泥设计用量与定额不同时,应予调整。
6.注浆地基所用的浆体材料用量应按照设计含量调整。
7.注浆项目中注浆管消耗量为摊销量,若为一次性使用,可进行调整。
废浆处理及外运执行本定额“第一章土石方工程”相应项目。
8.打桩工程按陆地打垂直桩编制。
设计要求打斜桩时,斜度≤1:6时,相应项目的人工、机械乘以系数1.25;斜度>1:6时,相应项目的人工、机械乘以系数1.43。
9.桩间补桩或在地槽(坑)中及强夯后的地基上打桩时,相应项目的人工、机械乘以1.15。
10.单独打试桩、锚桩,按相应项目的打桩人工及机械乘以系数1.50。
11.若单位工程的碎石桩、砂石桩的工程量在≤60m3时,其相应项目的人工、机械消耗量按乘以系数1.25计算。
12.本章凿桩头适用于深层水泥搅拌桩、三轴水泥搅拌桩、高压旋喷水泥桩等项目。
三、基坑支护
1.地下连续墙未包括导墙挖土方、泥浆处理及外运、钢筋加工,实际发生时,按相应规定
另行计算。
2.钢制桩
(1)打拔槽钢或钢轨,按钢板桩项目,其机械乘以系数0.77,其他不变。
(2)现场制作的型钢桩、钢板桩,其制作执行本定额“第六章金属结构制作工程”中钢柱制作相应项目。
(3)定额内未包括型钢桩、钢板桩的制作、除锈、刷油。
3.挡土板项目分为疏板和密板。
疏板是指间隔支挡土板。
且板间净空≤150cm的情况;密板是指满堂支挡土板或板间净空≤30cm的情况。
4.若单位工程的钢板桩的工程量≤50t时,其人工、机械量按相应项目乘以系数1.25计算。
5.钢支撑仅适用于基坑开挖的大型支撑安装、拆除。
6.注浆项目中注浆管消耗量为摊销量,若为一次性使用,可进行调整。
工程量计算规则
一、地基处理。
1.填料加固,按设计图示尺寸以体积计算。
2.强夯,按设计图示强夯处理范围以面积计算。
设计无规定时,按建筑物外围轴线每边各加4m计算。
3.灰土桩、砂石桩、碎石桩、水泥粉煤灰碎石桩均按设计桩长(包括桩尖)乘以设计桩外径截面积,以体积计算。
4.搅拌桩。
(1)深层水泥搅拌桩、三轴水泥搅拌桩、高压旋喷水泥桩按设计桩长加50cm乘以设计桩外径截面积,以体积计算。
(2)三轴水泥搅拌桩中的插、拔型钢工程量按设计图示型钢以质量计算。
5.高压喷射水泥桩成孔按设计图示尺寸以桩长计算。
6.分层注浆钻孔数量按设计图示以钻孔深度计算。
注浆数量按设计图纸注明加固土体的体积计算。
7.压密注浆钻孔数量按设计图示以钻孔深度计算。
注浆数量按下列规定计算:
(1)设计图纸明确加固土体体积的,按设计图纸注明的体积计算。
(2)设计图纸以布点形式图示土体加固范围的,则按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算平面,计算注浆体积。
(3)如果设计图纸注浆点在钻孔灌注桩之间,按两注浆孔的一半作为每孔的扩散半径,依此圆柱体积计算注浆体积。
8.凿桩头按凿桩长度乘桩断面以体积计算。
二、基坑支护
1.地下连续墙
(1)现浇导墙混凝土按设计图示以体积计算。
现浇导墙混凝土模板按混凝土与模板接触面的面积,以面积计算。
(2)成槽工程量按设计长度乘墙厚及成槽深度(设计室外地坪至连续墙底),以体积计算。
(3)锁口管以“段”为单位(段指槽壁单元槽段),锁口管吊拔按连续墙段数计算,定额中已包括锁口管的摊销费用。
(4)清底置换以“段”为单位(段指槽壁单元槽段)。
(5)浇筑连续墙混凝土工程量按设计长度乘以墙厚及墙深加0.50m,以体积计算。
(6)凿地下连续墙超灌混凝土,设计无规定时,其工程量按墙体断面面积乘以0.5m,以体积计算。
2.钢板桩
打拔钢板桩按设计桩体以质量计算。
安、拆导向夹具按设计图示尺寸以长度计算。
3.砂浆土钉、砂浆锚杆的钻孔、灌浆,按设计文件或施工组织设计规定(设计图示尺寸)以钻孔深度,以长度计算。
喷射混凝土护坡区分土层与岩层,按设计文件(或施工组织设计)规定尺寸,以面积计算。
钢筋、钢管锚杆按设计图示以质量计算。
锚头制作、安装、张拉、锁定按设计图示以套计算。
4.挡土板按设计文件(或施工组织设计)规定的支挡范围,以面积计算。
5.钢支撑按设计图示尺寸以质量计算,不扣除孔眼质量,焊条、铆钉、螺栓等也不另增加质量。
