地基处理和基坑支护工程(新版)课件
- 格式:pdf
- 大小:25.40 MB
- 文档页数:138
建设工程中的地基处理与基坑支护地基处理与基坑支护在建设工程中扮演着至关重要的角色。
本文将从地基处理和基坑支护的定义、施工方法及技术手段等方面进行探讨,旨在帮助读者了解和应用于实际工程中。
1. 地基处理地基处理是指对建筑地基进行改良或加固的工程措施。
它的目的是增加地基的承载能力、降低沉降量、减少基础结构变形,并改善地基的物理和力学性质。
主要的地基处理方法包括沉实处理、土体改良和地基加固。
1.1 沉实处理沉实处理是指通过机械振动、喷射法或回填法等手段,将松散的地基土层进行加固和增实。
机械振动法是常用的方法之一,通过振动器在土层中施加振动以提高土层的密实度。
喷射法则是通过高压喷射水流将地基土层夯实。
回填法则是利用高压回填土层来增加地基的承载能力。
1.2 土体改良土体改良是指通过对地基土进行化学、物理或热力等手段的处理,改变土体的组成结构和性质,以提高其承载能力和稳定性。
常用的土体改良方法有深层加固、固结预压和土壤改良等。
深层加固是通过加工地层,增加地基的承载能力。
固结预压则是通过施加预压荷载,以改变土体的实际和有效应力状态,使其达到预期的承载要求。
土壤改良则是通过添加外部材料,如水泥、石灰、砂等,以改良土体的性质。
1.3 地基加固地基加固主要是用于处理软土地基或有机硬性下层的地基。
常见的地基加固方法有挤密法、加固板桩法和土体冻结法等。
挤密法是通过沉实与压实的方法,增加土体的密实度和稳定性。
加固板桩法则是通过钢板或混凝土板桩等材料,将地基土与下层结构进行连接,以提高整体的稳定性。
土体冻结法则是通过注入冷冻液体,将土体冻结成冰体,以提高其承载能力和稳定性。
2. 基坑支护基坑支护是指在建筑施工过程中,为了防止周围土体失稳或坍塌,保护基坑边缘的一种工程措施。
在进行地下建筑施工时,地表的土体将受到剧烈的变形和沉降,可能导致建筑物的损坏,甚至危及施工人员的安全。
因此,基坑支护至关重要。
2.1 基坑开挖基坑开挖是基坑支护的前提和基础。
地基工程施工规范地基处理与基坑支护技术地基工程施工规范地基处理与基坑支护技术地基工程施工规范地基处理与基坑支护技术在地基工程的建设中起着至关重要的作用。
合理的地基处理和基坑支护技术能够确保土地的稳定性,提高工程的安全性和持久性。
本文将探讨地基工程施工规范中的地基处理和基坑支护技术。
一、地基处理技术1. 地基处理前的勘察和设计在进行地基处理之前,必须进行详尽的勘察和设计工作。
勘察人员需要对地质情况、土壤类型和水文特征等进行全面的了解和分析。
然后,根据勘察结果,设计工程师可以确定适当的地基处理方法。
2. 地基处理方法地基处理方法通常包括土壤改良和加固等措施。
常用的土壤改良方法包括土壤加固、土壤固化和土壤增强等。
加固方法包括灌注桩、挤土桩和振动加固等。
合理选择地基处理方法可以提高土壤的强度和稳定性,从而确保工程的安全性。
3. 地基处理的质量控制在进行地基处理时,必须进行严格的质量控制。
对于土壤改良和加固措施,需要确保材料的质量符合标准要求,并严格按照施工规范进行施工。
此外,还需要进行现场监测和质量检测,确保地基处理的效果满足设计要求。
二、基坑支护技术1. 基坑支护前的勘察和设计在进行基坑支护之前,同样需要进行详细的勘察和设计工作。
勘察人员需要对土壤力学特性、地下水位和地质构造进行分析,并结合工程要求确定合适的基坑支护方案。
2. 基坑支护方法基坑支护方法包括开挖方式、支护结构和支护材料的选择。
常用的支护结构包括钢支撑、混凝土梁和岩石锚杆等。
支护材料通常包括钢板桩、振动钢筋和地钉等。
选择合适的支护方法可以确保基坑的稳定性和安全性。
3. 基坑支护的施工与监测基坑支护施工时,需要按照设计要求进行施工,并进行严格的质量控制。
同时,还需要进行基坑监测,及时发现并处理基坑变形和支撑失效等问题。
只有在施工和监测过程中保持密切的合作,并严格按照规范进行操作,才能确保基坑支护的效果。
结论地基处理与基坑支护技术是地基工程施工规范中非常重要的一部分。

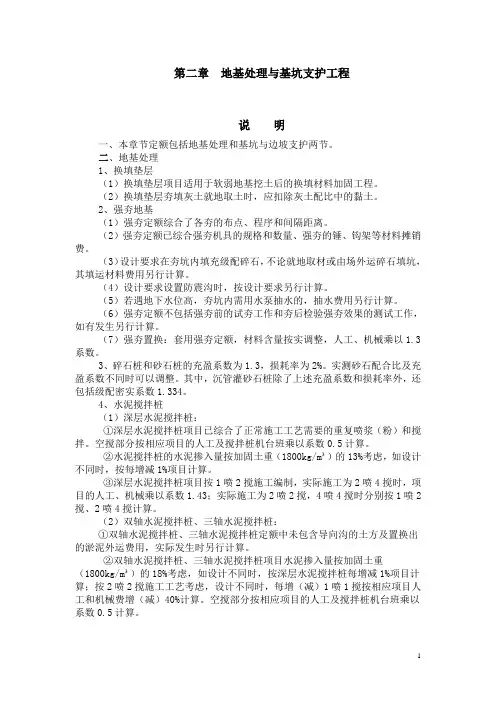

第二章地基处理与基坑支护工程说明一、本章节定额包括地基处理和基坑与边坡支护两节。
二、地基处理1、换填垫层(1)换填垫层项目适用于软弱地基挖土后的换填材料加固工程。
(2)换填垫层夯填灰土就地取土时,应扣除灰土配比中的黏土。
2、强夯地基(1)强夯定额综合了各夯的布点、程序和间隔距离。
(2)强夯定额已综合强夯机具的规格和数量、强夯的锤、钩架等材料摊销费。
(3)设计要求在夯坑内填充级配碎石,不论就地取材或由场外运碎石填坑,其填运材料费用另行计算。
(4)设计要求设置防震沟时,按设计要求另行计算。
(5)若遇地下水位高,夯坑内需用水泵抽水的,抽水费用另行计算。
(6)强夯定额不包括强夯前的试夯工作和夯后检验强夯效果的测试工作,如有发生另行计算。
(7)强夯置换:套用强夯定额,材料含量按实调整,人工、机械乘以1.3系数。
3、碎石桩和砂石桩的充盈系数为1.3,损耗率为2%。
实测砂石配合比及充盈系数不同时可以调整。
其中,沉管灌砂石桩除了上述充盈系数和损耗率外,还包括级配密实系数1.334。
4、水泥搅拌桩(1)深层水泥搅拌桩:①深层水泥搅拌桩项目已综合了正常施工工艺需要的重复喷浆(粉)和搅拌。
空搅部分按相应项目的人工及搅拌桩机台班乘以系数0.5计算。
②水泥搅拌桩的水泥掺入量按加固土重(1800kg/m³)的13%考虑,如设计不同时,按每增减1%项目计算。
③深层水泥搅拌桩项目按1喷2搅施工编制,实际施工为2喷4搅时,项目的人工、机械乘以系数1.43;实际施工为2喷2搅,4喷4搅时分别按1喷2搅、2喷4搅计算。
(2)双轴水泥搅拌桩、三轴水泥搅拌桩:①双轴水泥搅拌桩、三轴水泥搅拌桩定额中未包含导向沟的土方及置换出的淤泥外运费用,实际发生时另行计算。
②双轴水泥搅拌桩、三轴水泥搅拌桩项目水泥掺入量按加固土重(1800kg/m³)的18%考虑,如设计不同时,按深层水泥搅拌桩每增减1%项目计算;按2喷2搅施工工艺考虑,设计不同时,每增(减)1喷1搅按相应项目人工和机械费增(减)40%计算。
