定额预算地基处理与边坡支护工程
- 格式:ppt
- 大小:3.94 MB
- 文档页数:35
第二章地基处理与边坡支护工程说明一、本章定额包括地基处理、基坑与边坡支护、排水与降水三节。
**这个小编没啥好说的**二、地基处理:1.垫层。
(1)机械碾压垫层定额适用于厂区道路垫层采用压路机械的情况。
(2)垫层定额按地面垫层编制。
若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05,独立基础1.10,满堂基础1.00。
若为场区道路垫层,人工乘以系数0.9。
(3)在原土上打夯(碾压)者另按本定额“第一章土石方工程”相应项目执行。
垫层材料配合比与定额不同时,可以调整。
(4)灰土垫层及填料加固夯填灰土就地取土时,应扣除灰土配比中的黏土。
(5)褥垫层套用本节相应项目。
2.填料加固定额用于软弱地基挖土后的换填材料加固工程。
3.土工合成材料定额用于软弱地基加固工程。
4.强夯。
(1)强夯定额中每单位面积夯点数,指设计文件规定单位面积内的夯点数量,若设计文件中夯点数与定额不同时,采用内插法计算消耗量。
(2)强夯的夯击击数系指强夯机械就位后,夯锤在同一夯点上下起落的次数(落锤高度应满足设计夯击能量的要求,否则按低锤满拍计算)。
(3)强夯工程量应区别不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数分别计算。
5.注浆地基。
(1)注浆地基所用的浆体材料用量与定额不同时可以调整。
(2)注浆定额中注浆管消耗量为摊销量,若为一次性使用,可按实际用量进行调整。
废泥浆处理及外运套用本定额“第一章土石方工程”相应项目。
6.支护桩。
(1)桩基施工前场地平整、压实地表、地下障碍物处理等,定额均未考虑,发生时另行计算。
(2)探桩位已综合考虑在各类桩基定额内,不另行计算。
(3)支护桩已包括桩体充盈部分的消耗量。
其中灌注砂、石桩还包括级配密实的消耗量。
(4)深层水泥搅拌桩定额已综合了正常施工工艺需要的重复喷浆(粉)和搅拌。
空搅部分按相应定额的人工及搅拌桩机台班乘以系数0.5计算。
(5)水泥搅拌桩定额按不掺添加剂(如石膏粉、木质素硫酸钙、硅酸钠等)编制,如设计有要求,定额应按设计要求增加添加剂材料费,其余不变。

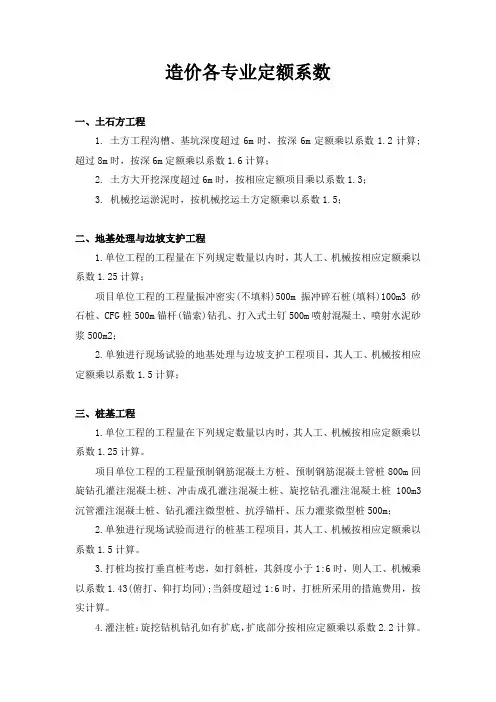

造价各专业定额系数一、土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算;2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.3;3. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5;二、地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算;项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m2;2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算;三、桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m;2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
四、砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025;2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.25;3.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
地基处理、边坡支护工程计算一、地基处理、边坡支护工程基础知识地基处理一般是指用于改善支承建筑物的地基(土或岩石)的承载能力或抗渗能力所采取的工程技术措施,主要分为基础工程措施和岩土加固措施。
基坑与边坡支护就是为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡、加固与保护措施。
按施工方法和使用机具的不同,《重庆市建筑工程计价定额》(CQJZZSDE—2018)将地基处理、边坡支护工程分为强夯地基处理、支挡土板、锚杆(索)三个部分。
二、一般说明1)地基强夯①地基强夯是指在天然地基上或在填土地基上进行作业。
本定额子目不包括强夯前的试夯工作费用,如设计要求试夯,另行计算。
②地基强夯需要用外来土(石)填坑,另按相应定额子目执行。
③“每一遍夯击次数”指夯击机械。
在一个点位上不移位连续夯击的次数。
当要求夯击面积范围内的所有点位夯击完成后,即完成一遍夯击;如需要再次夯击,则应再次根据一遍的夯击次数套用相应子目。
④本节地基强夯项目按专用强夯机械编制,如采用其他非专用机械进行强夯,则应换为非专用机械,但机械消耗量不做调整。
⑤强夯工程量应区分不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数分别计算。
2)支挡土板①支挡土板定额子目是按密撑和疏撑钢支撑综合编制的,实际间距及支撑材质不同时,不作调整。
②支挡土板定额子目是按槽、坑两侧同时支撑挡土板编制,如一侧支挡土板时,相应定额子目人工乘以系数1.33。
3)锚杆(索)①钻孔锚杆孔径按照150 mm 内编制的,孔径大于150 mm 时执行市政定额相应子目。
②钻孔锚杆(索)的单位工程量小于500 m 时,其相应定额子目人工、机械乘以系数1.1。
③钻孔锚杆(索)单孔深度大于20 m 时,其相应定额子目人工、机械乘以系数1.2;深度大于30 m 时,其相应定额子目人工、机械乘以系数1.3。
④钻孔锚杆(索)、喷射混凝土、水泥砂浆项目如需搭设脚手架,按单项脚手架相应定额子目乘以系数1.4。
