桥预应力张拉油表读数对照表
- 格式:xls
- 大小:15.00 KB
- 文档页数:1

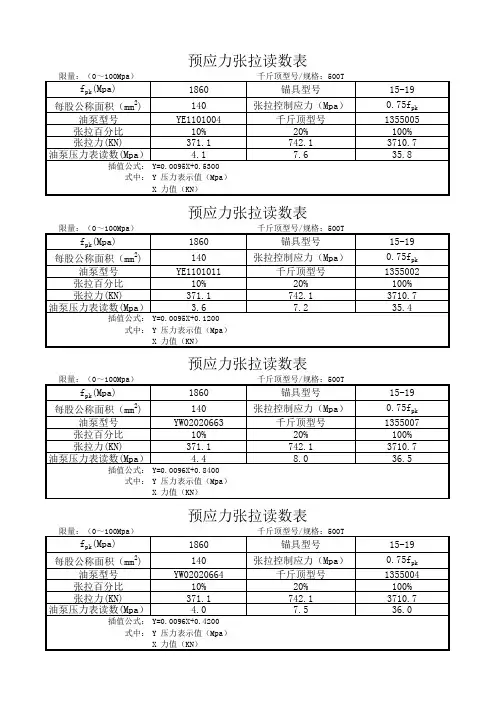

沈阜开发大道(丹霍公路十大线至新民外环段)改扩建工程第八合同段施工空心板张拉力、油表读数及伸长值&大连四方公路工程有限公司沈阜开发大道改扩建工程第八合同段项目经理部2011年05月25日20米空心板张拉力、油表读数及伸长值计算说明书一、φ钢铰线初始张拉力(20%)及油表读数计算1、初始张拉力(20%)的计算P(20%)=σS其中:σ—控制应力1395MPaS—钢筋有效面积140mm22、油表读数计算1#千斤顶y=(回归方程由检测报告提供)2#千斤顶y=(回归方程由检测报告提供)其中:y—指示器示值x—负荷二、φ钢铰线控制张拉力(100%)及油表读数计算1、控制张拉力(100%)的计算%P(20%)=σS×100%其中:σ—控制应力1395MPaS—为钢筋有效截面积140mm22、油表读数计算1#千斤顶y=千斤顶y=其中:y—指示器示值x—负荷详细计算数值见下表20m空心板张拉力及油表读数[3、理论伸长值的计算ΔL=P/E×L其中:ΔL—理论伸长值(mm)P—设计控制应力P=1395 MPaE—弹性模量E=×105MPaL—张拉台座夹具至夹具距离L=66400mmΔL=1395/(×105)×66400=475mm4、实测值为ΔL实=ΔL初+ΔL终其中:ΔL初为初张拉力(20%)对应的钢铰线伸长值,实际取理论计算值的20%,ΔL初=95mm<ΔL终相对于初张拉时的实际伸长值实测伸长值与理论伸长值的差值按照桥梁施工技术规范要求应控制在±6%以内,否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。
13米空心板张拉力、油表读数及伸长值计算说明书一、φ钢铰线初始张拉力(20%)及油表读数计算1、初始张拉力(20%)的计算'P(20%)=σS其中:σ—控制应力1395MPaS—钢筋有效面积2、油表读数计算1#千斤顶y=(回归方程由检测报告提供)2#千斤顶y=(回归方程由检测报告提供)其中:y—指示器示值x—负荷二、φ钢铰线控制张拉力(100%)及油表读数计算1、控制张拉力(100%)的计算|P(20%)=σS×100%其中:σ—控制应力1395MPaS—为钢筋有效截面积2、油表读数计算1#千斤顶y=千斤顶y=其中:y—指示器示值x—负荷详细计算数值见下表$13m空心板张拉力及油表读数》3、理论伸长值的计算ΔL=P/E×L其中:ΔL—理论伸长值(mm)P—设计控制应力P=1395 MPaE—弹性模量E=×105MPaL—张拉台座夹具至夹具距离L=56700mmΔL=1395/(×105)×56700=406mm4、实测值为ΔL实=ΔL初+ΔL终其中:ΔL初为初张拉力(20%)对应的钢铰线伸长值,实际取理论计算值的20%,ΔL初=81mmΔL终相对于初张拉时的实际伸长值实测伸长值与理论伸长值的差值按照桥梁施工技术规范要求应控制在±6%以内,否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。

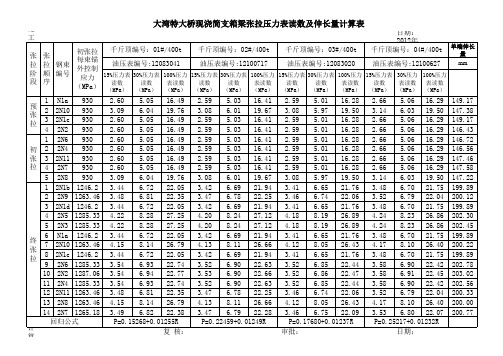

城万快速公路第一合同段20m“T型梁”梁张拉油表读数
预应力钢绞线平均张拉力按下式计算
Pp=P(1-e-(kl+μθ))△L=Pp*L
kl+μθAp*Ep
Pp为预应力平均张拉力N L为两锚具之间的有效长度,计算时一般取一半长度
P为预应力钢绞线张拉端的张拉力N两端以跨中为对称的,也就是左边的l长度
l为从张拉端至计算截面的孔道长度m Ap为钢绞线的截面积,单根为140mm2,6根为840mm2,
θ为从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)Ep为钢绞线的弹性模量,一般取2.05×105Mpa
μ预应力钢绞线与孔道壁的摩擦系数,塑料波纹管取0.14实际理论伸长量要根据实验的弹性模量计算
k为孔道每米局部偏差对摩擦的影响系数,铁皮波纹管取0.0015
控制应力计算:钢绞线设计强度Ryb=1860Mpa,取σk=0.75Ryb=1395Mpa,单根钢绞线截面积为140mm2,
张拉力计算:P=1395*6*140/1000=1171.8KN。
