沈阜开发大道(丹霍公路十大线至新民外环段)改扩建工程第八合同段施工空心板张拉力、油表读数及伸长值大连四方公路工程有限公司沈阜开发大道改扩建工程第八合同段项目经理部2011年05月25日20米空心板张拉力、油表读数及伸长值计算说明书一、φs15.2钢铰线初始张拉力(20%)及油表读数计算1、初始张拉力(20%)的计算P(20%)=σS其中:σ—控制应力1395MPaS—钢筋有效面积140mm22、油表读数计算1#千斤顶y=0.2191x-1.4133(回归方程由检测报告提供)2#千斤顶y=0.2209x-0.7867(回归方程由检测报告提供)其中:y—指示器示值x—负荷二、φs15.24钢铰线控制张拉力(100%)及油表读数计算1、控制张拉力(100%)的计算P(20%)=σS×100%其中:σ—控制应力1395MPaS—为钢筋有效截面积140mm22、油表读数计算1#千斤顶y=0.2191x-1.41332#千斤顶y=0.2209x-0.7867其中:y—指示器示值x—负荷详细计算数值见下表20m空心板张拉力及油表读数3、理论伸长值的计算ΔL=P/E×L其中:ΔL—理论伸长值(mm)P—设计控制应力P=1395 MPaE—弹性模量E=1.95×105MPaL—张拉台座夹具至夹具距离L=66400mmΔL=1395/(1.95×105)×66400=475mm4、实测值为ΔL实=ΔL初+ΔL终其中:ΔL初为初张拉力(20%)对应的钢铰线伸长值,实际取理论计算值的20%,ΔL初=95mmΔL终相对于初张拉时的实际伸长值实测伸长值与理论伸长值的差值按照桥梁施工技术规范要求应控制在±6% 以内,否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。
13米空心板张拉力、油表读数及伸长值计算说明书一、φs12.7钢铰线初始张拉力(20%)及油表读数计算1、初始张拉力(20%)的计算P(20%)=σS其中:σ—控制应力1395MPaS—钢筋有效面积98.7mm22、油表读数计算1#千斤顶y=0.2191x-1.4133(回归方程由检测报告提供)2#千斤顶y=0.2209x-0.7867(回归方程由检测报告提供)其中:y—指示器示值x—负荷二、φs12.7钢铰线控制张拉力(100%)及油表读数计算1、控制张拉力(100%)的计算P(20%)=σS×100%其中:σ—控制应力1395MPaS—为钢筋有效截面积98.7mm22、油表读数计算1#千斤顶y=0.2191x-1.41332#千斤顶y=0.2209x-0.7867其中:y—指示器示值x—负荷详细计算数值见下表13m空心板张拉力及油表读数3、理论伸长值的计算ΔL=P/E×L其中:ΔL—理论伸长值(mm)P—设计控制应力P=1395 MPaE—弹性模量E=1.95×105MPaL—张拉台座夹具至夹具距离L=56700mmΔL=1395/(1.95×105)×56700=406mm4、实测值为ΔL实=ΔL初+ΔL终其中:ΔL初为初张拉力(20%)对应的钢铰线伸长值,实际取理论计算值的20%,ΔL初=81mmΔL终相对于初张拉时的实际伸长值实测伸长值与理论伸长值的差值按照桥梁施工技术规范要求应控制在±6% 以内,否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。
千斤顶型号

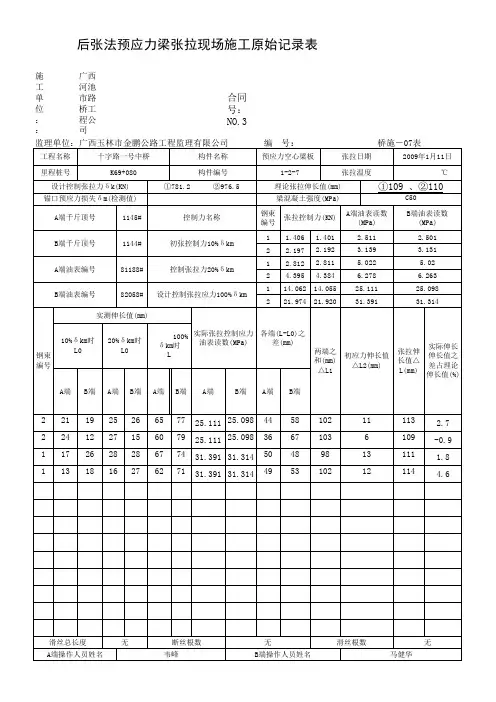

YCW450-200千斤顶编号104油压表编号8615标定时间钢绞线束类型(根)9张拉控制力(KN) 2414KN 1810.4KN
张拉力与千斤顶油压表读数对应表

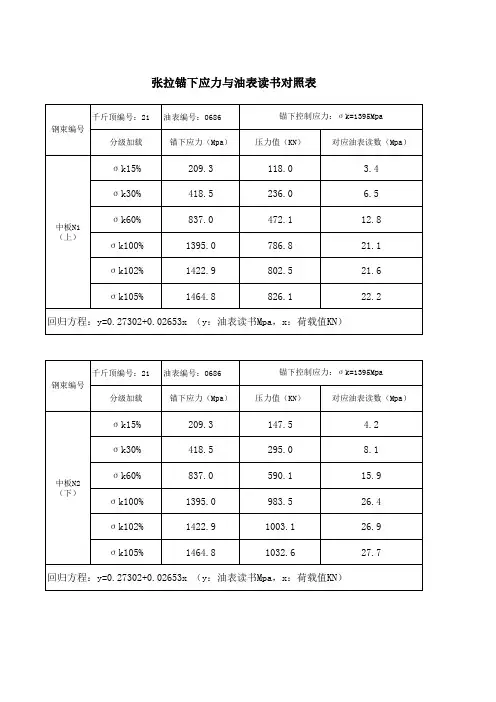

2006年11月14日 1、钢绞线张拉锚下设计控制应力σk=0.75 Ryb。
在实际施工操作确定千斤顶张拉力时,还应考虑锚环孔口的预应力损
失,此损失为锚垫板外侧钢绞线非直线通过锚环孔口、夹片及限位板时增加的摩擦损失,此值一般为控制张拉应力的3%。
2、根据设计的锚下控制应力,再加上3%的张拉控制力,得到预应力结构体外最终施加张拉力值,用此值在张拉力与压力表之间的关系曲线中用内差法选取其对应的张拉压力表的数值,以此值作为张拉施工时的油表控制读数。
