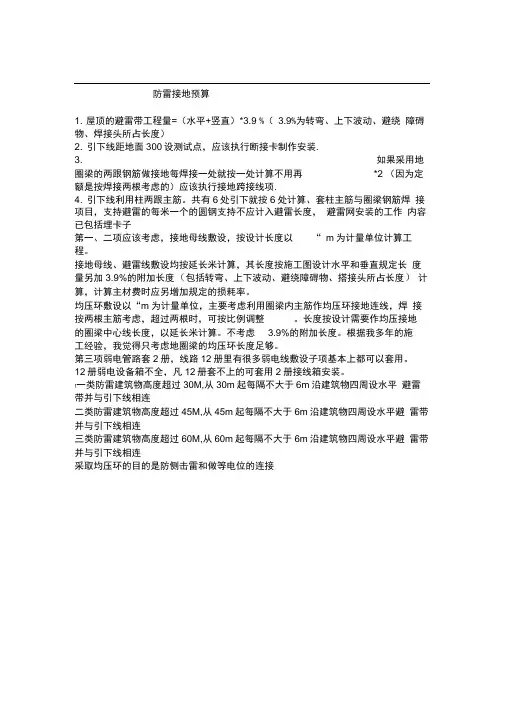

(完整版)防雷接地预算] 防雷接地预算1.屋顶的避雷带工程量=(水平+竖直)*3.9%(3.9%为转弯、上下波动、避绕障碍物、焊接头所占长度)2.引下线距地面300设测试点,应该执行断接卡制作安装.3.如果采用地圈梁的两跟钢筋做接地每焊接一处就按一处计算不用再*2(因为定额是按焊接两根考虑的)应该执行接地跨接线项.4.引下线利用柱两跟主筋。
共有6处引下就按6处计算、套柱主筋与圈梁钢筋焊接项目,支持避雷的每米一个的圆钢支持不应计入避雷长度,避雷网安装的工作内容已包括埋卡子第一、二项应该考虑,接地母线敷设,按设计长度以“m”为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
不考虑3.9%的附加长度。
根据我多年的施工经验,我觉得只考虑地圈梁的均压环长度足够。
第三项弱电管路套2册,线路12册里有很多弱电线敷设子项基本上都可以套用。
12册弱电设备箱不全,凡12册套不上的可套用2册接线箱安装。
一类防雷建筑物高度超过30M,从30m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连二类防雷建筑物高度超过45M,从45m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连三类防雷建筑物高度超过60M,从60m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连采取均压环的目的是防侧击雷和做等电位的连接避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
防雷接地施工图预算1. 引言防雷接地是建筑物电力系统中非常重要的一项工程,它可以保护建筑物及其中的电子设备免受雷击等自然灾害的影响。
本文将根据防雷接地施工图预算的要求,对预算所需的材料、工时和费用等进行详细的说明和计算。
2. 预算材料清单2.1 接地材料•铜排:2米•接地极:10根•接地剂:50千克2.2 连接材料•铜焊条:5千克•接地夹:20个•接地线:200米3. 工时安排为了高效完成防雷接地施工图预算所需的工作,根据经验,我们可以将工时安排如下:•安装接地极:2天•铺设接地线:1天•连接接地材料:1天4. 费用计算4.1 材料费用根据上述材料清单,我们可以计算出材料的总费用如下:接地材料费用 = 铜排单价 * 2 + 接地极单价 * 10 + 接地剂单价 * 50连接材料费用 = 铜焊条单价 * 5 + 接地夹单价 * 20 + 接地线单价 * 200总费用 = 接地材料费用 + 连接材料费用4.2 工时费用根据工时安排,我们可以计算出各项工作的总工时费用如下:安装接地极费用 = 安装接地极工时 * 单位工时费用铺设接地线费用 = 铺设接地线工时 * 单位工时费用连接接地材料费用 = 连接接地材料工时 * 单位工时费用总工时费用 = 安装接地极费用 + 铺设接地线费用 + 连接接地材料费用4.3 总费用综合考虑材料费用和工时费用,我们可以计算出防雷接地施工图预算的总费用如下:总费用 = 材料费用 + 工时费用5. 结论通过以上的详细计算,我们可以得出防雷接地施工图预算的材料清单、工时安排和费用计算等结果。
根据实际情况进行进一步调整和优化,可以确保施工过程顺利进行并达到预期的防雷效果。
同时,预算的准确性也可以帮助管理层做出合理的决策和安排,确保资金的有效利用。
参考资料•防雷接地施工图设计手册•电力工程施工图预算实务指南。
防雷接地预算1.屋顶的避雷带工程量=(水平+竖直)*3.9%(3.9%为转弯、上下波动、避绕障碍物、焊接头所占长度)2.引下线距地面300设测试点,应该执行断接卡制作安装.3.如果采用地圈梁的两跟钢筋做接地每焊接一处就按一处计算不用再*2(因为定额是按焊接两根考虑的)应该执行接地跨接线项.4.引下线利用柱两跟主筋。
共有6处引下就按6处计算、套柱主筋与圈梁钢筋焊接项目,支持避雷的每米一个的圆钢支持不应计入避雷长度,避雷网安装的工作内容已包括埋卡子第一、二项应该考虑,接地母线敷设,按设计长度以“m”为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
不考虑3.9%的附加长度。
根据我多年的施工经验,我觉得只考虑地圈梁的均压环长度足够。
第三项弱电管路套2册,线路12册里有很多弱电线敷设子项基本上都可以套用。
12册弱电设备箱不全,凡12册套不上的可套用2册接线箱安装。
!一类防雷建筑物高度超过30M,从30m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连二类防雷建筑物高度超过45M,从45m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连三类防雷建筑物高度超过60M,从60m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连采取均压环的目的是防侧击雷和做等电位的连接。
防雷与接地装置的施工图预算一、安装工作内容1、避雷针的制作和安装2、避雷网(带)的安装3、避雷引下线的敷设4、接地母线的敷设5、接地极的制作安装6、均压环的敷设最好用的表格算量软件官网7、接地跨接线的安装8、钢铝窗接地9、等电位连接10、断接卡子、测试板11、接地系统的调试二、工程量计算规则(一)避雷针的制作和安装避雷针的制作:“根”避雷针的安装:“根”拉线的安装:3根为一组独立避雷针的制作与安装▪制作:按“一般铁构件”的制作或按成品计算:100kg▪安装:“基”(二)避雷网(带)的安装:“10m”避雷网(带)工程量=施工图设计长度×(1+3.9%)3.9%:包括转弯、上下波动、避绕障碍物、搭接头所占长度⑴沿混凝土块敷设时,需另计混凝土块制作。
⑵沿折板支架敷设即一般在女儿墙上敷设,定额已包括支架制安,不得另计。
⑶在屋面保温层内敷设时,执行户内接地母线敷设定额。
避雷网的敷设最好用的表格算量软件官网最好用的表格算量软件官网最好用的表格算量软件官网三、避雷引下线的敷设避雷引下线敷设可分为利用金属构件引下、沿建筑物构筑物引下、利用建筑物主筋引下和断接卡子制作、安装。
工程量=施工图设计长度×(1+3.9%)如钢结构的厂房利用其的钢柱做引下线时应套用“利用金属构件引下”。
沿建筑物构筑物引下一般是采用圆钢、扁铁沿建筑物和构筑物明敷引下的,计算主材费时应按市场价格×相应损耗率。
利用建筑物内主筋作引下线安装以“10m”为计量单位,每一柱子内按焊接两根主筋考虑,如果焊接主筋数超过两根时,可按比例调整,即若4根主筋定额基价×2。
断接卡子制作安装以“套”为计量单位,按设计规定装设的断接卡子数量。
断接卡子箱的安装另计。
当建筑钢筋采用“锥螺纹”连接时,电气仍需焊接,如下图。
引下线此图竖向点划线避雷网至屋顶金属构件可套2-948避雷引下线敷设沿建筑、构筑物引下避雷引下线和预埋接地钢板此图有两个项目,避雷引下线敷设(利用建筑物主筋引下)。
] 防雷接地预算1.屋顶的避雷带工程量=(水平+竖直)*3.9%(3.9%为转弯、上下波动、避绕障碍物、焊接头所占长度)2.引下线距地面300设测试点,应该执行断接卡制作安装.3.如果采用地圈梁的两跟钢筋做接地每焊接一处就按一处计算不用再*2(因为定额是按焊接两根考虑的)应该执行接地跨接线项.4.引下线利用柱两跟主筋。
共有6处引下就按6处计算、套柱主筋与圈梁钢筋焊接项目,支持避雷的每米一个的圆钢支持不应计入避雷长度,避雷网安装的工作内容已包括埋卡子第一、二项应该考虑,接地母线敷设,按设计长度以“m”为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
不考虑3.9%的附加长度。
根据我多年的施工经验,我觉得只考虑地圈梁的均压环长度足够。
第三项弱电管路套2册,线路12册里有很多弱电线敷设子项基本上都可以套用。
12册弱电设备箱不全,凡12册套不上的可套用2册接线箱安装。
一类防雷建筑物高度超过30M,从30m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连二类防雷建筑物高度超过45M,从45m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连三类防雷建筑物高度超过60M,从60m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连采取均压环的目的是防侧击雷和做等电位的连接避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
防雷接地预算1. 屋顶的避雷带工程量=(水平+竖直)*3.9 %(3.9%为转弯、上下波动、避绕障碍物、焊接头所占长度)2. 引下线距地面300设测试点,应该执行断接卡制作安装.3. 如果采用地圈梁的两跟钢筋做接地每焊接一处就按一处计算不用再*2 (因为定额是按焊接两根考虑的)应该执行接地跨接线项.4. 引下线利用柱两跟主筋。
共有6处引下就按6处计算、套柱主筋与圈梁钢筋焊接项目,支持避雷的每米一个的圆钢支持不应计入避雷长度,避雷网安装的工作内容已包括埋卡子第一、二项应该考虑,接地母线敷设,按设计长度以“ m为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
均压环敷设以“m为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
不考虑 3.9%的附加长度。
根据我多年的施工经验,我觉得只考虑地圈梁的均压环长度足够。
第三项弱电管路套2册,线路12册里有很多弱电线敷设子项基本上都可以套用。
12册弱电设备箱不全,凡12册套不上的可套用2册接线箱安装。
!一类防雷建筑物高度超过30M,从30m起每隔不大于6m沿建筑物四周设水平避雷带并与引下线相连二类防雷建筑物高度超过45M,从45m起每隔不大于6m沿建筑物四周设水平避雷带并与引下线相连三类防雷建筑物高度超过60M,从60m起每隔不大于6m沿建筑物四周设水平避雷带并与引下线相连采取均压环的目的是防侧击雷和做等电位的连接避雷接地的定额子目套用接地极1.1接地极制作安装: 定额套用2-688~2-695 ,可分为圆钢接地极和接地极板(块) 1.2说明:接地极即接地体,是钢管接地极、角钢接地极、埋在于地中并直接与大地接触做散流用的金属导体。
