❖基础梁和立柱钢筋(引下线)焊接也执行柱主筋与圈 梁钢筋焊接。
21
七、接地跨接线的安装 ❖ 指接地母线遇有障碍需跨接时相连接的连接线或利用
金属构件、金属管道作为接地线时,需要焊接的连接 线。
▪ 如易燃气体管道法兰盘之间的连接。 ▪ 伸缩缝 ▪利用地下管道作为接地母线,法兰处要做接地跨接 ▪吊车钢轨作为接地母线,两钢轨的跨接。
30
❖ 半导体少长针消雷装置是按生产厂家供应成套装置, 现场吊装、组合。接地引下线及接地电阻试验另套相 应定额。
31

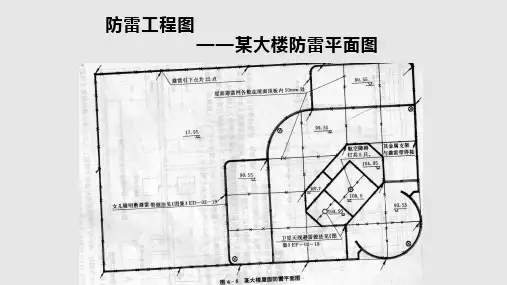

防雷装置示例
32
例: 一、工程概况
某饲料厂主厂房,房顶的长和宽分别为30m和 11m,层高4.5m,共五层,女儿墙高度0.6m, 室内外高差0.45m,女儿墙顶敷设Ф8镀锌圆钢避 雷带, Ф8镀锌圆钢引下线自两角引下,在距室外 自然地坪1.8m处断开,在距建筑物3m处,设3根 2.5m长∠ 50×5角钢接地极两组,打入地下 0.8m,顶部用-40×4镀锌扁钢连通,在引下线 断接卡子处和引下线连接。
13
四、接地母线的敷设
❖挖填土不用另算
❖接地母线敷设,按设计长度以“m”为计算单位, 其长度按施工图设计的水平和垂直长度另加3.9 %的附加长度计算。计算主材费时另加规定的损 耗率。
工程量=施工图设计长度×(1+3.9%)
14
❖ 户内接地母线敷设包括打洞、埋卡子、敷设、焊接、 油漆等工作内容。卡子的水平距离为1米,垂直方向 1.5米,穿墙时用Φ40×400钢管保护,每10米综 合入一个保护管,卡子及钢管费已计入定额之内,不 得另计。
35
二、套定额
序 定额编 号号 1 22 23 24 25 26 2-
项目名称
屋顶避雷网敷设φ8 引下线的敷设φ8 接地母线-40×4
