【精品】评标办法(综合评估法)一、评标方法概述综合评估法是一种常用的评标方法,其核心是以技术、商务及价格等多个维度作为评标依据,综合评价投标人的综合素质。
该方法以技术、商务为主要评分对象,但在价格评分方面也有一定的权重,以评价综合优劣程度。
二、评标流程1. 组织评审小组首先,需要组成评审小组,该小组由5-7名专家组成。
评审小组成员需具备相关专业知识,且评审人员要进行宣誓,表明他们将不受任何影响,公正地进行评审。
2. 招标文件审核评标前,评审小组需要审核招标文件,确保文件完整且符合要求,以防止投标人在提交文件后发现文件不完整或者不合格而产生争议。
3. 初步评分评审小组会先对每个投标人的技术方案、工作计划、质量保证措施等进行评分,在商务方案中,一般会考虑投标人的组织机构、人员能力、工作经验、项目管理能力、合同履行能力等方面。
4. 价格评分评审小组在技术、商务评分完成后,再对投标人的价格进行评分。
价格评分按照投标价格的相对比例,计算得分,计算方式为:最高报价得分乘1,其它投标报价除以最高报价所得数值再乘以1,最后四舍五入得出得分。
5. 综合评分对技术评分、商务评分、价格评分进行加权平均,最终得出投标人得分,得分越高,则代表投标人的综合实力越强,代表其获得合同的可能性也越大。
三、评标方法要点1. 评分细则的确定根据招标文件和招标人所要求的评分标准,评审小组需要确切制定评分细则,使评分更加科学系统、公平合理。
2. 评审人员的专业能力评审小组的成员必须具备相关专业知识和经验,正确把握评分细则,以保证评分的公正性和准确性。
3. 投标人资格审核投标人的资格审核必须严格把控,即投标人符合招标文件所要求的所有条件,进入后续评审流程。
4. 评审过程中需要注重保密评标过程中,应保密评审信息,防止有关信息对竞争投标人造成不公平竞争。
评审小组成员需遵守严格的保密制度,不得泄露会议内容和评分结果。
5. 评标结果公告评标结束后,评审结果应在规定的时间内公告,在公告中应明确得分最高的投标人,确定中标人,并公布评审结果,保证公示的真实性和公正性。
评标办法(综合评估法)介绍评标办法是在招投标过程中,用于对投标人进行综合评估的一种方法。
通过评标办法的运用,可以客观、公正地评价投标人的资质和能力,以确定最佳中标人。
综合评估法的原则综合评估法遵循以下原则:1. 公正公平:评标办法应确保投标人的评估过程公开、公正、公平,没有歧视或偏见,并且全程记录以防止不端行为。
2. 透明度:评标办法的评估标准和方法应该明确、透明,使参与招标的各方能够理解评估过程和结果。
3. 公示公告:评标办法的实施应当通过公示公告的方式告知各参与方,确保评标过程的透明性和合规性。
4. 有效性:评标办法应能够准确判断投标人的能力和资质,以便选出最有能力完成项目的中标人。
综合评估法的步骤综合评估法通常包括以下步骤:1. 资格预审:首先对投标人进行资格预审,以筛选出符合要求的投标人。
这一步骤通常涉及对资格证明文件进行审查和评估。
2. 技术评估:对通过资格预审的投标人进行技术评估,评估其技术能力和技术方案的可行性。
评估内容可能包括技术文件的审查和技术专家的评审。
3. 经济评估:对技术评估合格的投标人进行经济评估,评估其价格合理性和经济实力。
评估内容可能包括投标文件的价格分析和财务状况的评估。
4. 综合评定:根据技术评估和经济评估的结果,对投标人进行综合评定,确定最佳中标人。
综合评定可以采用加权平均法或其他综合评定方法。
注意事项在制定和执行综合评估法时,需要注意以下事项:1. 法律合规性:评标办法的制定和执行应符合相关法律法规的规定,特别是招投标法律法规的规定。
2. 评标委员会:评标办法的执行通常由评标委员会负责,评标委员会应当由有关方面的专业人员组成,并遵守评标规则和程序。
3. 文件保存:评标办法的执行过程应有完整的文件记录,包括评标委员会的决议、评标报告和其他相关文件,以备后续审查和核查。
4. 公告公示:评标办法的执行结果应通过公告公示的方式告知各参与方,确保结果的公开和透明。
总结综合评估法是一种用于评价投标人综合能力的评标办法。
评标办法(综合评估法)评标办法前附表备注:人员资格岗位、职称、业绩、奖项等评分须附相关有效证明材料复印件加盖投标人单位公章,并附招标文件开始发售之时起至投标截止时间内投标人在广西建筑业企业诚信信息库内打印的相关材料。
需要住房城乡建设主管部门进行入库审核的相关证明材料未通过广西建筑业企业诚信信息库审核的,在评审时不予承认。
评标办法正文部分1 评标方法本次评标采用综合评估法。
评标委员会对满足招标文件实质要求的投标文件,按照本章第2.2款规定的评分标准进行打分,并按得分由高到低顺序推荐中标候选人,或根据招标人授权直接确定中标人,但投标报价低于其成本的除外。
综合评分相等时,以投标报价低的优先;投标报价也相等的,以技术建议书得分高者优先;若投标报价、技术建议书得分都相同的,由评标委员会以记名投票方式确定。

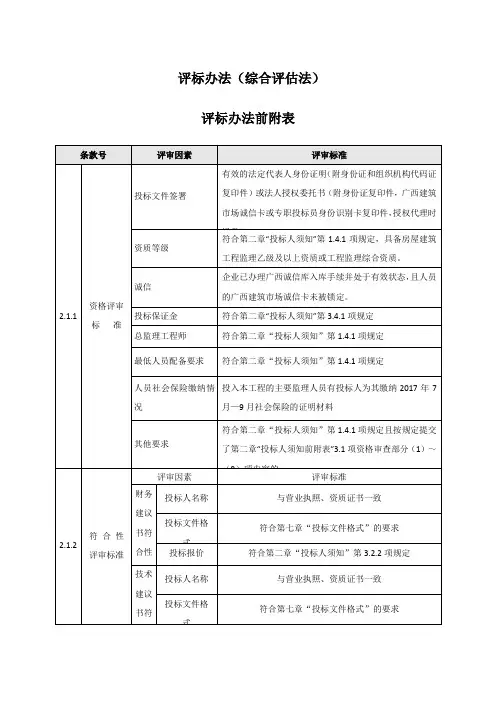

2 评审标准2.1 初步评审标准2.1.1 资格评审标准:见“评标办法前附表”。
2.1.2 符合性评审标准:见“评标办法前附表”。
2.2 分值构成与评分标准2.2.1 分值构成⑴技术建议书:见“评标办法前附表”。
⑵财务建议书:见“评标办法前附表”。
2.2.2 评分标准⑴技术建议书评分标准:见“评标办法前附表”。
所有证件材料均以广西建筑企业诚信信息库为准,附招标文件发布之日起至投标截止日内,投标人在广西建筑业企业诚信信息库内诚信库页面打印文件,以及投标人认为需要增加的其他证明材料复印件,以上复印件、诚信库打印页面均须加盖投标人单位公章。
需要住房城乡建设主管部门进行入库审核的相关证明材料未通过广西建筑业企业诚信信息库审核的,在评审时不予承认。
⑵财务建议书评分标准:见“评标办法前附表”。
3 评标程序3.1 初步评审3.1.1 评标委员会依据本章第2.1款规定的标准对投标文件进行初步评审。
有一项不符合评审标准的,评标委员会应当否决其投标。
3.1.2 投标人有以下情形之一的,评标委员会应当否决其投标:(l)第二章“投标人须知”第1.4.2项的任何一种情形的;(2)串通投标或弄虚作假或有其他违法行为的;(3)不按评标委员会要求澄清、说明或补正的。
第三章评标办法(综合评估法)评标办法前附表表A表C1. 评标方法本次评标采用综合评估法。
评标委员会对满足招标文件实质性要求的投标文件,按照本章第 2.2 款规定的评分标准进行打分,并按得分由高到低顺序推荐中标候选人,或根据招标人授权直接确定中标人,但投标报价低于其成本的除外。
综合评分相等时,以投标报价低的优先;投标报价也相等的,以监理大纲得分高的优先;如果监理大纲得分也相等,按照评标办法前附表的规定确定中标候选人顺序。
2. 评审标准2.1 初步评审标准2.1.1 形式评审标准:见评标办法前附表。
2.1.2 资格评审标准:见评标办法前附表。
2.1.3 响应性评审标准:见评标办法前附表。
2.2 分值构成与评分标准2.2.1 分值构成(1)资信业绩部分:见评标办法前附表;(2)监理大纲部分:见评标办法前附表;(3)投标报价:见评标办法前附表;(4)其他评分因素:见评标办法前附表。
2.2.2 评标基准价计算评标基准价计算方法:见评标办法前附表。
2.2.3 投标报价的偏差率计算投标报价的偏差率计算公式:见评标办法前附表。
2.2.4 评分标准(1)资信业绩评分标准:见评标办法前附表;(2)监理大纲评分标准:见评标办法前附表;(3)投标报价评分标准:见评标办法前附表;(4)其他因素评分标准:见评标办法前附表。
3.评标程序3.1初步评审3.1.1评标委员会可以要求投标人提交第二章“投标人须知”规定的有关证明和证件的原件,以便核验。
评标委员会依据本章第 2.1 款规定的标准对投标文件进行初步评审。
有一项不符合评审标准的,评标委员会应当否决其投标。
3.1.2投标人有以下情形之一的,评标委员会应当否决其投标:(1)投标文件没有对招标文件的实质性要求和条件作出响应,或者对招标文件的偏差超出招标文件规定的偏差范围或最高项数;(2)有串通投标、弄虚作假、行贿等违法行为。
3.1.3投标报价有算术错误及其他错误的,评标委员会按以下原则要求投标人对投标报价进行修正,并要求投标人书面澄清确认。
评标办法(综合评估法)正文部分
1. 评标方法
1.1本次评标采用综合评估法(工程量清单报价法)。
根据《中华人民共和国招投标法》、《房屋建筑和市政基础设施工程施工招投标管理办法》、《评标委员会和评标方法暂行规定》和《新疆维吾尔自治区建筑工程施工评标规则》(新建建[2010]7号文)中所规定的标准和补充规定等法律法规和有关实施办法。
评标委员会将对投标文件提出的工程质量、施工工期、施工组织设计、投标价格等,能否最大限度的满足招标文件中规定的各项要求和评价标准进行评审和比较。
1.2 评标办法如下:
综合评估法—技术标评审标准
附表四综合评估法——经济标评审标准
附表五
企业综合实力评审评标标准。

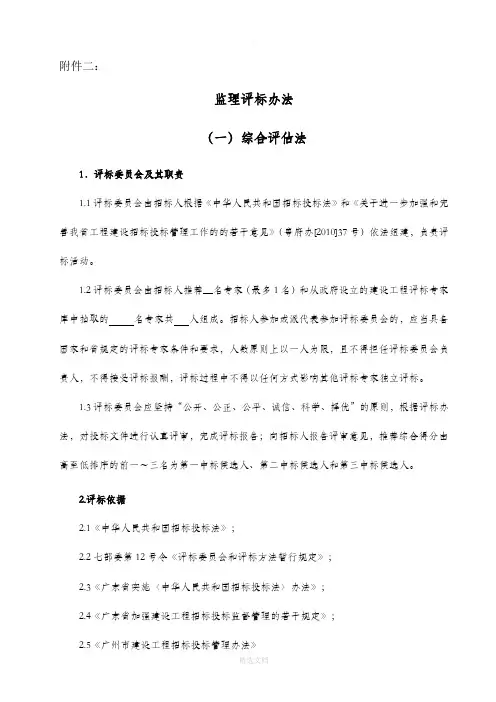

附件二:监理评标办法(一)综合评估法1.评标委员会及其职责1。
1评标委员会由招标人根据《中华人民共和国招标投标法》和《关于进一步加强和完善我省工程建设招标投标管理工作的的若干意见》(粤府办[2010]37号)依法组建,负责评标活动.1。
2评标委员会由招标人推荐__名专家(最多1名)和从政府设立的建设工程评标专家库中抽取的名专家共人组成。
招标人参加或派代表参加评标委员会的,应当具备国家和省规定的评标专家条件和要求,人数原则上以一人为限,且不得担任评标委员会负责人,不得接受评标报酬,评标过程中不得以任何方式影响其他评标专家独立评标.1.3评标委员会应坚持“公开、公正、公平、诚信、科学、择优"的原则,根据评标办法,对投标文件进行认真评审,完成评标报告;向招标人报告评审意见,推荐综合得分由高至低排序的前一~三名为第一中标候选人、第二中标候选人和第三中标候选人.2。
评标依据2.1《中华人民共和国招标投标法》;2。
2七部委第12号令《评标委员会和评标方法暂行规定》;2.3《广东省实施<中华人民共和国招标投标法〉办法》;2.4《广东省加强建设工程招标投标监督管理的若干规定》;2。
5《广州市建设工程招标投标管理办法》2.6本招标工程项目的招标文件;2.7省、市各级行政主管部门颁发的其他有关招投标相关法律法规。
3. 评标专家守则3.1所有参加评标的专家必须遵守国家、地方政府制定的有关工程招标投标的法则、规定,遵守有关工程招标投标的保密制度;如有违反者,给予行政处分;情节严重,构成犯罪的,由司法机关依法追究其刑事责任.3。
2参与评标专家:3。
2.1必须遵守评标纪律、不得泄密;3。
2.2必须公正、不得循私;3。
2。
3必须科学、不得草率;3.2.4必须客观、不得带有成见;3.2.5必须平等、不得强加于人;3。
2.6必须严谨、不得随意马虎。
4。
开、评标程序4。
1开标程序:4.1.1开标由招标人主持;4.1.2 由招标人或其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证;4.1。
评标办法综合评估法(详见评分细则)评标办法:综合评估法(详见评分细则)序号评分项目评分标准与方法满分值说明基准价=[去掉有效投标报价中一个最高价和一个最低价后1、所有计算结果的平均值+(1-随机抽取的下浮率)×最高限价]?2,报价等数值均保留二位监理于基准价得40分,每高于基准价一个百分点扣0.5分,每低1 40 于基准价一个百分点扣0.3分,得分采用内插法计算,保留费用小数(第三位四小数点后二位。
有效投标报价少于或等于三家时,则计算平舍五入) 均值时不去掉最高、最低价。
3 1.质量控制目标及控制措施3 2.进度控制目标及控制措施1、1,8项中,2 3.安全、文明施工控制目标及控制措施有缺项的,则该项得0分; 2 4.工程造价控制目标及控制措施2、如专家评定某监理 2 20 大纲 2 单项得分不足该5.合同与信息管理控制目标及控制措施项满分值的50%4 6.对本工程监理重点、难点和关键部分的阐明及监理实施意见时,必须做出简要的文字说明。
2 7.各项工作制度的建立与现场组织、协调措施8.拟投入本工程的检测设备情况 2 (上述1,8项中,有缺项的,则该项得0分)1.具有江苏省监理工程师或国家注册监理工程师执业证书且具有国家建设工程类高级职称的得5分;否则得4分5(以业绩手册或业绩手册联系单、职称证书原件为准)2.年龄在30,60周岁之间的得5分,否则得4分。
(以身份总监 5 3 15 证原件为准) 资历3.具有其他国家工程类注册证书的,每多一个加0.1分,没有得4分,最多得5分。
(以工程监理企业资质标准所列注册专5业为准)1.专业监理工程师配备:国家注册监理工程师或持有《江苏省监理工程师考试合格证书》 1 人,所学专业为土建专业的得10分,非土建专业的扣2分。
(以《业绩手册》或《业绩手册》联系单原件所学专业为准,如果《业绩手册》或《业20 投标人必须在商监理人绩手册》联系单上未注明所学专业,则专业以毕业证书原件务标的“主要监员配备为准。
附件二:监理评标办法(一)综合评估法1.评标委员会及其职责1.1评标委员会由招标人根据《中华人民共和国招标投标法》和《关于进一步加强和完善我省工程建设招标投标管理工作的的若干意见》(粤府办[2010]37号)依法组建,负责评标活动。
1.2评标委员会由招标人推荐__名专家(最多1名)和从政府设立的建设工程评标专家库中抽取的名专家共人组成。
招标人参加或派代表参加评标委员会的,应当具备国家和省规定的评标专家条件和要求,人数原则上以一人为限,且不得担任评标委员会负责人,不得接受评标报酬,评标过程中不得以任何方式影响其他评标专家独立评标。
1.3评标委员会应坚持“公开、公正、公平、诚信、科学、择优”的原则,根据评标办法,对投标文件进行认真评审,完成评标报告;向招标人报告评审意见,推荐综合得分由高至低排序的前一~三名为第一中标候选人、第二中标候选人和第三中标候选人。
2.评标依据2.1《中华人民共和国招标投标法》;2.2七部委第12号令《评标委员会和评标方法暂行规定》;2.3《广东省实施〈中华人民共和国招标投标法〉办法》;2.4《广东省加强建设工程招标投标监督管理的若干规定》;2.5《广州市建设工程招标投标管理办法》2.6本招标工程项目的招标文件;2.7省、市各级行政主管部门颁发的其他有关招投标相关法律法规。
3. 评标专家守则3.1所有参加评标的专家必须遵守国家、地方政府制定的有关工程招标投标的法则、规定,遵守有关工程招标投标的保密制度;如有违反者,给予行政处分;情节严重,构成犯罪的,由司法机关依法追究其刑事责任。
3.2参与评标专家:3.2.1必须遵守评标纪律、不得泄密;3.2.2必须公正、不得循私;3.2.3必须科学、不得草率;3.2.4必须客观、不得带有成见;3.2.5必须平等、不得强加于人;3.2.6必须严谨、不得随意马虎。
4.开、评标程序4.1开标程序:4.1.1开标由招标人主持;4.1.2 由招标人或其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证;4.1.3投标截止期前,各投标人递交投标文件至招标文件规定的广州建设工程交易中心投标地点。
评标办法(综合评估法)评标办法前附表
一、初步评审标准
二、详细评审的评标方法
1. 评标方法
本次评标采用综合评估法。
评标委员会对满足招标文件实质性要求的投标文件,按照本章第2.2款规定的评分标准进行打分,按综合得分高低排名顺序选取4家单位作为中标人,如综合得分相同,则按照报价由低到高排名顺序依次确定中标人。
份额分配比例为:40%:30%:20%:10%。
但投标报价低于其成本的除外。
综合评分相等时,以投标报价得分高的优先;投标报价得分也相等的,由招标人或其授权的评标委员会自行确定(如综合得分且报价得分相同时,建议评标委员会根据如下原则确定中标候选人:按技术得分由高到低顺序排列决定,若技术得分也相同,按商务得分由高到低顺序排列决定,若技术、商务得分也相同时,由评标委员会投票决定推选中标候选人)。
评标办法(综合评估法)1. 评标方法本次评标采用综合评估法。
评标委员会对满足招标文件实质性要求的投标文件,将从工程造价、施工组织设计、工期、质量、项目负责人答辩、投标人的经历及业绩计分6个方面按照本章确定的评分标准进行综合计分,评分采用百分制,分项得分保留两位小数,并按得分由高到低顺序推荐中标候选人,或根据招标人授权直接确定中标人。
综合评分相等时,以投标报价低的优先;投标报价也相等的,由招标人自行确定。
2、评审标准2.1 初步评审标准评标委员会审查每一个投标文件,根据初步评审标准对投标文件进行初步评审,对照第6.3条款,有一项不符合评审标准的,作废标处理。
评标委员会可以要求投标人评审标准规定的有关证明和证件的原件,以便核验。
投标人不能说明理由又拒不提供的有关证明和证件的原件的,经评标委员会认定该项评审因素不符合评审标准的作废标处理。
招标人需要投标人提供原件以备核验的,应在评审标准备注栏中明示。
2.2详细评审标准2.2.1分值构成:施工组织设计20分,工程造价70分,工期1分,质量1分,项目负责人答辩2分,投标人经历及业绩6分,总分100分。
注:⑴以上某项内容较完整、详细具体、科学合理、措施可靠、组织严谨、针对性强,可得该项分值的90%以上;⑵以上某项内容完整、组织较严谨、针对性较强,可得该项分值的70%~90%;⑶以上某项内容一般、措施基本可行、针对性强、内容完整,可得该项分值的50%~70%;⑷以上某项无具体内容,该项不得分(此项应经评标委员会共同确认)。
本工程采用远程评标,施工组织设计由技术标评委独立评分,汇总时必须在所有评审技术标的评标委员会成员的评分中去掉一个最高分和一个最低分后,再进行平均,计算各投标人实际得分。
2.2.3投标报价评审(70分)2.2.3.1评标委员会发现投标人的报价明显低于其他投标报价,使得其投标报价可能低于其成本的,应当要求该投标人做出书面说明并提供相应证明材料。
投标人不能合理说明或者不能提供相应证明材料,由评标委员认定该投标人以低于成本报价竞标,其投标作废标处理。
评标办法(综合评估法)评标细则综合评估法(一)采用百分制评审计分,按得分从高到低排列名次,已通过清标、初步评审的投标人方可参加评标,评标指标及单项分值设置如下:一、商务标73分:1、设招标控制价,当投标人的投标报价高于招标控制价,其报价视为无效报价,当投标报价低于招标控制价(含招标控制价)并高于招标控制价下浮,其中房屋建筑工程及装饰装修工程下浮5%(含5%),市政基础设施工程及园林绿化工程下浮7%(含7%)时,其报价视为有效报价。
招标控制价中的暂列金、暂估价为不可下浮费。
招标控制价下线=〔招标控制价-暂列金(含税)-暂估价(含税)〕×(1-下浮率)+暂列金(含税) +暂估价(含税)三分之二的投标报价高于招标控制价下浮,其中房屋建筑工程及装饰装修工程下浮3%(含3%),市政基础设施工程及园林绿化工程下浮5%(含5%)时,本次招标无效,重新组织招标。
(保留整数,小数不进位)2、评标基准价,有效投标报价(即:除经初步评审为不合格投标人(包括投标报价无效和否决投标)之外的其他投标报价)大于9个时,去掉两个最高报价及一个最低报价;有效报价大于4个小于10个时,去掉一个最高报价及一个最低报价;有效报价小于5个时去掉一个最高报价的算术平均值下浮a%为评标基准价,a值在开标现场抽取,取值为1-4的整数,其中房屋建筑工程及装饰装修工程a的取值为1-3的整数,市政基础设施工程及园林绿化工程a的取值为2-4的整数。
当计算出的评标基准价低于招标控制价下浮(其中房屋建筑工程及装饰装修工程下浮5%,市政基础设施工程及园林绿化工程下浮7%)时,则不再抽取下浮值,以算术平均值为评标基准价。
3、投标报价偏差率计算公式:投标报价偏差率=(投标人报价-评标基准价)/评标基准价×100%。
4、评标基准价为评定投标报价得分的依据,投标报价等于评标基准价的得73分,投标报价偏差率每高0.1%扣0.3分,每低0.1%扣0.2分,扣完为止。
评标办法(综合评估法). 评标方法本招标工程项目采用综合评估法进行评标,由评标委员会对投标报价、总监素质、资源配置、监理大纲、业绩等进行综合评分,并推荐一至三个有排列顺序的合格的中标候选人,招标人根据评标委员会提出的书面评标报告和推荐的中标候选人确定中标人。
本工程招标评标委员会由招标人依法组建,为不少于人的单数组成。
评标委员会汇总每个评委的评分后,去掉一个最高分和一个最低分,取余下评委评分的算术平均值计算每个投标人的最终得分,并以投标人的最终得分高低排列名次,据以向招标人推荐中标候选人。
综合评分相等时,以投标报价低的优先;投标报价也相等的,由招标人自行确定。
. 评审标准初步评审标准形式评审标准:资格评审标准:响应性评审标准:分值构成与评分标准【分值构成与评分标准,根据各招标工程需求具体制定】分值构成(分)评标基准价计算评标基准价计算方法:评标基准价按发改价格﹝﹞号文件规定的政府指导价下浮。
评分标准表一:投标报价(分)详细评分办法表二:总监理工程师素质(分)详细评分办法表三:资源配置(分)详细评分办法表四:监理大纲(分)详细评分办法. 评标程序初步评审评标委员会依据本章款规定的标准对投标文件进行初步评审。
有一项不符合评审标准的,作无效标处理。
详细评审评标委员会按本章第款规定的量化因素和分值进行打分,并计算出综合评估得分。
评分分值计算保留小数点后两位,小数点后第三位“四舍五入”。
投标文件的澄清和补正在评标过程中,评标委员会可以书面形式要求投标人对所提交投标文件中不明确的内容进行书面澄清或说明,或者对细微偏差进行补正。
评标委员会不接受投标人主动提出的澄清、说明或补正。
澄清、说明和补正不得改变投标文件的实质性内容(算术性错误修正的除外)。
投标人的书面澄清、说明和补正属于投标文件的组成部分。
评标委员会对投标人提交的澄清、说明或补正有疑问的,可以要求投标人进一步澄清、说明或补正,直至满足评标委员会的要求。
评标结果评标委员会按照得分由高到低的顺序推荐中标候选人名。
评标办法(综合评估法:采用两阶段开评标)评标办法前附表工程总承包项目招标一般应当采用两阶段评标。
开标、评标活动分两个阶段进行:第一阶段:先开设计文件及资格审查资料(实行资格后审的)部分,对设计文件及资格审查资料(实行资格后审的)进行评审。
在设计文件评审及资格审查(实行资格后审的)合格(得分60%以上,具体合格分在招标文件中明确)的投标人中,只有设计文件得分汇总排在前若干名的(不少于5名,具体数量在招标文件中明确),才能进入第二阶段开标、评标;设计文件评审合格的投标人少于5名的,全部进入第二阶段开标、评标。
第二阶段:开启所有投标文件的商务技术部分后,宣布进入第二阶段评审入围的投标人,评标委员会按照招标文件规定的评标方法对商务技术标进行评审。
设计文件得分是否带入第二阶段,由招标人根据招标项目的实际情况在招标文件中明确。
在初步设计完成后进行招标的工程总承包项目,可以不采用两阶段评标。
如果采用,则第一阶段评审“资格审查材料、项目管理组织方案”,第二阶段评审“工程总承包报价以及工程业绩”等。
综合评估法二:适用于方案设计完成之后的工程总承包招标1. 评审标准1.1初步评审标准1.1.1 形式性评审标准:见评标办法前附表。
1.1.2 资格评审标准:见评标办法前附表。
1.1.3 响应性评审标准:见评标办法前附表。
1.2详细评审标准1.2.1 商务标主要由项目管理机构、投标人类似工程业绩、工程总承包项目经理类似工程业绩等组成,具体评审标准见评标办法。
1.2.2 经济标主要由投标报价组成,具体评审标准见评标办法。
1.2.3技术标主要由设计文件、项目管理组织方案组成,具体评审标准见评标办法。
1.2.4 各评审因素的具体分值由招标人参照综合评估法的评分细则制订。
2. 评标程序2.1第一阶段评审2.1.1先开设计文件及资格审查资料(实行资格后审的)部分。
评标前,招标人应当组织进行下列评标准备(清标)(清标)工作,并向评标委员会提供相关信息;采用电子招标投标的,应当使用电子交易系统自动开展评标准备(清标)(清标)工作:(一)根据招标文件,编制评标使用的相应表格;(二)以评标标准和方法为依据,列出第一阶段开标的投标文件部分相对于招标文件的所有偏差,并进行归类汇总;(三)核实投标人和项目负责人的资质和资格、经历和业绩、在建工程和信用状况等方面的情况。
评标办法(综合评估法)
本工程采用两阶段评标,开标、评标活动分两个阶段进行:
第一阶段:先开资格审查文件及设计文件部分,并先对资格审查文件及设计文件进行评审。
在资格审查文件及设计文件评审合格(得分60%以上)的投标人中,只有设计文件得分汇总排在前7名的,才能进入第二阶段开标、评标;设计文件评审合格的投标人少于7名的,全部进入第二阶段开标、评标。
第二阶段:开启投标文件的商务技术部分(仅针对进入第二阶段的投标文件进行),并按照招标文件规定的评标方法完成评审。
设计文件得分带入第二阶段。
第一阶段:资格审查及设计文件评审
第二阶段:项目管理组织方案、工程总承包报价、项目管理机构、工程业绩评审
3、本次以联合体方式投标的,只对参加本次投标联合体牵头方承担过的工程总承包业绩加分。
4、投标人业绩与工程总承包项目经理业绩不重复计算。
监理综合评估法监理综合评估法先对投标人进行资格审查,以通过资格审查的投标人的报价计算评标基准价、确定评审区间,对评审区间内的投标人进行初步评审后,采用百分制记分法进行资信、技术、商务评分,根据总分排序推荐中标候选人。
一、评标程序(一)资格审查。
(二)确定评审区间和计算评标基准价。
(三)初步评审。
(四)资信、技术、商务报价评分。
(五)推荐中标候选人。
二、资格审查评标委员会首先对投标人进行资格审查,存在以下情形之一的,资格审查不予通过,否决其投标:(一)投标人不满足招标文件载明的企业资质、项目总监资格、业绩条件(若有)的。
(二)投标人未按照招标文件的要求提交投标保证金的。
(三)投标人被有关行政监管部门通报限制投标且在限制期内的。
(四)投标报价高于最高限价的。
(五)投标人提供的纸质投标文件水印码与电子投标文件不一致的。
(六)不同投标人的投标文件检测码一致的。
(七)拟派项目总监承接项目数量超过招标文件规定及相关法律法规、文件规定的。
(八)不符合资格审查条件的其他情形。
招标文件设置工程业绩作为资格条件的,若通过资格审查的投标人<15个的,评标委员会应当否决所有投标。
招标人应分析原因、降低条件后重新招标。
三、确定评审区间和计算评标基准价(一)确定评审区间。
1、通过资格审查的投标人≤15个的,全部进行评审;2、通过资格审查的投标人>15个的,评标委员会应先计算评标基准价,再取评标基准价与投标报价之差绝对值最小的前15个投标人进入评审区间,报价相同时取信用分高的单位,报价和信用分均相同的一并进入评审区间。
(二)计算评标基准价。
1.通过资格审查的投标人≤5个的,取所有通过资格审查投标人的投标报价算术平均值作为评标基准价。
2.通过资格审查的投标人> 5个的,评标基准价按以下方式进行确定:对通过资格审查的投标人的投标报价由低到高依次排序,去除投标报价最高和最低的10%个(四舍五入取整),进行算术平均,将算术平均值下浮一定比例作为评标基准价。
