高速公路预算定额套用模板(桥梁)
- 格式:xls
- 大小:83.50 KB
- 文档页数:10
公路工程定额的套用(桥涵)(最全)word资料桥涵工程第二部分公路工程预算定额4 桥涵工程近几年来,我国桥梁建设技术水平的发展取得较大的进步,在结构形式、施工工艺和新材料、新设备的应用方面有了较大的发展。
因此对定额的修订和增补的项目较多。
4.1 混凝土配合比根据国家对水泥标准的变化和对保证公路工程质量的要求,根据调查的资料进行分析,制定了新的混凝土配合比。
修订前定额与修订后定额水泥标准对应关系如下:4.2 金属设备摊销费4.3 混凝土拌和92定额中混凝土定额包括250L搅拌机的拌和,如采用集中拌和时,需抽换定额。
而新的混凝土定额除注明外,一般未包括混凝土的拌和和运输,编制项目的概预算时,应根据具体的项目的施工组织设计选择不同的混凝土拌和方式,如搅拌机拌和、拌和楼拌和、搅拌船拌和,选择机动翻斗车或水泥运输车运输。
此为新定额与92定额较大的不同之处之一,在新定额使用中不要漏计混凝土的拌和和运输费用。
4.4 外掺剂92定额的混凝土定额中将混凝土所必要的外掺费用已综合到其他材料费中。
而目前桥梁工程施工中,外掺剂种类较多,价格变化较大,因此,新定额规定混凝土定额未包括所需的外掺剂的费用,需要时,应根据混凝土设计配合比计算外掺剂的费用并调整定额中水泥的用量。
4.5 混凝土损耗根据混凝土浇注的方式,分为非泵送和泵送混凝土,并规定了不同的损耗系数:4.6 商品混凝土本定额中各类混凝土均按施工现场拌和进行编制,当采用商品混凝土时,可将相关定额中的水泥、中(粗)砂、碎石的消耗量扣除,并按定额中所列的混凝土消耗量增加商品混凝土的消耗,商品混凝土的消耗量应包括损耗。
4.7 钢筋工程根据钢筋的焊接形式,分别编制了焊接连接和钢套筒连接定额,编制概预算时,可根据具体项目选用。
定额中凡钢筋直径在10mm以上的接头,除注明为钢套筒连接外,均采用电弧搭接焊或电阻对接焊。
定额中的钢筋按选用图纸分为光圆钢筋、带肋钢筋,如设计图纸的钢筋比例与定额有出入时,可调整钢筋品种的比例关系。
2.定额中混凝土工程除大型预制构件底座、混凝土搅拌站安、拆和钢桁架桥式码头项目中已考虑混凝土的拌和费用外,其他混凝土项目中均未考虑第四章 桥涵工程说 明本章定额包括开挖基坑,围堰、筑岛及沉井,打桩,灌注桩,砌筑,现浇混凝土及钢筋混凝土,预制、安装混凝土及钢筋混凝土构件,构件运输,盔、支架,钢结构和杂项工程等项目。
一、混凝土工程1.定额中混凝土强度等级均按一般图纸选用,其施工方法除小型构件采用人拌人捣外,其他均按机拌机捣计算。
凝土的拌和费用,应按有关定额另行计算。
3.定额中混凝土均按露天养护考虑,如采用蒸汽养护时,应从各有关定额中按每10m3扣减人工1.0个工日及其他材料费4元,并按蒸4.定额中采用泵送混凝土的项目均已包括水平和向上垂直泵送所消耗的人工、机械,当水平泵送距离超过定额综合范围时,可按下表增列人工及机械消耗量。
向上垂直泵送不得调整。
汽养护有关定额计算。
人工(工日)混凝土输送泵(台班)100 1.080.24项目其他1000.890.16定额综合的水平泵送距离(m )上、下部构造50 1.970.32每100m³混凝土每增加水平距离50m增列数量桥面铺装2501.970.32灌注桩 5.混凝土中的钢板、型钢、钢管等预埋件,均作为附属材料列入混凝土定额内。
连接用的钢板、型钢等则包括在安装定额内。
6.大体积混凝土项目必须采用埋设冷却管来降低混凝土水化热时,可根据实际需要另行计算。
基础3.钢筋工程量为钢筋的设计质量,定额中已计入施工操作损耗,一般钢筋因接长所需增加的钢筋质量已包括在定额中,不得将这部分质量计入钢筋量内。
但对于某些特殊的工程,必须在施工现场分段施工采用搭接接长时,其搭接长度的钢筋质量未包括在定额中,应在钢筋的设计质量内计算。
8.挖基定额中未包括水泵台班,挖基及基础、墩台修筑需要排水时按基坑排水定额计算。
9.工程量计算规则:第一节 开挖基坑说 明1.干处挖基指开挖无地面水及地下水位以上部分的土壤,湿处挖基指开挖在施工水位以下部分的土壤。

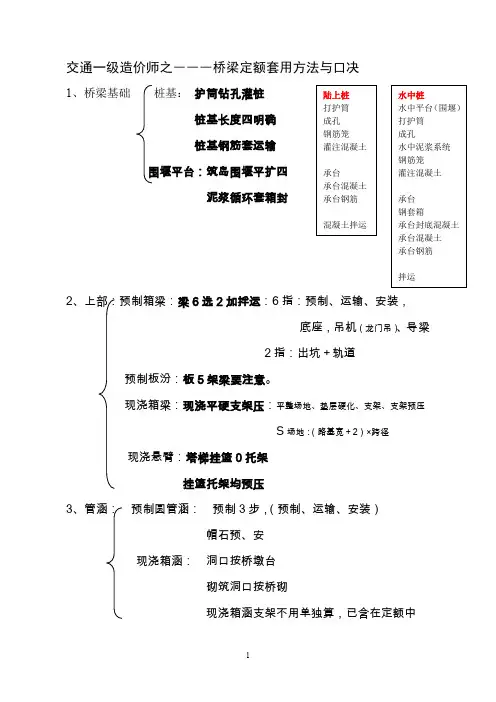

交通一级造价师之―――桥梁定额套用方法与口决1、桥梁基础桩基:护筒钻孔灌桩桩基长度四明确桩基钢筋套运输围堰平台:筑岛围堰平扩四泥浆循环套箱封2、上部:预制箱梁:梁6选2加拌运:6指:预制、运输、安装,底座,吊机(龙门吊)、导梁2指:出坑+轨道预制板汾:板5架梁要注意。
现浇箱梁:现浇平硬支架压:平整场地、垫层硬化、支架、支架预压S场地:(路基宽+2)×跨径现浇悬臂:塔梯挂篮0托架挂篮托架均预压3、管涵:预制圆管涵:预制3步,(预制、运输、安装)帽石预、安现浇箱涵:洞口按桥墩台砌筑洞口按桥砌现浇箱涵支架不用单独算,已含在定额中4、应知常数钢绞线1.101kg/m 陆上护筒比土面高0.3m套箱150kg/m 水上平台比水面高0.5m 混凝土损耗系数:桩1.197,承台1.04,墩1.06钢筋混凝土每方:2.6 t/m3 普通混凝土2.4 t/m3T型梁湿接缝套T梁钢筋岸上承台套承台混凝土、承台钢筋水中承台加上钢套箱水中泥浆循环系统外算,岸上泥浆已含在成孔定额中了泵送砼水平距离,超100m每增加50m调1个系数,乘人工、机械満堂支架定额宽12米,调整系统用(实际宽度÷12)底座面积计算(长+2,宽+1)水深超过2米为水中桩水下4米以内筑岛围堰水下4米以上:钢平台,(承台扩4米)+水上泥浆循环系统钢套箱:高度伸出水面0.5米插入地面1米摊销费:挂篮、移动支架:每月180元/t其他:每月140元/t架桥机:7200元/4个月龙门吊:5600元/4个月隧道混凝土损耗系数:喷射混凝土1.2,二初1.17,仰拱1.04预制T梁例题:一造书P69预制T梁40米4-7-14-1 10m3 252T梁钢筋4-7-14-3 1t 453.6 系数*1.025预制预制T梁30米4-7-14-1 10m3 896T梁钢筋4-7-14-3 1t 1612.8 系数*1.02540米梁运输第一个50m 4-8-2-6 896 套轨道平台运输:40米梁重:体积×2.6t/m3运输每增运50m 4-8-2-17 896 套运距调系数30米梁运输第一个50m 4-8-2-5 252 套轨道平台运输:30米梁重:混凝土体积×2.6t/m3/总片数每增运50m 4-8-2-16 252 套运距调系数安装:双导梁安装4-7-14-9 (896+252)底座:4-11-9-1 2017.6 个数*(长+2)*(宽+1)看预制工期,每片梁的预制周期30米底座19个,40米4个龙门吊:4-7-28-4 43.9t*2 2套设备摊销费5680/4个月*10个月双导梁:4-7-28-2 165t 设备摊销费7200/4个月*9个月出坑:30米4-8-2-5 89.640米4-8-2-6 252 卷扬机牵引轨道平台,重量不同,定额不同轨道路基上7-1-4-3 460m*2存梁区80+底座长220+架桥机长(80*2)两孔底座长,由于龙门20m的,底座是4排,4*(1.6+1)+3*2.5间距=17.9m纵向6排:5排*(30米底座+2)+1排*(40米底座+2)+7*2.5间距=220m+格面上:7-1-4-4 (1216-30)*2 全长少一跨40mT梁钢铰线每吨3.82束4-7-19-17 1t 92.4 672锚具/2÷92.4=3.64束/t每增减1束4-7-19-18 1t 92.4 调系数(-0.184束/t)30mT梁钢铰线每吨3.82束4-7-19-17 1t 289.9 3136锚具/2÷289.9=5.41束/t每增减1束4-7-19-18 1t 289.9 调系数(1.589束/t)5.41-3.82 负弯路的湿接缝钢铰线:每吨16.21束4-7-19-45 137.9 锚具换成5孔每增减1束137.9 系数-1.997调换为5孔3920/2÷137.9=14.21束/t湿接缝混凝土C50 4-7-14-10 78.4湿接缝钢筋:4-7-14-3164.6系数 1.02523.52/164.6*1.025:141.12/164.6*1.025混凝土搅拌4-11-11-15运输4-11-11-26设备安拆预制场压实1-1-5-4 13000 预制场长500*26宽硬化15cm砂砾1-2-12-2 地基垫层13000*0.15-底座面积*0.15硬化混凝土10cm 4-11-5-6 涵管垫层套桥的。
