单代网络计划时间参数计算
- 格式:doc
- 大小:18.50 KB
- 文档页数:2
单代号网络计划时间参数计算

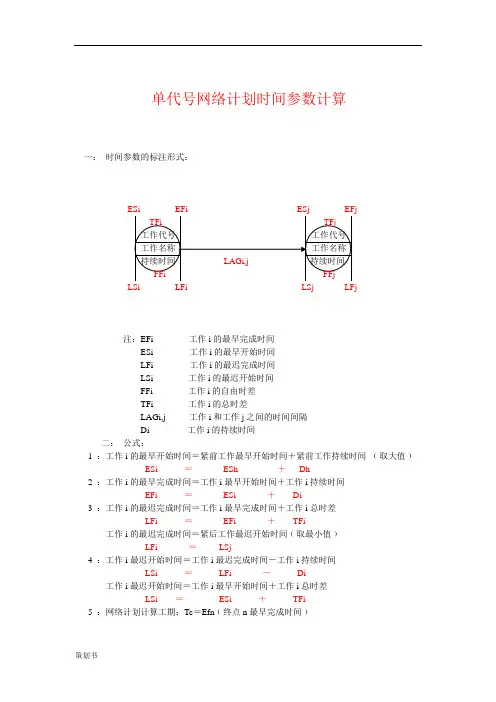

一:时间参数的标注形式:
ESi EFi ESj EFj
注:EFi ---------- 工作i的最早完成时间
ESi----------- 工作i的最早开始时间
LFi----------- 工作i的最迟完成时间
LSi------------工作i的最迟开始时间
FFi------------工作i的自由时差
TFi------------工作i的总时差
LAGi,j--------工作i和工作j之间的时间间隔
Di-------------工作i的持续时间
二:公式:
1 :工作i的最早开始时间=紧前工作最早开始时间+紧前工作持续时间﹙取大值﹚
ESi =ESh +Dh
2 :工作i的最早完成时间=工作i最早开始时间+工作i持续时间
EFi =ESi +Di
3 :工作i的最迟完成时间=工作i最早完成时间+工作i总时差
LFi =EFi +TFi
工作i的最迟完成时间=紧后工作最迟开始时间﹙取最小值﹚
LFi =LSj
4 :工作i最迟开始时间=工作i最迟完成时间-工作i持续时间
LSi =LFi -Di
工作i最迟开始时间=工作i最早开始时间+工作i总时差
LSi =ESi +TFi
5 :网络计划计算工期:Tc=Efn﹙终点n最早完成时间﹚
6 :总时差:
终点节点n的总时差=计划工期-工作n最早完成时间
TFn =Tp -EFn
工作i的总时差=紧后工j总时差+工作i-j时间间隔
TFi =TFj +LAGi,j
7 :自由时差:
终点n的自由时差=计划工期-工作n的最早完成时间
FFn =Tp -EFn
工作i的自由时差=工作i-j时间间隔﹙取最小值﹚
FFi =IAGi-j
8:时间间隔:
终点节点为虚拟节点时其时间间隔:
i-n时间间隔=计算工期-工作i的最早完成时间
LAGi,n =Tp -EFi
其他节点﹙i-j﹚的时间间隔
i-j 时间间隔=工作j最早开始时间-工作i最早完成时间
LAGi,j =ESj -EFi 三:计算程序:
1:最早开始时间-------ES
2:最早完成时间-------EF
3:总时差----------------TF
4:最迟开始时间-------LS
5:最迟完成时间-------LF
6:自由时差-----------FF。
