一、编制依据1. 国家相关法律法规及行业标准;2. 项目设计文件及施工图纸;3. 施工现场实际情况;4. 施工单位技术力量、设备条件及管理水平。
二、工程概况本项目位于某跨河特大桥下游,为确保施工顺利进行,需在河床无覆盖层、泥质夹砂岩和砂岩的地形条件下,搭建一座临时钢栈桥。
栈桥全长230m,宽度8m,桥面高程257.69m。
三、施工部署1. 施工组织机构:成立以项目经理为组长的钢栈桥施工领导小组,负责施工方案的制定、组织实施及协调工作。
2. 施工任务划分:将栈桥分为多个施工段,分别进行桩基施工、上部结构施工、桥面系施工等。
3. 临时设施布置:在两岸边浅水区修建便道,作为栈桥施工的临时通道。
4. 交通运输组织:确保施工现场的交通运输畅通,合理规划运输路线。
四、施工方法1. 桩基施工:(1)采用630×10mm钢管桩,每根桩由四根组成,桩间距纵桥向为2m,横桥向为3m。
(2)桩基施工采用振动沉桩法,确保桩基垂直度及桩身完整性。
2. 上部结构施工:(1)栈桥上部结构为型钢和贝雷梁组拼结构,下部结构为钢管桩加型钢承重梁结构。
(2)型钢及贝雷梁采用现场拼装,确保结构稳定。
3. 桥面系施工:(1)桥面铺装采用防水混凝土,厚度20cm。
(2)桥面系施工完成后,进行排水设施安装。
4. 钢栈桥拆除:(1)拆除顺序:桥面系、上部结构、桩基。
(2)拆除过程中,注意安全防护,防止对周围环境造成影响。
五、施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、资源配置1. 人员配置:根据施工任务需求,合理配置各类施工人员。
2. 设备配置:配备足够的施工设备,确保施工顺利进行。
3. 材料配置:提前采购所需材料,确保材料供应充足。
七、质量控制1. 严格控制施工质量,确保桩基、上部结构、桥面系等各部分质量符合设计要求。
2. 加强施工过程中的质量检查,及时发现并解决质量问题。
3. 做好施工记录,为工程验收提供依据。
钢栈桥安全施工方案一、引言钢栈桥是一种常见的桥梁类型,其由钢材组成,具有承载能力强、耐久性好等特点,在公路、铁路和水利等领域得到广泛应用。
钢栈桥的施工过程涉及安全风险,因此需要制定严谨可行的安全施工方案,以保障施工人员的安全,确保工程的顺利进行。
二、施工前准备工作1. 安全防护措施:在施工现场设置明显的警示标志,并配备专门的安全警示人员,确保施工现场的安全。
施工人员应戴上安全帽,穿戴符合规定的高强度安全防护装备。
2. 施工场地准备:施工前需要对施工场地进行清理整理,清除杂物和障碍物,确保施工区域的平整和通畅。
3. 动力设备检查:确保使用的动力设备(如起重机、吊车等)工作正常,且符合安全标准。
检查设备的制动、驾驶室操作等部分,确保施工过程中的设备安全可靠。
三、施工方案1. 施工人员培训:施工前,对参与施工的人员进行必要的培训和安全教育,使其了解施工过程中的安全风险,并掌握相应的安全防护知识和技能。
2. 施工场地划分:根据实际情况,将施工区域划分为安全区域、施工区域和禁止区域,并在明显位置设置标志牌,以提醒人员遵守安全规定。
3. 梁板安装:首先,需进行梁板的合理选择和检查,确保其符合设计要求和质量标准。
然后,根据安装顺序和步骤,进行梁板的吊装和安装,确保安全可靠。
在梁板的吊装过程中,需注意吊车的稳定和梁板的平衡,避免发生意外。
4. 梁体拼接:根据设计要求,对梁体进行拼接。
在拼接过程中,需严格控制焊接和连接工艺,确保梁体的整体强度和稳定性。
同时,在焊接作业中,应采取相应的防护措施,避免焊接工艺产生的有害气体对施工人员的危害。
5. 支撑结构施工:根据设计要求,对钢栈桥的支撑结构进行施工。
在支撑结构的安装过程中,需严格按照施工图纸和规范要求进行操作,确保支撑结构的稳定性和可靠性。
6. 安全监测:在施工过程中,需设置相应的安全监测装置,对施工场地和施工过程中的安全参数进行实时监测。
如:对施工区域的温度、振动等参数进行监测,及时发现和处理安全隐患。

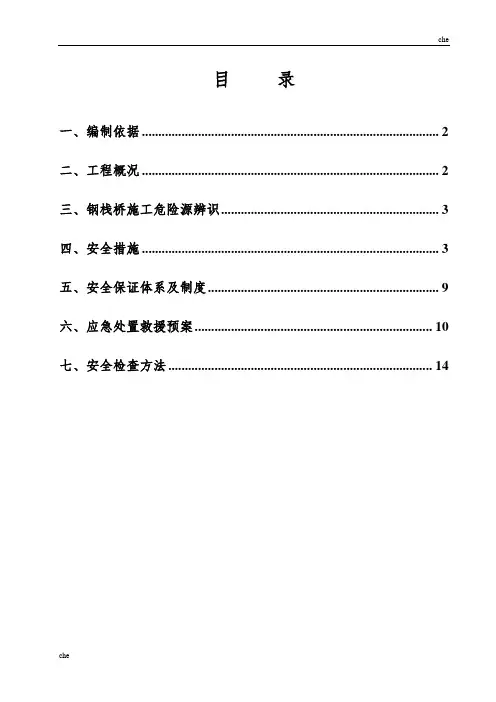

目录一、编制依据 (2)二、工程概况 (2)三、钢栈桥施工危险源辨识 (3)四、安全措施 (3)五、安全保证体系及制度 (9)六、应急处置救援预案 (10)七、安全检查方法 (14)钢栈桥施工安全专项方案一、编制依据1、《中华人民共和国安全生产法》;2、《建设工程安全生产管理条例》;3、《公路工程施工安全技术规程》;4、《安徽省公路水运重点工程项目安全生产管理指南》;5、施工组织设计;6、芜湖长江公路二桥C-3标施工设计图纸及招标文件;7、本项目的实际情况。
二、工程概况芜湖长江公路二桥西河特大桥北岸位于芜湖市无为县仓头镇境内季家闸附近,南岸位于黄金坝闸附近,上距合福铁路客运专线铜陵长江大桥北引桥跨西河大桥1.9km。
拟建的芜湖长江公路二桥工程西河特大桥地点位于北岸季家闸与南岸黄金坝闸之间,大桥全长3443m,其中跨越西河桥跨布置为50+6×30+60+100+60+30+50m,长530m,桥宽25.5m。
跨越西河南北堤坝采用50m钢管混凝土桁架组合梁,通航主孔采用主跨100m预应力砼矮塔斜拉桥,引桥采用30m标准跨径节段预制拼装箱梁;主桥主墩及过渡墩采用薄壁空心墩,承台群桩基础,引桥采用花瓶式桥墩,承台桩基础。
拟建栈桥为引桥施工用5m宽临时钢栈桥,拟建栈桥桥长约456m,桥面宽5m,上部采用连续贝雷梁与型钢组合,下部结构采用钢管桩基础。
栈桥的结构形式为横向六排单层贝雷桁架,桁架间距分0.9m,标准跨径为12m。
栈桥桥面系采用定型桥面板,面系分配横梁为I22a,间距为75cm;基础采用φ529×7mm及以上钢管桩,为加强基础的整体稳定性,每排钢管桩间均采用20a号槽钢连接成整体。
三、钢栈桥施工危险源辨识四、安全措施钢栈桥施工现场针对危险源健全各项安全保障措施。
1、触电施工现场用电管理临时用电工程图纸必须单独由电气工程技术人员绘制,经上级技术负责人审批后作为临时用电施工的依据,施工现场必须采用“三相五线制”供电。
栈桥工程安全专项施工方案一、项目概况本项目是位于xx省xx市的xx河上的栈桥工程,总长xx米,总宽xx米,设计使用年限为50年,是连接两岸的重要交通枢纽,也是市民休闲娱乐的场所。
栈桥工程施工难度较大,对施工安全要求较高,特制定本安全专项施工方案,全面保障施工人员及周边居民的安全。
二、施工环境分析1. 栈桥工程所在地区河流水流湍急,水流较大,潮汐变化明显。
2. 施工现场周边居民密集,交通繁忙,施工区域狭窄。
3. 随着施工的进行,会有大型机械、设备及各类原材料进出现场。
4. 施工作业会产生大量的噪音、扬尘等环境污染。
5. 施工现场地形不规则,有一定的危险。
三、安全管理措施1. 安全责任:明确施工单位安全责任,制定并实施安全生产责任制。
2. 安全管理组织:设立专门的安全管理机构,在施工现场设立安全岗,实行24小时轮岗值班。
3. 生产作业计划:合理制订作业计划,确保施工人员作息合理。
4. 安全教育培训:施工前进行安全教育培训,提高施工人员的安全意识和安全技能。
5. 安全防护设施:在施工现场及进行频繁作业的区域设置警示标志,设置警示线,设置安全带和安全网等。
6. 安全生产技术措施:采用科学的施工方法和工艺,提高施工效率,减少安全事故的发生概率。
7. 安全生产监督:设立安全生产监督机构,定期对施工现场进行安全检查,发现并及时整改安全隐患。
8. 应急预案:制定应急预案,建立健全应急机制,确保在发生安全事故时能够及时应对,降低事故损失。
四、环境保护措施1. 大型机械、设备进出现场时,要采用低噪音、低振动的机械设备,并进行严格的定期检查和维护,减少噪音和振动对周边居民的影响。
2. 控制扬尘:在施工现场周边设置防尘网,尽量采用湿法施工,保持施工现场的洁净。
3. 废弃物处理:对施工现场的各类废弃物进行分类处理,合理回收再利用,减少对环境的不良影响。
4. 油漆使用:在施工现场使用的油漆等有害材料要进行防护处理,严格按照相关规定进行排放,减少对空气质量的影响。
一、方案背景钢栈桥作为桥梁工程中的临时性施工设施,其安全稳定性直接关系到施工人员的生命财产安全。
为确保钢栈桥在施工过程中的安全使用,特制定本安全管理专项方案。
二、方案目标1. 预防和减少钢栈桥施工过程中发生的安全事故;2. 确保施工人员的人身安全及工程设施的安全;3. 提高施工效率,确保工程进度。
三、组织机构及职责1. 项目经理:负责全面领导钢栈桥安全管理,确保方案的实施;2. 安全生产管理人员:负责监督、检查、指导钢栈桥安全管理工作;3. 施工班组:负责具体实施钢栈桥施工过程中的安全措施。
四、安全管理措施1. 施工前准备(1)对钢栈桥施工图纸进行全面审查,确保设计合理、安全;(2)对施工人员进行安全教育培训,提高安全意识;(3)对施工设备进行检查,确保其性能良好、安全可靠。
2. 施工过程中安全管理(1)严格执行安全操作规程,确保施工人员正确使用施工设备;(2)对施工区域进行合理划分,设置警示标志,防止无关人员进入;(3)加强施工现场巡查,及时发现并消除安全隐患;(4)加强施工现场通风、防尘、防暑降温等措施,确保施工环境安全;(5)加强施工人员个人防护,佩戴安全帽、安全带等防护用品。
3. 施工结束后安全管理(1)对钢栈桥进行验收,确保其安全稳定;(2)清理施工现场,防止遗留在现场的安全隐患;(3)对施工人员进行总结,总结经验教训,为今后类似工程提供借鉴。
五、应急预案1. 钢栈桥坍塌事故应急预案(1)立即启动应急预案,组织救援队伍进行救援;(2)对受伤人员进行救治,确保其生命安全;(3)对现场进行封锁,防止事故扩大;(4)对事故原因进行调查,查明事故原因,采取相应措施。
2. 其他安全事故应急预案(1)根据事故类型,启动相应应急预案;(2)采取有效措施,确保事故得到及时处理;(3)对事故原因进行调查,查明事故原因,采取相应措施。
六、总结本安全管理专项方案旨在确保钢栈桥在施工过程中的安全稳定,预防和减少安全事故的发生。
一、编制依据1. 国家及地方现行相关技术、质量、安全等规范及技术性文件。
2. 施工现场具体条件。
3. 相关施工经验和教训。
二、工程概况本工程为某铁路栈桥工程,全长665.944m(至1#装车站)和390.408m(至2#装车站),其中跨铁路部分分别为121.352m(至1#装车站4线~12线,栈桥跨度为33m 和36m,单跨重量为36t)和155.182m(1线至2#装车站,栈桥跨度为40m和42m,单跨重量为38t,其中还有三级取样间和拉紧间两钢结构)。
三、安全目标确保施工现场安全、文明施工,实现“零事故、零伤害”的安全生产目标。
四、安全措施1. 施工组织管理(1)成立以项目经理为组长,技术负责人、安全员为副组长,各部门负责人为成员的安全领导小组,负责全面安全管理工作。
(2)建立健全安全生产责任制,明确各级人员的安全职责。
(3)加强施工现场安全教育培训,提高施工人员的安全意识。
2. 施工现场安全管理(1)施工现场设置明显的安全警示标志,确保施工人员视线范围内无安全隐患。
(2)对施工现场进行分区管理,明确各区域的安全责任人。
(3)施工前对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
3. 施工过程安全管理(1)严格按照施工方案进行施工,确保施工过程安全。
(2)加强施工现场的监督检查,及时发现并消除安全隐患。
(3)加强施工现场的应急救援管理,确保发生事故时能够迅速有效地进行处置。
4. 施工设备安全管理(1)对施工设备进行全面检查,确保设备安全可靠。
(2)定期对施工设备进行保养,防止设备故障。
(3)加强施工设备操作人员的安全教育培训,确保操作人员掌握设备操作规程。
5. 施工材料安全管理(1)严格按照材料验收标准进行验收,确保材料质量。
(2)合理堆放施工材料,防止材料损坏或丢失。
(3)对易燃、易爆、有毒有害等危险品进行严格管理,确保安全。
五、应急预案1. 针对施工现场可能发生的各类事故,制定相应的应急预案。
一、工程概况刚栈桥专项施工方案针对某跨河特大桥的施工需求,该桥由4跨连续刚构和37跨预制T梁组成,跨度布置为:1241032(4828048)连续刚构2532124m。
通航等级为级,百年一遇的洪水标高为H[1/100]274.06M,流量Q35630m3/s,流速V4.76m/s,施工水位为H1255.6m,最低通航水位为H2247.65m。
10月-来年4月份为枯水季节。
河床已无覆盖层,为泥质夹砂岩和砂岩。
为满足施工需要,采取钢栈桥施工措施。
二、施工方案1. 施工准备(1)施工组织:成立专项施工小组,明确各部门职责,确保施工顺利进行。
(2)人员培训:对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
(3)材料设备:根据工程需求,准备足够的材料设备,包括型钢、贝雷梁、钢管桩、起重设备等。
2. 施工工艺(1)基础施工:采用钢管桩加型钢承重梁结构,桩间距纵桥向为2m,横桥向为1.5m,每根桩由四根桩组成。
(2)上部结构施工:采用型钢和贝雷梁组拼结构,按照设计要求进行拼接,确保结构稳定。
(3)栈桥安装:根据现场实际情况,采用分段安装的方式,确保安装质量和进度。
(4)栈桥连接:在栈桥两端设置连接板,确保栈桥的整体稳定性。
3. 施工安全措施(1)现场安全防护:设置安全警示标志,确保施工区域安全。
(2)高空作业:严格按照高空作业规程进行,确保施工人员安全。
(3)起重作业:遵守起重作业规程,确保起重设备安全运行。
(4)防滑措施:在栈桥两侧设置防滑设施,防止施工人员滑倒。
4. 施工进度安排(1)基础施工:预计需15天完成。
(2)上部结构施工:预计需20天完成。
(3)栈桥安装:预计需10天完成。
(4)栈桥连接:预计需5天完成。
三、质量控制1. 材料质量:严格按照设计要求,选用合格的材料,确保施工质量。
2. 施工质量:按照施工规范和工艺要求,确保施工质量。
3. 质量检测:对施工过程进行质量检测,确保施工质量符合设计要求。
钢栈桥安全专项施工方案1. 引言本文档旨在提供钢栈桥施工过程中的安全专项方案,以确保施工人员和周边环境的安全。
本方案涵盖了施工前的准备工作、施工过程中的安全措施以及紧急情况下的应急措施。
2. 施工前的准备工作在进行钢栈桥施工之前,需进行以下准备工作:2.1. 风险评估进行全面的风险评估,包括施工现场的环境因素、人员安全、物资存储等方面的风险。
根据评估结果确定相应的安全措施。
2.2. 培训施工人员为施工人员提供必要的培训,包括安全操作规程、紧急情况处理等方面的培训。
确保所有人员了解并遵守相关安全规定。
2.3. 准备施工设备和工具确保所有施工设备和工具的状态良好并符合相关安全标准。
对于需要特殊防护设施的工具,如焊接设备,应提供相应的个人防护装备。
2.4. 制定施工计划根据工程要求,制定详细的施工计划。
确保施工进度和安全性的平衡,并预留足够的时间用于检查和测试工作。
3. 施工过程中的安全措施3.1. 施工现场管理在施工现场设置明显的警示标志,限制非施工人员进入。
保持施工现场的整洁,防止杂物堆放和滑倒等意外事故。
3.2. 个人防护所有施工人员必须佩戴个人防护装备,包括安全帽、防护眼镜、防护手套等。
对于高空作业人员,还需佩戴安全带。
3.3. 安全操作规程制定施工操作规程,并确保所有施工人员严格遵守。
规程应包含各种工具和设备的正确使用方法,以及相应的安全注意事项。
3.4. 工具和设备检查定期检查施工工具和设备的状态,确保其正常工作,并随时进行维护和修理。
任何发现的故障或问题都应及时报告和修复。
3.5. 紧急救援计划制定详细的紧急救援计划,包括施工现场的紧急疏散路线和紧急联系人。
在施工现场设置急救箱和消防设备,并对施工人员进行相应的急救培训。
4. 紧急情况下的应急措施4.1. 火灾事故在发生火灾事故时,立即启动火灾报警,并组织人员进行疏散。
使用灭火器进行初期火灾扑救,如无法扑灭,应呼叫消防部门,并确保施工现场的疏散通道畅通。
钢栈桥专项施工方案一、背景介绍钢栈桥广泛应用于现代交通建设中,具有承载能力强、施工周期短、造价相对较低等优势。
本文将就钢栈桥专项施工方案进行详细介绍。
二、施工前准备工作1. 资料准备:收集相关设计图纸、施工规范、工程量清单等资料,并进行详细整理。
2. 地勘工作:对施工区域进行地质勘探,了解地质条件,为施工方案提供依据。
3. 材料准备:根据工程要求,采购符合规范要求的钢材、焊接材料等。
三、施工步骤1. 基础施工:根据设计图纸进行基础的施工,包括挖掘基础坑、浇筑混凝土、固定基础金属结构等。
2. 栈桥组装:将生产好的栈桥结构运输到施工现场,进行组装。
注意安全,使用适当的起重设备进行吊装操作。
3. 焊接作业:根据设计要求,进行栈桥组件之间和组件与基础之间的焊接作业,确保焊接接头质量达到相关标准。
4. 补充构件安装:根据设计要求,安装扶手、防护栏杆等辅助构件,确保栈桥使用安全。
5. 螺栓连接:对需要螺栓连接的部位进行螺栓安装,保证栈桥整体结构的稳定性。
6. 防腐处理:对栈桥结构进行防腐处理,延长其使用寿命。
7. 美化装饰:对栈桥进行外观装饰,提升环境美观度。
四、施工安全措施1. 施工现场设立安全警示标志,并划定安全通道。
2. 施工人员必须穿戴好安全装备,如安全帽、工作服等。
3. 严格执行焊接作业相关安全规范,保证焊接质量。
4. 施工现场设置合理的施工围挡,防止附近人员进入危险区域。
5. 完成每项施工工序后,进行必要的检查和试验,确保质量安全。
五、施工注意事项1. 在施工过程中,严格按照施工方案进行,不得自行更改。
2. 严禁在因雨雪、大风等恶劣天气条件下进行施工。
3. 高处作业人员必须系好安全带,并经过相应培训。
4. 施工现场必须保持整洁,及时清理施工垃圾等杂物。
六、施工工期和进度安排1. 依据工程量清单和施工工艺要求,制订详细的施工计划。
2. 紧密配合材料供应,确保施工进度。
3. 合理安排施工任务,确保施工工期的合理安排。
一、前言钢栈桥作为一种重要的交通运输设施,广泛应用于港口、码头、水利工程等领域。
然而,由于钢栈桥施工、维护过程中存在诸多安全隐患,一旦发生事故,后果不堪设想。
为了提高从业人员的安全意识,确保钢栈桥施工、维护过程中的安全,特开展本次钢栈桥安全教育培训。
二、培训目标1. 提高从业人员对钢栈桥安全重要性的认识;2. 掌握钢栈桥施工、维护过程中的安全操作规程;3. 学会事故预防、应急处置和逃生自救方法;4. 增强团队协作能力,提高整体安全素质。
三、培训内容1. 钢栈桥概述(1)钢栈桥的定义及分类;(2)钢栈桥的组成及结构特点;(3)钢栈桥的应用领域及发展趋势。
2. 钢栈桥施工安全(1)施工前的安全准备;(2)施工现场安全管理;(3)施工过程中常见的安全隐患及预防措施;(4)高处作业安全;(5)电气设备安全;(6)机械设备安全;(7)施工现场消防及应急处理。
3. 钢栈桥维护安全(1)维护前的安全检查;(2)维护过程中的安全操作;(3)维护后的安全验收;(4)常见维护安全隐患及预防措施;(5)维护过程中紧急情况的处理。
4. 事故预防与应急处置(1)事故原因分析;(2)事故预防措施;(3)应急处置程序;(4)逃生自救方法;(5)应急演练。
5. 团队协作与安全意识(1)团队协作的重要性;(2)安全意识培养;(3)安全文化建设;(4)安全教育培训的持续开展。
四、培训方法1. 讲座法:邀请专家进行专题讲座,系统讲解钢栈桥安全知识;2. 视频教学:播放钢栈桥施工、维护过程中典型事故案例,增强培训效果;3. 案例分析法:通过分析实际事故案例,提高从业人员的安全意识和防范能力;4. 实地考察:组织学员参观钢栈桥施工现场,实地了解安全操作规程;5. 互动交流:组织学员进行讨论、提问,解答学员在实际工作中遇到的安全问题。
五、培训考核1. 理论考核:对培训内容进行书面考试,检验学员对安全知识的掌握程度;2. 实操考核:组织学员进行实际操作演练,考察学员的安全操作技能;3. 综合评价:根据学员的理论成绩、实操成绩及平时表现,综合评定学员的安全素质。
钢栈桥专项施工方案钢栈桥专项施工方案一、工程概况钢栈桥是一种桥型结构,由钢材搭建而成,适用于短跨度、大荷载以及需要快速施工的场合。
工程地点位于XX市XX路,总长xxm,总宽xxm。
施工单位为xx建筑工程有限公司。
二、施工目标1. 安全第一,确保施工过程中无人员伤亡事故。
2. 保证工程质量,按照相关标准和规范进行施工,确保工程达到设计要求。
3. 完成工程进度,按照计划安排合理的施工时间,保证工程按时竣工。
4. 提高效率,优化施工方法,减少工期。
5. 控制成本,合理使用施工材料和设备,降低施工成本。
三、施工组织与管理1. 确定施工组织体系,明确各部门职责。
2. 设立施工安全管理部门,负责施工现场的安全管理工作。
3. 配备专业施工队伍,包括工程师、技术员、施工工人等。
4. 制定施工计划,明确工期及各施工项的完成时间。
5. 设立质量检查部门,负责对施工质量进行检查和验收。
四、施工流程1. 桥墩施工:先进行桥墩基础的开挖和浇筑,确保基础牢固。
然后根据设计要求搭建桥墩钢架,并进行混凝土浇筑。
最后,进行桥墩的灌注和固化。
2. 桥面施工:根据设计图纸进行桥面的焊接和安装。
选择合适的焊接工艺和材料,保证焊接接头牢固可靠。
同时,进行桥面的防锈处理和涂装,提高其耐久性。
3. 栏杆施工:根据设计要求进行栏杆的焊接和安装。
确保栏杆的牢固性,以及满足安全要求。
4. 安全设施施工:在桥墩和桥面上设置适当的安全设施,如防滑条、防护扶手等,保证行人和车辆的安全。
5. 施工验收:在完成各项施工任务后,对工程进行全面的验收,确保工程质量符合要求。
五、技术措施与安全防护1. 采用先进的施工方法和设备,提高工作效率,减少人力投入和施工周期。
2. 加强安全教育培训,提高施工人员的安全意识和技能水平。
3. 设立安全警戒区和安全提示标志,保护施工现场周边行人和车辆的安全。
4. 配备必要的安全设备,如安全帽、安全绳等。
5. 在施工现场设置灭火器材和应急救援设备,以应对突发事件。
钢栈桥安全施工方案钢栈桥安全施工方案为了确保钢栈桥施工的安全性,我们需制定一套安全施工方案,以减少施工期间的事故和风险。
以下是一个钢栈桥安全施工方案的建议。
1. 现场安全管理:建立现场安全管理制度,包括施工现场的布置和整体规划,明确责任并进行必要的培训。
设立临时施工指挥部,由专业人员负责监督、指导施工过程中的安全工作。
2. 施工现场规划:根据钢栈桥的具体情况,制定符合工程要求的施工方案。
确定施工的时间和地点,尽可能减少施工对周围环境和交通的影响。
3. 安全设施:在施工现场周边设置明显的警示标志和指示标志,提示施工区域的危险性。
为施工人员配备必要的安全防护装备,例如安全帽、防护眼镜、手套和防滑鞋等。
4. 施工人员培训:针对相关施工人员进行安全培训,教育施工人员遵守施工规程,正确使用安全设施和工具。
定期组织安全知识培训和演习,提高施工人员的安全意识。
5. 施工过程风险评估:在施工前进行详细的风险评估,制定相应的控制措施。
根据施工过程中可能存在的风险,制定紧急应急预案,以应对突发事件。
6. 施工现场巡查:设立专门的监察巡查部门,定期对施工现场进行巡查和检查,及时发现和纠正施工中的安全隐患和问题。
7. 施工物料和设备选择:选择符合安全标准的施工物料和设备,确保其质量和可靠性。
对施工物料进行检查和验收,避免使用不合格和有安全隐患的物料。
8. 紧急救援:在施工现场配备必要的急救设备和消防设施,培训施工人员的急救和灭火技能。
建立健全的紧急救援机制,确保及时、有效地处理突发事故。
综上所述,以上是一个钢栈桥安全施工方案的建议。
通过严格执行上述措施,可以有效减少施工期间的事故和风险,保障施工人员的安全。
施工单位需要组织好施工人员,提高其安全意识,做好施工中的各项安全工作。
同时,还需要加强与相关部门的沟通和协调,共同保障施工的安全。
钢栈桥施工安全技术专项方案1. 方案背景钢栈桥是一种常见的临时钢结构桥梁,广泛应用于道路施工、临时通道搭设等工程项目。
在进行钢栈桥的施工过程中,安全问题是一个十分关键的方面。
为了保障施工过程中人员和设备的安全,制定钢栈桥施工安全技术专项方案是必要的。
2. 目标本方案旨在通过合理的组织和管理,制定钢栈桥施工安全技术规范,提高施工人员的安全意识,有效预防、减少施工事故的发生,确保施工进度和质量。
3. 施工前准备工作3.1. 施工前调查和勘测在施工前,必须进行详细的调查和勘测,了解施工地点的地理环境、地质条件、气候特点等,通过评估和分析,确定钢栈桥施工的可行性。
3.2. 施工方案设计根据勘测结果和施工要求,制定详细的施工方案,包括桥梁的设计尺寸、材料选择、施工工艺等内容。
确保方案合理可行,并进行专家评审和备案。
3.3. 施工人员培训和资质认证所有从事钢栈桥施工的人员必须具备相关的职业培训和资质认证。
培训内容包括桥梁施工安全知识、操作规程等,培训合格后方可上岗。
3.4. 施工设备检查和维护施工前必须对所使用的施工设备进行检查和维护,确保设备完好无损,操作正常。
如有问题必须及时修理或更换。
4. 施工过程安全控制4.1. 施工现场安全防护施工现场必须设置合理的安全防护措施,包括安全护栏、标识牌、警示灯等设施。
指定专人负责现场安全管理,监督施工人员的安全操作。
4.2. 施工人员个人防护施工人员必须佩戴安全帽、安全鞋等个人防护用具,并遵守相关的操作规程,严禁任何违章作业。
特别是在高空作业和使用机械设备时必须严格遵守相关的操作规范。
4.3. 施工现场消防安全施工现场必须配备合适的消防设备,并制定详细的消防预案。
定期进行消防演习和检查,确保施工现场的消防安全。
4.4. 施工过程监控和纪录施工过程中必须进行严格的监控和纪录。
包括施工人员的考勤、施工设备的使用情况、施工现场的照片和视频等。
用于事故发生后的分析和处理。
5. 施工事故应急处理5.1. 系统培训和演练施工人员必须定期进行事故应急处理的培训和演练,掌握正确的应急处理程序和技能。
钢栈桥施工安全专项方案一、施工背景及目标近年来,随着交通事业的快速发展,钢栈桥作为一种常见的交通建设设施,被广泛应用于公路、铁路和水运等领域。
然而,在钢栈桥的施工过程中,存在一定的安全风险,需要采取一系列的安全措施来保障施工人员和周围环境的安全。
本专项方案旨在制定钢栈桥施工安全管理措施,确保施工过程中不发生安全事故,保护工人的身体健康和财产安全。
二、施工安全管理组织机构1.施工安全领导小组:负责安排施工安全工作,定期召开安全会议,制定安全方案和措施。
2.安全管理员:负责监督施工现场的安全工作,保证施工过程中的安全。
三、施工前期准备1.制定施工安全方案和施工工艺,明确施工过程中的安全措施和安全责任人。
2.进行现场勘查,评估施工风险,确定需要采取的安全防护措施。
3.组织施工人员进行安全培训,提高其安全意识和应急处置能力。
四、施工现场安全措施1.设立施工警示标志和安全警示牌,明确施工区域和安全警示信息。
2.建立施工现场安全巡查制度,定期巡查施工现场,及时发现和解决安全隐患。
3.安排专人负责施工材料和设备的安全管理,确保其符合安全要求。
4.制定严格的施工操作规程,要求施工人员按照规程操作,不得违反安全规定。
五、施工期间应急处置措施1.制定应急救援预案,明确各类事故的应急处理流程和责任分工。
2.配备必要的应急救援设备,如灭火器、急救箱等,确保能够及时处置突发情况。
3.组织应急演练,提高施工人员的应急处置能力和工作效率。
六、施工后期安全工作1.组织相关人员对施工质量和安全进行评估,总结经验和教训,完善施工安全管理制度。
2.对施工现场进行清理和整理,恢复原状,确保不留下安全隐患。
3.记录施工安全工作的情况和成果,做好安全档案和统计分析工作。
总之,钢栈桥施工安全专项方案是施工过程中保证安全的重要文件,需要严格执行,并不断完善和改进。
通过各项安全措施的落实和监督,可以最大限度地确保施工人员和周围环境的安全,推动施工工作的顺利进行。
钢栈桥搭设安全专项技术方案清晨的阳光透过窗户洒在办公室的角落,我泡了一杯浓茶,准备着手编写这个“钢栈桥搭设安全专项技术方案”。
这类方案我已经写了十年,每一个细节都烂熟于心,但每一次仍需全神贯注,确保万无一失。
一、工程概况得介绍一下工程的基本情况。
钢栈桥,顾名思义,就是用钢材搭建的桥梁,主要用于跨越河流、湖泊等障碍物。
这次的项目位于一个风景秀丽的景区,桥梁全长200米,宽6米,采用高强度钢材搭建,预计使用寿命50年。
二、安全目标安全目标就简单明了,确保在钢栈桥搭设过程中,不发生任何安全事故,保障施工人员的人身安全,同时保证工程质量和进度。
三、安全措施1.人员培训施工人员是工程的核心,所以培训是关键。
我们要对施工人员进行严格的安全培训,包括安全知识、操作技能、应急预案等。
培训合格后,才能上岗。
2.安全防护设施施工现场要设立安全防护设施,如安全网、防护栏、警示标志等。
这些设施可以有效防止施工人员高空坠落、触电等事故。
3.施工设备检查施工前,要对所有设备进行检查,确保设备性能良好,不存在安全隐患。
特别是吊车、发电机等关键设备,要定期进行维修保养。
4.施工现场管理施工现场要实行严格的管理制度,包括施工秩序、现场卫生、材料堆放等。
施工现场要保持整洁,材料堆放有序,避免因施工现场混乱导致的事故。
5.应急预案应急预案是处理突发事故的关键。
我们要制定详细的应急预案,包括事故类型、处理流程、人员分工等。
一旦发生事故,能迅速启动应急预案,降低事故损失。
四、安全监督1.监督人员设立专门的监督人员,负责对施工现场的安全情况进行监督。
监督人员要具备丰富的安全知识和实践经验,能及时发现并解决问题。
2.安全检查定期进行安全检查,发现问题及时整改。
检查内容包括人员培训、安全防护设施、设备检查、施工现场管理等。
3.沟通协调与相关部门保持沟通协调,确保安全信息畅通。
遇到问题时,要主动寻求帮助,共同解决问题。
编写这个方案,让我想起了过去十年的种种经历。
钢栈桥安全专项施工方案培训资料-----------------------作者:-----------------------日期:目录一、编制说明 (1)1.1编制依据 (1)1.2编制目的 (2)1.3适用围 (2)二、工程概况 (2)2.1工程简介 (2)2.2施工平面布置 (4)2.3施工准备情况 (4)三、施工工艺 (7)3.1栈桥和钢平台结构形式 (7)3.2上承式钢栈桥施工工艺 (10)3.3临时钢栈桥拆除 (10)3.4钢栈桥完工后检验方法及验收标准 (21)3.5测量控制与实施方案 (24)四、施工计划 (26)4.1施工进度安排 (26)4.2主要材料供应方案及数量 (26)4.3 机械配置原则 (28)4.4劳动力组织计划 (28)五、危险因素分析 (30)六.施工安全保证措施 (34)6.1.安全管理方针及目标 (35)6.2.安全生产保证体系 (36)6.3. 安全生产保证措施 (37)6.4. 应急救援预案 (39)七、安全检查和验收 (62)7.1安全检查制度 (62)7.2 安全检查的容 (63)7.3程序验收和验收制度 (69)八、安全验算及相关图纸 (71)九、其它需要说明的容 (71)附件1钢栈桥及钢平台相关图纸附件2钢栈桥及钢平台计算书一、编制说明1.1编制依据(1)《中华人民全生产法》2014;(2)安全生产事故报告和调查处理条例(国务院令第493 号);(3)《公路桥涵设计通用规》JTG D60-2015;(4)《公路桥涵地基与基础设计规》JTG D63-2007;(5)《公路桥涵施工技术规》JTG/T F50-2011;(6)《港口工程桩基规》JTS167-4-2012;(7)《施工现场临时用电安全技术规》(JGJ46-2012);(8)《钢结构设计规》(GB50017-2014);(9)《工程测量规程》GB50026-2007;(10)国家、、及业主有关安全、环境保护、水土保护等方面的法律、法规、条例、规定;(11)《钢结构设计手册》(第二版);(12)《装配式公路钢桥多用途使用手册》,2004 .1.,人民交通;(13)《路桥施工计算手册》(人民交通);(14)《省公路水运危险性较大的分部分项工程安全专项施工方案管理办法》(浙交[2010]236 号);(15)《街亭互通7号桥施工设计图》;(16)中铁十六局集团第三工程绍诸高速延伸线标准化管理要求;(17)我公司对现场调查所取得的当地的水文、气象桥梁基础的地质勘察资料和其它相关依据。
1.2编制目的为了切实落实《建筑工程安全生产管理条例》、《公路水运工程安全生产监督管理办法》等相关法律法规,确保街亭互通7号桥钢栈桥、钢平台的顺利施工,减少事故发生,保障施工人员的生命及财产安全,特编制此安全专项方案。
1.3适用围街亭互通7号桥临时钢栈桥及钢平台工程。
二、工程概况2.1工程简介2.1.1工程概况绍诸高速公路延伸线工程第SZTYJ01合同段位于省市,路线起自诸永高速公路街亭互通(局部改造升级互通为枢纽),与诸永高速公路连接,止于王家井镇,起点桩号为K0+067.03(其中主线实施段起点桩号为K0+950),终点桩号K11+517.5,线路总长11.46km。
街亭互通7号桥位于街亭互通立交工程与F匝道相接,连接街璜线,设计线形为曲线,从街亭互通3#墩开始,一直到7#墩,跨越璜山江,江面宽约150米。
2.1.2工程地质、水文地质条件(1)构造地质根据街亭互通7号桥地质资料,其代表性地质如下表1-5:表1 4#墩位(ZKS167)地质资料表表2 6#墩位(ZKS168)地质资料表(2)水文地质及气象条件地形、地貌互通区位于缓丘及冲洪积平原,地势平坦开阔,场地自然高程15.0~25.0m,地势起伏较小,主要分布农田,公路、房屋、河道等,街亭互通7#桥横跨璜山江,江面宽约150m。
气象水文:工程区域地处典型的亚热带季风气候,温润多雨,四季分明,光照充足,雨量充沛。
区域年平均气温在16~17℃左右,日平均气温稳定通过10℃的初日常年平均出现在4月上旬中期,最高气温出现在7月,平均28~29℃,极端最高气温39.5℃,最低气温在1月~2月,平均在3~4℃左右,极端最低气温-10.1℃。
年平均降水量一般在1200~1400mm,分布不均,降水年变化呈双峰型且年际变化较大,降雨过程多集中在3月~6月(梅汛期)和9月(台汛期),年蒸发量在800~1000mm,7-8月和10月至翌年2月为两个少雨季,最多年降水与最少年相差达895.2㎜,年降水日数平均为156.2天,相对湿度在80%左右,初霜一般出现在11月中旬后期,终霜一般出现在3月下旬前期,无霜期年平均为245天。
洪涝、干旱和低温冷害等常有出现。
街亭互通7#桥跨越璜山江,璜山江历史最高水位标高18.8m,最低水位标高10.8m,河道平均水深1.5~2m,水流速度1.5m/s。
2.2.施工平面布置施工平面图:2.2.2队伍布署本工程安排一支专业的钢栈桥施工队伍,从街亭枢纽7号桥3#墩向7#墩方向施工。
2.3施工准备情况2.3.1施工组织机构成立一个栈桥施工队,在项目经理部的直接领导下进行施工。
2.3.2技术、三通准备1、技术准备工程开工前,项目部组织全体施工人员进行技术交底工作,针对关键工序、主要技术要求、质量标准、质量目标提出具体要求,并对重要岗位人员进行岗前安全培训。
特种人员持证上岗。
开工前做好设备进场、安装、调试等准备工作。
2、施工生活用水施工区域常年有水,施工用水可随地取用,生活用水接当地自来水。
3、交通运输本项目有街璜线和F匝道路基经钢栈桥附近通过,相距约100米左右,村镇公路、县道、形成了公路网,本线的大批材料都可利用以上公路及新建的临时便道运输至工地现场。
4、施工用电施工用电使用项目经理部专用国家电网电,严格按照安全专项方案执行。
5、燃料供应燃料供应充足,施工机械使用的燃料可就近购买。
如柴油,附近有中石油,中石化加油站,氧气乙炔有专业销售公司配送。
2.3.3、施工协调方案1、征地拆迁协调提前向地方政府及建设单位做好本工程红线以征地的有关具体工作。
2、环保、水保协调严格落实环保水保措施,主动与地方环保部门密切联系沟通,落实环保水保措施,施工期间按规定主动接受各级部门环保水保监督检查。
2.3.4其他与施工有关的情况1、通讯公共通讯设施发达,施工中采用移动的方法实现对外联络。
2、医疗工程位于玉环县,线路所经地区无可能波及施工人员身体健康的污染水源及区域性病疫,根据现实调查得知当地医院情况:市中医院地址:市暨阳街道暨阳路36号:00医院等级:二级甲等试用围:跌打损伤,骨外科,病毒性感冒,腹泻,烧伤,轻微机械伤害。
市人民医院地址:城西工业新区健民路11号医院等级:三级甲等:02试用围:重大机械伤害,涉及工伤和严重抢救,病危等。
2.3.5施工总体目标1、质量目标标段工程交工验收的质量评定:90分及以上;标段工程竣工验收的质量评定:90分及以上。
2、安全目标确保无重伤以上事故,无机械设备事故,无火灾事故,无质量安全事故,确保本合同段安全施工。
3、环境保护目标(1)实现环保零投诉。
(2)严格执行国家环、水保规定,符合国家批准的环水保各项要求,落实环、水保措施。
(3)最大限度保护各生态功能区原生生态系统。
(4)尽量减少对本工程涉及的自然资源、水源保护区等环境敏感点的影响。
4、文明施工目标现场布局合理,不扰民、场地整洁,物流有序,标识醒目,标牌规,达到建设单位要求的安全文明工地标准。
三、施工工艺3.1栈桥和钢平台结构形式3.1.1栈桥结构形式栈桥全宽7.6m,桥面净宽7.0m。
贝雷梁栈桥构造从上到下如下表所示,贝雷梁跨度12m,采用7跨一联布置。
栈桥结构形式见下图:3.1.2钢平台结构形式钢平台宽5m,长12m,设钢管桩采用4根;钢平台钢管桩横向间距3.5m,纵向间距9m;钢管桩平联采用[18槽钢。
桩顶分配梁为2工36a承重梁支撑在φ630×8mm钢管桩上,纵向贝雷梁布置二组(4片),跨度为12m,栈桥结构形式见下图:3.2上承式钢栈桥施工工艺3.2.1施工工艺流程钢栈桥施工工艺流程见图3.2.1。
图3.2.1钢栈桥施工工艺流程图3.2.2第一跨钢栈桥与便道的衔接打好第一、二排钢管桩,将钢管桩切割到设计标高,安装承重梁和贝雷片,安装完成后,在离第一排钢管桩边3m位置,施工M7.5浆砌片石挡土墙,挡土墙深0.6m,高0.8m,露出地面0.2m。
挡土墙完成后,回填土方,上面铺砌0.2mM7.5浆砌片石。
与钢栈桥衔接处的便道浇筑0.30m砼加固。
具体如下图所示:第一跨钢栈桥与便道衔接图3.2.3钢管桩加工及运输钢管桩在加工场地按图纸加工成型,在施沉过程中尽量不进行管节接长,钢管桩在加工场加工时应保证直缝错位。
成品进场时,生产厂家必须提供卷制钢管桩所用钢材的产品合格证、质量保证书以及钢管桩的出厂产品合格证。
钢管桩接长时,采用对接补强连接,每根钢管桩在对接满焊后,沿圆周均匀焊接4块连接钢板,提高连接处的钢管强度。
钢管桩的堆放或存放形式和层数应安全可靠,避免产生纵向变形和局部压曲变形(堆放或存放层数不得超过两层,超过两层时采用定位架)。
钢管桩在起吊、运输和堆存过程中应避免由于碰撞、摩擦等原因造成管端变形和损伤。
运输起吊及施打起吊过程中采取多点起吊,杜绝钢管桩弯曲现象的发生。
钢管桩加工好后由平板车运输至施工现场。
3.2.4钢管桩插打施工(1)钢管桩基采取“钓鱼法”进行钢管桩施工,即在已经修筑好钢栈桥上,以履带吊吊挂振动锤逐孔向前打设钢管桩,每孔钢管桩打设完毕铺设上部结构,履带吊前移,继续下一孔的钢栈桥施工。
由履带吊配合DZ60型振动锤插打钢管桩。
在已架设好的栈桥上,将1组长度为12米的贝雷梁悬挑架设,在端头安装临时定位架,采用全站仪控制钢管桩所在的位置。
将钢管桩吊入定位架,采用全站仪控制桩基的偏位及垂直度,沉桩以标高进行控制,贯入度进行校核。
钢管桩插打施工示意图“钓鱼法”打设钢管桩(2)钢管桩插打时应注意以下事项①钢管桩施打时要注意桩顶标高的控制,桩顶标高应控制在正误差10cm 以。
当钢管桩进尺极为缓慢或施沉困难时,则不能强行施沉,以免钢管偏位或变形,要分析其原因。
②钢管桩施打时,若桩顶有损坏或局部压屈,则对该部分予以割除并接长至设计标高。
③钢管桩最终贯入度控制:施工采用DZJ-60振动锤,2根桩单排墩采用贯入度为2cm/min;3根桩单排墩采用贯入度为2cm/min;制动墩和伸缩缝墩钢管采用贯入度为5cm/min。
(3)钢栈桥施工过程中钢管桩的定位打设方法:①第一跨钢管桩的打设。
A、按图纸要求定位出贝雷片的准确位置。
