钢栈桥施工方案2-(型钢)
- 格式:docx
- 大小:163.88 KB
- 文档页数:8
钢结构栈桥施工方案1. 背景介绍钢结构栈桥是一种常见的桥梁结构,由钢材制作而成,适用于中小型跨度的桥梁。
钢结构栈桥具有施工周期短、强度高、耐久性好等优点,常用于城市交通、工业园区等场所。
本文将介绍钢结构栈桥施工的方案和步骤。
2. 施工准备在施工之前,我们需要进行一些准备工作,以确保施工的顺利进行。
2.1 施工队伍组建组建合适的施工队伍是施工的首要任务。
施工队伍应包括钢结构工程师、焊工、起重机械操作员等各类专业人员。
他们应具备相关的证书和丰富的经验,以确保施工的安全和质量。
2.2 施工设备准备在施工过程中,我们需要准备一些必要的设备,包括吊车、吊装臂、焊接设备等。
这些设备应保证运作良好,并经过检测和维护。
2.3 施工材料准备施工所需的钢材、焊接材料、防腐涂料等应提前准备。
这些材料应符合相关标准,并且经过质检合格。
3. 施工步骤3.1 地基处理在施工之前,需要对地基进行处理,确保其满足施工要求。
地基的处理包括土方开挖、基础浇筑等工作,以确保栈桥的稳定性和安全性。
3.2 模板安装模板的安装是钢结构栈桥施工的重要步骤。
模板应按照设计要求进行安装,并进行定位和固定,以确保栈桥的准确度和稳定性。
3.3 钢材切割和预制根据设计图纸,将钢材进行切割和预制。
切割应按照设计要求进行,确保尺寸的准确性。
预制的钢材应经过质检合格,并具备防腐防锈的处理。
3.4 涂装处理钢结构栈桥的涂装处理非常重要,可以有效地防止腐蚀和延长使用寿命。
涂装应按照相关要求进行,包括底漆、中漆和面漆的施工。
3.5 焊接和吊装根据设计要求,进行焊接和吊装。
焊接工艺应符合规范,并进行质量检验。
吊装过程中,需要保证吊点的准确性和安全性。
3.6 支撑安装在栈桥吊装完毕后,需要进行支撑的安装,以确保栈桥的稳定性。
支撑应按照设计要求进行,确保支撑点的合理性和稳定性。
3.7 防腐涂装栈桥施工完成后,需要进行防腐涂装,以延长栈桥的使用寿命。
防腐涂装应按照相关要求进行,包括涂装材料的选择和施工工艺的控制。
钢栈桥专项施工方案一、工程概况:钢栈桥专项施工方案是在某公路上进行的一个专项改造工程,主要任务是将原有的石拱桥改造成一座钢栈桥。
项目总长200米,桥梁宽度为10米。
施工工期为60天。
二、施工方法:1. 拆除原有石拱桥:首先,对石拱桥进行勘测、测量,制定详细的拆除方案,并组织专业工人进行拆除。
拆除过程中要注意安全,采取合理的分段拆除方法,确保不影响周边交通。
2. 设计和制作钢栈桥构件:根据设计要求,制作钢栈桥所需的各个构件,包括主梁、支撑桩等。
3. 桥梁基座施工:在拆除石拱桥后,对桥头、桥尾进行重新修整,确保基座平整牢固。
然后,进行地质勘测、地基处理,确定钢栈桥的承载能力。
4. 钢栈桥安装:将制作好的钢栈桥构件运输到工地,使用专业设备进行吊装安装。
先安装主梁,再安装支撑桩。
在安装过程中,要注意安全,确保桥梁的稳定性。
5. 钢栈桥连接和焊接:将各个构件进行连接,使用焊接技术进行固定。
在焊接过程中,要掌握合适的焊接方法,确保焊接质量。
6. 钢栈桥调试和验收:完成桥梁的基本安装后,进行调试和验收工作。
包括检查桥梁的平整度、承载能力等指标,确保桥梁符合设计要求。
三、安全管理:1. 安全教育:在施工前,组织专业人员对施工人员进行安全教育,提高他们对施工过程中的相关安全事项的认识。
2. 安全设施:在现场设置施工警示标志牌,划定安全区域,并配备专业的安全设施,包括安全帽、安全绳等。
3. 安全监管:设置专门的安全监管人员,负责监督施工现场的安全管理工作,及时发现并解决安全隐患。
4. 安全检查:每天进行安全检查,对施工现场进行巡视,发现并整改存在的安全问题。
5. 紧急应急措施:制定详细的紧急应急方案,包括火灾、事故等突发情况的处理措施,确保施工现场的安全。
四、环境保护:1. 清理施工垃圾:及时清理施工现场的垃圾,采取有效措施防止垃圾对周边环境的污染。
2. 建立防尘网:在进行焊接等作业时,设置防尘网,减少粉尘污染。
3. 植被保护:在进行施工过程中,保护周边的植被,尽量减少对植被的破坏。
一、编制依据1. 国家相关法律法规及行业标准;2. 项目设计文件及施工图纸;3. 施工现场实际情况;4. 施工单位技术力量、设备条件及管理水平。
二、工程概况本项目位于某跨河特大桥下游,为确保施工顺利进行,需在河床无覆盖层、泥质夹砂岩和砂岩的地形条件下,搭建一座临时钢栈桥。
栈桥全长230m,宽度8m,桥面高程257.69m。
三、施工部署1. 施工组织机构:成立以项目经理为组长的钢栈桥施工领导小组,负责施工方案的制定、组织实施及协调工作。
2. 施工任务划分:将栈桥分为多个施工段,分别进行桩基施工、上部结构施工、桥面系施工等。
3. 临时设施布置:在两岸边浅水区修建便道,作为栈桥施工的临时通道。
4. 交通运输组织:确保施工现场的交通运输畅通,合理规划运输路线。
四、施工方法1. 桩基施工:(1)采用630×10mm钢管桩,每根桩由四根组成,桩间距纵桥向为2m,横桥向为3m。
(2)桩基施工采用振动沉桩法,确保桩基垂直度及桩身完整性。
2. 上部结构施工:(1)栈桥上部结构为型钢和贝雷梁组拼结构,下部结构为钢管桩加型钢承重梁结构。
(2)型钢及贝雷梁采用现场拼装,确保结构稳定。
3. 桥面系施工:(1)桥面铺装采用防水混凝土,厚度20cm。
(2)桥面系施工完成后,进行排水设施安装。
4. 钢栈桥拆除:(1)拆除顺序:桥面系、上部结构、桩基。
(2)拆除过程中,注意安全防护,防止对周围环境造成影响。
五、施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、资源配置1. 人员配置:根据施工任务需求,合理配置各类施工人员。
2. 设备配置:配备足够的施工设备,确保施工顺利进行。
3. 材料配置:提前采购所需材料,确保材料供应充足。
七、质量控制1. 严格控制施工质量,确保桩基、上部结构、桥面系等各部分质量符合设计要求。
2. 加强施工过程中的质量检查,及时发现并解决质量问题。
3. 做好施工记录,为工程验收提供依据。

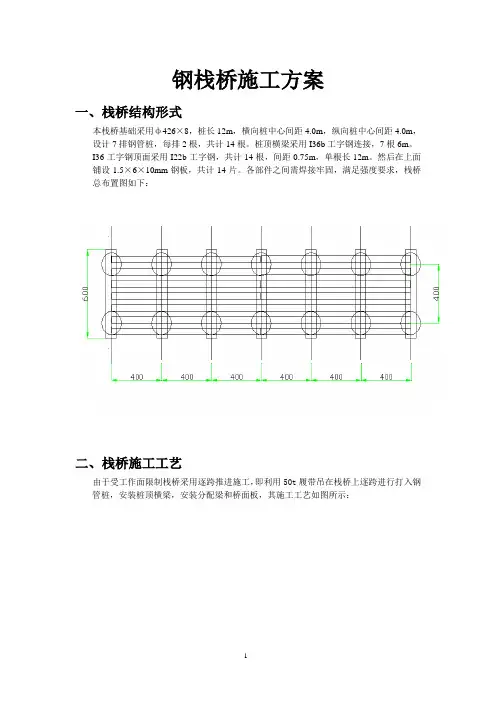

钢栈桥施工方案一、栈桥结构形式本栈桥基础采用ф426×8,桩长12m,横向桩中心间距4.0m,纵向桩中心间距4.0m,设计7排钢管桩,每排2根,共计14根。
桩顶横梁采用I36b工字钢连接,7根6m。
I36工字钢顶面采用I22b工字钢,共计14根,间距0.75m,单根长12m。
然后在上面铺设1.5×6×10mm钢板,共计14片。
各部件之间需焊接牢固,满足强度要求,栈桥总布置图如下:二、栈桥施工工艺由于受工作面限制栈桥采用逐跨推进施工,即利用50t履带吊在栈桥上逐跨进行打入钢管桩,安装桩顶横梁,安装分配梁和桥面板,其施工工艺如图所示:施工工艺流程图三、主要施工方法1、钢管下沉栈桥标准跨径4m,栈桥架设采用50t履带吊,DZ60型振动锤逐跨打桩架设栈桥,施工时要根据吊机的实际性能进行施工。
(1)栈桥由引提前端向前逐跨推进搭设。
(2)沉桩过程中严密注视钢管桩的锤击下沉速度,若在沉桩过程中出现急速下沉或无法下沉到设计标高时,综合考虑各种因素,并报告项目部分析情况予以处理。
(3)钢管桩间采用36号工字钢平联,沉桩过程中要随时测量桩的平面位置,沉桩应符合以下要求:桩平面位置:±10cm桩顶标高:±10cm桩身垂直度:1%栈桥搭设示意图2、桩顶横梁安装桩顶横梁采用I36,现在岸上按照设计尺寸下好料,再由起重设备吊装至桩顶位置进行安装,安装时横梁直接放置在已焊好的钢管封顶钢板上进行焊接,焊接必须满足强度要求。
3、纵向分配筋安装待横梁安装结束,即可进行I22纵向分配梁的安装,先按照75cm间距均匀摆放后,然后与横梁连接处进行焊接以形成整体。
4、桥面及其附属结构栈桥桥面采用10mm厚钢板,沿顺桥向满铺,横桥向控制在4.5m,桥面板与纵向分配梁进行点焊焊接以防止钢板翘曲。
四、栈桥材料统计表序号材料名称规格数量五、栈桥计算1、各构件规格及其几何性质如下桩:φ462×8钢管桩A=10.5×10-2m2 I =2.295×10-3m4 W=21.55×10-3m3横向分配梁:I36b型钢A=8.35×10-3m2 I =1.653×10-4m4 W=9.19×10-3m3纵向分配梁: I22bA=4.64×10-3m2 I =00.357×10-5m4 W=3.25×10-4m3面板: t=10mm2、桥面钢板荷载分析(按简支计算,计算宽度取0.5m,计算跨径取L =0.25m):a、自重均布荷载:q1=0.5×0.008×10×7.85=0.314KN/mc.10t钢筋笼车:q2=1×10/0.5=20KN/m自重荷载及施工人群荷载可忽略不计。
正式筒仓栈桥钢结构专项施工方案一、工程概况1.1 项目背景正式筒仓栈桥钢结构项目位于XX省XX市,是一座重要的基础设施工程。
该工程的建设旨在提升当地的货物装卸能力和交通运输效率,推动当地经济发展。
1.2 项目范围正式筒仓栈桥钢结构项目包括钢筋混凝土主体结构、钢结构支撑框架、屋面覆盖等部分,并需要进行专项施工方案设计和施工管理。
二、施工准备工作2.1 材料准备在施工前,需要对所需的钢材、混凝土、吊装设备等材料进行充分准备,以确保施工顺利进行。
2.2 人员安排施工期间,需要安排具有相应资质和经验的施工人员,包括工程监理、质量检测、钢结构安装等专业人员。
三、施工流程3.1 基础施工首先进行基础施工,包括地基处理、基础混凝土浇筑等工序,确保基础稳固可靠。
3.2 钢结构安装根据设计要求,对钢结构进行检验,然后进行吊装和安装,注意安全和精确度。
3.3 设备安装在钢结构安装完成后,进行设备的安装,包括输送设备、电气设备等,确保设备正常运行。
3.4 防护措施在施工过程中,要加强施工现场安全管理,设置安全标识和防护设施,确保施工人员的安全。
四、质量控制4.1 检验验收针对每个施工阶段,进行严格的质量检验和验收,确保工程质量符合设计要求。
4.2 质量整改如果发现质量问题,及时整改,并对整改情况进行跟踪和记录,以提高工程质量。
五、施工安全5.1 安全教育在施工前,对相关施工人员进行安全教育培训,增强他们的安全意识。
5.2 安全巡查定期开展安全巡查,发现安全隐患及时处理,确保施工现场安全。
结语正式筒仓栈桥钢结构专项施工方案是该项目顺利完成的重要保障,只有严格按照施工方案进行施工,严谨把控质量和安全,才能确保项目顺利交付使用,达到预期效果。
愿全体施工人员通力合作,为项目的成功做出积极贡献。
钢栈桥施工工艺方案栈桥施工采用钓鱼法施工。
利用履带吊机和震动锤从桥台起点开始打设第一排栈桥钢管桩,安装贝雷梁主梁,铺设分配梁和桥面板后,吊车前移一孔,继续下一孑俄桥钢管桩的打设及上构的安装,直至完成全部栈桥的施工。
1、场地平整钢栈桥钢管墩和贝雷梁在后场加工组装,采用12米长平板车运输到施工现场。
后场存放场地需碾压密实,铺砌30Cm碎石垫层20Cm厚C20混凝土硬化面层场地长33m,宽28m,设置在抚河西岸河滩上。
后场钢材数量较大,总类较多,所有材料需分类码放,型钢堆放高度不宜超过两米,钢管墩堆放不要超过3层,做好安全防护措施,防止失稳。
2、桥台施工便道填筑至桥台位置时,先分层填筑、压实至桥台底标高,边坡采用60Cm沙袋码边防护,然后搭设6根钢管桩作为桥台基础,再立模浇筑桥台磅,最后在桥台后方以级配砂填筑,并填筑50cm碎石垫层,路面浇筑30cmC30混凝土,以满足50t吊车、碎罐车等重型车辆通行要求。
3、测量放样在钢管桩基础施工前,对工程的测量点测量网进行全面复核。
结合主桥的平面位置,根据栈桥钢管桩布置图计算每根桩的中心坐标。
按施工先后顺序放样钢管桩的位置。
无水区域直接在河滩上搭设定位木桩定位。
水中定位先将小船开到桩位附近抛锚经测量后微调管桩位置,在定位架上标记桩位,钢管桩依靠确定的桩位下放、振打。
4、钢管桩基础4.1 钢管桩打设首先测量定位后,履带吊挂振动锤夹住钢管桩起吊,放入定位导向框,利用自重将钢管桩下沉至覆盖层中一定深度,复测桩位和倾斜度,调整管桩直到满足设计要求和施工规范要求,开始振打钢管桩。
每根桩的振打尽量一气呵成,不宜停顿太长时间,以免桩间土恢复造成二次振打下沉困难。
打桩过程中用测量仪器随时监控垂直度,钢管桩的垂直度主要以夹箱口导向框控制,监测为辅。
发现桩发生倾斜,及时拔出调整垂直度重新打入。
钢管桩顶打入到距水面以上2米左右暂停,现场焊接接长以后,继续振打下沉,直到达到设计长度为止,钢管桩接头要求等强度连接。
一、工程概况本项目位于某跨河特大桥下游位置,为满足施工需求,特制定本钢栈桥专项施工方案。
特大桥由4跨连续刚构和37跨预制T梁组成,总跨度为1241032(4828048)连续刚构2532124m。
通航等级为级,百年一遇的洪水标高为H[1/100]274.06M,流量Q35630m3/s,流速V4.76m/s,施工水位为H1255.6m,最低通航水位为H2247.65m。
10月-来年4月份为枯水季节。
河床已无覆盖层,为泥质夹砂岩和砂岩。
二、设计荷载1. 栈桥桥址位于石梯巴河特大桥下游位置,从两岸边浅水区修建便道,再搭设栈桥,中部主航道12#-13#墩之间不搭设栈桥,栈桥合计长度230m。
2. 栈桥上部结构为型钢和贝雷梁组拼结构,下部结构为钢管桩加型钢承重梁结构。
3. 栈桥基础采用630,10mm的钢管桩。
每墩由四根桩组成,桩间距纵桥向为2m,横桥向为3m。
4. 具体计算荷载根据实际施工情况进行考虑,按70T履带自行式起重车吊重不超过30吨,按1.1系数进行计算。
三、施工部署1. 施工组织机构:成立钢栈桥施工项目部,负责整个施工过程的组织、协调和管理工作。
2. 施工任务划分:将施工任务分为前期准备、基础施工、上部结构施工、桥面系施工和拆除等阶段。
3. 临时设施布置:搭建临时施工便道,设置施工人员宿舍、办公室、材料仓库等临时设施。
4. 交通运输组织:确保施工车辆和人员顺畅通行,确保施工材料及时到位。
四、施工工艺1. 基础施工:- 采用机械打桩法,将钢管桩打入河床。
- 钢管桩打入后,进行桩顶连接和固定。
- 在桩顶铺设型钢承重梁,作为栈桥的下部结构。
2. 上部结构施工:- 搭设型钢和贝雷梁组拼结构,作为栈桥的上部结构。
- 根据施工需求,对上部结构进行加固和支撑。
3. 桥面系施工:- 搭设桥面系,包括桥面板、排水系统、照明设施等。
- 确保桥面平整、排水畅通。
4. 拆除:- 在工程结束后,按照规定程序进行栈桥拆除。
钢栈桥施工方案1. 引言钢栈桥是一种常见的桥梁形式,通常用于跨越河流、道路、铁路等交通障碍物。
本文档旨在介绍钢栈桥的施工方案,包括施工准备、施工流程、安全措施和质量保障等方面内容,以保证顺利完成钢栈桥的建设。
2. 施工准备2.1 人力资源施工队伍应配备有合适的人力资源,包括结构工程师、钢材加工工人、焊接工人、起重机操作员等。
他们应具备相关的专业知识和经验,能够熟练操作施工设备和工具。
2.2 材料准备施工前,应根据设计要求准备所需要的材料,包括钢材、螺栓、焊材等。
材料应经过合理的采购和检验,以确保质量符合标准要求。
2.3 设备准备施工过程中需要使用到的设备包括起重机、焊接设备、切割设备等。
这些设备应经过检查和维护,确保其正常运行并具备安全性。
3. 施工流程3.1 基础施工首先,需要进行桥墩和桥台的基础施工。
根据设计要求,确定桥墩和桥台的位置和尺寸,进行挖掘和浇筑混凝土等工作。
3.2 钢桥梁安装在完成基础施工后,开始进行钢桥梁的安装。
首先,将预制的桥梁部件(如钢箱梁)运至施工现场,并利用起重机将其吊起。
然后,根据设计要求将桥梁部件逐一连接起来,使用螺栓和焊接等方法进行固定。
3.3 桥面铺设安装完成钢桥梁后,进行桥面铺设工作。
根据设计要求,选择适合的材料进行桥面铺设,如沥青混凝土或钢板等。
铺设完成后,进行调整和检查,确保桥面平整、牢固。
3.4 完善工程在完成桥梁基础施工、钢桥梁安装和桥面铺设后,需要进行一系列完善工程,包括护栏的安装、照明设施的设置、交通标志的挂设等。
这些工程是确保钢栈桥的安全和功能完善的重要环节。
4. 安全措施4.1 施工现场安全在施工现场应设置合适的围栏和警示标志,明确施工区域,并禁止无关人员进入。
同时,施工人员应戴好安全帽,穿着合适的工作服和防护手套等。
特别是在高空施工以及起重过程中,应设置安全网和吊篮,确保工人的人身安全。
4.2 设备操作安全设备操作员应经过培训并持有相应的操作证书。
钢栈桥施工方案目录一.工程概况及钢栈桥基本结构 (2)二.栈桥布置及结构型式 (2)三.钢栈桥其它设施 (3)四.计划投入人员 (3)五.组织设备进场和到场方法 (4)六.栈桥施工组织安排 (4)七.栈桥施工进度 (4)八.钢栈桥施工工艺 (4)九.栈桥施工注意事项 (6)十.质量保证措施 (7)十一.安全生产目标 (8)沿潭大桥左幅7#墩人行钢栈桥施工方案一.工程概况及钢栈桥基本结构沿潭大桥左右线分离,起讫里程分别为ZK28+279.48~ZK29+156.52、K28+305.38~K29+094.52,组合跨径分别为5×40m+65m+110m+65m+10×40m、3×40m+65m+110m+65m+10×40m。
其中,主桥上部结构为65+110+65m三跨预应力混凝土连续刚构箱梁。
因该地区夏季雨水丰沛,左7#墩地势特殊,靠山临春江河,暴雨洪水时常发生,影响正常施工作业,因此拟建一人行钢栈桥,便于左7#墩混凝土浇筑时泵管搭设施工及行人通行。
栈桥总长约29m,最高处高度为12m,布置在垂直于路线前进方向左幅7#墩承台上侧,其一端与临边乡道连接,采用条形混凝土做基础;另一端至左幅7#墩承台上4米处,采用碗扣架做支撑基础。
二.栈桥布置及结构型式栈桥总长为29m,钢栈桥采用三跨连续梁方案,采用10m跨径,全部为型钢栈桥。
因春江河无通航要求,历年最高水位在正常水位以上4m左右。
栈桥下部结构按混凝土条形基础承载力设计。
单排桩采用C15砼基础,基础顶面预埋2块80cm×80cm×2cm钢板,其上焊接2×Φ609mm钢管桩,分别设置在正常河道岸边处,基础承受来自水流的冲击力。
桩顶采用2I40工字钢做跨径纵梁支撑,工字钢上按1m/道设置横梁,横梁采用[16槽钢,槽钢上满铺5cm厚方木板。
单支墩钢管桩单排采用2Ф609mm×14mm的螺旋钢管桩布置形式横桥向中心间距为1.6m。
钢栈桥专项施工方案一、背景介绍钢栈桥广泛应用于现代交通建设中,具有承载能力强、施工周期短、造价相对较低等优势。
本文将就钢栈桥专项施工方案进行详细介绍。
二、施工前准备工作1. 资料准备:收集相关设计图纸、施工规范、工程量清单等资料,并进行详细整理。
2. 地勘工作:对施工区域进行地质勘探,了解地质条件,为施工方案提供依据。
3. 材料准备:根据工程要求,采购符合规范要求的钢材、焊接材料等。
三、施工步骤1. 基础施工:根据设计图纸进行基础的施工,包括挖掘基础坑、浇筑混凝土、固定基础金属结构等。
2. 栈桥组装:将生产好的栈桥结构运输到施工现场,进行组装。
注意安全,使用适当的起重设备进行吊装操作。
3. 焊接作业:根据设计要求,进行栈桥组件之间和组件与基础之间的焊接作业,确保焊接接头质量达到相关标准。
4. 补充构件安装:根据设计要求,安装扶手、防护栏杆等辅助构件,确保栈桥使用安全。
5. 螺栓连接:对需要螺栓连接的部位进行螺栓安装,保证栈桥整体结构的稳定性。
6. 防腐处理:对栈桥结构进行防腐处理,延长其使用寿命。
7. 美化装饰:对栈桥进行外观装饰,提升环境美观度。
四、施工安全措施1. 施工现场设立安全警示标志,并划定安全通道。
2. 施工人员必须穿戴好安全装备,如安全帽、工作服等。
3. 严格执行焊接作业相关安全规范,保证焊接质量。
4. 施工现场设置合理的施工围挡,防止附近人员进入危险区域。
5. 完成每项施工工序后,进行必要的检查和试验,确保质量安全。
五、施工注意事项1. 在施工过程中,严格按照施工方案进行,不得自行更改。
2. 严禁在因雨雪、大风等恶劣天气条件下进行施工。
3. 高处作业人员必须系好安全带,并经过相应培训。
4. 施工现场必须保持整洁,及时清理施工垃圾等杂物。
六、施工工期和进度安排1. 依据工程量清单和施工工艺要求,制订详细的施工计划。
2. 紧密配合材料供应,确保施工进度。
3. 合理安排施工任务,确保施工工期的合理安排。
钢栈桥施工方案1、钢栈桥使用功能(1)满足80t履带吊在桥面行走及起吊20t重物;(2)满足施工人、材、机通行要求。
(3)满足9m3混凝土罐车通行。
(4)钢栈桥限速5km/h。
2、栈桥构造(1)钢管桩采用φ630mmm×8mm钢管桩,横向均布两根,间距4.5m,加宽段加设1根;在联与联之间设置制动墩,纵向间距4.5m,制动墩处单排3根管桩,横向间距2.25m;桥台处两排钢管桩纵向间距3m,横向单排3根,间距2.25m;钢管桩间采用[20a连接系连接。
(2)连接系:[20a连接系焊接在管桩顶下50cm处,横向连接系为单根槽钢,纵向连接系为双拼槽钢。
(3)承重横梁:承重横梁采用双拼工45a型钢制作,在对应钢管桩顶位置设置加劲肋板。
横梁嵌入钢管桩30cm,并用加劲钢板加固。
(4)承重纵梁采用工45a型钢制作,在对应钢管桩顶位置设置加劲肋板,横向间距0.9m,贝雷梁每12m跨设20mm伸缩缝。
(5)分配梁:分配梁支承桥面板,采用I20a型工钢按间距75cm排列在承重纵梁上,采用固定件与纵梁固定。
(6)桥面板:桥面板尺寸为5.99×3m,面板为10mm厚花纹钢板,纵向板肋为I12.6工字钢按30cm间距焊接排列,横向肋为10mm钢板焊接在桥面板端头。
采用固定件与下方分配梁与贝雷梁连接。
(7)桥面系:护栏采用φ48mm×3mm钢管焊接而成,6m一组,必要时可用螺栓连接。
护栏高出桥面1.2m,竖杆1.9m一道,设三道横杆。
线路平台为φ16mm圆钢按3m 间距焊接在分配梁上。
3、栈桥断面布置钢栈桥标准断面(单位:mm )4、栈桥施工方案4.1施工流程图4.2施工工艺 4.2.1准备工作准备工作包括人员及技术准备,机械及材料准备,场地准备。
人员及技术准备:确定相关人员的岗位职责并进行三级技术交底,制订检查流程及相关表格。
机械及材料准备:钢管桩、贝雷梁、型钢等原材料,80t 履带吊、运输平板车、25t 汽车吊、交通船等。
场地准备:加工堆放材料场地的准备,施工便道的填筑以便材料和机械能到达栈桥搭设地点,履带吊作业场地的整平。
4.2.3钢管桩施工 1、振动锤选用振动锤的选用:G P R a -= 式中:[]a R ——振动锤的激振力;P —单桩承载力,按774KN 计;G ——振动锤自重,取60KN ;施工开始机械及材料准备 安装桥台打设钢管桩钢管桩加工铺设桩顶横梁及桩间连接系吊装承重纵梁桥台回填土基底清表铺设桥面板安装护栏,铺设管线等 下一道工序钢管桩找平、切槽、焊劲板 测量放样铺设分配梁R a =774KN-60KN =714KN性能参数类型电机功率 (kw )偏心力矩 (N ·m ) 激震力(kN ) 空载振幅(mm ) 质量(Kg ) DZ135 1358068838.27800故选用DZ135型振动锤,沉桩时以标高和贯入度双重控制,尚未到达设计标高时,以贯入度5cm/min 控制。
2、测量放样测量人员根据栈桥设计图纸,计算出每根钢管桩的坐标和标高,根据计算结果在湖岸边的控制点上设监测站,在钢管桩施工时进行实时监控测量,确保每根钢管桩定位准确,并做好施工测量记录。
测量人员应严格按照设计图纸控制栈桥中心线与桥位中心之间的距离。
防止轴线偏位造成对钢栈桥使用功能的影响。
3、钢管桩接长钢管桩接长采用对接满焊,焊缝要求饱满,并采用加固钢板进行加固连接,具体 尺寸钢管柱接长见详图。
1001030010010DD钢管桩接长详图在施工过程中接长时按照以下工艺进行:①接口清理:钢管桩对接前应作一定处理工作,对钢管桩接口两侧30mm 内的铁锈、氧化铁皮、油污清除干净,并显露出钢材的金属光泽。
②焊接:两钢管接头采用对接平焊,焊接为手工焊,按焊接工艺要求,焊接应控制走向顺序、焊接电流、焊缝尺寸。
每一焊道熔敷金属的深度或熔敷的最大宽度不应超过焊道表面的宽度,同一焊缝应连续施焊,一次完成。
③焊缝清理及处理:焊缝焊接完成后,清理焊缝表面的熔碴和金属飞溅物,焊工自行检查焊缝的外观质量;如不符合要求,应补焊或打磨,修补后的焊缝应光滑圆顺,不影响原焊缝的外观质量要求。
④焊接环境:湿度不宜高于80%;温度不得低于0℃。
相邻管节对接允许偏差应符合下表规定:相邻管节对接允许偏差项目允许偏差(mm)说明管径≤3 用管节周长之差来表示,次差≤3π(mm)对口板边高差<1焊缝外观允许偏差应符合下表规定:焊缝外观允许偏差项目允许偏差(mm)咬边深度不超过0.5mm,累计长度不超过焊缝长度的10%超高3mm表面裂缝、未熔合、未焊透不允许弧坑、表面气孔、夹渣不允许钢管桩在加工场加工好后,用平板车运输到施工地点。
平板车两侧设置栏杆或其它障碍物保护钢管桩,同时利用缆绳紧固,防止坠落;平板车装桩应采用多支垫堆放,垫木均匀放置,垫木顶面宜在同一平面上;钢管桩堆放、运输和起吊时保持平稳,避免钢管桩变形。
4、钢管桩起吊平板车将桩运至履带吊旁,用履带吊吊钩将桩吊起,然后放入打桩架并抱紧,利用专用夹具起吊钢管桩。
5、注意事项每根钢管桩下沉应一气呵成,不可中途停顿或较长时间的间隙,以免桩周土恢复造成继续下沉困难。
打桩下沉过程中测量用仪器随时监控垂直度。
在沉桩过程中要进行测量监控,并做好沉桩记录。
钢管桩的垂直度主要是靠夹具及架子来控制,夹具及架子对钢管桩起导向的作用。
沉桩施工中注意事项:(1)钢管桩是施工过程中应严格控制桩顶标高,且钢管桩垂直度满足<1%的要求。
(2)钢管桩利用全站仪进行定位。
(3)插桩初入土时依靠自重下沉,及时检查位置,如在桩沉入初期(1m~2m)发生较大倾斜,及时修正,或拔出重打。
(4)钢管桩平面位置偏差应按照《公路桥涵施工技术规范》(JTJ 041-2000)的相关规定进行控制,具体规定见下表:钢管桩平面位置偏差项目桩位平面位置桩顶标高倾斜率允许偏差±10cm ±10cm1%(5)桩顶损坏局部压曲应对该部割除并接长至设计标高。
(6)沉桩时以标高和贯入度双重控制,尚未到达设计标高时,以贯入度5cm/min 控制。
(7)钢栈桥施工期间,确保做好施工安全标志。
6、钢管桩打设及施工措施根据施工前计算好的钢管桩中心平面坐标,进行初定位。
使用履带吊和DZ型振动锤进行施工。
钢管桩打设时需搭设施工平台,将贝雷梁悬臂2片,施工平台固定在贝雷梁上,以便钢管桩定位,钢管桩、横梁焊接施工。
钢管桩在自身和振动锤重力下进入湖床后,重新测设钢管桩的平面位置,满足要求后启动振动锤将钢管桩振入湖床。
振动过程中管理人员通过全站仪和垂球对管桩纵横向的垂直度进行观测,并通过对讲机指挥履带吊前后、左右摆动以调整钢管桩的垂直度。
当钢管桩进入湖床2~3m,其平面位置及垂直度基本不会发生变化后,可松开吊钩,让钢管桩在振动锤的作用下继续振入。
钢管桩的垂直度主要是靠打桩锤的夹具及架子来控制,夹具及架子对钢管桩起到导向的作用。
垂直度控制以预防为主,纠偏为辅。
观测密度适当加大,随时了解沉桩状况。
如发现钢管桩下沉时有倾斜趋势,及时采取相应措施调整垂直度。
钢管桩打设好后,测量放点后按照设计标高抄平,并在钢管桩上标记明确。
钢管桩打设完成后,开始连接系施工。
钢管桩与连接系采用焊接连接。
首先由履带吊将连接系吊运至桩顶处,然后人工指挥将连接系降低至桩顶下50cm处进行焊接。
在施工过程中要保证焊接质量,以确保连接系的使用功能。
4.2.4桩顶横梁安装横梁由双拼I45a 工字钢组成,在钢管桩桩头切割成凹型,切割时要求倒角处呈现圆弧且曲线平缓,不得出现因过度烧伤出现棱角状,如果出现应修补成圆弧状。
凹槽深度为30cm ,底面宽度应与双拼工字钢宽度同宽,底部要求平直。
然后在钢管桩上焊接加固钢板1,焊接时应将加固钢板的顶面标高与凹槽的底面标高控制一致,加固钢板距离凹槽边缘4~5cm ,在加固钢板的外侧施焊,焊缝高度为6mm 。
然后将横梁放置在凹槽内,分别焊接加固钢板1和加固钢板2加固横梁与钢管柱的连接。
施工方法如下:首先在钢管桩上放出横梁轴线及下边线位置,使横梁轴线和钢管桩排架轴线重合,以保证钢管桩轴心受压。
利用气焊切割出安放横梁凹槽,并对切割下的钢管钢板进行压平处理,以备加固横梁使用。
在加工场内将2根横梁电焊接成整体,采用80T 履带吊进行安装,并采用钢板焊接加固。
30063045030020069150150450150150200300630横梁安装示意图4.2.5吊装承重纵梁采用工45a 型钢制作,在对应钢管桩顶位置设置加劲肋板,横向间距0.9m ,贝雷梁每12m 跨设20mm 伸缩缝。
纵向承重梁安装就位后,用[8槽钢焊接U 型卡,将其固定在横向2I45a 工字钢上。
4.2.6铺装分配梁、桥面板分配梁成捆吊装在贝雷梁上,然后人工摆放,间距75cm,摆放在贝雷梁腹杆节点处。
桥面板在加工厂加工完成后用平板车运至现场。
铺装桥面板时,顺桥向每块之间预留10mm缝隙。
桥面板铺装时两端必须搁置在下方分配梁上,防止形成探头板。
桥面板摆放到位后,安装桥面板固定件。
4.2.7安装桥面系及铺设管线护栏采用φ48mm×3mm钢管焊接而成,6m一组,必要时可用螺栓连接。
护栏高出桥面1.2m,竖杆1.9m一道,设三道横杆。
栏杆须涂刷防锈漆,围安全网。
在桥面板远离桥位方向安装线路平台,线路平台为φ16圆钢焊接在分配梁上。
管线安装在平台上,管线安装工艺参阅相关工艺。
4.2.8人员、机械安排劳动力安排表工种单位人数装吊工人8焊工人 6电工人 2司机人 4测量工人 2栈桥施工主要施工设备表序号设备名称规格单位数量备注1 履带吊80t 台 12 平板车10t 辆 13 交通船艘 14 汽车吊25t 辆 25 振动锤DZ90 台 15、质量保证体系5.1质量保证措施1)钢管桩倾斜率在1%以内,位置偏差在10cm以内,管节对口拼接时,相邻管节管径偏差小于3mm,相邻管节对口板边高差小于1mm,并应加焊连接板。
2)贝雷销必须安装插销,贝雷销外表涂黄油,便于安装和拆除,定期检查贝雷销的情况,看是否有滑出。
3)各种限位件、连接系必须安装牢固。
5.2维护保养5.2.1结构维护保养1)制定《栈桥交通管理办法》,从人员、车辆、荷载、标志、通行、用电、环保、处罚等方面加以规定,将因施工机械违章对栈桥造成的损坏减小到最低程度,从而起到对钢栈桥的日常维护保养的作用。
2)在栈桥进口竖立标明载重等级、限制车速等重要通行规则的标志牌,严防超载、超速运行,确保交通运营安全。
3)栈桥使用寿命不小于24个月,必要的维护是保证栈桥使用期正常运营的有力保障,定期对栈桥进行全方位的检查和保养,以确保栈桥的使用安全。
4)设立沉降观测点对基础钢管桩进行观测, 若发现基础有不均匀沉降,立即加以处理。
