综采工作面过陷落柱安全措施(2020新版)
- 格式:docx
- 大小:49.96 KB
- 文档页数:10

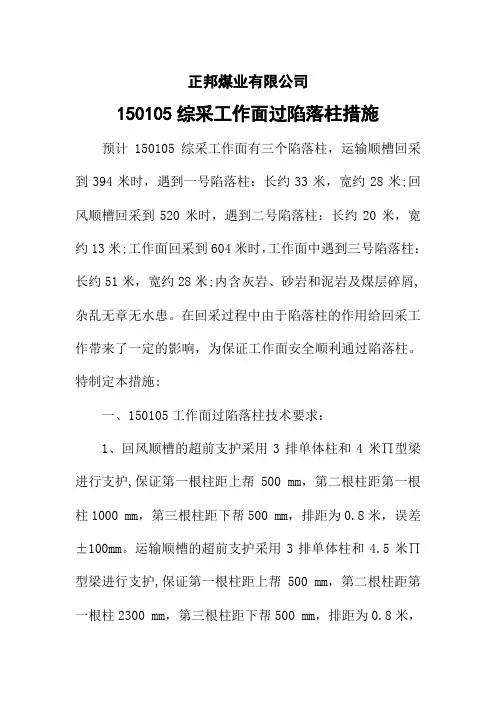

正邦煤业有限公司150105综采工作面过陷落柱措施预计150105综采工作面有三个陷落柱,运输顺槽回采到394米时,遇到一号陷落柱:长约33米,宽约28米;回风顺槽回采到520米时,遇到二号陷落柱:长约20米,宽约13米;工作面回采到604米时,工作面中遇到三号陷落柱:长约51米,宽约28米;内含灰岩、砂岩和泥岩及煤层碎屑,杂乱无章无水患。
在回采过程中由于陷落柱的作用给回采工作带来了一定的影响,为保证工作面安全顺利通过陷落柱。
特制定本措施:一、150105工作面过陷落柱技术要求:1、回风顺槽的超前支护采用3排单体柱和4米∏型梁进行支护,保证第一根柱距上帮500 mm,第二根柱距第一根柱1000 mm,第三根柱距下帮500 mm,排距为0.8米,误差±100mm。
运输顺槽的超前支护采用3排单体柱和4.5米∏型梁进行支护,保证第一根柱距上帮500 mm,第二根柱距第一根柱2300 mm,第三根柱距下帮500 mm,排距为0.8米,误差±100mm。
2、支柱初撑力90KN,支架的初撑力31.5pa,支架成直线状态布置。
3、加强上隅角支护质量管理,打好切顶柱,若顶板不落时及时进行砌墙,防止出现顶板大面积空洞,造成瓦斯积聚。
4、保证工作面“三直、一平、二畅通”。
5、如果工作面岩石岩硬,采用打眼放炮震动与滚筒装运结合的方法。
二、安全措施1、过陷落柱时,综采队必须有一名队长现场跟班,统一指挥,随时处理现场存在的安全隐患,保证安全施工。
2、安全员每班必须巡视过陷落柱的安全情况,保证现场支护质量及支护强度,发现安全隐患必须通知现场作业人员立即进行处理,处理安全隐患时,队长及安全员必须在现场监督。
3、在过陷落柱时,矿管理人员经常深入现场进行技术指导,及时解决现场存在的技术问题。
4、过陷落柱前,现场施工人员必须严格检查工作面所有设备及支护情况,发现问题及时处理,保证过陷落柱时的设备完好和支架的支撑强度。
综采工作面过陷落柱安全技术措施静态爆破背景随着我国煤炭产业的快速发展,煤炭企业逐渐向大型和深部煤矿转型。
在煤炭开采过程中,存在各种安全隐患,其中,煤层顶板高压裂隙、底板冒顶和过陷落柱等问题,一直困扰着煤炭企业的生产和安全管理。
其中,综采工作面的过陷落柱问题是一个常见的难点问题,在煤炭的开采过程中经常遇到,对煤炭的生产和人员的安全都带来了不小的威胁。
如何有效处理综采工作面的过陷落柱问题,成为了煤炭企业的难点工作。
综采工作面过陷落柱的安全问题综采工作面的过陷落柱问题,主要存在以下两个安全难点:1. 过陷落柱的位置、规模难以预测和判断。
由于地质条件的复杂性,过陷落柱的位置、规模无法准确预测和判断。
如果在采煤过程中没有及时处理,会造成煤层受到破坏,导致地面塌陷、产量下降、安全事故等后果。
2. 过陷落柱的处理难度大、风险高。
传统的处理方法主要是使用喷浆、钻孔、注浆等方式进行处理,但是这些方法操作难度大,而且容易产生一定的风险,因为在综采工作面进行喷浆、钻孔等操作时,存在失控风险,容易造成构件松动、冲击地压等危险。
如何应对综采工作面过陷落柱的安全难点为了有效处理综采工作面的过陷落柱问题,煤炭企业可以采用静态爆破技术,具体技术措施如下:1. 建立基本的爆破设计参数针对不同的过陷落柱位置和规模,建立相应的爆破设计参数,包括:炮孔间距、爆破药量、炮孔深度、雷管布置方式、起爆序列等,以保证爆破效果和安全性。
2. 采用选用安全的爆破药材在静态爆破中,使用合适的爆破药材至关重要,煤炭企业应选用安全可靠的爆破药材,以避免漏爆、暴走等安全事故的发生。
3. 针对不同位置制定爆破方案针对不同过陷落柱的位置,制定相应的爆破方案,尤其是对于靠近巷道和机械设备的过陷落柱,需要特别注意控制爆破药量和起爆时间,避免冲击地压等安全事故的发生。
4. 加强现场安全监测在静态爆破作业时,需要严格加强现场安全监测,包括:振动、震动、气体含量等方面的监测,以避免安全事故的发生。

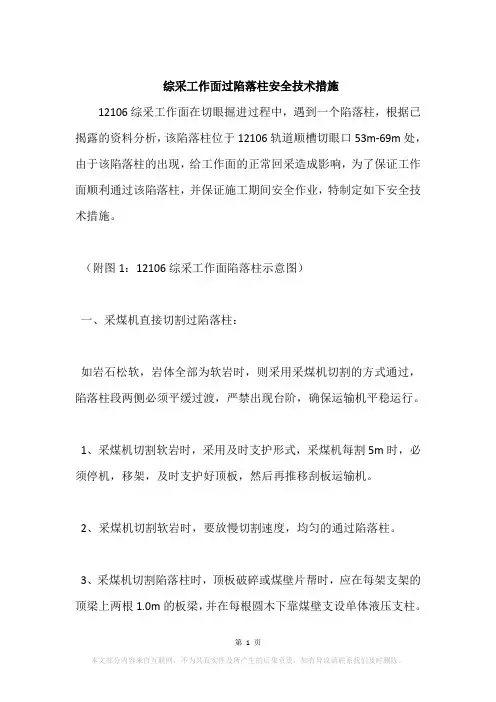

综采工作面过陷落柱安全技术措施12106综采工作面在切眼掘进过程中,遇到一个陷落柱,根据已揭露的资料分析,该陷落柱位于12106轨道顺槽切眼口53m-69m处,由于该陷落柱的出现,给工作面的正常回采造成影响,为了保证工作面顺利通过该陷落柱,并保证施工期间安全作业,特制定如下安全技术措施。
(附图1:12106综采工作面陷落柱示意图)一、采煤机直接切割过陷落柱:如岩石松软,岩体全部为软岩时,则采用采煤机切割的方式通过,陷落柱段两侧必须平缓过渡,严禁出现台阶,确保运输机平稳运行。
1、采煤机切割软岩时,采用及时支护形式,采煤机每割5m时,必须停机,移架,及时支护好顶板,然后再推移刮板运输机。
2、采煤机切割软岩时,要放慢切割速度,均匀的通过陷落柱。
3、采煤机切割陷落柱时,顶板破碎或煤壁片帮时,应在每架支架的顶梁上两根1.0m的板梁,并在每根圆木下靠煤壁支设单体液压支柱。
单体液压支柱规格:DW20/100,板梁规格:长1.0m,宽0.18m,厚0.2m。
如果岩性松软时,板梁无法控制顶板时,应在板梁上铺设菱形网来控制顶板。
二、人工打眼放炮过陷落柱:如岩石变硬,采煤机无法通过时,则采用人工打眼、放炮的方式通过,打眼、放炮安全技术措施如下:1、工艺流程交接班处理隐患→ 打眼→ 装药→ 放炮→ 出渣→ 拉架、移溜。
2、作业形式及要求(1)交接班处理隐患施工前后及施工过程中,跟班队长、班长必须带领相关人员对作业地点的安全状况进行详细检查,发现问题必须及时处理,确认无危险后方可施工。
(2)打眼采用7655型高频风钻,配合2.0米长钻杆。
施工人员必须按照爆破图表规定打眼。
(附图2:12106工作面过陷落柱炮眼布置示意图)风钻采用Φ19高压管,通过轨道巷压风管供风,炮眼布置为三排五花眼,间距为1.0m,炮眼深度1.5m。
装药量200g/眼。
(3)装药使用三级煤矿许用乳化炸药,药卷规格为¢23mm×200mm,重0.2Kg /卷,1-3-5段毫秒延期电雷管引爆,使用MFB-100型防爆发爆器全断面一起起爆。
经坊煤业3-802综采工作面中的陷落柱具备导水性等特性,可能会导致煤炭开采过程中出现突水问题,将会对采煤安全等造成一定影响,不利于后续各项工作合理开展。
为此,相关单位必须加强对工作面陷落柱处理工作的重视,结合顶板和底板控制工作,合理调控,不断提高综采工作面陷落柱处理质量。
1 综采工作面陷落柱概况地测科下发的综采工作面地质说明书表明,在综采工作面回采至390m处,有一陷落柱,平面形态为椭圆形,长轴方向为南北走向,长轴为87m,短轴为28m,影响正常回采。
目前综采工作面已回采350余米,距陷落柱约40m。
该陷落柱揭露前、后会对工作面安全生产造成一定影响,给现场安全管理造成困难。
为此,相关人员必须加强重视,结合煤层顶底板情况来开展后续各项工作,不断提高其工作质量。
2 综采工作面过陷落柱技术2.1 前期准备工作过陷落柱技术应用时,相关人员必须加强对回风顺槽顶板淋水情况的重视,结合施工过程中可能出现的突水问题,合理调整,将各类排水设备安排到位。
同时,为保证陷落柱处理质量,相关人员必须在前期就将过构造期间所需的物料和相关工具准备到位,避免在工作过程中出现材料问题而停工。
2.2 陷落柱切割和顶板控制工艺在过陷落柱应用过程中,由于柱体中的岩块排列比较松散,缺乏秩序性,因而可能会存在致密构造和其它相关构造,包含细粒砂岩等多种岩石成分,将会产生较大的陷落柱改变强度。
同时,由于工作面与其他采空区工作面的距离相对较近,工作过程中必须加强对地面塌陷等可能出现的问题的重视,结合现场实际情况,合理开展各环节处理工作。
当陷落柱影响区域内的岩石比较松软时,可以直接应用采煤机切割作业,结合前滚筒割顶和后滚筒割底岩的方式来开展工作。
工作人员必须加强对顶板漏矸和帮滑坡等问题的重视,发现该类问题时及时停机,结合工作规定开展顶板管理工作,避免上料对其后续各项工作造成影响。
为了保证采煤机工作安全,工作人员还应当加强前后滚筒水平性的重视,结合柱体影响区域的实际情况来开展工作,避免在工作过程中出现漂高啃低等问题。

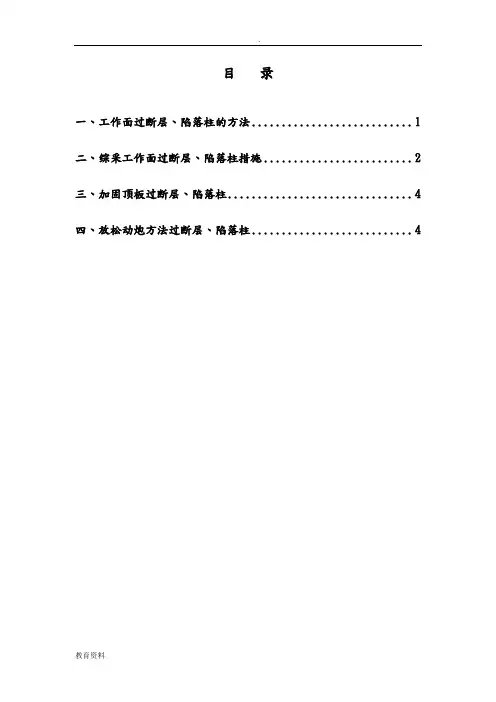

目录一、工作面过断层、陷落柱的方法 (1)二、综采工作面过断层、陷落柱措施 (2)三、加固顶板过断层、陷落柱 (4)四、放松动炮方法过断层、陷落柱 (4)综采工作面过断层、陷落柱专项安全技术措施在综采工作面推进过程中,时常会遇到大小不同的地质构造变化断层、陷落柱带。
为保证顺利通过该地质构造,杜绝漏冒顶事故的发生,确保安全生产,在综采采区和工作面设计时,应尽量探明断层、陷落柱的数量、要素及其对综采生产的影响程度,采取相应对策妥善处理,因此特制定如下安全技术措施:一、工作面过断层、陷落柱的方法1、搬家跳采当工作面中部、端部遇落差较大、走向较长的垂直断层、陷落柱或斜交断层时,为躲过断层、陷落柱影响区,可在工作面前方重新掘开切眼,工作面设备搬迁到新切眼后断续向前推进。
2、开掘绕巷当工作面端部遇到难以通过的断层、陷落柱时,在探明其影响范围后 掘绕道缩短工作面长度,甩掉断层、陷落柱影响区。
3、放弃综采当综采工作面设计因断层、陷落柱等地质构造影响难以实现综采,或综采工作面开采过程中发现难以通过的断层、陷落柱时,可以放弃用综采开采,改用其他方法开采。
4、直接硬过当断层、陷落柱落差小于采高的2/3,断层、陷落柱影响范围小于30m,断层、陷落柱处围岩的硬度系数f﹤10时,工作面可以直接通过。
二、综采工作面过断层、陷落柱措施综采工作面通过断层、陷落柱时,由于断层、陷落柱处岩石破碎,很容易造成工作面冒顶。
在处理断层、陷落柱处岩石时,如果方法不当容易损坏液压支架、采煤机、刮板输送机。
又由于工作面通过断层、陷落柱加大了工作面走向或倾斜方向的倾角时,液压支架容易发生倒架事故。
为了防止过断层、陷落柱时发生上述事故,应采取下列技术安全措施。
1、调整工作面与断层、陷落柱线的夹角如果工作面与断层、陷落柱线互相平行或夹角小,则在工作面的暴露范围大,顶板难以维护;工作面与断层、陷落柱线夹角大,则通过的时间长,但暴露面积小,顶板易维护。
为了使断层、陷落柱与工作面交叉面积尽量小,有时可在通过前预先调整工作面,使其与断层、陷落柱保持一定夹角。
综采面回撤安全措施一、收尾前的准备工作(1)加强工作面顶板管理,确保工作面正常推进。
(2)调整工作面两顺槽的推进进度,把工作面与风、运两巷调整为垂直角度,并保证工作面采高达到2.4米。
(3)对工作面所有机电设备和高压管路进行全面检修,以确保工作面收尾阶段的正常推进。
(4)加强工作面两巷的支护,确保两巷支护良好,安全畅通。
(5)对工作面回风巷的轨道路线进行全面检查,不合格的地方要及时修复和加固。
(6)准备好工作面收尾阶段所需的材料。
(7)对两巷停采线进行明确标识。
二、收尾技术措施:(1)工作面距停采线16米时,工作面停止放顶煤。
(2)铺金属网:工作面距停采线15米时,铺单层金属网,至停采线10米,铺双层金属网,铺网要从机头(或机尾)向机尾(机头)方向铺设,短边搭接30cm,长边搭接10cm,孔孔相连并与两巷金属网连接好,所有金属网必须撑紧、铺整齐,移架时不准出现撕网现象(一旦有撕网现象,必须加补),金属网规格为1×10m,金属网数量为400片。
(3)铺3米木料至停采线6.4米时,支架上方平行于工作面铺3m长木料,木料要从机头(或机尾)向机尾(机头)方向铺设,首尾相接,隔1 m铺1排,共铺4排,上一排与下一排交替布置。
在铺设木料期间,工作面净高(支架下至底板高度)不准低于2.2m ,3m 木料规格为3×0.16×0.16m,数量为240根。
(4)开帮至停采线2.2m时,支架停止前移,进行开帮工作。
a、开帮割第一刀煤工艺要求机组割煤前进,顺序落下支架顶梁,并将1.5m的木料-端插入支架顶梁上,另一端伸至煤壁作抬棚用,每架支架顶梁上放两根棚梁,间距0.75m ,插好后及时将支架升起管理顶板,如果顶板破碎,必须打好煤帮贴帮柱,1.5m 木料规格1.5×0.16×0.16m,数量为200根。
第一刀过后,支架推溜千斤顶摘开,用单体柱将溜子顶向煤壁,进度必须保证0.6m。

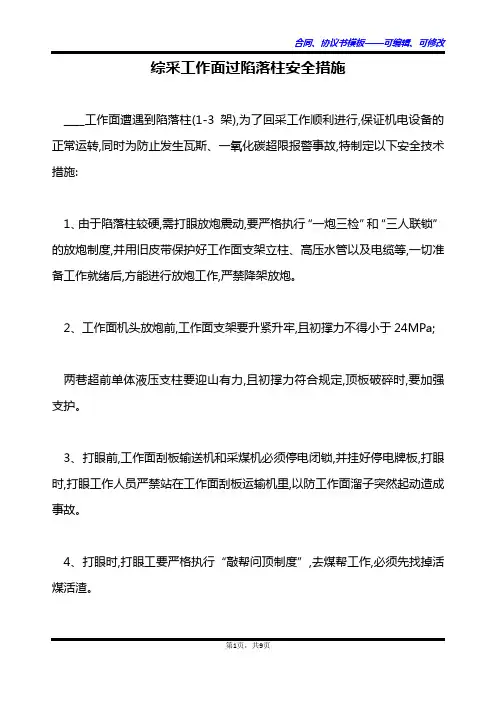

综采工作面过陷落柱安全措施____工作面遭遇到陷落柱(1-3架),为了回采工作顺利进行,保证机电设备的正常运转,同时为防止发生瓦斯、一氧化碳超限报警事故,特制定以下安全技术措施:1、由于陷落柱较硬,需打眼放炮震动,要严格执行“一炮三检”和“三人联锁”的放炮制度,并用旧皮带保护好工作面支架立柱、高压水管以及电缆等,一切准备工作就绪后,方能进行放炮工作,严禁降架放炮。
2、工作面机头放炮前,工作面支架要升紧升牢,且初撑力不得小于24MPa;两巷超前单体液压支柱要迎山有力,且初撑力符合规定,顶板破碎时,要加强支护。
3、打眼前,工作面刮板输送机和采煤机必须停电闭锁,并挂好停电牌板,打眼时,打眼工作人员严禁站在工作面刮板运输机里,以防工作面溜子突然起动造成事故。
4、打眼时,打眼工要严格执行“敲帮问顶制度”,去煤帮工作,必须先找掉活煤活渣。
5、打眼时,如发现打眼出有异常情况应立即停止打眼,待检查处理问题后,方可继续进行打眼工作。
6、炮眼要求:炮眼布置方式为三花眼,眼深不少于1.5m,眼距为0.8m,炮眼与煤壁夹角约为75°,炮眼与水平面的夹角约为10°~15°。
7、打眼时要采用湿式打眼,煤尘大时,要及时的洒水灭尘。
8、打眼时,班长要指定一名负责人负责打眼工作,并保证安全,统一协调指挥。
9、放炮时,采用分组装药,装药量为1-2卷/眼,一组装药,必须一次起爆,每次拉炮数量不得超过5个,顶板破碎,有淋水、压力大等地段要视现场情况酌减,必要时一次拉一炮,每次拉完炮后,要先维护好顶板,方可继续拉炮,拉炮时间间隔不得小于10min, 从而保证瓦斯、一氧化碳能够及时的疏散,杜绝出现报警事故的发生。
10、放炮时,必须按规定使用炮泥和水泡袋。
放炮前后,要洒水灭尘。
11、割煤时,当有大块掉下后,人员站在支架下用大锤将大块破开,严禁外开大块。
12、放炮前,必须经瓦斯员检测后,为防止发生瓦斯超限事故,当工作面瓦斯浓度低于0.5%,方准放炮;否则不准放炮。

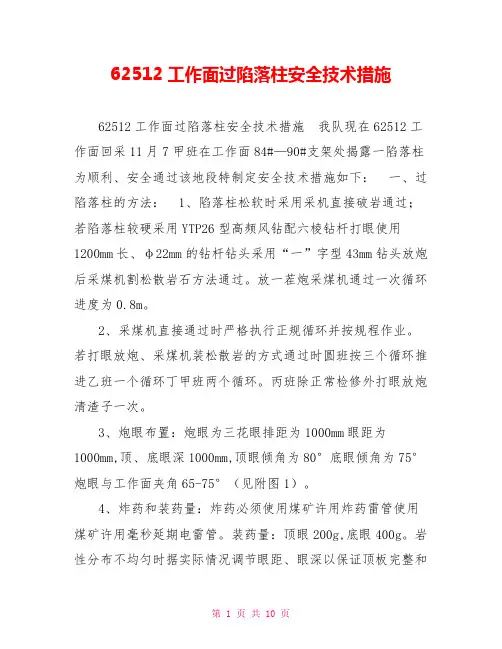

62512工作面过陷落柱安全技术措施62512工作面过陷落柱安全技术措施我队现在62512工作面回采11月7甲班在工作面84#—90#支架处揭露一陷落柱为顺利、安全通过该地段特制定安全技术措施如下:一、过陷落柱的方法: 1、陷落柱松软时采用采机直接破岩通过;若陷落柱较硬采用YTP26型高频风钻配六棱钻杆打眼使用1200mm长、φ22mm的钻杆钻头采用“一”字型43mm钻头放炮后采煤机割松散岩石方法通过。
放一茬炮采煤机通过一次循环进度为0.8m。
2、采煤机直接通过时严格执行正规循环并按规程作业。
若打眼放炮、采煤机装松散岩的方式通过时圆班按三个循环推进乙班一个循环丁甲班两个循环。
丙班除正常检修外打眼放炮清渣子一次。
3、炮眼布置:炮眼为三花眼排距为1000mm眼距为1000mm,顶、底眼深1000mm,顶眼倾角为80°底眼倾角为75°炮眼与工作面夹角65-75°(见附图1)。
4、炸药和装药量:炸药必须使用煤矿许用炸药雷管使用煤矿许用毫秒延期电雷管。
装药量:顶眼200g,底眼400g。
岩性分布不均匀时据实际情况调节眼距、眼深以保证顶板完整和崩落的岩石块度大小均匀要求崩落岩块的直径最大不超过300mm. 5、装药采用正向装药严禁反向装药。
必须使用水炮泥由里向外逐渐捣实炮土填充不少于眼深的一半。
二、工程质量及顶板管理: 1、严格执矿安全质量标准化检查标准过陷落柱期间工作面采高控制在 2m(±100mm)。
2、加强工作面工程质量管理严禁头尾亏刀陷落柱处要割直割平支架接顶严密支撑有力。
确保每刀的推进度达到0.8 m。
工作面保持“三直、一平、两畅通”。
3、陷落柱内部及两侧的顶板要平缓过度和煤层顶板保持水平。
保证进、出陷落柱时支架接顶严密防止发生漏冒顶事故。
4、加强陷落柱范围内及前后五道支架的检修维护工作保证过陷落柱期间所有支架能正常运作。
过陷落柱期间工作面不得有倒架、叠架、低头的支架且支架的初撑力达到24MPa。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
综采工作面过陷落柱安全措施
(2020新版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
综采工作面过陷落柱安全措施(2020新版)
Xx工作面遭遇到陷落柱(1-3架),为了回采工作顺利进行,保证机电设备的正常运转,同时为防止发生瓦斯、一氧化碳超限报警事故,特制定以下安全技术措施:
1、由于陷落柱较硬,需打眼放炮震动,要严格执行“一炮三检”和“三人联锁”的放炮制度,并用旧皮带保护好工作面支架立柱、高压水管以及电缆等,一切准备工作就绪后,方能进行放炮工作,严禁降架放炮。
2、工作面机头放炮前,工作面支架要升紧升牢,且初撑力不得小于24MPa;两巷超前单体液压支柱要迎山有力,且初撑力符合规定,顶板破碎时,要加强支护。
3、打眼前,工作面刮板输送机和采煤机必须停电闭锁,并挂好停电牌板,打眼时,打眼工作人员严禁站在工作面刮板运输机里,
以防工作面溜子突然起动造成事故。
4、打眼时,打眼工要严格执行“敲帮问顶制度”,去煤帮工作,必须先找掉活煤活渣。
5、打眼时,如发现打眼出有异常情况应立即停止打眼,待检查处理问题后,方可继续进行打眼工作。
6、炮眼要求:炮眼布置方式为三花眼,眼深不少于1.5m,眼距为0.8m,炮眼与煤壁夹角约为75°,炮眼与水平面的夹角约为10°~15°。
7、打眼时要采用湿式打眼,煤尘大时,要及时的洒水灭尘。
8、打眼时,班长要指定一名负责人负责打眼工作,并保证安全,统一协调指挥。
9、放炮时,采用分组装药,装药量为1-2卷/眼,一组装药,必须一次起爆,每次拉炮数量不得超过5个,顶板破碎,有淋水、压力大等地段要视现场情况酌减,必要时一次拉一炮,每次拉完炮后,要先维护好顶板,方可继续拉炮,拉炮时间间隔不得小于10min,从而保证瓦斯、一氧化碳能够及时的疏散,杜绝出现报警事故的发
生。
10、放炮时,必须按规定使用炮泥和水泡袋。
放炮前后,要洒水灭尘。
11、割煤时,当有大块掉下后,人员站在支架下用大锤将大块破开,严禁外开大块。
12、放炮前,必须经瓦斯员检测后,为防止发生瓦斯超限事故,当工作面瓦斯浓度低于0.5%,方准放炮;否则不准放炮。
13、使用柔软的炸药,如果发现炸药发硬,经手揉搓后,还是发硬,则严禁使用。
14、装药时,药卷间不得有岩、煤粉等隔离物,以免影响爆破效果及爆破引起药卷间隔离物燃烧,严禁用煤块、可燃物品封孔。
15、要控制好拉炮间隔时间,保证放炮产生的炮烟(如瓦斯、一氧化碳及二氧化氮等有害气体)能及时的扩散,防止回风流中有害气体超限。
16、采煤机割顶底煤,将支架下浮煤清理干净,并洒水灭尘,防止采空区丢煤自燃,产生一氧化碳等。
17、下隅角悬挂一道风帐,减少采空区供风,有效利用风流将工作面放炮产生的一氧化碳及时吹散、稀释。
18、工作面放炮执行以下安全技术措施
(1)放炮工作必须由专职放炮员担任,严格执行“一炮三检”放炮制。
(2)雷管和火药必须分开放在不同的箱内,并分开5-8米,严禁乱放、乱扔,炮药箱必须放在顶板完整、支架完好,避开机械电气设备的安全地点,每次放炮时,都必须把炮药箱放到警戒线以外的安全地点。
(3)从成束的电雷管中抽取单个电雷管时,不得手拉脚线硬拽管体,也不得的手拉管体硬拽脚线,应将成束的电雷管顺好,拉住前端脚线将电雷管抽出,抽出单个电雷管后,必须将其脚线短接。
(4)放炮执行一次打眼、一次装药、一次拉炮制度,严禁在同一工作面使用两个以上的发爆器。
(5)装配引药时必须遵守下列规定:
①必须在顶板完整、支架完好、避开电气设备的安全地点进行
操作,严禁坐在炮箱上装配引药,装配医药的数量应以当时放炮数量决定。
②必须防止电雷管受震动、冲击、折断脚线和损坏绝缘层。
③采用正向起爆,用竹签或木棍扎装雷管孔,严禁将电雷管捆在药卷上。
④将雷管装入药卷后,应用脚线缠绕在药卷上,并将雷管脚线短接。
⑤做引药工作只能由放炮员进行。
脚线的连接工作可由经过专门训练的班组长协助放炮员进行。
爆破母线连接脚线、检查线路和通电工作,只准由放炮员一人操作。
⑥装药时,要清除炮眼内的煤、岩粉,再用木质炮棍将药卷轻轻推入,严禁用力撞击药管。
装药时严禁开迎头溜子,装药点5米范围内严禁干与装药无关的工作。
⑦装药后,必须把雷管脚线悬空,严禁将雷管脚线、放炮母线同电气设备接触。
⑧放炮器手把、钥匙必须由放炮员随身携带,不得转交他人,
不到放炮时,不得将手把插入放炮器内,放炮后应及时将手把取下,摘下放炮母线并短接。
⑨炮眼必须采用软化炮土封堵,严禁使用其它物品代替,炮眼的封泥长度必须符合下列规定:
A、炮眼深度小于0.6米时,严禁装药放炮;
B、炮眼深度为0.6-1.0米时,封泥长度不小于炮眼深度的1/2;
C、炮眼浓度超过1.0米时,封泥长度不小于0.5米。
(6)有下列情况时,不得装药放炮:
①工作面控顶距离不符合规程规定或支架损坏时;
②装药前;放炮前,必须检查瓦斯浓度,放炮地点20米范围内的瓦斯浓度达到0.5%时;
③在放炮地点20米内的巷道有没有清理的煤、矸或其它物品堵塞巷道断面1/3以上时;
④炮眼异常,忽冷忽热,有显著的瓦斯涌出,煤岩松散等情况时;
(7)通电以后拒爆时,放炮员必须先取下钥匙,并将爆破母线
从电源上取下,扭接成短路,在等不小于5分钟,才可沿路线检查,找出拒爆原因。
(8)处理瞎炮时,必须在班组长指导下进行,并应在当班处理完毕。
如果当班未能处理完,放炮员应同下一班放炮员现场交接清楚。
处理瞎炮时,必须遵守下列规定:
①由于连线不良造成的瞎炮时,可重新连线放炮;
②在距瞎炮眼0.3米以外另打与瞎炮眼平行的新炮眼,重新装药起爆;
③严禁用镐刨或从炮眼中拽拉引药,或从引药中拽出电雷管,严禁将残眼内继续打眼加深,严禁用打眼的方法往外掏药,严禁用压风吹瞎炮眼;
④处理瞎炮眼的炮眼爆炸后,放炮员必须详细检查炸落的煤、矸,收集未爆的雷管;
⑤在处理瞎炮完毕前,严禁在该地点进行同处理瞎炮无关的工作。
(9)放炮前,班组长要安排专人所能通往放炮地点的巷道放好
警戒,警戒人员要站在警戒线以外的支架完整安全地点,警戒处要设栏杆或拉线,没有组长的通知,警戒人员不得随意撤除。
放炮警戒距离:工作面躲炮距离不小于60米,。
(10)每次放炮,放炮员必须最后离开放炮地点,并要在顶板完好、支架完整的安全地点拉炮。
放炮前,班组长必须清点人数,确认人数和警戒无误后,方可下达放炮口令。
放炮员接到放炮口令后,要先发出放炮警号,然后最少在等5分钟,方可拉炮。
(11)放炮后,班组长、放炮员、瓦检员必须要巡视放炮地点,检查通风、瓦斯、支架、瞎炮、残炮等情况,有问题必须先进行处理。
只有工作面炮烟吹散、隐患处理完、警戒撤离后,人员方可进入工作面作业。
(12)放炮母线连接必须符合下列要求:
①放炮母线必须使用煤矿专用放炮母线。
②雷管脚线和连接线、脚线与脚线之间的接头都必须悬挂,不得同轨道、电器设备、支架等导电物体接触,放炮母线要同电线、信号线等分挂巷道的两侧,如挂在巷内同一侧时,放炮母线必须挂
在电缆线的下方,并应保持0.3米以上的距离。
③放炮母线随用随挂,以免发生误接,严禁使用固定的放炮母线。
④只准采用绝缘放炮母线单回路放炮,严禁用轨道、金属管、大地等做回路。
⑤放炮后放炮母线必须拧成短路。
(13)井下严禁明火放炮、糊炮。
(14)放炮采用瞬发电雷管、3级煤矿许用乳化安全炸药,串联放炮。
19、每次施工前,班长要安排专门人员负责落实各项相关措施。
其它未尽事宜严格执行《煤矿安全规程》和《xx薄煤综采工作面作业规程》的相关规定。
综采队
2011年8月3日
