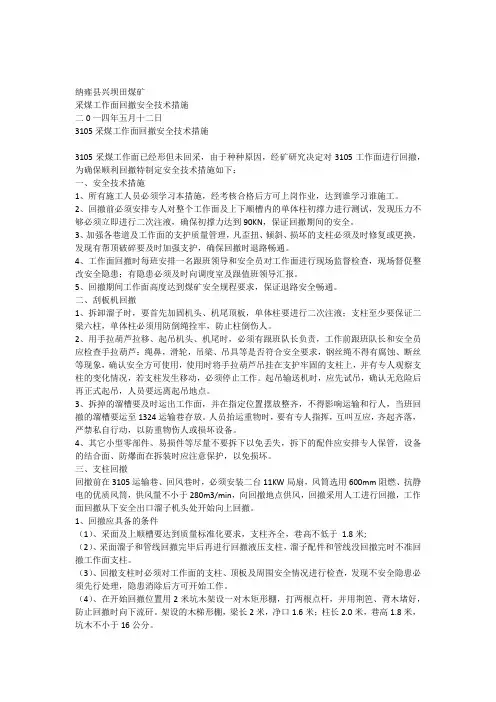

纳雍县兴坝田煤矿采煤工作面回撤安全技术措施二0一四年五月十二日3105采煤工作面回撤安全技术措施3105采煤工作面已经形但未回采,由于种种原因,经矿研究决定对3105工作面进行回撤,为确保顺利回撤特制定安全技术措施如下:一、安全技术措施1、所有施工人员必须学习本措施,经考核合格后方可上岗作业,达到谁学习谁施工。
2、回撤前必须安排专人对整个工作面及上下顺槽内的单体柱初撑力进行测试,发现压力不够必须立即进行二次注液,确保初撑力达到90KN,保证回撤期间的安全。
3、加强各巷道及工作面的支护质量管理,凡歪扭、倾斜、损坏的支柱必须及时修复或更换,发现有帮顶破碎要及时加强支护,确保回撤时退路畅通。
4、工作面回撤时每班安排一名跟班领导和安全员对工作面进行现场监督检查,现场督促整改安全隐患;有隐患必须及时向调度室及跟值班领导汇报。
5、回撤期间工作面高度达到煤矿安全规程要求,保证退路安全畅通。
二、刮板机回撤1、拆卸溜子时,要首先加固机头、机尾顶板,单体柱要进行二次注液;支柱至少要保证二梁六柱,单体柱必须用防倒绳拴牢,防止柱倒伤人。
2、用手拉葫芦拉移、起吊机头、机尾时,必须有跟班队长负责,工作前跟班队长和安全员应检查手拉葫芦:绳鼻,滑轮,吊梁、吊具等是否符合安全要求,钢丝绳不得有腐蚀、断丝等现象,确认安全方可使用,使用时将手拉葫芦吊挂在支护牢固的支柱上,并有专人观察支柱的变化情况,若支柱发生移动,必须停止工作。
起吊输送机时,应先试吊,确认无危险后再正式起吊,人员要远离起吊地点。
3、拆掉的溜槽要及时运出工作面,并在指定位置摆放整齐,不得影响运输和行人,当班回撤的溜槽要运至1324运输巷存放。
人员抬运重物时,要有专人指挥,互叫互应,齐起齐落,严禁私自行动,以防重物伤人或损坏设备。
4、其它小型零部件、易损件等尽量不要拆下以免丢失,拆下的配件应安排专人保管,设备的结合面、防爆面在拆装时应注意保护,以免损坏。
三、支柱回撤回撤前在3105运输巷、回风巷时,必须安装二台11KW局扇,风筒选用600mm阻燃、抗静电的优质风筒,供风量不小于280m3/min,向回撤地点供风,回撤采用人工进行回撤,工作面回撤从下安全出口溜子机头处开始向上回撤。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改工作面回撤安全技术措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes工作面回撤安全技术措施(最新版)为了保障10401综采工作面设备回撤过程中的安全,防止事故的发生,确保施工的工程质量能够达到质量标准,根据我矿的实际情况,结合集团公司及我矿每年综采工作面设备的回撤经验,依据2009年版《煤矿安全规程》及各项安全文件的有关规定,特制定本技术措施,指导10401综采工作面回撤工作,望认真遵照执行。
一、工作面现概况10401工作面东部为总回风巷,南部为原乔家沟煤矿采空区,西部为10403综采工作面,北部为10号三条西下山,倾向长度155.8m。
开采煤层为10#煤,煤层厚度为6.23m。
现采至回风顺槽340米,运输顺槽420米处遇到7m正断层,达到既定停采线,准备进行回撤。
二、施工组织机构为了保证10401工作面回撤工程的顺利进行,确保施工安全和工作质量、按工期完工,特成立回撤期间领导小组:组长:任永平(矿长)常务副组长:高仁旺(生产矿长)副组长:潘金来(总工)任志忠(安全矿长)贺中仁(通风矿长)吕喜生(机电矿长)王清海(综采队长)成员:姚明岐张彦龙贾永发李明亮白凤生任志俭刘巨才张喜平李乃生杨建平刘占海领导职责:1、组长对回撤设备、安全工作等事项全面负责。
2、常务副组长协助组长开展回撤工作,具体负责人员组织,设备到位及环节的协调与理顺工作,并对安全工作负主要责任。
3、副组长协助组长开展工作,并具体负责各业务范围内的工作,不得影响整体工作的推进,并对安全工作负主要责任。

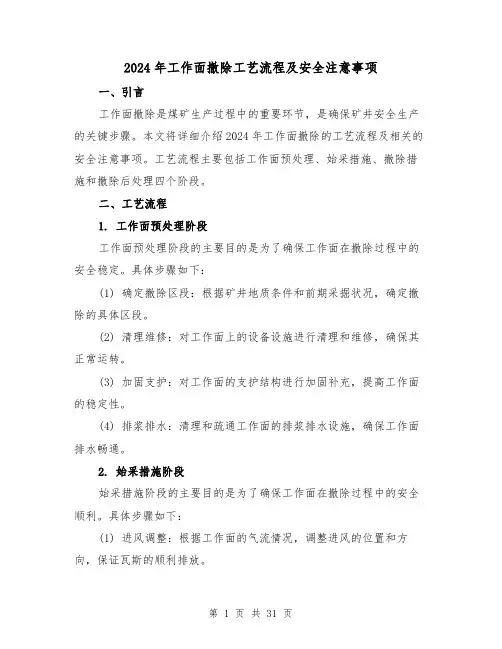

2024年工作面撤除工艺流程及安全注意事项一、引言工作面撤除是煤矿生产过程中的重要环节,是确保矿井安全生产的关键步骤。
本文将详细介绍2024年工作面撤除的工艺流程及相关的安全注意事项。
工艺流程主要包括工作面预处理、始采措施、撤除措施和撤除后处理四个阶段。
二、工艺流程1. 工作面预处理阶段工作面预处理阶段的主要目的是为了确保工作面在撤除过程中的安全稳定。
具体步骤如下:(1) 确定撤除区段:根据矿井地质条件和前期采掘状况,确定撤除的具体区段。
(2) 清理维修:对工作面上的设备设施进行清理和维修,确保其正常运转。
(3) 加固支护:对工作面的支护结构进行加固补充,提高工作面的稳定性。
(4) 排浆排水:清理和疏通工作面的排浆排水设施,确保工作面排水畅通。
2. 始采措施阶段始采措施阶段的主要目的是为了确保工作面在撤除过程中的安全顺利。
具体步骤如下:(1) 进风调整:根据工作面的气流情况,调整进风的位置和方向,保证瓦斯的顺利排放。
(2) 瓦斯抽放:对工作面进行瓦斯抽放措施,降低瓦斯浓度,确保矿井的安全。
(3) 粉尘控制:对工作面上的粉尘进行有效控制,减少煤尘爆炸的风险。
(4) 防火防爆:对工作面上的设备设施进行防火防爆措施,提高安全性能。
3. 撤除措施阶段撤除措施阶段是工作面撤除的核心阶段,主要步骤如下:(1) 切割回撤:采取切割回撤的方式进行工作面撤除,确保煤炭的安全补偿。
(2) 排放瓦斯:在撤除过程中及时排放和处理瓦斯,保证矿井的安全稳定。
(3) 粉尘控制:通过湿喷、干扫等措施对煤尘进行有效控制,减少粉尘爆炸的风险。
(4) 支护维护:对撤除后的工作面进行支护维护,保证工作面的稳定和安全性。
4. 撤除后处理阶段撤除后处理阶段是为了对已撤除的工作面进行安全处理和整理,具体步骤如下:(1) 清理打扫:对撤除的工作面进行清理打扫,清除煤渣和杂物。
(2) 工程恢复:对已撤除的工作面进行工程恢复,修复支护结构,确保其稳定性。
综采工作面回撤、拆除安全技术措施
第一章撤除任务项目-1-
其次章回撤前的预备工作-2-
第一节地面预备工作-2-
其次节井下现场预备工作-2-
第三章施工挨次及方法-4-
第四章设备撤除施工方案-5-
第一节撤除挨次-5-
其次节设备分解-5-
第三节设备撤除-6-
第五章撤除、避灾路线-16-
第六章困苦处理及避灾路线-17-
第一节事故发生后的处理程序-17-
其次节应急救援的方针及原则-17-
第三节发生事故时的处理程序-18-
第七章平安技术措施-23-
第一节一般规定-23-
其次节专项平安技术规定-27-
第三节其它平安技术措施-49-
- 1 -。
1901综采工作面撤面安全技术措施一、概述:1901综采工作面,现已接近收尾,为了保证工作面安全顺利回收,制定以下安全技术措施。
二、主要拆除的设备型号及数量情况:主要拆除设备的数量及型号三、撤面方案及顺序1、液压支架采用整体运输方案,采煤机、工作面刮板运输机等设备采用常规解体运输方案。
2、回收顺序:拆运1901运输顺槽DSJ800/2×55型皮带→拆工作面SGZ730/2×200型刮板运输机机尾→拆运采煤机→拆工作面SGZ730/2×200型刮板运输机中部槽、机头→拆运下顺槽转载机→回撤液压支架→撤上、下巷超前支护。
其中,工作面刮板运输机中部槽按由上向下的顺序回撤;液压支架从下向上拆运。
四、回收前的准备工作(一)支护方式工作面推至距停采线10m处时,开始沿工作面挂钢丝绳(绳径26mm)、挂钢丝网支护顶板;工作面推进7.2m后,支架不前移采煤机割煤3刀后采用单体支柱配合直径250mm长2.2m的半圆木沿工作面走向按照一台支架两棚来支护工作面顶板,工作面煤壁侧在单体支柱靠实体煤侧加背板支护煤壁,遇煤壁松软片帮严重的位置采用 2.2m锚杆配合钢筋网的方式锚固,其锚杆为两排(按三花眼布置),一排在肩窝以下200mm,间排距为0.8m×0.8m,同排锚杆打成一条直线。
(二)参数1、托网钢丝绳参数:钢丝绳间距前3排钢丝绳的间距为1m,其余按0.8m的间距施工,当铺网至顶板破碎的地点时,所挂钢丝绳可缩小到400mm间距,绳径为26mm,中间钢丝绳必须插接,插接长度不小于400mm,同根钢丝绳的直径必须相同。
两端绳头卡接,钢丝绳卡子必须与钢丝绳绳径相匹配,正反相间不少于4个,卡接长度不小于1.0m。
2、钢丝网参数:钢丝网规格:1.4×10 m,网与网(走向)搭接长度为200mm,网与钢丝绳搭接长度为200mm,网与网间、网与钢丝绳间用直径6mm的尼龙绳进行绑扎,两个网格捆绑一处。
工作面撤面安全技术措施一、说明现----- 采煤工作面因根据采区布置要求,采面改为专用回风巷,经研究决定撤面搬家。
为确保撤面安全,特制定本措施,施工单位必须认真传达执行。
二、撤面前准备措施1撤面前必须由队长牵头,跟班队长及班长、安全员等有关人员一起对工作面质量安全情况进行一次全面检查,并对支柱进行二次注液,发现问题必须及时处理,确认安全、质量合格后方准进行撤面,撒面必须在每个撤面地点接好注液枪、准备好回撤工具:水平销2个、大锤一把、扒子一把、钢钎子一把(长度不得小于1.5m)、麻绳2条(长度不得小于3.Om),带绳卸载扳手(绳长1>3.0m),长柄铁钩(1>1.5m)、撬棍等工具,足够的木柱(小头直径不得小于120mm)、板棚(规格:长X宽X厚:1200X150X5On1n1)等临时支护材料。
2.要特别注意加强工作面出口维护,本工作面上、下出口巷道必须加强支护,二次注液,压力大顶板破碎处要加柱支护。
3.对工作面顶板破碎、压力集中的地点及工作面上、下出口,要重点检查,对难以回撤的柱梁要用木柱配合板棚替换。
支设必须迎山有力(用大木契打紧),足顶实底。
4.撤面前必须对整个工作面支柱进行二次注液,初撑力必须达到规定要求(缸径80mm的不得小于12MPa、缸径IOOmm的不得小于11.5MPa),并将工作面缩至最小控顶距,留足备用支护材料后,将多余的支柱、物料及时运出工作面。
工作面后部有悬顶时,必须严格按规定支齐组柱密集。
5.溜头段底板松软必须提前穿铁鞋,并加密柱距,注液枪必须接至撤面地点。
三、撤面中锚杆锚网支护措施撤面中工作面锚杆安装工艺1打锚杆眼:工作面分组分段打眼前要先执行敲帮问顶制度,仔细检查顶帮围岩情况,摘掉活汗、危岩,确认安全后、方可开始工作,锚杆眼的位置要准确,眼位误差不得超过IoOm明眼向误差不得大于15度。
锚杆眼深度应与锚杆长度相匹配,打眼时应在钎子上做好标志,严格按锚杆长度打眼,深度2.0m,锚杆眼打好后,应将眼内的岩渣、积水清理干净。

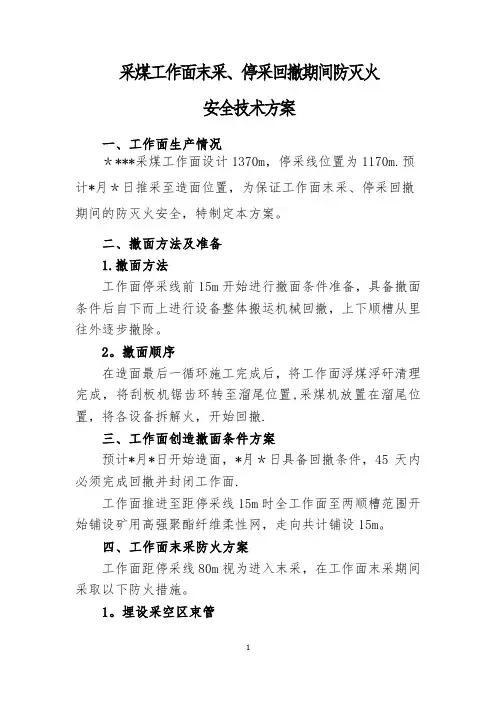

采煤工作面末采、停采回撤期间防灭火安全技术方案一、工作面生产情况****采煤工作面设计1370m,停采线位置为1170m.预计*月*日推采至造面位置,为保证工作面末采、停采回撤期间的防灭火安全,特制定本方案。
二、撤面方法及准备1.撤面方法工作面停采线前15m开始进行撤面条件准备,具备撤面条件后自下而上进行设备整体搬运机械回撤,上下顺槽从里往外逐步撤除。
2。
撤面顺序在造面最后一循环施工完成后,将工作面浮煤浮矸清理完成,将刮板机锯齿环转至溜尾位置,采煤机放置在溜尾位置,将各设备拆解火,开始回撤.三、工作面创造撤面条件方案预计*月*日开始造面,*月*日具备回撤条件,45天内必须完成回撤并封闭工作面.工作面推进至距停采线15m时全工作面至两顺槽范围开始铺设矿用高强聚酯纤维柔性网,走向共计铺设15m。
四、工作面末采防火方案工作面距停采线80m视为进入末采,在工作面末采期间采取以下防火措施。
1。
埋设采空区束管上、下顺槽采空区内各埋设3路观测束管,共6路,位置距离停采线分别为90m、60m、30m,用铁套管保护。
2.建堵漏编织袋墙进入末采阶段,上、下顺槽隅角范围遇悬顶超过5米的情况建堵漏编织袋墙各一道。
3。
注二氧化碳管路开口位置距离停采线分别为70m、30m,预埋1.5寸固定铁管.造面期间,备用两罐共10吨液态CO2,发现CO气体有升高趋势时向采空区压注液态二氧化碳。
同时,也可由上顺槽埋管向采空区注水、注入胶体。
4.铺设挡风布工作面距离停采线15m开始在支架顶部和两巷顶板铺设矿用高强聚酯纤维柔性网。
矿用高强聚酯纤维柔性网保证压在后尾梁以里底板上,进入采空区至少1m,支架顶部、后尾梁及以里1m内采空区铺全矿用高强聚酯纤维柔性网,如矿用高强聚酯纤维柔性网有损坏,要及时修补、连接好。
5.挂挡风帘工作面进入末采期间,在堵漏墙外、上下端头支架上敷设挡风帘。
6.拆除锚杆盘及时拆除两巷顶板、帮部锚杆盘,便于上下顺槽及时冒落.7.调节风量为了减少氧化带距离,对采煤工作面供风量进行控制,减少向采空区漏风.8。

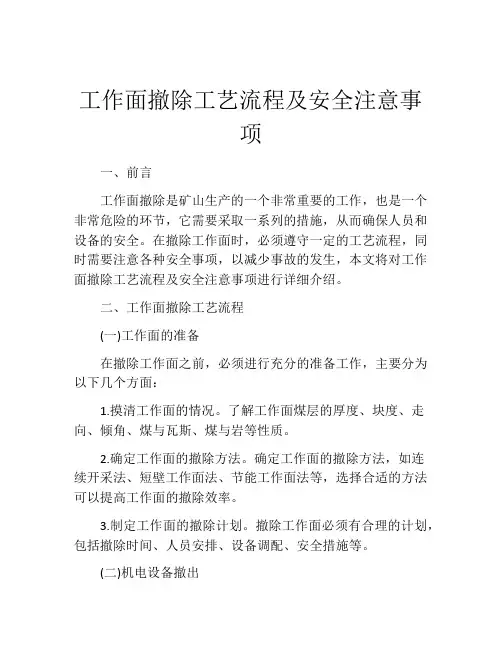

工作面撤除工艺流程及安全注意事项一、前言工作面撤除是矿山生产的一个非常重要的工作,也是一个非常危险的环节,它需要采取一系列的措施,从而确保人员和设备的安全。
在撤除工作面时,必须遵守一定的工艺流程,同时需要注意各种安全事项,以减少事故的发生,本文将对工作面撤除工艺流程及安全注意事项进行详细介绍。
二、工作面撤除工艺流程(一)工作面的准备在撤除工作面之前,必须进行充分的准备工作,主要分为以下几个方面:1.摸清工作面的情况。
了解工作面煤层的厚度、块度、走向、倾角、煤与瓦斯、煤与岩等性质。
2.确定工作面的撤除方法。
确定工作面的撤除方法,如连续开采法、短壁工作面法、节能工作面法等,选择合适的方法可以提高工作面的撤除效率。
3.制定工作面的撤除计划。
撤除工作面必须有合理的计划,包括撤除时间、人员安排、设备调配、安全措施等。
(二)机电设备撤出完成工作面的准备工作后,必须撤出机电设备,如中心滚筒、传送机、综采机等,将设备拆卸或撤除到安全区域。
撤出机电设备应注意以下几点:1.机电设备的停机。
将机电设备停止运转,并使用手动阀门或气动管路将设备停机锁定。
2.机电设备的排放。
撤出机电设备前,应将各种工作流体的消耗彻底排放干净。
3.机电设备的维护。
撤出机电设备前,应对其进行维护和保养,以减少设备在其它工作面使用时的故障。
(三)支护撤除支护撤除是撤除工作面的一个重要环节。
支护撤除的目的是为了确保工作面的稳固,避免煤层顶板坍塌和设备损坏。
支护撤除应注意以下几点:1.支护杆的放空。
支护撤出前,应将所有支护杆的压缩等能量放空,避免支护杆在撤出过程中突然爆炸。
2.支护杆的撤出。
支护撤出时应采用机械撤出,避免采用人工撤出,防止人员受伤。
3.支护杆的拆卸。
拆卸支护杆时,应按照规定程序进行,避免造成二次垮塌或设备损坏。
(四)采煤机车撤除在撤除工作面时,还应撤出采煤机车。
采煤机车撤出应注意以下几点:1.采煤机车的停机。
将采煤机车停止运转,并使用手动阀门或气动管路将车辆停机锁定。
××××集团××公司采煤工作面补充措施施工单位:××××工作面编号:××××工作面措施编号: ××编制日期: ××××年××月××日一、编制原因说明:××××工作面即将推至停采线,准备撤除,为保证撤面期间的安全,特补充措施如下:二、具体施工措施:(一)、撤面措施1、撤面前最后一刀出完煤溜子不移,将煤机开到溜尾,机身上方加使三架∏型钢加强支护,架距1.8米。
跨溜子距离第一排基本柱1.4米处拉线在悬臂梁端头上支设一排正规柱(其余支设带帽点柱),其间1.4米做为撤溜子和爬犁通道,挂梁支柱由上向下进行,支完柱后,回撤一排切顶支柱。
2、全面检查哑炮、残爆情况,发现问题由班组长、放炮员、安监员按照《61308工作面作业规程》中的规定进行处理。
3、刨煤壁子,清理浮煤后支设一排贴邦柱,柱距1.2米,柱帽为小方木,并用竹笆挡严煤壁子,然后清理工作面的浮煤、浮矸,顶板完整处撤除π型钢,并将多余柱梁鞋和回撤的π型钢人工转出工作面,转运时人员间距大于5米。
此时工作面支护为:贴帮柱一排、跨溜子支柱一排、溜子后支柱两排。
4、采煤机和溜子由机运工区撤除,撤除溜子时严禁碰撞支柱,有需改动的支柱要支设替换柱先支后改。
煤机从上平巷撤除。
5、工作面撤完溜子后,并对整个工作面洒水降尘,检查工作面的顶板及支架状况,整改失效及变形支柱,确认安全后方可开始回撤。
6、工作面撤除采用由下向上的方法,柱梁鞋转运采用11.4KW绞车牵引一辆爬犁,运送到工作面上出口后,人工卸车并转运到上平巷超前支护以外按柱、梁、鞋及其规格分类码放整齐。
7、撤面时安排有经验的职工三人操作,一人监护,两人回柱,回柱过程中施工人员远距离操作,严格按照“三角回柱法”回撤;由下向上回撤时卸荷把绳长≮1.5米,回柱地点以上5米内,严禁有人逗留或干与回柱无关的工作。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.采煤工作面收尾安全措施正式版采煤工作面收尾安全措施正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
308-1采面撤出时,必须安全撤除采面单体、π型钢及其它设备,因此必须保持一定的拆除空间,有安全畅通的安全通道,保证通风、运料、撤出人员使用。
必须采取特殊措施加以管理,预防冒顶。
1、施工前,所有作业人员必须认真学习掌握本安全措施,方可进行作业。
2、工作面撤出前应在工作面最小控顶距时,开始做回收准备工作。
为保证回收工作面的正常通风,瓦斯不超限,维护顶板,保证安全出口畅通,必须在回收范围内每隔1.0米打好2m×2m的木垛,使退路畅通,做好撤出工作准备。
3、打木垛前先用松木板梁替换方钢,一梁两柱,打完木垛后,将木板梁下的单体支柱回收。
3、木垛与煤壁留600毫米的行人、运料的安全通道,打好带帽点柱,间隔3m。
4、打木垛时由下往上进行,不得分茬作业。
5、木垛打完后,经有关负责人全面检查合格后方可开始回收作业。
6、回收时必须由有关负责人统一现场指挥作业。
7、必须指定有经验人员观察顶板,回收人员必须在支架完整无危险地点进行回收作业。
8、回收次序由采空区向煤壁,由下向上进行,逐架将采空区内单体、π钢回收干净。
9、回收地点以下10米内禁止人员滞留。
10、瓦检员按规定检查瓦斯浓度,瓦斯一旦超限及时撤出作业人员,经处理瓦斯浓度降至1%以下时方能作业。
N2402工作面回撤期间通风管理、防治瓦斯、防灭火安全技术措施N2402工作面现已进入尾采阶段,为杜绝通风、瓦斯、自然发火事故发生,保证工作面顺利尾采和拆除,特编制以下安全技术措施:一、工作面现状1、4煤层自然发火等级为II类自燃,自然发火期最短为63天。
2、工作面绝对瓦斯涌出量4.34m³/min。
3、工作面采用全负压通风,配风量500m³/min。
4、工作面设有回风隅角和回风甲烷传感器、回风温度、一氧化碳传感器,实时监测。
5、运回顺向采空区预埋∮108注氮管路10m、∮108注浆管路20m。
二、通风管理安全措施1、尾采及回撤三机期间工作面保持全负压通风,根据瓦斯情况逐步减风,最低风量不小于300m³/min。
2、工作面回撤前,回风隅角处搭设木垛,确保回撤期间通风要求。
3、工作面每天进行测风,随工作面冒落及时对回风绕道挡风墙放量调整通风系统。
4、回撤支架时改为局部通风机通风,N2402运顺联络巷安设2台局部通风机,回顺进行封闭,工作面采用局部通风。
5、改为局部通风时要求:1)安装队负责局部通风管理,保证局部通风机满足“三专两闭锁”要求,按规进行局部通风机切换试验。
加强风筒日常维护,保证通风质量。
2)局部通风机司机和瓦检员认真检查局部通风设施质量,保证局部通风机不发生循环风。
3)保安区调度每小时浏览监测监控数据,发现异常及时通知现场查明原因处理。
4)临时停风时按《N2402回撤工作面临时停风排放瓦斯措施》组织排瓦斯工作。
三、防治瓦斯安全措施1、瓦检员加强巡回瓦斯检查,尤其对支架调向、回风隅角和高顶易积聚瓦斯地点重点检查,发现瓦斯异常及时采取抽采、挡风帘等措施处理,严禁瓦斯超限作业。
2、工作面停采后,综采队负责在回风隅角构筑2道封堵墙,墙厚为400mm,间距1m,宽度从下帮延至主掩护架位置,2道封堵墙之间设置抽采管路,接入永久抽采系统。
3、回顺除预留管路外其余进行回收,保安区负责将各在回顺口设置栅栏,将各观测点引致栅栏外。
综采工作面回撤方案及安全技术措施综采工作面回采已接近停采位置。
为保证工作面推进到停采线时具备设备拆除和运输条件。
现根据工作面地质情况、设备型号、拆除运输路线等实际情况,制定回撤设备方案及安全技术措施。
一、工作面基本情况1、工作面概况:综采工作面沿11#煤底板回采,运输、回风顺槽断面规格3.6m×2.6m工作面斜长143米,倾角3-9°,自然垮落法管理顶板。
工作面顺槽全部采用11#矿工字钢梯形支护。
2、工作面设备使用布置概况:二、工作面拆除的准备工作1、工作面在停线前15m停止放顶煤。
2、为方便运输顺槽的设备运出,运输道路畅通,工作面停采前,将液压泵站暂挪到回风顺槽运煤绕道内。
3、综放工作面结束前,必须配齐各种支护材料及所用的工具、设备。
准备 2.8m、2.2m、1.8m、1.6m规格的单体支柱各10根,准备Ф18cm,长度2.5m的木柱30根,准备1.2m×0.2m×0.2m的方木200根。
4、工作面结束前,要对工作面支架全面检查,损坏零件及时更换,确保支架完好,各部件灵活可靠。
并有效支护顶板。
5、工作面推至距停采线15m时,及时在顶板上铺好尼龙网,上好钢丝绳,尼龙网的规格:长×宽=8.5m×1.2m,网眼50mm×50mm,网与网搭接不得小于15cm,网要铺双层网,使用尼龙绳连网,连网时,绳径不小于6mm,要双股使用,绳要在网眼内缠绕,包管每一个网眼内有绳缠绕,网与网短边搭接处要错开支架与支架的间隙,确保网与网搭接处不出现漏顶征象。
6、由于支架顶梁与前探梁之间有个台阶,因此在铺网时,要在前探梁与支架顶梁之间安置一个梯形木楔,梯形楔规格长0.6m、宽0.1m、厚0.04m,个中木楔的一侧锯成斜面,以确保顶网及钢丝绳能顺遂从前探梁过渡到支架顶梁,防止移架时托动钢丝绳和顶网,形成漏顶。
7、铺网和铺绳前,要先辈行敲帮问顶,确认无危险后,方可进入煤帮进行铺网上绳,第一道网在确认顶板无危险后将支架前部下降,把网铺在支架顶部,铺好网后,立行将支架升起;当前铺网时,要在支架下连好网,伸前探梁时将顶网升在支架顶部,采煤机推进时,要对钢丝绳和尼龙网特殊保护,确保不割绳网。
YF-ED-J4442可按资料类型定义编号采煤工作面回撤安全技术措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日采煤工作面回撤安全技术措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
一、工程概况1202工作面改造巷与切眼贯通后,对1202工作面贯通点以下和下顺槽的支护材料和运输设备进行回撤,为保证回撤安全,特制定如下回撤施工安全技术措施。
二、施工方案2.1 回撤范围:工作面回撤范围:工作面贯通点(第110棚)至下隅角,包括下顺槽临时水仓内排水设施,共计73m。
下顺槽回撤范围:导线点D40向下3m至下隅角所有支护材料和运输设备,回撤共计50m。
1、待改造巷与1202工作面下部对接后,先对改造巷内使用的SGB-420/40TX刮板输送机按照自上而下的顺序进行回撤,拆除出来的刮板输送机槽子、链子,运送至11采区第一中部车场绕道的宽敞地带,保证不影响行人和通风。
2、待工作面上、下部调整结束与改造巷对接后,先对原切眼内88棚至169棚(即53m~101.5m)内运输设备按照自上而下的顺序进行回撤,回撤出的运输设备搬运至改造巷内,与工作面1部、2部刮板输送机进行对接。
3、待工作面中部刮板输送机回撤结束并与工作面1部、2部刮板输送机对接接受后,对工作面中部所有单体支柱、П型钢梁按照自下而上的顺序进行回撤,在回撤开口及工作面每间隔5m位置套棚并打设一架木垛,规格为长×宽=2m×2m,高度以巷高为准。
回采工作面设备撤除安全技术措施引言在煤矿及其他采矿行业中,回采工作面设备的撤除是一项重要且危险的工作。
在撤除设备之前,必须采取一系列安全技术措施,以确保工作场所的安全和人员的生命安全。
本文将介绍回采工作面设备撤除的安全技术措施。
安全技术措施以下是在回采工作面设备撤除过程中应采取的安全技术措施:1. 制定详细的撤除计划在开始撤除工作之前,必须制定详细的撤除计划。
该计划应包括设备撤除的顺序、使用的工具和设备、人员分工和职责等。
撤除计划还应考虑到可能出现的风险和应对措施。
2. 评估和控制风险在撤除设备之前,应进行全面的风险评估,并采取相应的控制措施。
例如,检查设备是否已经停止运行并断开电源,确保没有燃气泄漏,以及清理工作场所,以防止滑倒和跌倒等事故。
3. 配备合适的个人防护装备所有参与设备撤除的工作人员都必须佩戴适当的个人防护装备。
这包括安全帽、防滑鞋、防护眼镜和手套等。
根据实际情况,还可以添加其他防护设备,例如呼吸器和防护服。
4. 培训和授权在设备撤除之前,所有参与工作的人员必须接受相应的培训和授权。
他们应了解工作程序、风险评估和控制措施,并熟悉紧急情况的应对方法。
只有经过培训和授权的人员才能参与设备撤除工作。
5. 撤除设备的逐步执行设备撤除应按照计划的顺序逐步进行。
在撤除每个设备之前,必须进行全面的检查,确保没有任何意外情况发生。
如果发现任何问题或风险,应立即采取相应的措施进行解决。
6. 实时监控和沟通在设备撤除过程中,应建立有效的实时监控和沟通机制。
例如,使用无线通信设备进行实时的工作进展报告和风险警示。
此外,还应保持与现场其他人员的密切联系,以确保工作的协调和安全。
总结回采工作面设备的撤除是一项危险的工作,需要采取一系列安全技术措施以确保人员和工作场所的安全。
制定详细的撤除计划、评估和控制风险、配备个人防护装备、培训和授权工作人员、逐步执行设备撤除以及实时监控和沟通是保障安全的关键措施。
通过遵循这些措施,可以有效降低设备撤除过程中的风险,保护工作人员的生命安全。
回采工作面回撤安全技术措施10502采煤工作面6月4号收尺回风巷还有38米、运输巷还有31米、进风巷道还有20米。
经矿研究决定对10502采煤工作面的回风巷、运输巷预留15米、进风巷道预留10米做为永久煤柱,因此工作面推采至停采线位置时对10502工作面停采撤面,为切实做好该采煤工作面撤面回柱现场的安全管理工作,确保职工的人身安全及财产不受损失,结合本矿井的实际情况,特制定如下安全技术措施:一、工作面计划回撤时间工作面回撤时间为6月15日16:00至6月16日16:00,根据实际的推进度可对回撤时间进行调整,但仍按照本措施执行。
二、回撤工作参与人员及其职责(一)成立工作面回撤领导小组为保证回撤工作的安全顺利实施,矿成立工作面回撤领导小组组长:孙启海副组长:董业平、周生伟成员:孙中会、李景刚、王延臣、孙晋伟、潘文超、孙中刚、刘成平、朱学刚、孙鑫、张玉帅、张广彬、郑钧海、周仁、鹿超(二)领导小组工作职责1、负责此次回撤工作井下现场工作安排和现场安全管理,在回柱作业时与当班跟班区长、班长、安全员在回柱地点观察顶板和矿压情况,回柱作业中顶板出现大冒顶和其它可能危及工作人员安全的情况时,及时果断的下达撤离工作现场的命令。
2、指导、监督回柱人员的回柱工作,及时制止回柱过程中的各类违章作业、违反劳动纪律情况,杜绝安全生产隐患的出现。
3、在回柱作业过程中出现不曾料及的情况或措施中没有健全的问题时,在有确凿把握的情况下,根据工作地点现场情况,布置、安排现场工作,完善安全措施。
4、严格执行措施规定,不得违章指挥。
5、监管、安排、布置本班其它特殊工种的安全生产工作。
6、采煤工区排定跟班区长、班长负责组织实施现场的具体回撤工作,机电运输单位负责配合现场的机电设备停送电、回撤工作,通防科做好现场的通风管理和有害气体检测,回柱工和搬运柱梁及设备的人员由采煤工区根据本班人员的实际情况安排有丰富工作经验的老职工担任。
三、回撤工作(一)回撤采用方法1、工作面回撤前应先将工作面控顶距缩小到最小控顶距(三排),回撤时由下向上回撤,回撤顺序为先回撤下部工作面,待下部回撤至运输巷后再开始回撤上部,回撤的柱梁由运输巷和10502进风联络巷运出。
1506综采工作面回撤安全技术措施施工说明:1506综采工作面预计在九月下旬采到停采线,为顺利回撤该工作面采煤机、液压支架、刮板输送机等设备,特制定1506综采工作面回撤安全技术措施:一、回撤前的准备工作1、当工作面推到距停采线10m时,沿工作面追机开始铺金属网在支架顶梁上,网下铺设钢丝绳,绳径不小于18.5mm,金属网与钢丝绳每隔0.5m用14#铁丝双股扭三圈绑一道。
网与网的长、短边,联网均采用搭接,联网距200mm,用14#铁丝双股扭三圈。
钢丝绳两端固定在工作面上、下两巷顶板锚杆或锚索上,用10T手拉葫芦拉紧,蹬直。
第一道绳与第二绳间距1000mm,以后沿走向每隔0.6m在金属网下,铺设钢丝绳。
2、当工作面推进到距停采线2.4m时,开始上W钢带或钢筋梁加锚杆,锚杆选用¢22×2200mm左旋螺纹钢锚杆,排距600mm,间距800mm。
3、当工作面推到距停采线2.1m时,打锚索,形成金属网、钢筋梁、锚杆、锚索联合支护。
锚索规格¢17.8mm×6000mm,锚索共打2排,排距1800mm,沿工作面倾向锚索间距1600mm。
3、铺网、打锚杆、打锚索必须在单体支柱下进行,单体支柱必须戴帽支护,不准空顶作业。
4、当推进距停采线1.8m时,把支架的推程杆和工作面刮板输送机连接处拆开,停止移架。
采用2.5m以上单体液压支柱推刮板输送机,继续采煤、铺网、上钢梁、打锚杆锚索联合支护,采至停采线,停采。
5、停采后,要对煤壁(煤帮)采用锚网支护,距顶300—500mm,打第一排锚杆,锚杆间距800mm,排距800mm,锚杆采用左旋螺纹钢锚杆¢16×1600mm。
二、拆除回撤设备数目及数量1、MG200/500型采煤机1台2、ZF4500/16/27型支架75架3、ZFG4800/17/29型支架6架4、SGZ764/164型刮板输送机2部5、单体液压支柱、金属铰接顶梁、π型钢梁6、乳化液泵站、供电设备及管线三、拆除回撤施工顺序由下端头向上端头回撤,采煤机停在上端头。
工作面收尾回撤安全措施(一)回撤前的预备工作1、在机巷距停采位置5米处逐步提采高,采高掌握在2.0米左右,割净顶煤保证顶板平整。
调整好工作面直线度,停采位置采高掌握在2.2-2.3米。
2、工作面推到距停采位置2.4米时停止移架,拆掉推溜杆、按间距6.0米架设单体液压支柱移溜,连续向前平行于停采线推动四刀预备回撤通道,每刀进深掌握在0.6m左右。
3、回撤通道采纳单体液压支柱配2.5米长钢梁打走向抬棚支护,棚距:0.75米(即每架支架上均布2根钢梁)、钢梁净空2.0米,一端置于支架前探梁上,煤壁端支在单体液压支柱支上(支柱迎山及向老塘方向倾斜均3—5度),用排柴和笆片背严煤帮(用铁丝固定),钢梁两端各放一木踩子防滑(顶板破裂时按不大于0.3米间距扛好排柴,断层及地质构造带用木料接顶)。
割最终的4刀当煤壁侧空顶距达到1.0米时开头架设钢梁,严禁空顶作业。
4、机尾单体支柱段先按正柱支好后再替换成3.0米长的钢梁、两端打单体支柱;上出口转向段用5.0米长的钢梁采纳锚绳或锚杆锚固(每根钢梁不少于四组),保证净宽不低于3.0米;机头仍按《作业规程》要求进行支护。
工作面全部钢梁接顶必需严实、单体支柱必需栓好保险绳。
5、回采结束时割煤机组牵引到机尾位置停稳,两滚筒吃在底板上,用链子把机组锁在刮板运输机上,防止采煤机下滑。
6、由回安装队完善信号系统,自备全部专用工具,装小件的箩筐,完成风巷和提升斜巷管线、电缆线的改动与敷设工作。
7、按要求作好上口回柱机、绞车硐室,按规定安装好各台绞车及装车装置,修复好回撤运输路线的轨道及巷道(巷道净高、净宽均不得小于2.0米)。
由机运科牵头组织生产科、安监处、调度室、采煤一队组织进行检查、验收,合格后方能回撤。
8、拆工作面160溜子前,回撤通道内支架及160溜子内的浮煤必需收洁净,并把煤壁松散的煤撬下来通过机巷40T溜子运走。
(二)回撤工艺1、回撤前,每班必需对工作面支架和单体液压支柱补一次液,对失效的支柱要准时更换,并保证防倒、防滑措施有效,对漏帮煤壁准时补背、清除浮煤。
编订:__________________
单位:__________________
时间:__________________
采煤工作面撤铁安全措施
(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-1937-85 采煤工作面撤铁安全措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
306-1回采工作面撤铁时,必须安全撤除采面单体、π型钢及其它设备,因此必须保持一定的拆除空间,有安全畅通的安全通道,保证通风、运料、撤出人员的空间。
必须采取特殊措施加以管理,预防冒顶。
1、撤铁前,所有作业人员必须认真学习掌握本安全措施,方可进行作业。
2、启封306-1采面后开始做回收准备工作。
为保证回收工作面的正常通风,瓦斯不超限和顶板完好,必须在回收范围内每隔1.0米打好2.2m×2.0m的木垛,维护好安全出口,使退路畅通,做好撤铁工作准备。
每个木垛必须架好不少于两棵前探梁,前探梁材径不低于Ø16mm的松木并与顶板接实,梁头距正帮间距不大于0.2米。
3、木垛与煤壁留0.6米的行人、运料的安全通道,
间隔3m,打好带帽点柱。
4、经矿(段)长和质检员等有关负责人全面检查合格后方可开始回收作业。
5、回收时必须由有矿(段)长等有关负责人在现场统一指挥作业。
6、必须指定有经验人员观察顶板,回收人员必须在支架完整无危险地点进行回收作业。
7、打木垛时由下往上进行,不得分茬作业。
打木垛前应将木垛范围内的π钢梁用材径不低于Ø16mm 的松木替换、打牢单体,然后开始打木垛。
木垛打好后,必须用楔子打牢木垛,使木垛紧贴替换π钢的松木梁的顶板,并要有一定的初撑力。
不得用腐朽的坑木打木垛。
8、回收次序由采空区侧向煤壁,由下向上进行,逐架将采面内单体、π钢回收干净。
9、回收地点以下15米内禁止人员滞留。
10、瓦检员按规定检查瓦斯、一氧化碳浓度及温度,一旦发现有自然发火现象及时撤出作业人员。
11、回收结束后,及时将采空区在指定位置封闭。
