防水卷材施工技术交底
防水卷材施工技术交底是指在进行防水卷材施工前,施工方与施工人员进行技术上的交底和培训,确保施工人员了解施工要求、操作方法和注意事项,能够正确、安全、高效地进行施工。
防水卷材施工技术交底的内容通常包括以下几个方面:
1. 施工要求:交底人员需要明确施工项目的要求,包括防水卷材的种类、规格和安装位置等。
2. 施工步骤:交底人员需要详细介绍防水卷材的施工步骤,并演示实际操作。
这包括防水底层处理、防水材料的铺设、焊接和质量检验等。
3. 施工工具和材料:交底人员需要介绍施工所需的工具和材料,并对其正确使用和保养进行说明。
4. 安全注意事项:交底人员需要重点强调施工的安全性,包括防护设施的使用、作业环境的安全、材料的安全储存和操作时的注意事项等。
5. 施工质量要求:交底人员需要说明防水卷材施工的质量要求,如焊接处不应有漏气、漏水,卷材表面不应有砂眼、麻面等缺陷。
6. 施工验收标准:交底人员需要讲解防水卷材施工验收的标准和方法,以及施工质量不合格的处理措施。
防水卷材施工技术交底的目的是确保施工人员具备足够的施工技术和安全意识,能够熟练操作,确保施工质量达到规定的要求。
只有在技术交底后,施工人员才能正式开始工作。

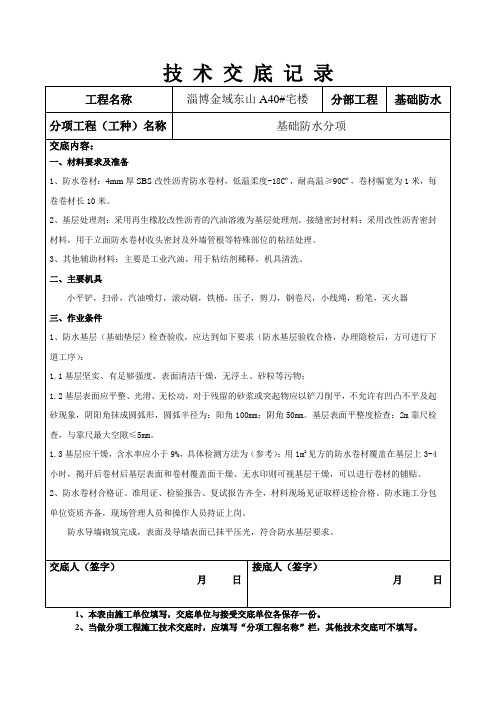

基础防水卷材施工技术交底一、材料要求本工程采用SBS II PY PE PE3+4(双层)防水卷材。
SBS防水卷材的质量、技术性能必须符合设计要求和施工验收规范的规定,并有出厂合格证及试验报告。
防水卷材运到施工现场后,进行抽样检测,每100卷抽2组,101~499卷抽3组,500~999卷抽组4组,≥1000卷抽5组,作外观检查,然后抽最轻的一卷作物理性能检查。
合格的防水材料方可使用。
二、主要机具铁锹、扫帚、墩布、手锤、吹尘器、剪刀、刮板、滚刷、汽油喷灯、单头热熔喷枪等。

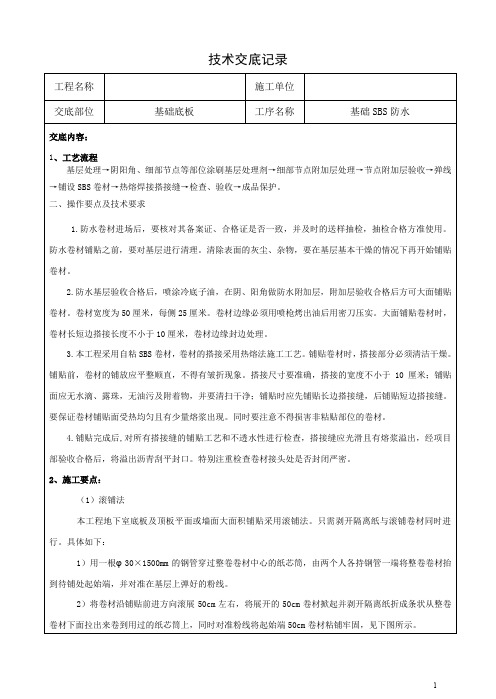

三、操作工艺(一)工艺流程:(二)清理基层。
清理基层时要有专人负责,在涂刷基层处理剂之前,必须将防水基层彻底打扫干净,清除一切杂物,棱角处的尘土用吹尘器吹净,并随时保持清洁。
(三)涂刷基层处理剂。
在打扫干净的基层上涂刷基层处理剂,要求薄厚均匀一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸基层处理剂认真涂刷,不得有麻点、漏刷等缺陷,切勿反复涂刷。
(四)铺贴附加层。
地下室底板的积水坑、电梯井等阴阳角、管子根、变形缝等薄弱部位要铺贴与卷材相同的附加层,宽度不小于500mm,以满粘法施工,底板垫层混凝土平面上的卷材和变形缝等可空铺点粘或条粘法施工。
从底面折向立面的卷材与永久性保护墙的接触部位,应采用空铺法,附加层也应空铺。
(五)铺贴卷材。
在己凉干的基层处理剂的基面上,弹好基准线,以热熔法粘结大面积地铺贴卷材;用汽油喷灯或火焰加热器烘烤卷材底面和基层表面,使卷材底面的沥青熔化,边烘烤边向前滚铺卷材,随后用压辊滚压,挤出卷材与基层之间的空气,使其与基层粘结牢固。
注意喷灯火焰与基层、卷材之间的距离,其烘烤温度和时间以使沥青层呈融溶状态为度,不得过分加热避免烧穿卷材。
(六)地下室底板与卷材可用满粘法、条粘法或空铺法施工。
但卷材与卷材之间必须满粘法施工,防水卷材与立墙基层也必须满粘法施工,而且粘结得越牢固越好,防止卷材下滑或脱落。
(七)卷材的搭接。
一、交底目的为确保防水卷材施工过程中的安全,提高施工质量,防止安全事故的发生,特制定本安全施工技术交底。
二、施工范围本交底适用于防水卷材施工,包括屋面、地下室、厕浴间等防水工程。
三、施工人员要求1. 施工人员必须经过专业培训,具备防水施工技能,并取得相应资格证书。
2. 施工人员应熟悉防水卷材施工安全操作规程,掌握施工过程中的安全注意事项。
3. 施工人员应严格遵守施工现场安全管理制度,服从现场管理人员指挥。
四、施工材料要求1. 防水卷材应符合国家相关标准,质量合格。
2. 辅助材料如胶粘剂、密封膏等应选用符合国家标准的环保型产品。
3. 施工材料应按规范存放,避免受潮、受污染。
五、施工工艺及安全注意事项1. 基层处理:基层表面应坚实平整,无裂缝、起砂、翘起等现象。
如有明水,应先清理干净,待干燥后方可施工。
2. 防水卷材铺设:(1)铺设方向:根据屋面坡度,卷材可平行或垂直屋脊铺贴。
(2)搭接宽度:搭接宽度不应小于100mm,搭接缝应粘贴牢固,封闭严密。
(3)阴阳角、管道根部、地漏等部位应做附加层。
(4)卷材铺设顺序:先铺贴立面,后铺贴平面。
3. 安全注意事项:(1)施工人员应穿戴防护用品,如工作服、手套、安全帽等。
(2)施工现场应配备消防器材,确保消防通道畅通。
(3)施工过程中,注意高空作业安全,使用脚手架时应绑扎牢固,作业人员必须系好安全带。
(4)施工用火必须取得现场用火动火证,并设专人看火。
(5)禁止在雨天、雪天、五级风以上条件下施工。
(6)材料堆放处、库房、防水作业区必须配备消防器材。
(7)施工过程中,注意个人防护,避免皮肤接触有害物质。
六、施工质量控制1. 施工过程中,严格按照施工规范进行操作,确保施工质量。
2. 施工完成后,对防水层进行验收,确保无渗漏现象。
3. 对施工过程中发现的质量问题,及时整改,确保工程质量。
七、总结本安全施工技术交底旨在提高防水卷材施工安全意识,确保施工过程安全、顺利进行。
一、交底目的为确保基础卷材防水施工过程中的安全,预防事故发生,现将基础卷材防水施工过程中的安全技术要求交底如下。
二、适用范围本交底适用于所有进行基础卷材防水施工的工程项目。
三、交底内容1. 人员要求- 防水作业人员必须通过专业培训,并取得相关资格证书后方可上岗。
- 施工人员应了解并掌握基础卷材防水施工的相关知识和技能。
2. 材料及工具- 防水卷材、辅助材料及燃料应按规定分别存放,并保持安全距离,设专人管理。
- 防水卷材应立放,汽油桶、燃气瓶必须分别入专用库存放。
- 施工现场必须配备足够的消防器材。
3. 施工环境- 施工现场应保持通风良好,确保作业人员呼吸健康。
- 施工人员应穿戴防护用品,如口罩、工作服、工作鞋、手套、安全帽等。
- 防水作业区不得有明火,严禁吸烟。
4. 施工操作规程- 铺贴卷材前,基层应干燥、平整、牢固,无起砂、空鼓、开裂等现象。
- 铺贴卷材时,应按施工图纸要求进行,确保卷材粘贴牢固。
- 施工过程中,应严格控制卷材搭接宽度,防止漏水。
- 施工完成后,应及时进行防水试验,确保防水效果。
5. 高处作业安全- 高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固。
- 作业人员必须系好安全带,严禁乱抛物件。
- 高处作业时,应严格遵守操作规程,确保自身安全。
6. 动火作业安全- 施工用火必须取得现场用火动火证。
- 火焰加热器必须专人操作,严禁使用碘钨灯。
- 在加油、更换气瓶时必须关火,禁止在防水层上操作。
- 喷头点火时不得正面对人,并远离油桶、气瓶、防水材料及其他易燃易爆材料。
7. 用电安全- 严禁使用220V电压照明和敞开式灯具。
- 施工现场用电设备应定期检查,确保安全可靠。
四、注意事项1. 施工过程中,如遇雨天、雪天、五级风以上天气,应暂停施工。
2. 施工人员应遵守施工现场各项规章制度,确保自身和他人的安全。
3. 施工过程中,如发现安全隐患,应立即停止施工,并及时上报相关部门。
五、交底记录1. 本交底由交底人填写,接受交底人及安全员各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
表C2-1工程名称施工单位交底提要交底内容:泗水财富大厦SBS防水卷材施工交底日期分项工程名称地下室防水工程1设计要求本工程地下室底板采用SBS改性沥青油毡防水卷材,厚度≥4.0mm。
2施工准备2.1材料及要求2.1.1SBS改性沥青油毡防水卷材2.1.1.2技术性能:见下表。
SBS改性沥青油毡防水卷材技术性能项目拉力延伸率N%性能要求聚酯胎卷材≥800(纵横向)≥40(纵横向)低温柔性不透水性压力/保持时间-15℃绕规定直径圆棒,无裂纹0.3MPa/30min,不透水2.1.2配套材料:2.1.2.1氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体。
用于油毡接缝的粘结。
2.1.2.2橡胶沥青乳液:用于卷材粘结。
2.1.2.3橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。
2.1.2.4汽油、二甲苯等:用于清洗工具及污染部位。
2.2主要用具:2.2.1清理用具:高压吹风机、小平铲、笤帚。
2.2.2操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1工程名称施工单位交底提要泗水财富大厦SBS防水卷材施工交底日期分项工程名称地下室防水工程交底内容:2.3作业条件:2.3.1施工前审核图纸,编制防水工程施工方案,并进行技术交底。
地下防水工程必须由专业队施工,操作人员持证上岗。
2.3.2铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂。
2.3.3防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
2.3.4施工用材料均为易燃,因而应准备好相应的消防器材。
一、交底目的为确保卷材基础防水施工过程中的安全,预防安全事故发生,提高施工质量,现将卷材基础防水施工的安全技术要求交底如下。
二、施工人员要求1. 施工人员必须经过专业培训,掌握卷材基础防水施工技术及安全操作规程,取得相关资格证书后方可上岗。
2. 施工人员应熟悉本工程的施工图纸、施工方案及安全技术交底内容,明确施工过程中的安全注意事项。
三、施工材料及设备要求1. 防水卷材、防水涂料等材料必须符合国家相关标准,并有合格证明。
2. 施工设备应完好,操作人员应熟悉设备性能及操作规程。
四、施工工艺及注意事项1. 基层处理:基层表面应坚实平整,无裂缝、起砂、空鼓等现象。
如有酥松、起砂、裂缝、翘起等缺陷,应先进行修补。
2. 防水层施工:(1)基层处理合格后,进行基层涂刷底漆,待底漆干燥后进行防水层施工。
(2)防水层施工前,应先做好节点、附加层和屋面排水比较集中部位的处理。
(3)防水卷材粘贴方向:当屋面坡度小于3%时,卷材宜平行屋脊铺贴;屋面坡度大于3%时,卷材可平行或垂直屋脊铺贴。
(4)防水卷材粘贴前,应将卷材预铺调整,找正方向后,中间固定。
(5)铺设天沟、檐沟卷材时,宜顺天沟、檐沟方向减少搭结。
(6)防水层施工温度宜在5℃以上、25℃以下进行,雨天、雪天、5级风及以上天气禁止施工。
五、安全注意事项1. 施工人员必须佩戴安全帽、手套、防护眼镜等防护用品。
2. 施工现场应设置警示标志,确保施工区域安全。
3. 高处作业时,必须系好安全带,并采取防坠落措施。
4. 施工现场应配备消防器材,确保消防安全。
5. 施工过程中,应避免火源、易燃易爆物品等危险因素。
6. 施工人员应严格遵守操作规程,不得违章作业。
7. 施工现场应保持通风良好,防止有害气体积聚。
六、验收及整改1. 施工完成后,应进行防水层验收,确保施工质量。
2. 如发现不合格项,应立即进行整改,直至合格。
3. 验收合格后,方可进行下一道工序施工。
本安全技术交底内容适用于卷材基础防水施工全过程,施工人员应认真学习,严格遵守,确保施工安全。
一、交底对象1. 施工单位全体施工人员;2. 监理单位相关人员;3. 质量检验部门相关人员。
二、交底时间[填写具体时间]三、交底内容1. 工程概况(1)工程名称:[填写工程名称](2)工程地点:[填写工程地点](3)施工内容:基础防水卷材施工2. 安全生产要求(1)施工人员必须持证上岗,了解和掌握本工种的安全技术操作规程。
(2)施工前,必须对施工人员进行安全技术交底,确保施工人员掌握安全操作要领。
(3)施工过程中,必须严格遵守安全操作规程,确保施工安全。
3. 施工准备(1)施工前,必须对施工现场进行清理,确保施工环境安全。
(2)施工材料、工具必须符合国家标准,并经过检验合格。
(3)施工前,必须对施工人员进行安全教育,提高安全意识。
4. 施工工艺及注意事项(1)基层处理:基层必须平整、干燥、无油污、无松动、无裂缝,必要时进行打磨处理。
(2)防水卷材铺设:根据设计要求,选用合适的防水卷材,按施工图纸进行铺设。
(3)搭接:卷材搭接宽度应符合设计要求,搭接处必须牢固、密封。
(4)焊接:焊接时应保持焊接温度均匀,避免过热或过冷。
(5)收头处理:卷材收头处应做加强处理,确保防水效果。
5. 安全防护措施(1)施工人员必须穿戴防护用品,如安全帽、工作服、手套、防滑鞋等。
(2)高处作业时,必须使用安全带,并系好保险绳。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工现场应设置警示标志,提醒施工人员注意安全。
(5)施工现场应配备消防器材,并定期检查,确保消防器材完好。
6. 紧急预案(1)发生火灾时,立即切断电源,组织人员疏散。
(2)发生人员受伤,立即拨打急救电话,并采取必要的急救措施。
(3)发生设备故障,立即停止作业,查找原因,排除故障。
四、交底人[填写交底人姓名及职务]五、接受交底人[填写接受交底人姓名及职务]六、备注1. 施工过程中,如遇特殊情况,应及时向项目负责人报告。
2. 施工人员必须服从现场管理,严格遵守各项规章制度。
技术交底记录
MTJ202001 单位工程名称4号转载点
分部工程名称地基与基础
分项工程名称卷材防水层
交底内容聚乙烯丙纶高分子复合防水卷材施工
交底内容:
一、工程概况
本工程为内蒙古伊泰广联煤化有限责任公司红庆河矿井选煤厂4#转载点工程,基础为梁板式筏形基础,筏板厚度为800mm。
基础大小为11*26m(局部14.2*8m)。
基础采用双层400g/㎡,FS87m*1.15m*0.7m高分子丙纶防水卷材。
防水卷材施工范围为基础±0.0m以下筏板下及地下外墙壁。
基础底板防水卷材施工完成后,在卷材上浇筑50mm厚C20细石砼作为保护层,外墙壁防水卷材施工完成后,抹20mm厚1:2.5水泥砂浆砂浆保护层。
二、材料要求:
(1)施工材料聚乙烯丙纶高分子复合防水卷材,规格为400g/m2,厚度0.7mm。
进场后经抽检合格后使用。
(2)粘接料选用专用配套聚合物胶粘材料,与普通硅酸盐水泥制成聚合物水泥防水胶粘料。
水泥:32.5硅酸盐水泥或矿渣硅酸盐水泥。
2.作业条件(1)防水层施工前应清理基层砼面保证干燥、洁净、平整,四周及阴、阳角处要清理干净。
(2)垫层拐角处均应做成R=20mm的圆角。
3.操作工艺工艺流程:(1)操作程序:
清扫基层(垫层)制备粘接剂处理复杂部位拐角处抹R=20mm圆角铺附加层铺贴复合卷材(第一层)检验复合卷材施工质量铺贴复合卷材(第二层)检验复合卷材施工质量验收保护层施工。
(2)防水卷材施工
该材料防水卷材的粘贴,对基层的含水率无特殊要求,只要无明水即可施工,因有明水现象时,粘合剂被过分稀释,使粘接层出现过薄、不均匀、漏粘等现
象,卷材粘贴后防水层以下水分含量过高,影响了卷材粘接强度及施工质量。
但基层含水量也不宜过低,过低时会导致水泥胶严重脱水、粉化,使水泥无法进行正常的水化反应。
1) 附加层处理
防水层大面积施工前,应按图纸要求先做好复杂部位(垫层阴角、阳角,墙体阴、阳角等)的附加层,复杂部位的附加层用复合卷材宽度不应小于500mm、粘合剂处理粘接。
附加层超过阴、阳角边至少250mm。
铺设方法采用满铺法,先将粘合剂均匀涂刷在基层上,做到不露底、不堆积,粘结面积不应小于90%,粘合剂涂刷后随即铺贴防水卷材,防止停止时间过长影响粘结质量。
2)、复合卷材铺贴
地下防水卷材施工应尊循先低处后高处的施工顺序,大面积粘贴方向可根据实际情况自一端开始向另一端推进。
复合卷材铺贴时,先在铺贴部位将复合卷材预放3m~12m,找正方向后,在中间固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
铺贴方法是将水泥胶用毛刷涂到基层和卷材对应的表面上厚约1.5mm,然后粘贴卷材,同时在卷材上表面刮板将粘接面排气压实,排出多余部分粘接胶。
垂直面复合卷材粘贴必须纵向粘贴,自上而下对正,自下向上排气压实,要求基层与卷材同时毛刷涂胶,厚度均约 1.5mm。
第二层紧随第一层铺贴(3小时以内)或第二层待第一层防水粘贴层充分固化后再施工(约24小时),做法同第一层。
固化后的粘接层厚度不小于1.3mm。
(3)接缝方式
接缝施工时接缝涂胶部位要求基层干净、干燥。
防水卷材接缝搭接宽度:长边接缝为100mm , 短边接缝为120mm。
相邻短边接缝应错开1m以上。
接缝与卷材粘贴可同时进行,两个粘贴面可同时涂胶,接缝满贴,胶层厚度为1.3mm~1.6mm,接缝压实后在接缝边缘再涂刷一层水泥胶,厚度为0.8mm~1.0mm,涂刷宽度从接缝边缘向两边延伸30mm,接缝不允许有露底、打皱、翘曲、起空现象。
水平转角处(墙面与墙面的夹角)接缝距转角大于0.3m,附加层接缝必须与防水层接缝错开0.3m以上。
垂直转角处(墙面与地面的夹角)卷材接缝应在水平面上,接缝位置应距转角0.6m以上。
上下两层和相邻两幅卷材的接头应错
开1/3幅宽,且两层卷材不得相互垂直铺贴。
4.质量要求
(1)粘合剂均匀涂刷在基层上,做到不露底、不堆积。
(2)卷材铺设后不得起皱,不能用力拉卷材边。
卷材铺贴后,卷材下部不允许存在硬性颗粒及杂物,以免损坏复合卷材。
(3)接缝处卷材粘结剂必须密布、不得有缝隙。
卷材铺贴过程中有打皱无法纠正时,应断开打皱处,按接缝处理。
(4)防水层施工完后必须经监理单位验收后方可进入下道工序。
5、涂胶与铺设卷材注意事项:
(1)、水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘接质量。
(2)、用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。
已铺设完的防水层在水泥素浆具备一定强度前应避免人员在上部来回踩踏以免卷材起鼓。
防水层验收合格后,尽快进行下道工序的施工。
(3)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达90%以上。
(4)、卷材施工温度高于25℃时,应立即向施工后的卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。
6、成品保护
(1)卷材施工完后,24h内不得上人或进行下道工序。
(2)保护层砼浇注时,严禁用铁器碰动防水层。
(3)施工人员必须穿软底鞋,避免损坏复合卷材。
所有运输小推车支腿下必须用软物包好,不得与卷材直接接触。
(4)防水层在砖模处甩出的接头,上压两皮砖,用石灰砂浆砌筑,甩出的防水层接头卷好靠在墙边外侧。
基础钢筋、模板工程施工时严禁损坏甩出的防水层。
4号转载点基础防水卷材施工
技术交底
编制单位: 中煤建筑安装工程集团公司73处
审 批 人:
编 制 人:
安 监 员: 编制日期:
接 受 人: 交底人:
年 月 日 接收人: 年 月 日
接受日期:。
