厦门明达冷修投标施工组织设计完整版
- 格式:doc
- 大小:535.50 KB
- 文档页数:38

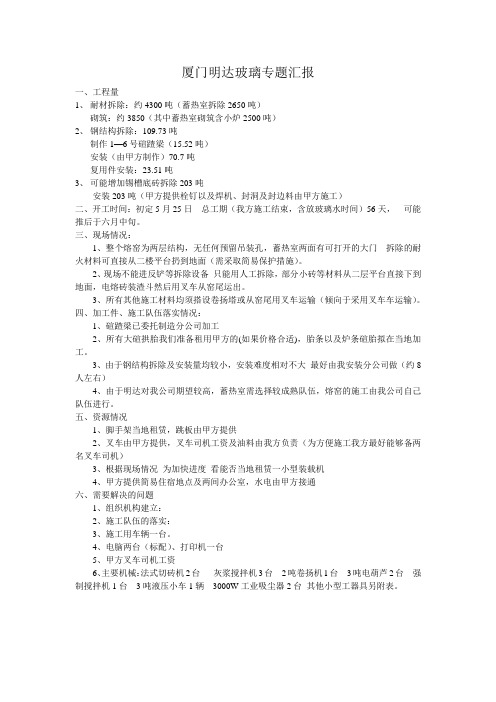

厦门明达玻璃专题汇报一、工程量1、耐材拆除:约4300吨(蓄热室拆除2650吨)砌筑:约3850(其中蓄热室砌筑含小炉2500吨)2、钢结构拆除:109.73吨制作1—6号碹蹅梁(15.52吨)安装(由甲方制作)70.7吨复用件安装:23.51吨3、可能增加锡槽底砖拆除203吨安装203吨(甲方提供栓钉以及焊机、封洞及封边料由甲方施工)二、开工时间:初定5月25日总工期(我方施工结束,含放玻璃水时间)56天,可能推后于六月中旬。
三、现场情况:1、整个熔窑为两层结构,无任何预留吊装孔,蓄热室两面有可打开的大门拆除的耐火材料可直接从二楼平台扔到地面(需采取简易保护措施)。
2、现场不能进反铲等拆除设备只能用人工拆除,部分小砖等材料从二层平台直接下到地面,电熔砖装渣斗然后用叉车从窑尾运出。
3、所有其他施工材料均须搭设卷扬塔或从窑尾用叉车运输(倾向于采用叉车车运输)。
四、加工件、施工队伍落实情况:1、碹蹅梁已委托制造分公司加工2、所有大碹拱胎我们准备租用甲方的(如果价格合适),胎条以及炉条碹胎拟在当地加工。
3、由于钢结构拆除及安装量均较小,安装难度相对不大最好由我安装分公司做(约8人左右)4、由于明达对我公司期望较高,蓄热室需选择较成熟队伍,熔窑的施工由我公司自己队伍进行。
五、资源情况1、脚手架当地租赁,跳板由甲方提供2、叉车由甲方提供,叉车司机工资及油料由我方负责(为方便施工我方最好能够备两名叉车司机)3、根据现场情况为加快进度看能否当地租赁一小型装载机4、甲方提供简易住宿地点及两间办公室,水电由甲方接通六、需要解决的问题1、组织机构建立:2、施工队伍的落实:3、施工用车辆一台。
4、电脑两台(标配)、打印机一台5、甲方叉车司机工资6、主要机械:法式切砖机2台灰浆搅拌机3台2吨卷扬机1台3吨电葫芦2台强制搅拌机1台3吨液压小车1辆3000W工业吸尘器2台其他小型工器具另附表。
江苏长海化工有限公司办公楼工程及苯项目主装置工程施工组织设计宜兴市工业设备安装有限公司2011年6月1日目录一、编制说明 (2)二、工程概况 (2)三、施工部署 (4)四、主要分部分项工程施工方案 (12)五、季节性施工措施 (43)六、工程质量管理及保证措施 (45)七、技术保障措施 (67)八、工期保证措施 (69)九、降低成本措施 (73)十、安全、消防保证措施 (73)十一、施工现场环境保护措施 (75)十二、其它保证措施 (76)第一章:编制概述1.1、编制依据:1、南京英凯工程设计有限公司设计的“江苏长海化工有限公司办公楼工程及苯项目主装置工程”工程各专业全套施工图纸。
2、现行国家有关施工及验收规范、标准和规程。
3、江苏省有关文件及规定。
1.2、工程总体概述:本工程为三层框架结构,坡屋面,室内外高差0.2m。
1、工期:确保100天内完成招标文件规定的全部工程内容。
2、质量:确保工程合格率100%,优良率90%3、安全生产:达到无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求。
按建设部颁发的“一标三规范”达标。
4、文明施工:努力做好规范管理,场容、场貌创一流水平,争创市级安全双“文明工地”。
5、团结协作:同建设单位、监理单位、质监单位、安监单位、设计单位等有关部门保持良好的合作关系,积极配合各单位的工作。
建筑耐久年限为二级50年。
抗震设防烈度为7级。
建筑类别及防火等级为丁类二级。
第二章工程概况2.1、总平面:总平面定位及±0.00相对于绝对标高情况详见已批复的规划图。
建筑定位放线,施工场地安排及道路铺设均按总平面施工,各工种室外管线分别根据各工种要求铺设,密切同各工种之间的配合,注意已有的城市各种管线的走向与位置,避免对现有城市管线的破坏。
2.2、屋面防水:屋面分为高分子或高聚物改性沥青卷材防水屋面,上人屋面。
1、钢筋混凝土屋面板结构找坡2、20mm厚1:3水泥砂浆找平层。
零星维修工程施工组织设计 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII零星维修工程施工组织设计施工组织设计目录前言 (3)第一章编制依据 (4)第二章总体概述 (5)第一节工程概况 (5)第二节施工准备 (7)第三章施工进度计划和各阶段进度保证措施及承诺 (9)第一节施工进度计划 (9)第二节各阶段工期保证措施 (9)第三节进度承诺 ...........................................................................................................16第四章劳动力计划及保证措施 (17)第一节劳动力计划 .......................................................................................................17第二节劳动力保证措施 ...............................................................................................18第五章材料计划及保证措施 (20)第六章机械设备计划及保障措施 (23)第一节投入工程的主要施工机械设备清单 ...............................................................23第二节施工机械保障措施 ....................................................................................... 25第七章工程质量保证及质量违约承诺 ....................... 27第一节质量方针 ....................................................................................................... 27第二节工程质量保证措施 ....................................................................................... 29第三节质量通病及防治措施 ................................................................................... 35第八章项目的施工程序和施工方法 ........................... 43第一节石膏板吊顶施工工艺 ................................................................................... 43第二节地面地砖、花岗石铺贴施工工艺 ............................................................... 46第三节卫生间墙面砖镶贴工艺 ............................................................................... 48第四节细木制品施工工艺 ....................................................................................... 50第五节油漆工程施工工艺 ....................................................................................... 51第六节墙面、天花乳胶漆工程施工工艺 ............................................................... 55第七节电气安装施工工艺 ....................................................................................... 55第八节给、排水及卫生洁具安装 ........................................................................... 57第八节铝方扣板、铝条扣板吊顶施工工艺 ........................................................... 60第九节防水工程施工工艺 ....................................................................................... 62第九章文明安全施工措施 .......................................... 65第十章环保与环卫管理 .............................................. 71第十一章针对本项目的服务承诺 ............................... 76前言《公安局交通警察支队零星维修工程施工组织设计》是根据业主方提供的招标文件、补遗书及答疑书解释,参考现行国内规范标准和珠海市建设工程管理条例及地方规范标准,结合我公司多年来在珠海市范围内进行相关的维修工程施工经验,针对本维修项目的施工重点和难点,本着保质量、保工期的最终要求,经我们多次研究讨论和比较,最终提出了我们的理解和建议以及如我方中标后将如何组织施工的总体设计,对“招标范围以内的施工组织设计”做重点描述,而“招标范围以外的施工管理配合计划”、“为业主提供全方位、高品质的服务计划”等方面则提出我们的构想,宗旨是为业主更好地服务,实现“优质快速、安全环保”的施工目标。
厦门某施工临时用电施工组织设计一、方案设计概况1.执行标准2.设计依据(一)施工组织设计。
(二)设计技术交底施工设计文件。
(三)国家及地方有关规范、规定与建设单位签订的有关合同、协议、纪要等。
(四)施工调查资料。
3.现场勘查本工程南侧为地下通道圆弧段,约有16户民房,西侧为芦澳路,北侧为海投物流园区,东侧为海投物流园区已建堆场。
施工范围内有较多海投物流园区的通讯、水电管道等。
4.施工供配电概况4.1.现场设置一个独立的供配电系统,从芦澳路引入一路380/220V电源,接至施工现场配电总箱。
由变压器提供电力的供电系统均采用TN-S接零保护系统;低压供电方式均采用放射式。
4.2.计划闸口广场、地下通道、查验区场地、钢筋制作场以及项目部办公临时设施的现场用电设备由总配电箱控制;仓库北侧、东侧、西侧道路施工用电因负荷较小,且线路长,用小型发电机提供。
由低压配电室控制柜1只400A空气开关(配自动重合型漏电保护器),400A 四极漏电开关2只,分别供闸口广场、地下通道、查验区场地,钢筋制作场和项目部临时设施下设二级配电箱、开关箱。
配电设置为低压室二级电箱未端箱。
采用三级配电二级保护及接零保护系统。
4.3.闸口广场、地下通道、查验区场地、钢筋制作和项目部办公临时设施共设置5只固定安装的分配电箱。
4.5.每台固定设备单独设置一只专用开关箱,每台电焊机单独设置一只移动开关箱,每台混凝土振捣器使用一只移动开关箱。
4.6.总配电屏(箱)各分回路均设置剩余动作电流不大于100mA.动作时间不大于0.1s的漏电断路器;开关箱内设置剩余动作电流不大于30mA.动作时间不大于0.1s的漏电断路器。
4.7.由总配电箱引至各分配电箱的电源线采用VV22型铠装绝缘电缆埋地敷设,或采用BV绝缘线架空敷设;由分电箱引至开关箱的电源线采用YC型通用橡皮绝缘软电缆,穿钢管埋地敷设。
详情请下载附件:厦门某施工临时用电施工组织设计。
一、编制说明1、本工程的招标文件2、哈尔滨市四方建筑设计院设计的工程施工图纸3、《钢筋混凝土工程施工及验收规范》(GBJ204-83)4、《地下防水工程施工验收规范》(GBJ208-83)5、《砖石工程施工验收规范》(GBJ203-83)6、《地面与楼面工程施工验收规范》(GBJ209-83)7、《装饰工程施工验收规范》(GBJ209-83)8、《屋面工程施工验收规范》(GBJ207-83)9、规范中引用的标准或规范无论是否写明颁布的年份,皆应以最新颁布的规范为准。
10、国家强制性条文我国现行的施工验收规范和操作规程我国现行的安全生产、文明施工及环境保护等有关规定二、工程概况工程名称:黑龙江省地理信息产业园工程地址:哈尔滨市利民开发区学院路南建筑面积:27383.87m2²建设单位:黑龙江省地理信息产业园管理委员会设计单位:黑龙江省四方建筑设计院工程结构:框架建筑层数:H01#楼六层;C03#、C04#、C06#、C07#楼三层;C05#楼五层计划日期:开工:二OO五年十二月二十日竣工:二OO六年八月三十一日本工程H01#楼基础采用钻孔高压注浆桩,主体为框架结构,楼板为现浇钢筋砼楼板,一至顶层内外墙为陶粒混凝土砌块。
C03#、C04#、C06#、C07#楼的基础为独立基础、C05#楼的基础为条形基础,主体为框架结构,楼板为现浇钢筋砼楼板,一至顶层内外墙为陶粒混凝土砌块。
屋面为柔性防水屋面,高分子卷材。
装饰工程:无图纸按照常规考虑,窗采用铝塑窗,门为实木门。
本工程施工中所用各种建筑材料、机械设备均由公司材料科按需要计划统一提供,所需劳动力也满足要求,施工中用水需要现场打井解决、用电均可从附近已有的电路接入现场。
三、施工方案、施工方法(一)、施工部署,施工方法1、本工程H01#楼质量必须达到哈尔滨市优良工程;C03#—C07#楼为合格工程,因此我公司将派一个优秀的项目经理部进驻现场施工管理,我们将服从业主管理,接受监理监督,加强科学管理,保证质量达标,保证在合同工期内完成施工任务;2、本工程组织施工以土建工程为主、水电、装饰工程配合施工,施工顺序:先主体,后围护;先结构,后装修;先地下,后地上;先土建,后设备的原则;3、整体工程分结构施工期、装饰施工期。

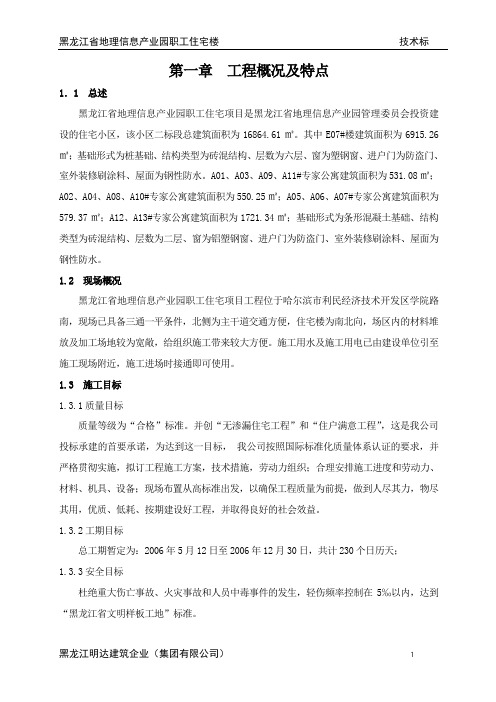

第一章工程概况及特点1.1 总述黑龙江省地理信息产业园职工住宅项目是黑龙江省地理信息产业园管理委员会投资建设的住宅小区,该小区二标段总建筑面积为16864.61㎡。
其中E07#楼建筑面积为6915.26㎡;基础形式为桩基础、结构类型为砖混结构、层数为六层、窗为塑钢窗、进户门为防盗门、室外装修刷涂料、屋面为钢性防水。
A01、A03、A09、A11#专家公寓建筑面积为531.08㎡;A02、A04、A08、A10#专家公寓建筑面积为550.25㎡;A05、A06、A07#专家公寓建筑面积为579.37㎡;A12、A13#专家公寓建筑面积为1721.34㎡;基础形式为条形混凝土基础、结构类型为砖混结构、层数为二层、窗为铝塑钢窗、进户门为防盗门、室外装修刷涂料、屋面为钢性防水。
1.2 现场概况黑龙江省地理信息产业园职工住宅项目工程位于哈尔滨市利民经济技术开发区学院路南,现场已具备三通一平条件,北侧为主干道交通方便,住宅楼为南北向,场区内的材料堆放及加工场地较为宽敞,给组织施工带来较大方便。
施工用水及施工用电已由建设单位引至施工现场附近,施工进场时接通即可使用。
1.3 施工目标1.3.1质量目标质量等级为“合格”标准。
并创“无渗漏住宅工程”和“住户满意工程”,这是我公司投标承建的首要承诺,为达到这一目标,我公司按照国际标准化质量体系认证的要求,并严格贯彻实施,拟订工程施工方案,技术措施,劳动力组织;合理安排施工进度和劳动力、材料、机具、设备;现场布置从高标准出发,以确保工程质量为前提,做到人尽其力,物尽其用,优质、低耗、按期建设好工程,并取得良好的社会效益。
1.3.2工期目标总工期暂定为:2006年5月12日至2006年12月30日,共计230个日历天;1.3.3安全目标杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,轻伤频率控制在5‰以内,达到“黑龙江省文明样板工地”标准。
1.3.4工程成本造价控制目标要始终站在业主的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和工艺、科学的策划和部署、有效的组织、管理、协调和控制,使该工程成本和造价得到良好的控制;同建设单位、设计院、监理公司和工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高效顺利地向前推进;从图纸设计、材料设备选型、承包商的选择和工程招标、现场施工组织、管理、协调与控制等各个方面,提出行之有效的合理化建议和方案,加强过程和程序控制,追求“过程精品”,避免不必要的拆改、浪费,尽最大能力减少和节省工程成本和造价,使建设单位的投资发挥最佳的效益和效果。
第一章施工准备第一节工程概况一、项目简介洞头县连港环岛公路半屏大桥至长坑段(园区北路)公路工程全长3.196公里,起点半屏大桥,起点桩号(终点桩号K4+762),终点南塘工业区园区北路,终点桩号(K7+958.762)。
二、技术标准、工程规模公路等级:二级公路设计行车速度:60km/h路基宽度:8.5-16m路面:沥青混凝土路面,宽7m-16m三、项目环境㈠地形、地貌:本次设计路段路线位于洞头本岛,路线主要穿越陆域地貌重丘区,该区分布很广,丘陵顶部比较平缓,坡度一般为10-25度。
山坡较陡,一般坡度30-40度,特别是边缘地带,常有大于40度的陡坡或海漫崖分布,崖高可达40米以上,有少部分路段在岸谈4海域区经过,该区一般低潮时才出露于地表,中、高潮位时被淹没。
呈缓坡倾向于大海,组成物质为基岩。
路线在此路段以填海路堤通过,路基防护工程数量相应增大。
㈡气象、水文:洞头属中亚热带海洋性气候,其特点是温和湿润,四季分明,冬暖夏凉,光照充足,降水量偏少。
冬春受台湾暖流的影响明显,少严寒;夏秋因海洋性季风的影响,无酷暑。
全年空气湿度较大,降雪零星,多台风。
每年4-9月为雨季,占年降雨量的60.5%。
6-8月为台风季节,台风时常伴有暴雨。
多年平均降雨量1294.9毫米,多年平均蒸发量为1538.3毫米。
㈢区域地质评价及地震基本烈度:据浙江省地震目录统计,温州曾发生过地震10次,其中4.75级地震1次,3-3.9级地震3次,小于3级地震6次。
现代地震监测资料表明,现代地震活动微弱,温州地震台1977-1982年共测得微震6次,震级1-2,震中位置距温州市80-200公里的东海中。
按全国地震带划分,洞头隶属东南沿海二级地震区东北级,该段地震强度与频率较若,接近三等地震区,基本地震烈度为。
根据《中国地震烈度区划报告》,本区未列入震级V级的危险区。
㈣工程地质评价1、构造:本区构造位置属我国东南部新华夏系第一级构造复式第一沉降带的西南端,受基底华夏系构造的制约且遭受后期构造的干扰,区内构造线方位普遍东偏,一般为北东45-60度,角度偏大,致使本区诸岛走向呈北东向展布,构成了本区主体为北东向的构造格局。
厦门市某大厦施工组织设计一、项目概况该大厦位于厦门市中心繁华地带,地处沿海地区,是一项大型商务综合体项目。
大厦总建筑面积为 xxx 平方米,共有 x 层地上和 x 层地下。
项目包括商业楼、写字楼以及地下停车场等配套设施。
施工周期为 xx 年,施工内容包括土地平整、地下工程、地上建筑等。
二、施工组织设计原则1.安全第一:在施工过程中,严格按照国家安全法规和建设工地管理条例执行,确保施工过程的安全性和可靠性。
2.提高效率:通过科学合理的工程施工方法和组织管理,提高工作效率,保证项目能够按时完成。
3.资源优化配置:在施工过程中合理配置各项资源,如人力、物力、材料等,确保资源的充分利用。
4.质量可控:通过严格的施工质量管理,确保施工过程中的质量控制,做到合格的施工质量。
5.环保意识:在施工过程中要注重环保,采用绿色施工材料和节能降耗的技术措施,减少对环境的污染。
三、施工组织设计方案1.建立项目管理团队成立由项目经理、施工经理、质量经理、安全经理等组成的项目管理团队,负责项目的具体管理和施工组织设计。
2.工程人员技术培训在施工前对工程人员进行技术培训,使其了解施工图纸和施工方案,并熟悉相关施工工艺和标准。
3.制定施工计划根据施工图纸和施工工艺,制定详细的施工计划,明确施工周期和各个施工阶段的工期安排,确保施工进度。
4.协调物资采购根据施工计划,及时协调采购所需的材料和设备,确保施工过程中的物资供应。
5.安全保障措施制定详细的安全施工方案,采取相应的安全措施,如搭设安全网、设立警示牌等,确保工地的安全生产。
6.质量控制设立质量检查组,对施工过程中的每个环节进行质量检查,并对不符合要求的进行整改,保证工程质量。
7.环保措施采用绿色施工材料,减少污染物的排放,注重环境保护,确保工地周围环境的整洁和卫生。
8.施工设施管理统一对施工设施进行管理,包括起重机械、施工用电等设备,确保施工过程中的设施正常运行。
四、施工组织设计的实施1.编制详细的施工组织设计方案,明确每个工序的具体要求和内容。
目录第一章工程概况 (2)第二章施工部署 (11)第三章主要施工方案 (29)第四章安装工程施工方法 (61)第五章工程投入的主要物资情况及进场计划 (74)第六章工程投入的主要施工机械 (79)第七章劳动力管理及计划 (82)第八章确保工程质量的技术组织措施 (85)第九章确保安全生产的技术组织措施 (110)第十章确保文明施工的技术组织措施 (119)第十一章确保工期的技术组织措施 (123)第十二章施工进度计划 (130)第十三章施工总平面布置图及临时用地表 (130)第十四章施工组织设计附图..................................... 错误!未定义书签。
工程概况1. 1 工程简介:拟建设的“**工业园一期Ⅲ标段”工程,即“**工业园包装车间(2)、仓库(2)”位于厦门市**区西柯镇同集路北侧,建筑面积为26836.16 平方米该项目为工业产房仓库项目。
本项目标段从桩基础开始,主体为框架结构,多孔砖填充墙围护。
外墙以面砖装饰为主本次招标项目工程的各有关部门单位如下:建设工程业主单位:厦门**集团有限公司施工图设计单位:****第五设计研究院1. 2 承包范围及内容:本工程招标项目内容及承包范围包括施工图范围,土建从桩基础开始及给排水、电气、暖通、讯施、安装工程主要指标内容见表1.2.1:表1.2.1 承包范围及内容1.3 设计要求:1.3.1 基础要求:1、本工程地基基础设计等级为丙级2、地下水静止水埋深5.00~6.50m,年变化幅度为0.50~1.00m,对钢筋混凝土结构没有腐蚀性,对钢结构具有弱腐蚀性3、本工程基础采用预应力高强管桩,管桩选为C80 预制管桩(PHC400-95A)。
预应力高强管桩总长为7840 米4、凡室内砌有隔墙而墙下没有地梁的情况下,应做地坪加厚5、承台周围回填土要求即时分层夯实,压实系数不小于0.956、当地下水具有弱腐蚀性时,砼最小水泥用量300kg/m³,最大水灰比0.55,基础砼保护层最小厚度50mm(基础梁为35mm)7 、本工程强夯地基承载力特征值fak=120kPa,强夯地基合格后方可进行基础施工1.3.2 建筑要求:1、建筑标准:本工程建筑设计标高室内±0.000 相当于绝对标高为黄海高程9.2M,室外标高相对应的绝对标高祥总平面施工图。
目录第1卷项目概况 (2)第2卷施工准备及施工部署 (3)第3卷主要施工方法 (8)第4卷劳动力投入计划 (69)第5卷主要施工机械设备配备计划 (71)第6卷确保工期的技术组织措施 (72)第7卷确保工程质量的技术组织措施 (74)第8卷防台风、暴雨预案 (77)第9卷确保安全生产的技术组织措施 (80)第10卷确保文明施工的技术组织措施 (84)第11卷保证节假日集中维修的用工、用料与安保等保障措施87第12卷对维修需求反应及时性的承诺与保障制度 (89)第13卷施工质量的内控制度,检验检测设备的配备情况,检测手段 (93)第14卷日常巡查、回访与维修改造建议制度 (97)第15卷维修期间保障学院正常培训、教学、科研与办公环境的措施 (106)第16卷应急项目的施工能力,保障措施、主要材料供应商的配合程度以及特殊项目处理措施 (109)第1卷项目概况1、xxxx学院2017-2019年度零星修缮服务维修改造范围:1)学院现有建筑物、构筑物及其内外装饰、相关构配件维修;2)学院现有道路系统及相关构配件维修;3)学院现有室内外给排水管线及相关构配件、设施设备(给排水系统) 维修;4)学院现有室内外暖通管线及相关构配件维修、设备(空调通风系统)维修;5)学院现有室内外电力管线及相关构配件维修、设备(强电系统)维修。
2、服务目标1)服务期限自合同签订之日起至2019年12月31日止2)质量目标确保本工程达到标书规定的合格等级。
3)安全目标在整个施工过程中杜绝重大安全事故,轻伤事故频率控制在1‰以内。
4)文明施工目标确保达到厦门市优良文明工地的要求。
5)环境保护目标遵守国家现行的环境保护法律、法规。
第2卷施工准备及施工部署第1点施工准备进场施工前的准备工作是施工管理中一个重要的环节,准备工作的好坏,直接影响到工程施工的顺利展开;为了避免施工管理中的盲目性,提高计划性和科学性,准备工作的根本目的是:组织和制定管理所必需的数据和资料。
(此文档为word格式,下载后您可任意编辑修改!)1、编制说明1.1、编制依据1.1.1、明达厦门浮法玻璃生产线冷修招标文件和附件技术规范内容。
1.1.2、业主提供的图纸。
1.1.3、我公司以往新建和冷修浮法玻璃生产线施工经验。
1.2.采用的技术标准或规范1.2.1、《钢结构工程施工及验收规范》 GB50205-20011.2.2、《建筑钢结构焊接规程》 JGJ81-20021.2.3、《涂装前钢材表面锈蚀等级和除锈等级》 GB8923-881.2.4、浮法玻璃熔窑砌筑工程及验收规范 JCJ13-981.2.5、工业炉砌筑施工及验收规范 GB1.2.6、工业炉砌筑工程质量检验评定标准 GB1.3、工期目标及承诺我公司绝对服从招标文件工期要求,服从标书文件中规定。
本工程计划停窑为2008年5月25日,从我司开始拆除计时,56天完成本次冷修工程,应该讲非常紧张,且冷修时间正值夏季,高温施工将会降低效率、增加难度。
工程进度安排见图:厦门明达浮法玻璃生产线拆除及复建工程施工进度计划表。
1.4、本工程达到的质量标准及承诺1.4.1、质量标准:优良。
并承诺达质量不到优良标准时,愿意接受甲方作出的适当处罚。
1.4.2、质量保证管理体系某某建设工业炉公司的质量方针是:诚信经营,铸造精品,业主满意,发展自我。
通过制定和实施科技规划、不断充实科技队伍,坚持不懈地科技投入,以提高资源及工程中的科技含量,保证企业的持续发展。
建立符合标准的质量管理和质量标准体系并有效运行,严格执行标准,履行合同,为业主和社会服务,满足业主期望的要求。
某某建设工业炉公司的质量目标是:工程项目合同履约率100%;工程项目质量验收合格率100%,争创行业及省市级地方工程项目质量金奖;顾客满意度85%。
对于本工程我们将按ISO9001三合一体系建立建筑工程管理体系,认真编制项目质量、安保计划,建立项目管理体系,落实项目责任制。
加强对全员质量意识教育,坚持把质量放在施工生产首位。
坚决做到持证上岗,严格执行标准、规范和设计图要求及业主出具的等效的设计图的技术文件。
随时接受业主的检查监督,虚心听取业主的意见,及时认真整改质量问题。
各种工程用料要有合格证,严禁不合格的成品、半成品进入施工现场,材料合格证及复检报告等资料由业主直接存档。
1.4.3、安全、文明施工我公司将建立完整的工程安全措施和安全组织体系,严格执行安全防火规定,防火设备配置齐全;加强现场保卫工作,防止发生盗窃及意外情况;各种标志牌标记齐全;各种机械经常检查,符合安全部门的规定;进入作业现场戴好防护用品,电焊专业人员戴好防护镜获防护面罩,确保本工程安全施工。
强化安全管理,落实安全措施。
根据我们的经验和教训,我们的指导思想是:安全第一、预防为主;目标控制、制度保障;体制成网、齐抓共管;全面规范、标化管理;检查隐患、严格考核。
我们将建立和制定详细具体的安全管理、保证体制和保证制度。
实现死亡事故为零,重伤事故为零,月均负伤率在0.2‰以内。
对于本工程我公司必须严格平面管理,制订好平面规划,达到道路畅通;周转材料、成品、半成品实行定置管理,按指定的地点堆放整齐,不到处乱堆;制作现场外设置统一的垃圾堆放点,统一运走,不在施工现场厂内堆施工垃圾。
2、工程概况明达厦门浮法玻璃厂位于厦门市集美区,日熔化能力为500t。
施工内容大体分为熔窑、蓄热室及流道溜槽部分。
总工期56天(含放玻璃水和冷窑时间)。
2.1、工程特点2.1.1、因为是冷修工程,现场能够堆放耐火材料和结构、设备的地方都是有限的。
耐火材料、结构、设备的堆放,既要满足运输和吊装的需要,又不能阻碍施工道路的畅通。
因此现场调度显得更为重要。
2.1.2、本工程合同工期为56天工期,耐材拆除砌筑、钢结构安装及整修等多个专业穿插作业,工期较为紧张。
为了确保工期我们必须科学的组织施工,顾全大局统筹安排同时要做好各专业之间的配合及协调工作。
本工程修修补补的锁碎零星项目较多,同时作业环境恶劣。
因此在施工过程中注意不要遗漏项目,同时要注意施工安全、劳动和周围环境的防护。
2.2、工程范围2.2.1、钢结构:2.2.1.1、熔窑部分:拆除并更新5#小炉前的胸墙托板;拆除并更新6#小炉前的钢碹碴;拆除并更新卡脖吊墙的水包梁及熔窑池壁拐角等处的各种水包;拆除并立旧安装熔化部池壁全部的顶铁、顶丝,及投料口的端壁栏铁(更换池壁顶铁、顶丝);拆除并更新L型吊墙;拆除各山墙的顶板、顶丝,部分更新,部分立旧。
2.2.1.2、蓄热室及小炉:拆除并更新蓄热室护墙板及角钢;拆除并更新蓄热室顶碹碴、顶丝;拆除并更新12个小炉的立柱、上下拉条、碹碴槽钢、顶板及顶丝。
2.2.1.3、拆换第二节流道及流槽,配合砌筑拆装第一节流道钢结构。
2.2.2、耐材:2.2.2.1、熔窑部分:拆除并恢复砌筑熔窑卡脖前(除池底粘土大砖之外)的全部砖材即:池壁、胸墙、大碹、卡脖碹、熔化部后山墙、投料口翼墙,L型吊墙,铺面砖及窑底捣打层;拆除并恢复砌筑冷却部大碹、前后山墙,铺面砖及窑底捣打层。
2.2.2.2、蓄热室:拆除并砌筑蓄热室1#-4#炉条碹的全部;拆除并砌筑蓄热室格子体的全部;拆除并砌筑蓄热室墙体直接结合镁砖以上部位的所有碱性砖;拆除并砌筑蓄热室碹;拆除并砌筑12个小炉的侧墙、碹,小炉底。
2.2.2.3、锡槽部分:拆除并恢复砌筑底砖。
2.3、施工条件2.3.1、需业主提供的施工便利条件:提供现场施工场地,水、电、风源(视情况决定);负责将耐材、溜槽和溜道钢壳体、钢结构、水包等甲供设备物资运至乙方要求的指定地点;装垃圾钢料斗10个以上;冷修期间3吨叉车3台、大型切砖机1台;提供现场施工办公用房、临时住宿用房、提前进场修整胎具、部分钢构预制等场地、新制作钢构、拆除待利旧物资的仓储、保管用地等;拆除下来的废旧耐材的及时处理与拖运、废旧钢构物资等及时处理拖运等;其他便利条件,如用贵厂圆盘锯加工木制品等。
2.3.2、对业主的主要配合要求:因浮法玻璃冷修工程时间紧、任务重,现场施工平面布置必须协调好。
做好熔窑、蓄热室、锡槽耐材拆除后交接确认工作,拆下来的结构件应妥善保管。
抓好材料供货计划的管理,并及时通知乙方,以便甲乙双方作出现实的有利于整个工程的切实安排。
搞好其他施工单位、废旧耐材、钢构等物资回收单位之间的配合、协调。
如场地、上料通道等使用。
考虑到从窑尾上料为主要的上料通道,我方要求将生产线一侧的通道设置为我方施工的专用上料通道,并保证通畅。
3、工程部署及资源准备3.1、组织体系为了在56天的时间内顺利完成厦门明达浮法玻璃生产线冷修工程的施工,必须建立一个既能集中统一指挥,又能高效运作的项目管理组织体系,以明确和落实职能,并使所有管理人员均熟悉组织体系的结构与相互职能关系。
岗位职责分工项目经理1、认真贯彻公司管理方针、目标,主持制定项目管理目标。
2、项目部质量、安全管理第一责任人。
3、履行公司与业主签订的工程合同,组织工程项目策划、实施。
4、确定项目部组织结构,制定岗位职责和工作制度。
5、建立信息报告制度,负责项目信息归集、传递、反馈和处理。
6、负责与外协队伍签订分包合同。
7、按时结算工程进度款,负责结算款的催收。
8、工程项目竣工后,及时提交工作总结。
项目总工程师(技术负责人)1、负责质量管理体系的建立、保持。
2、负责项目技术管理体系的建立、项目技术策划、识别项目技术风险并制定相应对策,工程项目实施过程中技术工作的管理及信息反馈。
负责施工技术、安全技术交底。
对工程项目质量负直接管理责任。
5、负责组织施工现场的对外设计联络和技术核定。
6、定期检查技术标准、计量工作及设计文件的管理。
7、负责组织新工艺新技术的推广,技术开发项目,技术进步计划的立项、编制、实施。
9、负责组织技术总结、竣工图的编写,技术资料、竣(交)工资料的收集、整理、移交。
技术员1、负责质量管理体系相关质量职责的实施,记录的建立、收集、整理、汇总。
2、负责施工组织设计、工艺卡或作业设计等工艺文件的编制。
3、负责分管工号的图纸自审、技术交底,施工质量和施工技术。
4、参与项目技术攻关和技术标的编制工作。
5、参与重大工程技术问题及质量事故的分析、处置。
6、负责技术开发项目实施、施工技术总结的撰写。
7、负责工程项目竣工(交工)资料的收集、整理、归档。
施工员(专业工长)1、施工员(专业工长)是工程项目各专业施工的具体组织者,对分项工程质量负直接责任。
2、认真执行相关技术质量规定、技术操作规程和技术措施要求。
3、负责施工全过程管理。
4、负责施工日志记录、关键过程控制5、负责施工用电、用水、测量管理6、负责协作队伍的管理7、认真执行各项安全生产规章制度,落实安全生产技术措施,加强施工现场管理,文明施工生产。
安全员1、负责现场全过程安全防护、安全管理、安全跟踪检查。
2、负责办理工程“安全施工许可证”,监督检查特种作业人员持证上岗和劳保用品穿戴情况。
3、坚持每天现场安全巡视,制止违章指挥和违章作业行为,对检查发现隐患,监督落实整改,必要时下发《隐患处理(纠正和预防措施)记录表》。
4、根据工程所在地行业主管部门的要求,在施工各阶段办理安全评估检验报告。
5、督促检查施工人员进厂前的三级安全教育以及日常的安全教育工作。
6、加强分包队伍的动态安全管理。
7、参加由项目部组织的安全检查,做好安全检查记录。
8、发生伤亡事故,立即组织抢救,迅速上报安全部门,并保护好事故现场,参加事故调查、分析、处理,制定预防重复事故发生的整改措施。
对事故做到“三不放过”。
9、工程竣工后配合项目部做好工程竣工安全评估工作。
质量专检员1、严格按照国家标准、规范、规程进行全面监督检查,持证上岗,对管辖范围的质量检查工作负全面责任。
2、严把工序交接、隐蔽验收关,监督原材料、构配件和工程设备等的进场检验、抽查特种作业人员资格,审查检验批、分项、分部及项目部工程质量记录。
3、对违反操作程序、技术措施、技术交底、设计图纸等情况,应提出、制止,严重的及时上报项目技术负责人、公司质量管理部门。
4、负责区域内的工程质量动态分析和事故调查分析。
5、负责工程检验批的检查、评定并参加验收。
6、协助技术负责人、项目经理做好分项、分部工程质量验收、评定工作,做好有关工程质量记录。
材料员1、负责本项目物资使用过程管理工作的组织实施和控制。
2、编制材料施工预算和需用计划。
负责现场零星物资采购、进货、验收。
3、负责本项目物料进场、在建工程和竣工工程全过程的检验和试验,并行使签证评定权。
4、负责现场材料验收、计量、储存、标识、发放等各环节的管理,建立、管理相关记录。
5、动态掌握各类物资的使用状况,及时收集上报废旧物资的信息。
6、实施顾客提供财产的验证、贮存和维护。
3.2、专业施工力量的部署:在明达厦门工程施工中,拟抽调精干力量,由:结构安装队负责钢结构拆除安装施工;筑炉作业队负责全部耐材的拆除,熔窑、锡槽耐材恢复安装。
