绿城集团-标准施工工艺工法参考绿城集团是一家以地产开发、物业管理、投资咨询等为主营业务的大型房地产企业。
作为房地产行业的领军企业,绿城集团一直致力于探索更优秀的工程施工方法和技术,以提高工程质量、提升竞争力。
该文旨在介绍绿城集团推行的标准施工工艺工法。
一、综述施工工艺工法是指施工过程中所采取的、在规定条件下的特定施工方法和技术。
绿城集团在建筑施工过程中,实行多项施工工艺工法,以确保工程质量、节约工期和降低施工成本,且积极推广有益经验和做法。
二、混凝土施工工艺工法1.配料开坯部分1.1原材料质量标准绿城集团为了保证混凝土施工质量,要求采用知名品牌的水泥和建筑砂,使用企业质量标准化拌料站,确保施工材料的质量。
1.2拌合比设计拌合比是施工混凝土时所采用的砂、石、水泥混合比,绿城集团每次混凝土施工都必须根据实际情况和设计图纸进行拌合比设计,并强制要求生产施工方按照设计要求进行拌配。
1.3原材料统一存储绿城集团会对不同品种的原材料统一存放,杜绝混合使用,以免发生质量问题。
2.混凝土浇筑工艺2.1 建筑结构分级浇筑根据建筑结构的特性和不同的施工阶段,绿城集团选择分级浇筑的方法。
一般而言,对于一些结构形式较为简单的建筑,会采用砼一次浇筑的施工技术,对于结构较为复杂的建筑,会采用分级浇筑技术实现。
2.2 增强混凝土浇筑对于部分需要承受大载荷的建筑部位,绿城集团会采用增强混凝土浇筑工艺,即在砼中掺入增强材料(如钢筋、纤维)以达到加强混凝土的抗压和抗拉强度的目的。
3.混凝土养护工艺3.1 养护时间统计混凝土在浇筑后必须及时进行养护,绿城集团在养护过程中,必须严格按照设计要求规定的养护时间,确保混凝土强度的达到设计要求。
3.2 养护方法绿城集团在混凝土养护过程中采取以下方法:(1)淋水养护法:在浇筑完成后将混凝土表面多次淋水,以达到保水、保温的目的。
(2)防风养护法:在气温较低的环境下,采用防风网覆盖混凝土表面,以防止混凝土表面的水分挥发过快。

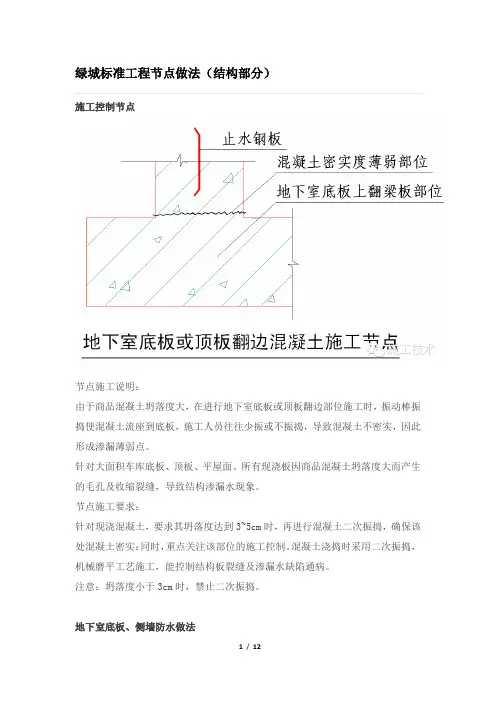

绿城标准工程节点做法(结构部分)施工控制节点节点施工说明:由于商品混凝土坍落度大,在进行地下室底板或顶板翻边部位施工时,振动棒振捣使混凝土流座到底板,施工人员往往少振或不振捣,导致混凝土不密实,因此形成渗漏薄弱点。
针对大面积车库底板、顶板、平屋面、所有现浇板因商品混凝土坍落度大而产生的毛孔及收缩裂缝,导致结构渗漏水现象。
节点施工要求:针对现浇混凝土,要求其坍落度达到3~5cm时,再进行混凝土二次振捣,确保该处混凝土密实;同时,重点关注该部位的施工控制。
混凝土浇捣时采用二次振捣,机械磨平工艺施工,能控制结构板裂缝及渗漏水缺陷通病。
注意:坍落度小于3cm时,禁止二次振捣。
地下室底板、侧墙防水做法地下室“高低跨”剪力墙防水做法步骤一:第一次底板混凝土浇筑完成后,进行第一次防水施工,在地下室外侧剪力墙根部做涂膜防水加强。
步骤二:砖胎模完成后,进行第二次防水施工。
步骤三:第二次底板混凝土浇筑完成后,形成完整防水体系。
地下室防结露保温体系说明:模板安装时,挤塑板与模板用圆钉固定,地下室侧墙穿墙螺杆方案详见下图。
地下室侧墙穿墙螺杆方案独立基础高低差施工处理节点(一)说明:基础距基底持力层边坡距离应不小于500,坡角不大于45度。
独立基础高低差施工处理节点(二)结构柱脚漏浆处理结构柱钢筋内偏位处理节点结构柱钢筋柱外偏位处理节点说明:若地下室柱钢筋在柱外偏位时,可以不弯柱筋,将柱尺寸适当加大将柱筋包入混凝土内。
非常规填充墙封顶方案说明:1.本节点适用于中间一层精装修样板施工,其余尚未开始墙体砌筑;2.样板房墙体砌筑时应将上层墙体砌筑但不允许封顶,以防止上部梁结构受力变形影响样板房的墙体;3.如果中间结构分两次验收时,填充墙砌筑分界层也应按此节点施工。
轻质砌块施工节点室内轻质砖墙面专用腻子满批时砌筑要求说明:1.为控制轻质砌块墙体水泥砂浆粉刷层产生空鼓、裂缝,不用水泥砂浆粉刷,直接采用专用腻子或粉刷石膏腻子批面;2.砌筑墙体垂直度控制在3mm以内。
绿城集团标准施工工艺工法参考节点V3.0主编:陈银海绿城集团工程质量督导部二〇〇九年九月目录一、结构部分二、屋面部分三、装饰装修部分四、硬质景观部分一、结构部分施工控制节点(一)节点施工说明:由于商品砼坍落度大,在进行地下室底板或顶板翻边部由于商品砼坍落度大,在进行地下室底板或顶板翻边部位施工时,振动棒振捣使砼流座到底板,施工人员往往少振或不振捣,导致砼不密实,因此形成渗漏薄弱点。
针对大面积车库底板、顶板、平屋面、所有现浇板因商针对大面积车库底板、顶板、平屋面、所有现浇板因商品砼坍落度大而产生的毛孔及收缩裂缝,导致结构渗漏水现象。
节点施工要求:针对现浇混凝土,要求其坍落度达到针对现浇混凝土,要求其坍落度达到针对现浇混凝土,要求其坍落度达到3-5cm 3-5cm 3-5cm时,再进行砼二时,再进行砼二次振捣,确保该处混凝土密实次振捣,确保该处混凝土密实;;同时,重点关注该部位的施工控制。
砼浇捣时采用二次振捣,机械磨平工艺施工,能控制结构板裂缝及渗漏水缺陷通病。
注意注意注意::坍落度小于坍落度小于33㎝时,禁止二次振捣。
地下室底板、侧墙防水做法1.5-2.0厚单组份聚氨酯涂膜直接涂刷在结构面上3厚SBS防水卷材层,上口预留搭接100宽步骤(一):第一次底板砼浇筑完成后步骤(一):第一次底板砼浇筑完成后,,进行第一次防水施工。
在地下室外侧剪力墙根部做涂膜防水加强。
步骤(二)砖胎模完成砖胎模完成后,进行第二次防水施工。
SBS 与第一次预留SBS 搭接3厚SBS 防水卷材层15厚1:3水泥砂浆粉刷砖胎模回填土步骤(三)第二次底板砼浇 第二次底板砼浇筑完成后,,形成完整防筑完成后水体系。
说明:模板安装时,挤塑板与模板用圆钉固定。
地下室侧墙穿墙螺杆方案详下图。
地下室侧墙穿墙螺杆方案说明:基础距基底持力层边坡距离应不小于500,坡角不大度。
于4545度。
独立基础高低差施工处理节点(一)独立基础高低差施工处理节点(二)结构柱脚漏浆处理注:若地若地下室柱钢筋在柱外偏位时偏位时,,可以不弯柱筋,将柱尺寸适当加大将柱筋包入砼内。
