筏板基础防水技术交底
- 格式:docx
- 大小:21.01 KB
- 文档页数:4

本交底内容针对E地块主楼及车库底板SBS改性沥青防水卷材进行说明,具体做法及工艺如下。
一、施工准备1.1、材料要求:(1)施工材料用SBS改性沥青防水卷材(Ⅱ型),低温柔度要求-20℃时无裂缝,不透水性要求0.3MPa压力下保持120min不透水,厚度4mm+3mm,进场材料复检合格后使用。
(2)粘接料:冷底子油,复检合格。
1.2、机具准备:刮板、火焰喷枪、手持压滚、铁辊、剪刀、量尺、弹线工具,扫帚、消防器材等各项用具准备齐全。
二、作业条件(1)垫层施工完毕,并经养护、干燥,含水率不大于9%。
(2)防水层施工前应清理基层平面,保证干燥、洁净、平整,四周及阴、阳角处要清理干净。
(3)垫层阴阳角处均应用1:3水泥砂浆做成R=50mm的圆角。
三、施工工艺及施工方法本工程筏板防水采用4mm+3mm厚SBS改性沥青卷材防水(Ⅱ型),满粘法施工。
3.1工艺流程基层处理→刷冷底子油一道→附加层施工→验收→铺第一层防水卷材→验收→铺第二层防水卷材→热熔封边→验收3.2 防水卷材层施工方法(1)基层处理:基层的凹陷处用水泥砂浆找平,达到表面光滑平顺。
垫层阴阳角等部位用水泥砂浆抹出半径不小于50mm的圆弧角。
铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。
保证基层干燥,含水率不大于9%,检测方法:将1m×1m见方的同质卷材平铺在防水基层上,在中午太阳直射3小时后掀开,基层覆盖部位与卷材上未见水印即可做防水层施工。
(2)刷冷底子油:将基层表面清理干净,待干燥后,用长把滚刷或机械在大面积基层上均匀涂刷或喷刷冷底子油一遍;阴阳角部位用毛刷涂刷,厚薄一致,不得有漏刷、透底等缺陷,干燥后(手感不粘),方可进行下道工序。
(3)弹线:按卷材宽幅拉通线将卷材敷设基准线弹出。
(4)附加层施工:采用热熔法施工,材料采用4mm+3mm厚SBS 改性沥青防水卷材。
所有的阴阳角处必须有附加层,附加层宽度不小于500mm,平立面各250mm,要求进行满粘;附加层必须经项目质检员验收合格后方可进入下道工序。
技术交底项目名称中海清华安阳智能产业园工程施工单位中建七局安装工程有限公司分部分项工程名称基础筏板防水工程交底时间一施工准备:1、工程简介和主要施工参数:(1)本工程基础筏板厚度为60cm,底标高为—6.200m,电梯井筏板底标高为-7.500m。
基础筏板防水做法采用1.2厚橡化沥青非固化防水涂料加0.7厚聚乙烯丙纶复合防水卷材,防水卷材上面直接做50厚细石砼保护层。
在筏板防水工程施工前组织班组了解掌握非固化橡胶沥青防水材料的施工工艺及其专用设备的使用,按工程进度计划理安排材料、机具、人员进场施工。
2、材料和机具准备:(1)非固化橡胶沥青防水涂料、0.7厚聚乙烯丙纶防水卷材、C20细石砼。
(2)棕毛扫把20把、钢丝刷15把、铁抹子若干把、圆头抹子若干、灭火器5个备用、空气压缩机一台、喷涂机械两台(随施工进度)、钢卷尺若干把、50米卷尺一把、93#汽油(用量随施工进度)。
3、现场准备:(1)防水基层坚硬无空鼓、无起砂、裂缝、松动、掉灰、凹凸不平等缺陷,如有凹凸不平、脚印等缺陷,必须进行处理,合格后方可进行防水层施工。
(2)阴阳角、立面内角和外角半径必须做成>50mm的小圆角,以免影响防水卷材的铺贴。
(3)当日对所要施工的基面进行清理,不得有明水、油污、杂物和其他可能破坏防水层的材料。
(4)雨后施工前,将基层明水清理掉,用喷灯烘烤或用鼓风机表面吹干后方可施工。
(5)防水材料进场复试和验收工作已完成。
二施工工艺和施工方法:1、工艺流程:基层清理,修补缺失、裂缝、松动等部位→涂刷基层处理剂→热熔非固化橡胶沥青防水涂料→防水附加层施工→附加层验收→非固化橡胶沥青防水涂料施工→铺贴0.7厚聚乙烯丙纶防水卷材隔离层→防水验收→50cm厚C20细石砼保护层2、施工方法:(1)基层清理:混凝土基层要平整、坚实、干燥、干净、无灰尘、油污、无起灰、起砂、无浮浆与凹凸不平。
阴阳角、管根等细部应做成圆弧,圆弧直径应大于50mm。

筏板基础工程技术交底一、施工准备(一)钢筋工程1、材料要求①钢筋:级别、规格符合设计要求。
质量符合现行标准要求。
②20~22#火烧丝、水泥砂浆(塑料)垫块等。
2、施工机具钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、墨斗、墨汁、小白线、粉笔等。
3、作业条件①钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再使用。
②做好放线工作,已弹出柱、墙的位置线,并弹好钢筋位置线。
(二)模板工程1、材料要求竹胶板、木方、穿墙螺栓(外墙一次性使用,内墙下套管周转使用)、架子管、各种规格的钉子等。
2、施工机具手推车、大铲、托线板、砖夹子、铁抹子、靠尺板、电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水性隔离剂等。
3、作业条件①外墙高出300mm部分模板采用竹胶板拼装,拼装完毕后进行编号,并涂刷水性隔离剂,分规格堆放。
②放好轴线、模板边线、水平控制标高线。
③底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。
(三)混凝土工程(商品混凝土、泵送)1、材料要求①使用商品混凝土,应具有强度、配合比及配比材料的出厂合格证、检测报告等质量证明资料。
②钢筋:钢筋的级别、规格必须符合设计要求。
质量符合现行标准。
钢筋表面应保持清洁,无锈蚀和油污。
③隔离剂:水性隔离剂。
2、施工机具①混凝土罐车、汽车泵(或地泵)、插入式振捣器、振捣棒。
②木袜子、2~3m杠尺、塑料薄膜、小白线。
胎模采用烧结普通砖,M5.0水泥砂浆砌筑,内侧及顶面采用1:2.5水泥砂浆抹面。
③考虑混凝土浇筑时侧压力较大,砖胎模外侧面必须采用木方及钢管进行支撑加固,支撑间距不大于1.5m。
3、作业条件①检查固定模板的铅丝和螺栓是否穿过混凝土墙,如必须穿过时要采取止水措施,特别是管道或预埋件穿过处是否已做好防水处理。
混凝土浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,模板内的杂物和钢筋油污等要清理干净,模板的缝隙和孔洞已堵严。
一、工程名称:(填写工程名称)二、施工单位:(填写施工单位名称)三、交底日期:(填写交底日期)四、交底内容:1. 施工准备(1)人员准备:组织专业人员进行筏板基础养护工作,确保养护人员具备相关技能和经验。
(2)材料准备:准备养护所需的各类材料,如防水材料、养护剂、钢筋保护层等。
(3)设备准备:检查养护设备是否完好,如喷淋系统、洒水车、养护剂喷洒设备等。
2. 养护作业要求(1)筏板基础养护应在混凝土浇筑完成后立即进行,以确保混凝土早期强度和抗裂性能。
(2)养护过程中,混凝土表面应保持湿润,避免水分蒸发过快,影响混凝土强度发展。
(3)养护时间:根据混凝土强度发展要求,一般养护时间不少于7天,特殊情况下可适当延长。
(4)养护过程中,注意观察混凝土表面情况,发现异常及时处理。
3. 安全技术措施(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置安全警示标志,确保施工区域安全。
(3)施工人员应熟悉养护作业流程,掌握养护操作技能。
(4)施工过程中,注意观察周围环境,确保施工安全。
(5)养护作业时,严禁酒后作业、疲劳作业。
4. 应急预案(1)发生安全事故时,立即启动应急预案,迅速组织人员救援。
(2)对受伤人员实施现场急救,并尽快送往医院救治。
(3)及时上报事故情况,按照相关规定进行处理。
5. 养护作业现场管理(1)施工现场保持整洁,垃圾及时清理。
(2)施工人员应遵守施工现场管理规定,服从现场管理人员指挥。
(3)施工现场禁止无关人员进入。
五、交底总结为确保筏板基础养护施工安全、顺利进行,各单位应严格按照本安全技术交底执行。
施工单位应加强施工现场管理,确保施工安全。
同时,监理单位要加强对施工过程的监督检查,确保养护作业质量。
请各单位认真学习本安全技术交底,切实提高安全生产意识,确保工程质量和施工安全。

筏板基础施工技术交底一、工程概述本工程为_____,位于_____,建筑总面积为_____平方米。
结构形式为_____,基础类型采用筏板基础。
筏板厚度为_____,混凝土强度等级为_____。
二、施工准备1、技术准备(1)熟悉施工图纸,了解筏板基础的结构尺寸、配筋情况等。
(2)编制施工方案,并向施工人员进行技术交底。
(3)确定混凝土配合比,并进行试配。
2、材料准备(1)水泥:选用_____品牌的水泥,具有出厂合格证和检验报告。
(2)砂:采用中砂,含泥量不大于_____%。
(3)石子:选用粒径为_____的碎石,含泥量不大于_____%。
(4)钢筋:钢筋的品种、规格、级别应符合设计要求,并有出厂合格证和检验报告。
(5)外加剂:根据混凝土性能要求,选用合适的外加剂。
3、主要机具准备(1)混凝土输送泵:_____台。
(2)振捣棒:_____根。
(3)钢筋加工设备:调直机、切断机、弯曲机等。
(4)木工加工设备:电锯、电刨等。
4、作业条件准备(1)基础土方开挖完成,并经验槽合格。
(2)桩基础施工完成,并检测合格。
(3)现场临时道路畅通,水电供应满足施工要求。
三、施工工艺流程1、测量放线根据设计图纸,放出筏板基础的轴线和边线,并设置好控制桩。
2、钢筋绑扎(1)先绑扎下层钢筋,再绑扎上层钢筋。
钢筋的间距、排距应符合设计要求。
(2)钢筋的接头位置应符合规范要求,采用焊接或机械连接。
(3)在钢筋网片上设置钢筋马凳,以保证上层钢筋的位置。
3、模板安装(1)模板采用_____模板,模板的强度和刚度应满足施工要求。
(2)模板的拼接应严密,防止漏浆。
(3)模板安装完成后,应进行检查和验收。
4、混凝土浇筑(1)混凝土采用商品混凝土,由混凝土输送泵输送至浇筑部位。
(2)混凝土浇筑应分层进行,每层厚度不大于_____mm。
(3)振捣时应采用插入式振捣棒,振捣间距不大于_____mm,振捣时间以混凝土表面不再冒气泡、泛浆为准。
(4)在混凝土浇筑过程中,应注意观察模板、钢筋的情况,发现问题及时处理。
一、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]3. 施工地点:[填写施工地点]4. 施工内容:筏板防水层施工二、施工前的准备工作1. 作业人员:所有参与施工的人员必须经过安全技术培训,并取得相关操作资格证书。
2. 材料设备:确保所有防水材料、工具和设备符合国家相关标准和规定,并在施工前进行检查。
3. 施工方案:编制详细的施工方案,明确施工步骤、安全措施和应急处理预案。
三、安全技术交底1. 施工环境要求- 确保施工现场通风良好,避免有害气体积聚。
- 施工温度范围:5~35℃;冷粘法施工温度不宜低于5℃;热熔法施工温度不宜低于-10℃。
- 避免在雨天、雪天,五级及以上大风的条件下施工。
2. 施工操作要求- 卷材防水层应铺设在混凝土结构主体的迎水面上。
- 底板垫层应洁净、平整、坚实、牢固,阴阳角呈圆弧形或45(135)坡角。
- 防水层施工期间,基坑内陆下水位应稳定降低在底板垫层以下不少于500mm 处,直至施工完毕。
3. 安全防护措施- 作业人员必须按规定佩戴防护用品,如安全帽、防护眼镜、防尘口罩、手套等。
- 高处作业时必须支搭平台,上下沟槽、构筑物必须走马道或安全梯。
- 使用喷灯作业时,应符合以下要求:- 在有带电体的场所使用喷灯时,喷灯火焰与带电部分的距离应符合规定。
- 喷灯内油面不得高于容器的高度的34,加油孔的螺栓应拧紧,喷灯不得有漏油现象。
- 严禁在有易燃易爆物质的场所使用喷灯。
- 喷灯加油、放油及拆卸喷嘴和其他零件作业,必须熄灭火焰并待冷却后进行。
- 使用煤油或酒精的喷灯内严禁加入汽油。
- 在构筑物内部作业时应保持空气流通,必要时采取强制通风措施。
- 临边作业必须采取防坠落的措施。
- 作业现场严禁烟火,使用可燃性材料时必须按消防部门的规定配备消防器材。
- 运输和储存燃气罐瓶时应直立放置,并加以固定。
搬运时不得碰撞。
使用时必须先点火后开气,使用后关闭全部阀门。

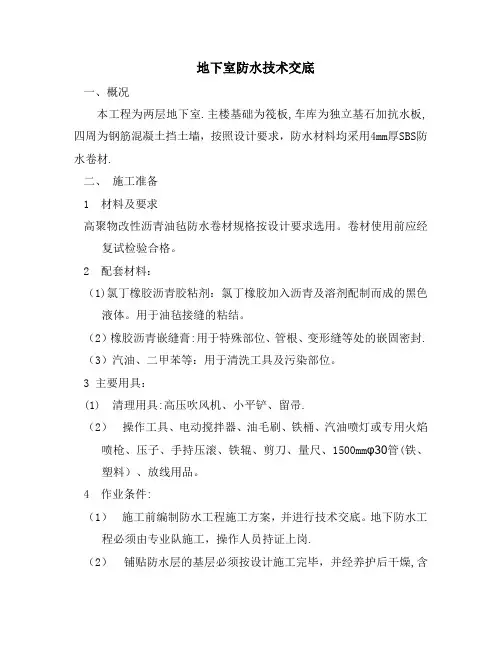

地下室防水技术交底 一、概况 本工程为两层地下室.主楼基础为筏板,车库为独立基石加抗水板,四周为钢筋混凝土挡土墙,按照设计要求,防水材料均采用4mm厚SBS防水卷材. 二、 施工准备 1 材料及要求 高聚物改性沥青油毡防水卷材规格按设计要求选用。卷材使用前应经复试检验合格。 2 配套材料: (1)氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体。用于油毡接缝的粘结。 (2)橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封. (3)汽油、二甲苯等:用于清洗工具及污染部位。 3 主要用具: (1) 清理用具:高压吹风机、小平铲、留帚. (2) 操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、放线用品。 4 作业条件: (1) 施工前编制防水工程施工方案,并进行技术交底。地下防水工程必须由专业队施工,操作人员持证上岗. (2) 铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓开裂、不起砂. (3) 防水层施工涂底胶前(冷底子油),应将基层表面清理干净。 (4) 施工用材料均为易燃,因而应准备好相应的消防器材。 三、 操作工艺 1 工艺流程: 清理基层→涂刷基层处理剂→铺贴附加层→热熔铺贴卷材→热熔封边→做保护层 2 操作工艺: 1)基层清理:施工前将验收合格的基层清理干净。 2)涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底. 3)铺贴附加层:管根、阴阳角部位加铺一层卷材,宽度每边500mm。并按规范及设计要求将卷材裁成相应的形状进行铺贴。 4)铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿人卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为80mm,条粘法搭接宽度为100mm。 5)热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。卷材末端收头用橡胶沥青嵌缝膏嵌固填实。 6)保护层施工:若卷材本身不带保护层,则平面做水泥砂浆或细石混凝士保护层,厚度按设计要求;立面防水层施工完,应及时稀撒石碴后抹水泥砂浆保护层。 3 成品保护 1)地下卷材防水层部位预埋的管道,在施工中不得碰损和堵塞杂物。 2)卷材防水层铺贴完成后,应及时做好保护层,防止结构施工碰损防水层;外贴防水层施工完后,应按设计砌好防护墙. 3)卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道 四、质量标准 (一)保证项目 1 高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。 2 卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定. 3 防水层严禁有破损和渗漏现象. (二) 基本项目: 1 基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角. 2 改性沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。 3 卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收头应嵌牢固. 4 卷材粘结应牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。 五、 通病预防: 1 卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接搓损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接搭长边不小于100mm,短边不小于150mm。 2 空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝佐空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。 3 管根处防水层粘贴不良:清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底干净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象。 4 渗漏:转角、管根、变形缝处不易操作而渗漏.施工时附加层应仔细操作;保护好接搓卷材,搭接应满足宽度要求,保证特殊部位的施工质量。 六、安全交底: (1)有机溶剂及高分子聚合物材料应严禁烟火接近; (2)通风不良的地下室卷材铺贴施工,应加强排风措施,防止有机溶剂中毒。 (3)夜间施工应注意用电安全; (4)深基坑内作业应有专人看护,防止坑顶落物伤人。
