筏板基础防水技术交底
筏板基础是现代建筑结构中常用的一种基础形式,它主要由底板、墙板和柱板组成。
其特点是分布均匀,并能承受大面积的载荷。
筏板基础应用广泛,常用于高层建筑、桥梁、水利水电工程等建设中。
筏板基础的防水工作非常重要,避免地下水、雨水渗入结构物内部,影响建筑物整体的结构安全。
下面我们来了解一下筏板基础防水技术。
第一,安装防水卷材。
这是最常见的防水方式之一。
我们可以选择PVC、EPDM、TPO等材料进行防水。
把卷材固定在基础表面,使其贴合紧密。
在卷材重叠处使用高温焊接技术,使卷材接缝无水渗漏的隐患。
这种方式施工方便,能够在墙、柱、底部同时施工。
但需要注意,卷材的厚度,质量需要过硬,确保防水效果良好。
第二,涂刷防水涂料。
在筏板基础处,可以使用高聚物涂料、沥青涂料等防水材料。
涂料的厚度、涂刷手法,都需要按照生产商提供的规格书进行操作。
使用防水涂料时,需要注意地基表面
必须平整、无油污、水迹和灰尘,否则,防水涂料容易出现裂缝和渗水现象。
第三,安装防水板材。
这种方式简单直接,施工效果稳妥。
常用的防水板材有彩钢夹芯板、EPS保温轻质板等。
选择这种方式时,需要注意板材的质量、厚度、固定方式等。
不良的施工质量容易影响建筑物的整理稳定性。
以上是筏板基础防水技术的三种方式。
我们在实际工程中可以根据需要选择合适的施工方式,确保工程的质量和效果。
同时,我们也需要注意安全施工,避免因施工人员不当操作引发安全事故。

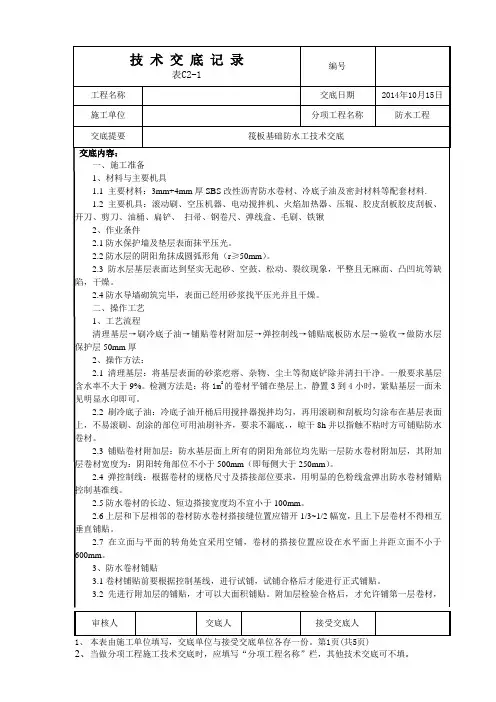

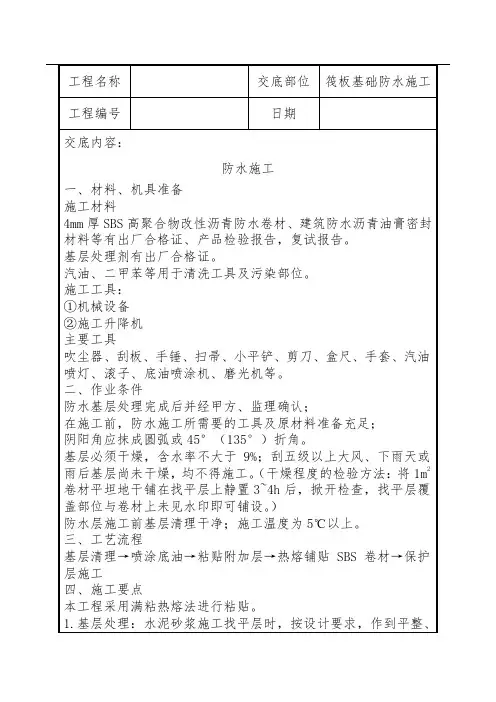

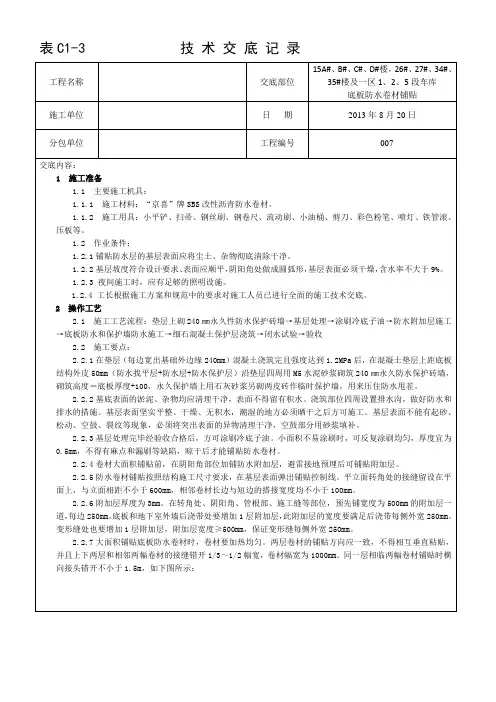

基础筏板防水技术交底表C2-4技术交底记录工程名称交底部位交底内容:1卷材防水施工工艺标准一、施工前准备1、材料及要求1.1、4厚SBS改性沥青防水卷材1.2、规格:卷材厚度为4mm,幅宽1m,卷长10m。
编号:00-00-006XXX基础筏板防水日期页数年月日共5页,第1页1.3、外观检查:卷材面应平滑、无空洞、裂纹、折皱以及影响不透水性的其它缺陷,5mm以下的疙瘩每平方米不超过3个。
每卷卷材允许有一处接头,其中较短的一段不少于2m。
1.4、贮存、运输防水卷材避免雨淋、日晒和受潮,严禁接近火源。
卷材应直立堆放,其高度不得超过两层,两层存放或运输时应在两层之间放一块托板。
短途运输平放不得超过4层。
应避免与化学介质及有机溶剂等有害物质接触。
2、施工器材序号1234567891011123、检测抽检名称扫帚、小铁铲、钢丝刷卷尺、2m直尺、塞尺剪刀电动搅拌器墨斗长柄滚刷手持压辊扁平辊大压辊棕榈刷液化气火焰喷枪干粉灭火器。
清理基面测量检查裁剪卷材搅拌基层处理剂弹线涂刷基层处理剂滚压接缝、立面卷材滚压阴阳角平面滚压大面卷材涂刷基面热熔防水卷材防火用途备注签字栏技术负责人:交底人:接交人:表C2-4技术交底记录工程名称交底部位交底内容:小三亚旅店基础筏板防水日期页数编号:00-00-006年月日共5页,第2页检验批|:以同品种、同标号、同等级的卷材每100卷(相当于m)为一批,少于m的按一批做。
取样的一卷卷材切除距外层卷筒2500mm后,顺纵向截取长度为500mm的全幅卷材试样二块,一块作物理性能检测试件用,一块备用。
所用资料必需供给合格证、进场检测报告,经见证取样合格后方可使用。
4、防火防水施工用材料均为易燃品,因而要准备好干粉灭火器。
5、作业条件5.1、基层外表干净平整,用2m直尺搜检,最大凹坑不该大于5mm,不得有空鼓、开裂及起砂、脱皮等缺陷,凹坑只允许陡峭变化。
阴阳角处应做成半径为50mm的圆角。
5.2、基层必须清理干净,不得有明水,检测简易方法是将1m×1m卷材或塑料布平铺在基层上,静置3~4小时(阳光强烈时 1.5~2小时)后掀开检查,若基层覆盖部位及卷材或塑料布上未见水印即可施工。

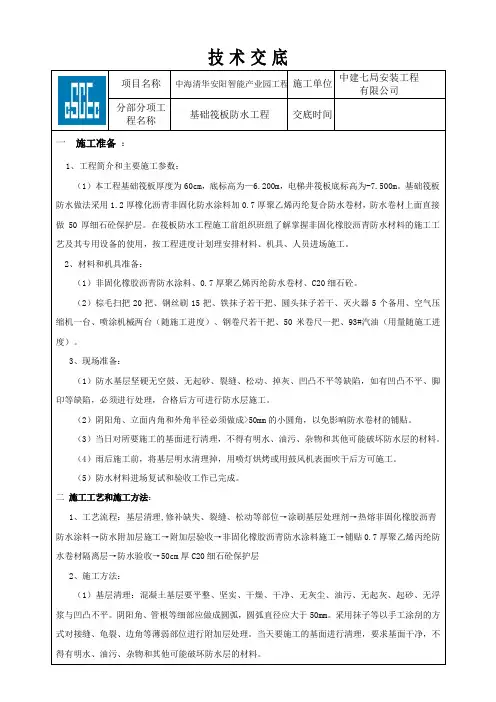

技术交底项目名称中海清华安阳智能产业园工程施工单位中建七局安装工程有限公司分部分项工程名称基础筏板防水工程交底时间一施工准备:1、工程简介和主要施工参数:(1)本工程基础筏板厚度为60cm,底标高为—6.200m,电梯井筏板底标高为-7.500m。
基础筏板防水做法采用1.2厚橡化沥青非固化防水涂料加0.7厚聚乙烯丙纶复合防水卷材,防水卷材上面直接做50厚细石砼保护层。
在筏板防水工程施工前组织班组了解掌握非固化橡胶沥青防水材料的施工工艺及其专用设备的使用,按工程进度计划理安排材料、机具、人员进场施工。
2、材料和机具准备:(1)非固化橡胶沥青防水涂料、0.7厚聚乙烯丙纶防水卷材、C20细石砼。
(2)棕毛扫把20把、钢丝刷15把、铁抹子若干把、圆头抹子若干、灭火器5个备用、空气压缩机一台、喷涂机械两台(随施工进度)、钢卷尺若干把、50米卷尺一把、93#汽油(用量随施工进度)。
3、现场准备:(1)防水基层坚硬无空鼓、无起砂、裂缝、松动、掉灰、凹凸不平等缺陷,如有凹凸不平、脚印等缺陷,必须进行处理,合格后方可进行防水层施工。
(2)阴阳角、立面内角和外角半径必须做成>50mm的小圆角,以免影响防水卷材的铺贴。
(3)当日对所要施工的基面进行清理,不得有明水、油污、杂物和其他可能破坏防水层的材料。
(4)雨后施工前,将基层明水清理掉,用喷灯烘烤或用鼓风机表面吹干后方可施工。
(5)防水材料进场复试和验收工作已完成。
二施工工艺和施工方法:1、工艺流程:基层清理,修补缺失、裂缝、松动等部位→涂刷基层处理剂→热熔非固化橡胶沥青防水涂料→防水附加层施工→附加层验收→非固化橡胶沥青防水涂料施工→铺贴0.7厚聚乙烯丙纶防水卷材隔离层→防水验收→50cm厚C20细石砼保护层2、施工方法:(1)基层清理:混凝土基层要平整、坚实、干燥、干净、无灰尘、油污、无起灰、起砂、无浮浆与凹凸不平。
阴阳角、管根等细部应做成圆弧,圆弧直径应大于50mm。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
一、工程概况1. 工程名称:______项目______栋楼筏板基础防水工程2. 施工单位:______施工单位3. 施工地点:______地点4. 施工内容:筏板基础防水施工,包括防水卷材铺设、防水涂料涂刷等。
二、安全技术交底1. 作业人员要求(1)所有参与防水施工的作业人员必须经过安全技术培训,取得上岗资格。
(2)作业人员应熟悉本工程的安全技术交底内容,并严格遵守操作规程。
2. 施工准备(1)施工前应仔细阅读施工图纸,了解工程结构、防水设计要求及施工方法。
(2)对施工人员进行技术交底,确保每位作业人员了解施工要求和安全注意事项。
3. 施工材料及设备(1)防水材料:PVC、EPDM、TPO等防水卷材,防水涂料等。
(2)施工设备:切割机、滚刷、喷枪、热风枪、压辊等。
4. 施工工艺及注意事项(1)防水卷材铺设1)基层处理:确保基层平整、干净、无油污、无浮尘。
2)卷材铺设:按照设计要求进行铺设,确保卷材平整、无皱褶、无翘边。
3)卷材搭接:搭接宽度不应小于100mm,搭接处应采用焊接技术,确保焊接牢固。
4)卷材固定:采用专用钉子或粘结剂固定卷材,确保卷材牢固。
5)防水涂料涂刷1)基层处理:确保基层平整、干净、无油污、无浮尘。
2)涂料涂刷:按照设计要求进行涂刷,确保涂料均匀、无漏刷。
3)涂料固化:涂料涂刷后应按规范要求进行固化,确保涂料性能。
5. 安全防护措施(1)施工现场应设置安全警示标志,提醒作业人员注意安全。
(2)施工人员必须佩戴安全帽、工作服、手套、防护眼镜等个人防护用品。
(3)高处作业时,必须系好安全带,并使用安全绳。
(4)施工用电设备应定期检查,确保安全可靠。
(5)施工现场应配备消防器材,并定期检查。
6. 应急处理(1)发生火灾时,立即切断电源,使用灭火器进行灭火。
(2)发生触电事故时,立即切断电源,使用绝缘工具进行救援。
(3)发生高空坠落事故时,立即进行救援,并报告相关部门。
三、质量要求1. 防水层施工质量应符合国家相关规范要求。
筏型基础技术交底记录根据你的要求,以下是关于筏型基础技术交底记录的内容,超过了1200字。
日期:XXXX年XX月XX日地点:XXX工地参与人员:主管、项目经理、施工员、技术负责人、施工队员一、开场白主管:大家好,今天我们聚集在一起是为了对筏型基础技术进行交底。
对于筏型基础技术,有些同事可能已经有了一定的了解,但也有一些同事可能还不太熟悉。
在这次交底会上,我们将详细介绍筏型基础的概念、施工要点和相关安全措施。
希望大家能够认真听讲,掌握这门技术。
二、筏型基础概述三、筏型基础施工要点施工员:在进行筏型基础施工时,需要注意以下几个要点:1.地质勘察要充分,确保地坪的地质条件符合筏型基础的要求。
2.过程质量控制要严格,混凝土的配合比、搅拌时间、浇筑速度等都要进行严格控制,确保混凝土的质量。
3.筏板施工要平整,封缝处要密实,以防止地下水渗透。
4.在筏型基础的施工过程中,还需要注意排水系统的设计,以确保地下水的排净,保证基础的稳定性。
四、筏型基础的安全措施施工队员:在筏型基础施工过程中,我们还需要注意安全问题。
以下是几个关键的安全措施:1.在施工区域设置安全警示标志,提醒工人注意安全。
2.工人在施工现场必须戴好安全帽和安全鞋,以及其他必要的个人防护装备。
3.施工过程中,不得随意更改施工计划,保证工作秩序。
4.保持施工场地的整洁,防止杂物堆积。
施工完毕后,要及时清理,避免造成安全隐患。
五、筏型基础施工中常见的问题及解决方法项目经理:在筏型基础施工过程中,我们可能会遇到各种问题。
下面是一些常见的问题及解决方法:1.地质条件不符合要求:如果在勘察过程中发现地质条件不符合筏型基础要求,我们需要进行修正措施,如考虑采用其他基础形式或在地基上加固。
2.混凝土浇筑过程中出现了空洞:在施工过程中,如果发现混凝土中出现空洞,需要及时补充新鲜的混凝土,保证基础的均匀性和稳定性。
3.筏板出现开裂:如果在施工过程中发现筏板出现开裂,需要及时进行修复,可以采用填缝剂进行补强。
本交底内容针对E地块主楼及车库底板SBS改性沥青防水卷材进行说明;具体做法及工艺如下..一、施工准备1.1、材料要求:1施工材料用SBS改性沥青防水卷材Ⅱ型;低温柔度要求-20℃时无裂缝;不透水性要求0.3MPa压力下保持120min不透水;厚度4mm+3mm;进场材料复检合格后使用..2粘接料:冷底子油;复检合格..1.2、机具准备:刮板、火焰喷枪、手持压滚、铁辊、剪刀、量尺、弹线工具;扫帚、消防器材等各项用具准备齐全..二、作业条件1垫层施工完毕;并经养护、干燥;含水率不大于9%..2防水层施工前应清理基层平面;保证干燥、洁净、平整;四周及阴、阳角处要清理干净..3垫层阴阳角处均应用1:3水泥砂浆做成R=50mm的圆角..三、施工工艺及施工方法本工程筏板防水采用4mm+3mm厚SBS改性沥青卷材防水Ⅱ型;满粘法施工..3.1工艺流程基层处理→刷冷底子油一道→附加层施工→验收→铺第一层防水卷材→验收→铺第二层防水卷材→热熔封边→验收3.2 防水卷材层施工方法1基层处理:基层的凹陷处用水泥砂浆找平;达到表面光滑平顺..垫层阴阳角等部位用水泥砂浆抹出半径不小于50mm的圆弧角..铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除;把尘土清理干净..保证基层干燥;含水率不大于9%;检测方法:将1m×1m见方的同质卷材平铺在防水基层上;在中午太阳直射3小时后掀开;基层覆盖部位与卷材上未见水印即可做防水层施工..2刷冷底子油:将基层表面清理干净;待干燥后;用长把滚刷或机械在大面积基层上均匀涂刷或喷刷冷底子油一遍;阴阳角部位用毛刷涂刷;厚薄一致;不得有漏刷、透底等缺陷;干燥后手感不粘;方可进行下道工序..3弹线:按卷材宽幅拉通线将卷材敷设基准线弹出..4附加层施工:采用热熔法施工;材料采用4mm+3mm厚 SBS 改性沥青防水卷材..所有的阴阳角处必须有附加层;附加层宽度不小于500mm;平立面各250mm;要求进行满粘;附加层必须经项目质检员验收合格后方可进入下道工序..图1 阴阳角附加层做法图5卷材与卷材之间的粘贴采用热熔满粘法;不得空鼓..搭接宽度:长边搭接不小于100mm; 短边搭接不小于100mm..长边接头错开距离大于500mm;平行于基坑长边方向搭接..6铺第一层防水卷材:铺设沿着长边的方向铺设;底板采用热熔法施工;不得空鼓..材料采用4mm SBS 改性沥青防水卷材..施工时卷材沿着底板长向方向铺设.. 如下图所示:图2 屋面防水卷材铺贴顺序图A.铺贴顺序为先平面;后立面;平立面处交叉搭接;接缝留在底平面上距立面不小于600mm 处..将防水卷材按铺贴长度进行裁剪并卷好备用;操作时将已卷好的卷材;用φ30的管穿入卷心;卷材端头与起点比齐;点燃汽油喷灯或专用火焰喷枪;加热基层与卷材交接处;喷枪距加热面保持300~500mm 左右的距离;往返喷烤、观察当卷材沥青刚刚熔化时;手扶管心两端向前缓缓滚动铺设;要求用力均匀;铺设压边宽度应掌握好..B.热熔封边:卷材接缝处用喷枪加热;压合至边缘挤出沥青粘牢沥青胶溢出8mm宽..卷材末端甩出施工范围不小于500mm;以便以后接头施工外墙防水..C.验收:施工队自检合格后报项目质检员验收;合格后报监理验收;填写隐蔽工程验收记录并签字..7铺贴第二层卷材防水:采用热熔法施工;材料采用3mm SBS 改性沥青防水卷材..上下两层卷材不得垂直粘贴;两层卷材间必须满贴;热熔施工时压出空气;防止空鼓;封边密实..长边短边搭接均为100mm;相邻两幅卷材短边搭接缝应错开;且不得小于500mm;上下层卷材长边接缝错开1/3幅宽;在卷材上用红粉笔画出控制线;卷材试铺定位..且上下不得相互垂直铺贴..施工队自检合格后报项目质检员验收;合格后报监理验收;填写隐蔽工程验收记录并签字..图3第一层与第二层防水卷材铺设图图4 防水角部构造图5 防水甩头做法主楼边及条基外边3.3应注意的问题1附加层施工:所有的阴阳角处必须有附加层..附加层宽度不小于500mm;两边均匀搭接250mm;在由三个面组成的阴角、底板外侧立面在与平面交接处阴角、以及防水容易被从外侧损坏的地方;还需在防水外面加第三层附加保护层..2卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小;接头处的粘结不密实;接槎损坏、空鼓;施工操作中应按程序弹标准线;使与卷材规格相符;操作中齐线铺贴;使卷材搭接长边及短边均不小于100mm..3空鼓:铺贴卷材的基层潮湿;不平整、不干净;产生基层与卷材间窝气、空鼓;铺设时排气不彻底;窝住空气;也可使卷材间空鼓..施工时基层应干燥;卷材铺设应均匀压实..4阴阳角处粘贴不良:清理不干净、裁剪卷材与角部形状不符、压边不实造成粘贴不良;施工时清理应彻底干净;注意操作;应将卷材压实;不得有张嘴、翘边、折皱等现象..5热熔法施工时;火焰加热器不得过分加热或烧穿卷材..卷材表面热熔后立即滚铺卷材;滚铺时应排除卷材下面的空气;使之平展;并应辊压粘结牢固..卷材接缝部位必须溢出热熔的改性沥青;溢出宽度不小于8mm..6防水施工过程中如遇雨天;禁止施工;并准备大面积塑料布将防水施工成品进行遮挡;避免淋雨、受潮;雨后要将基层凉晒三至四天;并进行基层含水率试验;符合要求后方能继续进行防水层施工..四、质量要求4.1保证项目:1、底油和防水卷材的品种、规格必须符合设计要求和有关技术规范、标准的规定..2、卷材防水层及其阴阳角等处的细部做法;必须符合设计要求和规范的规定..3、卷材铺设后不得起皱;不能用力拉卷材边..卷材铺贴后;卷材下部不允许存在硬性颗粒及杂物;以免损坏卷材..4.2基本项目:1、铺贴卷材防水层的基层应符合要求;平整洁净;无起砂、空鼓和松动现象;阴阳角处应呈圆角;防水层无积水现象..2、粘结剂涂刷均匀;不得有漏刷和麻点等缺陷..3、卷材防水层铺贴和搭接、收头;应符合设计要求和地下防水工程技术规范的规定;且应粘结牢固;无空裂、损伤、滑移、翘边、起泡、皱折等缺陷..五、成品保护1、保护层铺设时;严禁用铁器碰动防水层..2、施工人员必须穿软底鞋;避免损坏防水卷材..所有运输小推车支腿下必须用软物包好;不得与卷材直接接触..3、防水层施工完成后及时进行防水保护层施工;防水保护层施工时禁止使用车辆运输;不能使用铁质工具;避免损坏防水层..六、安全文明施工1、防水施工必须严格遵守建筑安装工人安全技术操作规程和建筑安装施工现场安全防护规定..2、施工前做好安全技术交底;集水坑四周要设置安全防护栏杆;作业人员佩戴好安全帽..3、雨雾天、大风天及基层积水的情况下夜间雾气重均禁止防水施工作业..4、施工时切实做好防火工作;配备消防器材;严禁在防水层的上方进行电、气焊工作;现场禁止吸烟..5、施工垃圾及时清运出厂;做到工完场清..。
基础筏板防水技术交底1、材料准备采用4+3SBS防水卷材、冷底油、墨斗、壁纸刀、喷灯、灭火器、防烫手套。
2、机具准备;3、作业条件3、1基层清理3、1、1施工前将基层清理干净,点粘、满粘法施工。
3、1、2涂刷基层底子油;在基层表面涂刷冷底油,必须涂刷均匀,保证不透底,待底子油干燥后方可铺贴卷材。
4、施工工艺冷底油涂刷—附加层粘贴—弹线—第一层卷材粘贴—第二层卷材粘贴—点粘350#油毡纸保护层4、施工方法、先4后34·1首先铺贴阴阳角及集水坑、电梯坑、等部位的加强层附加层,经监理和质检部门检验合格后方可大面积铺贴,每边不小于250㎜4·2在铺贴前,弹线以便确保搭接长度、和铺贴顺直。
将防水卷材按铺贴长度进行裁剪,点燃汽油喷灯或专用火焰喷枪,加热机曾与卷材交界处,喷枪距卷材300—500㎜,往返喷烤,不得将喷枪卷材停留在一处烘烤时间较长,卷材接头与手头必须100%烘烤,观察当卷材的沥青刚刚融化时,均匀用力,不窝气铺贴是必须有熔融沥青从边端挤出,4·3铺贴防水卷才时,要自然铺贴,绝不可猛力或将不均衡的拉力施于任何角度。
4·4两幅卷材长、短边搭接均不少于100㎜,上下两层和相邻两幅卷材的接缝应错开1∕3﹋1∕2幅宽,且两层卷材不得相互垂直铺贴,在立面和平面的转角处,卷材的接缝应留在平面上,距立面不少于600㎜。
同一层相邻两幅卷材的横向接缝应彼此错开1500㎜以上。
4·5铺贴时将贴有标签的卷材面朝上。
4·6热熔封边;卷材接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
接缝部位必须溢出沥青热熔胶,并形成均值的沥青胶。
4·7粘贴卷材应展平压实,卷材之间必须粘结牢固,铺贴后应平整顺直,搭接尺寸正确,不得有扭曲。
5成品保护6、安全环保安全环保。
一、交底目的为确保筏板卷材防水施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、交底对象所有参与筏板卷材防水施工的施工人员、管理人员及监督人员。
三、交底内容1. 施工准备- 施工前必须对施工人员进行安全技术培训,确保所有人员掌握相关安全知识和操作规程。
- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 所需材料、设备必须符合国家相关标准和规范,并经过严格检查。
2. 施工人员要求- 施工人员必须持证上岗,并穿戴好个人防护用品,如安全帽、工作服、工作鞋、手套等。
- 不得酒后作业,确保作业人员的身心健康。
3. 施工材料及设备- 防水卷材、辅助材料及燃料应按规定分别存放,保持安全距离,并设专人管理。
- 防水卷材应立放,汽油桶、燃气瓶必须分别入专用库存放。
- 施工现场必须配备消防器材,确保消防设施完好。
4. 施工操作规程- 安装防水卷材时,应确保卷材与基础表面贴合紧密,避免出现空鼓、翘边等现象。
- 在卷材重叠处使用高温焊接技术,确保接缝处牢固可靠。
- 避免在高温、高湿环境下进行施工,防止材料变形、老化。
5. 安全防护措施- 施工现场必须保持通风良好,确保作业人员呼吸新鲜空气。
- 施工人员在基坑中休息时,需远离防水保护墙,不得在防护墙上行走。
- 出入基坑必须走规定的坡道爬梯,室内和容器内做防水必须保持良好的通风。
- 高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固,作业人员必须系好安全带。
- 施工用火必须取得现场用火动火证,火焰加热器必须专人操作,严禁使用碘钨灯。
- 在加油、更换气瓶时必须关火,禁止在防水层上操作,喷头点火时不得正面对人并远离油桶、气瓶、防水材料及其他易燃易爆材料。
- 严禁使用220V电压照明和敞开式灯具。
6. 应急预案- 施工现场应制定应急预案,明确事故报告、应急处理、救援措施等内容。
- 施工人员应熟悉应急预案,并在紧急情况下迅速采取相应措施。
四、交底要求1. 交底人应详细讲解安全技术交底内容,确保所有人员充分理解。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 分包单位:____________________5. 施工日期:____________________二、安全技术交底内容1. 防水材料及施工工具(1)防水材料:防水卷材、防水涂料、密封材料等。
(2)施工工具:剪刀、卷尺、滚筒、刷子、喷枪等。
2. 施工人员要求(1)施工人员必须经过专业培训,取得相应资格证书。
(2)施工人员应熟悉防水材料的性能、施工工艺及安全操作规程。
(3)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
3. 施工准备(1)施工前,应检查防水材料的质量,确保符合设计要求。
(2)施工场地应清理干净,确保无障碍物。
(3)施工过程中,应严格按照施工方案进行施工,确保施工质量。
4. 施工工艺及注意事项(1)基层处理:在施工前,应将基层清理干净,去除油污、杂物等。
(2)防水层施工:a. 防水卷材铺设:按照设计要求,将防水卷材铺设在基层上,确保卷材平整、无皱褶。
b. 防水涂料施工:按照产品说明书,将防水涂料均匀涂抹在基层上,确保涂层均匀、无遗漏。
c. 密封材料施工:在施工缝、阴阳角等部位,采用密封材料进行填充,确保密封效果。
(3)注意事项:a. 施工过程中,应避免防水材料受到污染。
b. 施工完成后,应及时进行保护,防止防水层受到破坏。
c. 施工过程中,应严格按照操作规程进行施工,确保施工质量。
5. 安全措施(1)施工人员应遵守现场安全规定,不得违章操作。
(2)施工过程中,应确保施工现场的通风良好,防止有害气体积聚。
(3)高处作业时,必须使用安全带,并确保安全带正确佩戴。
(4)施工现场应配备消防器材,并定期检查,确保其完好有效。
(5)施工过程中,应密切关注施工环境,发现异常情况,立即采取措施,确保施工安全。
