第1篇一、工程概况本工程为XX住宅楼,总建筑面积为XX平方米,共XX层,建筑高度为XX米。
工程地点位于XX市XX区XX路XX号。
本工程基础采用筏板基础,主体结构为钢筋混凝土框架-剪力墙结构,屋面采用防水保温一体化系统。
二、施工准备1. 技术准备:(1)组织施工人员认真学习图纸,熟悉施工工艺,掌握施工技术要求。
(2)编制施工方案,明确施工顺序、施工工艺、质量控制、安全措施等。
(3)对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 材料准备:(1)钢筋:选用符合国家标准的钢筋,并按批次进行检验。
(2)水泥、砂、石:选用合格产品,并按规范要求进行检验。
(3)混凝土:选用合格的商品混凝土,并按规范要求进行检验。
3. 机械设备准备:(1)钢筋加工设备:钢筋调直机、钢筋切断机、钢筋弯曲机等。
(2)混凝土浇筑设备:混凝土搅拌车、混凝土输送泵、振捣器等。
(3)模板及支撑设备:模板、支撑材料、脚手架等。
三、施工工艺1. 基础施工:(1)基础放线:根据设计图纸,由项目部测量科进行测量放线,并报监理工程师复验。
(2)基础开挖:按照放线位置进行基础开挖,确保基础尺寸符合设计要求。
(3)基础垫层:铺设基础垫层,确保平整、密实。
(4)防水保护层:按照设计要求进行防水保护层施工。
(5)基础钢筋施工:按照设计图纸进行基础钢筋绑扎,确保钢筋间距、保护层厚度符合规范要求。
(6)混凝土浇筑:采用商品混凝土,按规范要求进行浇筑,确保混凝土强度、密实度。
2. 主体结构施工:(1)主体结构钢筋施工:按照设计图纸进行主体结构钢筋绑扎,确保钢筋间距、保护层厚度符合规范要求。
(2)混凝土浇筑:采用商品混凝土,按规范要求进行浇筑,确保混凝土强度、密实度。
(3)模板拆除:混凝土强度达到设计要求后,按照规范要求进行模板拆除。
3. 屋面施工:(1)屋面防水:按照设计要求进行屋面防水施工,确保防水效果。
(2)屋面保温:按照设计要求进行屋面保温施工,确保保温效果。

筏板基础技术交底一、工程概况本工程为_____项目,位于_____,总建筑面积为_____平方米。
筏板基础采用_____混凝土,厚度为_____米,筏板面积为_____平方米。
二、施工准备1、技术准备(1)熟悉施工图纸及相关规范标准,编制施工方案并进行技术交底。
(2)做好测量放线工作,确定筏板基础的位置和标高。
2、材料准备(1)水泥:选用_____牌水泥,具备出厂合格证和检验报告。
(2)砂:选用中砂,含泥量不大于_____%。
(3)石子:选用_____石子,粒径为_____mm,含泥量不大于_____%。
(4)钢筋:钢筋的品种、规格、型号应符合设计要求,具备出厂合格证和检验报告。
(5)外加剂:根据设计要求选用合适的外加剂,具备产品说明书和检验报告。
3、主要机具准备(1)混凝土搅拌机、输送泵、振捣器等。
(2)钢筋加工设备,如切断机、弯曲机、调直机等。
(3)木工加工设备,如电锯、电刨等。
(4)测量仪器,如水准仪、全站仪等。
4、作业条件准备(1)基槽(坑)已验收合格,基底清理干净。
(2)桩头已处理完毕,桩身质量检验合格。
(3)降水工作已完成,地下水位已降至基底以下_____米。
(4)模板、钢筋已安装完毕,并经检验合格。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪和水准仪进行测量放线,确定筏板基础的位置和标高,并设置好控制桩。
2、钢筋工程(1)钢筋加工:根据设计图纸和规范要求,将钢筋进行加工,包括切断、弯曲、调直等。
(2)钢筋绑扎:先绑扎底层钢筋,再绑扎上层钢筋。
钢筋的间距、排距应符合设计要求,钢筋的交叉点应采用铁丝绑扎牢固。
(3)钢筋连接:钢筋的连接方式主要有焊接和机械连接,连接接头的位置、数量和质量应符合设计要求和规范标准。
3、模板工程(1)模板选型:筏板基础的模板一般采用木模板或钢模板。
(2)模板安装:模板安装应牢固、平整,接缝严密,防止漏浆。
模板的支撑系统应稳定可靠,能够承受混凝土的侧压力和施工荷载。

一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、交底日期:[填写交底日期]四、交底内容:1. 安全注意事项1.1 进入施工现场的操作人员必须佩戴安全帽,扣好帽带,严禁穿硬底鞋及高跟鞋作业。
1.2 高处和临边洞口作业应设护栏、张安全网,无可靠防护措施时,必须佩戴安全带,扣好带扣。
1.3 高空、复杂结构模板的安装与拆除,事先应有切实的安全措施。
1.4 工作前应检查使用工具是否安全牢固,扳手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人。
1.5 操作人员应思想集中,防止钉子扎脚和空中滑落。
1.6 操作人员应有可靠的落脚点,并应站在安全地点进行操作,避免上下在同一垂直面工作。
1.7 操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。
2. 支模作业程序2.1 支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。
2.2 严禁在连接件和支撑件上攀登上下。
2.3 支模时,操作人员不得站在支撑上,而应设立人板,以便操作人员站立。
立人板应用木质中板为宜。
3. 模板安装要求3.1 模板安装应牢固,尺寸准确,以保证混凝土的整体效果,杜绝接头的涨模、漏浆、颈缩、露筋。
3.2 模板拼接要牢固,尺寸要准确,以提高混凝土的整体效果。
3.3 模板拆除时,混凝土设计标号强度应达到75%,并在现场技术人员许可后方可进行。
4. 材料与工具4.1 严格按照设计要求和质量标准选用模板材料。
4.2 使用的工具必须符合安全要求,严禁使用不合格的工具。
5. 应急处置5.1 发生安全事故时,应立即停止作业,采取紧急措施,防止事故扩大。
5.2 立即报告相关部门,并做好事故调查和处理工作。
五、交底人:[填写交底人姓名]六、接受交底班组或员工签名:[填写接受交底班组或员工签名]七、备注:1. 本安全技术交底应作为施工过程中的重要依据,操作人员必须严格遵守。
2. 施工单位应定期对操作人员进行安全教育和培训,提高操作人员的安全意识和技能。

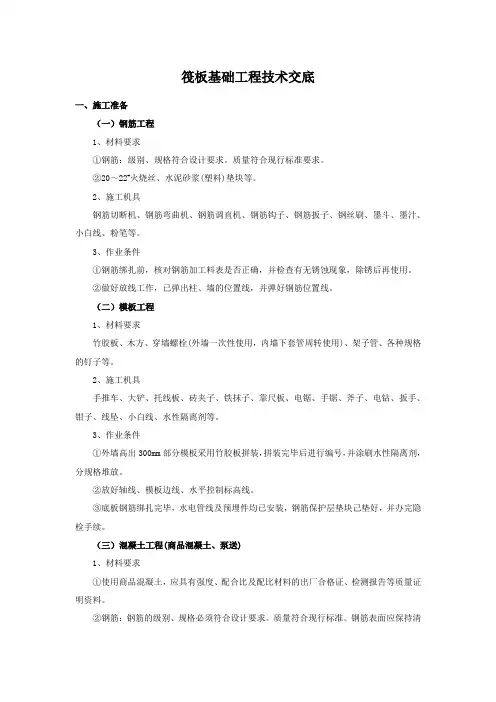

筏板基础工程技术交底一、施工准备(一)钢筋工程1、材料要求①钢筋:级别、规格符合设计要求。
质量符合现行标准要求。
②20~22#火烧丝、水泥砂浆(塑料)垫块等。
2、施工机具钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、墨斗、墨汁、小白线、粉笔等。
3、作业条件①钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再使用。
②做好放线工作,已弹出柱、墙的位置线,并弹好钢筋位置线。
(二)模板工程1、材料要求竹胶板、木方、穿墙螺栓(外墙一次性使用,内墙下套管周转使用)、架子管、各种规格的钉子等。
2、施工机具手推车、大铲、托线板、砖夹子、铁抹子、靠尺板、电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水性隔离剂等。
3、作业条件①外墙高出300mm部分模板采用竹胶板拼装,拼装完毕后进行编号,并涂刷水性隔离剂,分规格堆放。
②放好轴线、模板边线、水平控制标高线。
③底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。
(三)混凝土工程(商品混凝土、泵送)1、材料要求①使用商品混凝土,应具有强度、配合比及配比材料的出厂合格证、检测报告等质量证明资料。
②钢筋:钢筋的级别、规格必须符合设计要求。
质量符合现行标准。
钢筋表面应保持清洁,无锈蚀和油污。
③隔离剂:水性隔离剂。
2、施工机具①混凝土罐车、汽车泵(或地泵)、插入式振捣器、振捣棒。
②木袜子、2~3m杠尺、塑料薄膜、小白线。
胎模采用烧结普通砖,M5.0水泥砂浆砌筑,内侧及顶面采用1:2.5水泥砂浆抹面。
③考虑混凝土浇筑时侧压力较大,砖胎模外侧面必须采用木方及钢管进行支撑加固,支撑间距不大于1.5m。
3、作业条件①检查固定模板的铅丝和螺栓是否穿过混凝土墙,如必须穿过时要采取止水措施,特别是管道或预埋件穿过处是否已做好防水处理。
混凝土浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,模板内的杂物和钢筋油污等要清理干净,模板的缝隙和孔洞已堵严。

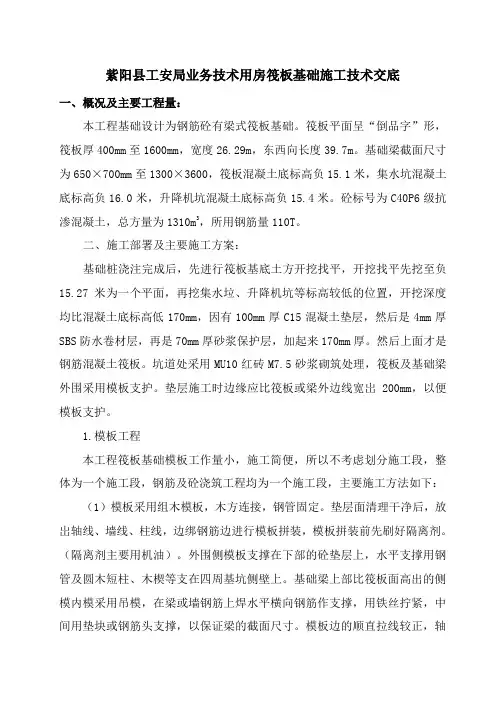

紫阳县工安局业务技术用房筏板基础施工技术交底一、概况及主要工程量:本工程基础设计为钢筋砼有梁式筏板基础。
筏板平面呈“倒品字”形,筏板厚400mm至1600mm,宽度26.29m,东西向长度39.7m。
基础梁截面尺寸为650×700mm至1300×3600,筏板混凝土底标高负15.1米,集水坑混凝土底标高负16.0米,升降机坑混凝土底标高负15.4米。
砼标号为C40P6级抗渗混凝土,总方量为1310m3,所用钢筋量110T。
二、施工部署及主要施工方案:基础桩浇注完成后,先进行筏板基底土方开挖找平,开挖找平先挖至负15.27米为一个平面,再挖集水垃、升降机坑等标高较低的位置,开挖深度均比混凝土底标高低170mm,因有100mm厚C15混凝土垫层,然后是4mm厚SBS防水卷材层,再是70mm厚砂浆保护层,加起来170mm厚。
然后上面才是钢筋混凝土筏板。
坑道处采用MU10红砖M7.5砂浆砌筑处理,筏板及基础梁外围采用模板支护。
垫层施工时边缘应比筏板或梁外边线宽岀200mm,以便模板支护。
1.模板工程本工程筏板基础模板工作量小,施工简便,所以不考虑划分施工段,整体为一个施工段,钢筋及砼浇筑工程均为一个施工段,主要施工方法如下:(1)模板采用组木模板,木方连接,钢管固定。
垫层面清理干净后,放岀轴线、墙线、柱线,边绑钢筋边进行模板拼装,模板拼装前先刷好隔离剂。
(隔离剂主要用机油)。
外围侧模板支撑在下部的砼垫层上,水平支撑用钢管及圆木短柱、木楔等支在四周基坑侧壁上。
基础梁上部比筏板面高出的侧模内模采用吊模,在梁或墙钢筋上焊水平横向钢筋作支撑,用铁丝拧紧,中间用垫块或钢筋头支撑,以保证梁的截面尺寸。
模板边的顺直拉线较正,轴线、截面尺寸根据垫层上的弹线检查较正。
模板加固检验完成后,用水准仪定标高,在模板面上弹出砼上表面平线。
作为控制砼标高的依据。
(2)拆模的顺序为先拆模板的支撑管、木楔等,松连接件,再拆模板,清理,分类归堆。
12#、13#楼地下室土方开挖技术交底
1.土方开挖前,认真熟悉图纸,掌握建筑物平面尺寸及坑底标高和主楼与裙房的
切土线位置、坡度等。
2.该工程土方开挖采用机械挖土,人工清底的施工方法,机械挖土至设计标高
10cm左右,采用人工清底,柱基础土方采用人工开挖。
3.基坑开挖尽量防止对地基土的扰动,人工清底至设计标高,不允许再用疏松的
土方进行回填,如果土方清底超过设计标高,只允许用砼进行回填。
4.主楼部分12#楼基底设计标高为-
5.65m,13#楼基底设计标高为-4.95m。
5.土方开挖过程中,如果挖到持力层设计标高后遇到和勘察设计不符的土层,及
时向监理汇报,及时进行处理。
6.土方开挖施工质量控制要点:
●对定位放线的控制:
控制的内容主要为复核建筑物的定位桩、轴线、方位和几何尺寸。
●对土方开挖的控制:
控制内容主要为检查挖土标高、截面尺寸、放坡和排水。
●基坑验收:
基坑开挖完毕应由施工单位,设计单位,监理单位、质量监督部门共同到
现场进行检查、鉴定验槽,并填写基坑验槽记录、隐蔽工程记录。
