细石混凝土保护层
- 格式:doc
- 大小:37.00 KB
- 文档页数:4

地下室细石混凝土保护层施工方案一、施工前准备工作1.购买所需材料:水泥、沙子、细石料等。
2.准备施工工具:拌和机、铲子、刷子、扫帚等。
3.清理地下室地面,确保表面干净、平整,刷除杂物和浮浆,以便保证施工质量。
二、材料配比1.细石混凝土保护层的材料配比为:水泥:沙子:细石=1:2:32.按照配比准备好所需材料,并通过拌和机进行充分拌和,确保配比合理,材料均匀混合。
三、施工步骤1.地面清洁:使用扫帚彻底清洁地下室地面,确保无杂物和灰尘。
2.涂抹底涂剂:使用刷子将底涂剂均匀地涂抹在地下室地面上,保持底涂剂厚度均匀。
3.铺设抗渗垫层:使用防水材料铺设抗渗垫层,确保地面防渗性能。
4.配制混凝土:按照配比将水泥、沙子和细石充分混合,确保混凝土材料质量。
5.进行细石混凝土保护层施工:将拌好的混凝土倒在地下室地面上,使用铲子将混凝土均匀覆盖在地面上,并利用刮板平整地面。
6.水泥砂浆喷涂:在细石混凝土保护层表面喷涂一层水泥砂浆,增加保护层的厚度和防渗性能。
7.养护:施工完之后,及时进行养护,保持地下室细石混凝土保护层的湿润,避免开裂。
四、施工注意事项1.施工过程中要注意安全,佩戴好必要的安全防护用品。
2.施工过程要保持现场整洁,避免碰撞和污染。
3.混凝土固化需要一定的时间,施工完后不要马上通行或放置重物。
4.养护时要注意保持适宜的湿度和温度,避免出现干裂情况。
5.施工完后要清理好施工工具,并对废弃材料进行妥善处理。
这是地下室细石混凝土保护层的施工方案,通过合理的材料配比和施工步骤可以保证地下室地面的防渗性能和使用寿命,同时也提高了地下室的整体质量和可靠性。
在施工过程中,要注重安全和环保,严格按照施工规范进行操作,确保施工质量。
屋面细石混凝土保护层施工方案一、施工准备工作1.检查屋面结构是否完好,如有损坏或老化现象,应及时进行修补或更换。
2.清理屋面表面的杂物、尘土,确保施工面洁净。
3.准备所需材料和工具,包括细石、水泥、砂浆、勾边板、手工具等。
二、细石混凝土层施工1.将适量的水泥和砂浆按照一定的比例混合均匀,制成细石混凝土浆料。
2.工人在屋面上铺设一层薄薄的浆料,然后将细石均匀撒在浆料上。
3.用刮板将细石和浆料进行混合,确保细石均匀分布且深度均一4.待细石混凝土层初凝后,使用钢刷将表面进行刷磨,以提高层面的粗糙度和密实度。
5.细石混凝土层施工完成后,应及时进行养护,避免损坏或渗水。
三、保护层施工1.确保细石混凝土层完全干燥后,清理表面的杂物和尘土。
2.使用勾边板围绕屋面边缘进行勾边,使保护层与屋面石头部分紧密连接。
3.在细石混凝土层表面涂布一层防水涂料,确保屋面的防水性能。
4.使用刷子或喷枪均匀涂布防水涂料,确保涂料的厚度均匀,并且封闭细石表面的孔隙。
四、保护层的养护1.保护层施工完成后,应及时进行养护,避免外界因素对屋面的损害。
2.在保护层表面覆盖一层塑料薄膜以保持养护期间的湿度。
3.养护期间应禁止人员踩踏或放置重物,避免对保护层的破坏。
4.养护期为7-14天,根据实际情况进行调整。
五、安全措施1.在施工过程中,要确保工人佩戴好安全帽、安全鞋等个人防护装备。
2.施工现场应设置警示标志,提醒他人注意施工区域。
3.使用传统围栏或安全网围挡屋面施工区域,以防止人员坠落事故。
4.施工过程中应注意保持施工现场的整洁,及时清理杂物。
六、质量控制1.施工过程中应严格按照设计要求和施工规范操作,确保保护层的质量。
2.施工过程中要进行质量检查,对出现的问题及时处理、修复。
3.施工完成后,进行保护层的验收,确保施工质量符合要求。
以上是关于屋面细石混凝土保护层施工的方案,为确保施工质量,应严格按照方案执行,并根据实际情况进行调整和改进。

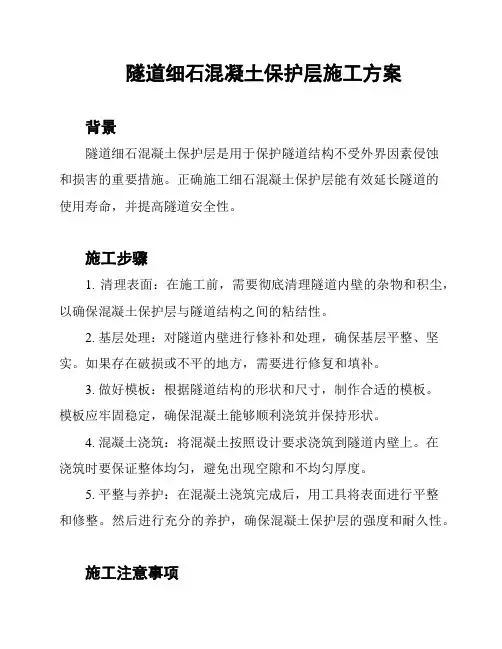

隧道细石混凝土保护层施工方案
背景
隧道细石混凝土保护层是用于保护隧道结构不受外界因素侵蚀
和损害的重要措施。
正确施工细石混凝土保护层能有效延长隧道的
使用寿命,并提高隧道安全性。
施工步骤
1. 清理表面:在施工前,需要彻底清理隧道内壁的杂物和积尘,以确保混凝土保护层与隧道结构之间的粘结性。
2. 基层处理:对隧道内壁进行修补和处理,确保基层平整、坚实。
如果存在破损或不平的地方,需要进行修复和填补。
3. 做好模板:根据隧道结构的形状和尺寸,制作合适的模板。
模板应牢固稳定,确保混凝土能够顺利浇筑并保持形状。
4. 混凝土浇筑:将混凝土按照设计要求浇筑到隧道内壁上。
在
浇筑时要保证整体均匀,避免出现空隙和不均匀厚度。
5. 平整与养护:在混凝土浇筑完成后,用工具将表面进行平整
和修整。
然后进行充分的养护,确保混凝土保护层的强度和耐久性。
施工注意事项
- 严格按照设计要求和施工规范进行施工,确保混凝土保护层的质量。
- 在施工过程中,及时处理和修复任何破损或不平的地方。
- 控制混凝土浇筑的速度和厚度,避免出现空隙或厚度不均的情况。
- 施工完成后,要对混凝土保护层进行养护,以保证其强度和耐久性。
以上是关于隧道细石混凝土保护层施工方案的简要说明。
根据具体隧道的情况,施工时应根据实际情况进行调整和处理。
地面细石混凝土保护层施工方案一、施工准备1.查看设计图纸和相关施工规范,了解施工要求和工艺要求。
2.准备工地仪器、设备和工具:喷涂机、抹光机、镘刀、手工扫帚、平方尺、铁钢夹、碾压机等。
3.准备施工所需材料:细骨料、细砂、水泥、外加剂。
二、基础处理1.清理基层:清理基层表面的灰尘、油污和杂物。
2.修整基层:确保基层平整、无坑洼,修复裂缝和破损部分。
三、保护层底层施工1.底层材料配制:按照设计要求,将细骨料、细砂、水泥和外加剂按一定比例进行拌合。
2.喷涂底层:使用喷涂机将底层材料均匀地喷涂于地面细石混凝土基层上,并进行辅助均匀。
四、保护层顶层施工1.顶层材料配制:按照设计要求,将细骨料、细砂、水泥和外加剂按一定比例进行拌合。
2.顶层抹光:将顶层材料均匀地覆盖在底层上,使用抹光机进行抹平,并用镘刀进行修整,使地面平整、光滑。
3.毛刷清理:在顶层还未干透时,使用手工扫帚清除表面残渣和起尘。
五、保养和检验1.保持湿润:施工完成后,对地面进行保湿处理,保持其湿润状态,防止干裂和开裂。
2.保护层硬化:保护层需要经过一定时间的硬化,一般为7天,期间需要进行适当的保养和保湿。
3.质量检验:对已经硬化的保护层进行质量检验,检查其压痕深度、表面平整度和密实度是否符合要求。
六、安全和环保1.施工过程中,要加强安全管理,保证工人的人身安全,并采取措施进行现场防尘措施,保护环境。
2.施工结束后,要及时清理施工现场,排放废弃物和污水,并进行处理,保护环境。
通过以上方案的施工,可以有效地保护地面细石混凝土,延长其使用寿命,提高地面的耐磨性和美观性。
在施工过程中,需要严格按照设计要求和施工规范进行操作,并进行质量检验和保养,以确保施工质量达标。
同时,要注重施工安全和环境保护,保障工人的人身安全,减少对环境的污染。
屋面细石混凝土保护层做法一、屋面细石混凝土保护层的制作方法屋面细石混凝土保护层是一种用于屋面防水和保护的材料,其制作方法如下:1. 材料准备准备好水泥、河沙、细石、添加剂等材料。
水泥应选择符合国家标准的普通硅酸盐水泥,细石选择直径小于5mm的颗粒。
2. 配合比确定根据工程要求和设计要求,确定细石混凝土保护层的配合比。
配合比是指水泥、沙子和细石的比例。
3. 材料搅拌将水泥、河沙和细石按照配合比的要求进行搅拌,保证各种材料充分混合均匀。
可以使用搅拌机进行搅拌,也可以手工进行搅拌。
4. 添加剂掺入在材料搅拌的过程中,适量添加防水剂、增强剂等添加剂,以增加细石混凝土保护层的抗渗性和抗冻性。
5. 搅拌时间控制在搅拌过程中要控制好时间,避免过长或过短。
搅拌时间过长会导致水泥的凝固时间过早,影响施工效果;搅拌时间过短会导致材料混合不均匀,影响混凝土的质量。
6. 现场施工将搅拌好的细石混凝土保护层材料运至施工现场,进行施工。
在施工过程中要注意保持施工现场的清洁,并按照设计要求进行铺设,保证屋面细石混凝土保护层的厚度均匀、密实。
二、屋面细石混凝土保护层的施工步骤屋面细石混凝土保护层的施工步骤如下:1. 屋面准备在施工前,要对屋面进行清理,清除杂物和污垢,确保施工面干燥、平整。
2. 防水层施工在屋面上涂刷防水涂料,形成一层均匀的防水层。
防水层的选择应根据具体情况进行,可以选择涂刷型防水涂料或者卷材防水材料。
3. 细石混凝土保护层施工将制作好的细石混凝土保护层材料运至施工现场,用铲子或者抹刀将材料均匀铺设在防水层上,厚度一般为2-3cm。
铺设完毕后,用抹光器将表面进行抹光,使其更加平整。
4. 养护在施工完成后,要进行适当的养护。
养护期间要保持施工面湿润,可以覆盖湿布或进行喷水保湿,防止混凝土过早干燥和开裂。
通过以上步骤,屋面细石混凝土保护层的制作和施工就完成了。
这种保护层可以有效提高屋面的防水性能,延长屋面的使用寿命,并且具有一定的装饰效果。
地下室细石混凝土保护层施工方案摘要:本文档旨在提供地下室细石混凝土保护层施工方案,以确保地下室结构的稳定性和耐久性。
本方案包括施工步骤、所需材料及工具,以及关键注意事项。
一、施工步骤:1. 准备工作:- 清理地下室地面,将表面杂物清除干净。
- 检查地下室地面是否均匀、平整,必要时进行修复。
- 准备所需的材料和工具。
2. 基层处理:- 将地下室地面涂刷清水,确保基层湿润。
- 铺设防水层,以保证细石混凝土层的防水效果。
3. 混凝土浇筑:- 配制适量的细石混凝土配合比。
- 将细石混凝土均匀地浇筑到地下室地面上。
- 利用振动器振动、均匀压实混凝土,确保其充分密实。
4. 养护:- 在混凝土凝固后,覆盖养膜或湿布,保持适宜的湿度和温度。
- 持续养护至混凝土达到设计强度。
二、所需材料及工具:1. 材料:- 细石混凝土- 防水材料- 养膜或湿布2. 工具:- 振动器- 手动搅拌器或混凝土搅拌机- 平整工具- 清洁工具三、注意事项:1. 施工前仔细检查地下室结构,确保无渗漏、裂缝等问题。
2. 混凝土的配合比应符合设计要求。
3. 混凝土施工过程中,保持湿度和温度适宜,避免太早或太晚施工。
4. 混凝土施工完成后,及时进行养护,确保混凝土强度的提高。
5. 施工过程中注意人身安全,佩戴个人防护用品。
通过遵循本施工方案,可确保地下室细石混凝土保护层的质量和可靠性,提高地下室结构的抗渗漏能力和耐久性。
参考资料:。
屋面细石混凝土防水保护层施工方案保护层采用50厚C20细石混凝土(内配网孔Φ4@100网片)),随捣随抹平,并进行多次抹压,保证混凝土面层质量,细石混凝土保护层每隔6000×6000设置分格缝。
缝内填充嵌缝油膏,分格缝两侧粘贴50宽面砖,面砖沿分格缝通长布置,面砖颜色另行指定。
1、施工准备及作业条件1.1材料(1)采用标号325号普通硅酸盐水泥。
(2)采用中、粗砂,含泥量不应大于2%。
(3)采用质地坚硬,级配良好的砾石碎石,粒径一般为5~15mm,含泥量不应大于1%。
(4)钢筋采用一级钢Φ4。
(5)分格缝用的油膏、胶泥、冷底子油等。
(6)膨胀剂、减水剂、防水剂等外加剂,应根据不同品种的适用范围、技术要求选择。
1.2施工机具搅拌机、磅秤、平板振捣器、直尺、多层板板条、铁抹子等。
1.3作业条件(1)屋面防水层已施工完毕,并做完蓄水试验已办理交接验收手续。
(2)施工温度宜控制在5℃~35℃,不得在烈日暴晒条件下施工作业。
(3)卷材防水层隔离层已施工完成。
(4)已做好防水成品保护措施。
2、操作工艺2.1分格缝留置与钢筋网片施工(1)按设计或不大于6m或“一间分一分格”,分割缝两侧用50mm宽面砖铺设,面砖按分格缝通常布置,中间分格缝20mm宽。
(2)钢筋铺设:按设计要求配置Φ4、间距为100mm的双向钢筋网片。
2.2细石混凝土防水保护层施工(1)按设计配合比拌和好细石混凝土,先远后近,先高后低的原则逐格进行施工。
(2)按分格板高度,摊开刮平,用平板震荡器十字交叉来回震实,直至混凝土表面泛浆后再用木抹子将表面抹平压实,待混凝土初凝以前,再进行第二次压浆抹光。
也可在压浆抹光时再均匀涂刷一层防水水泥浆以增强抗渗性。
(3)屋面泛水应严格按设计节点大样要求施工,如设计无要求时,泛水高度不应低于120mm,并与保护层一次浇捣完成,泛水转角处要做成圆弧或钝角,节点大样见后图。
(4)铺设、振动、震压混凝土时必须严格保证钢筋间距及位置准确。
(完整版)天花板细石混凝土保护层施工方案(完整版)天花板细石混凝土保护层施工方案1. 方案目的本方案针对天花板细石混凝土保护层的施工,旨在保证施工过程的安全可靠以及施工质量的达标。
2. 施工前准备2.1 施工现场清理:确保施工区域的清洁,清除障碍物,保证施工的顺利进行。
2.2 材料准备:准备所需的细石混凝土及相应的施工工具和设备。
3. 施工步骤3.1 基层处理:对天花板基层进行清理、修补,并确保基层平整、牢固。
3.2 防水处理:在基层上涂刷防水涂料,以增强细石混凝土保护层的防水效果。
3.3 施工混凝土:按照设计要求,配制好细石混凝土,将其倒在防水处理后的基层上,并利用施工工具将其平整、压实。
3.4 表面处理:在细石混凝土表面喷涂或涂刷特殊保护剂,以增强其耐久性和美观度。
3.5 养护:施工完毕后,及时进行养护工作,保证细石混凝土的强度和稳定性。
4. 安全措施4.1 施工人员应严格按照操作规程进行作业,佩戴必要的个人防护装备。
4.2 施工现场应设立明显的安全警示标志,确保施工过程中的安全。
5. 质量控制5.1 混凝土的配比应符合设计要求,确保其强度和稳定性。
5.2 施工过程中应注意细石混凝土的平整度和压实度,以保证施工质量达标。
5.3 施工完毕后,对细石混凝土保护层进行检查,确保其符合要求。
6. 环境保护6.1 施工过程中应注意减少粉尘和噪音的产生,保护周边环境。
6.2 对施工废弃物进行妥善处理,做到环保无害。
以上为天花板细石混凝土保护层施工方案的完整版。
在实施方案时,应严格按照相关要求进行操作,并定期进行监督和检查,以确保施工质量和安全。
(完整版)屋顶细石混凝土保护层施工方案1. 概述本文档旨在提供屋顶细石混凝土保护层施工的详细方案。
该方案将确保屋顶的保护层施工工作能够按照正确的程序和标准进行。
2. 施工准备在进行屋顶细石混凝土保护层施工之前,需要进行以下准备工作:- 确定施工所需的材料和工具;- 准备好所需的施工设备;- 对施工现场进行清理和准备。
3. 施工步骤屋顶细石混凝土保护层施工的步骤如下:- 定位和标定施工边界;- 清理屋顶表面,并确保表面平整;- 喷涂底涂材料以增强附着力;- 铺设保护层材料,并按照设计要求进行铺装;- 按照设计要求,对保护层进行密实和压实;- 检查施工质量,确保符合要求;- 清理施工现场。
4. 安全注意事项进行屋顶细石混凝土保护层施工时,应注意以下安全事项:- 穿戴适当的个人防护装备,如安全帽、手套和防滑鞋;- 防止高处坠落,确保施工现场的安全;- 使用合适的工具和设备,并确保其正常操作;- 遵守相关安全规定和操作规程。
5. 施工质量控制为确保屋顶细石混凝土保护层施工的质量,以下控制措施应被采取:- 定期检查施工材料的质量和规格;- 确保施工人员熟知施工规范和要求;- 进行施工过程中的质量检查和测试;- 解决施工过程中的质量问题;- 施工完成后进行最终验收。
6. 施工总结屋顶细石混凝土保护层施工是确保屋顶防水和保护的重要环节。
本方案提供了施工步骤、安全注意事项和质量控制措施等关键信息,将有助于确保施工质量和工程顺利进行。
注意:文档中所述内容仅供参考,具体施工应根据实际情况和标准规范进行。
(完整版)地下室细石混凝土保护层施工方案1. 简介本文档提供了一份地下室细石混凝土保护层施工方案,旨在保护地下室结构免受水分渗透和化学侵蚀的影响。
2. 工程准备在施工开始前,需进行以下准备工作:- 确定施工范围和施工时间;- 确保施工区域清洁,并清除可能产生阻碍的障碍物;- 准备所需设备和材料,包括细石混凝土、水泥、搅拌机等。
3. 施工步骤3.1. 表面准备1. 清洁地下室地面表面,确保无积水、灰尘和杂物。
2. 如有必要,修补地下室地面上的裂缝和损坏区域。
3.2. 底层施工1. 倒入一层细石混凝土,厚度约为5cm。
2. 使用铺平机将细石混凝土均匀摊铺在地下室地面上。
3. 用平头锤轻轻敲击细石混凝土表面,以保证其紧实和水平。
3.3. 防水层施工1. 在底层细石混凝土表面涂布一层防水剂,保证覆盖均匀。
2. 防水剂干燥后,再涂布第二层防水剂,以增强防水效果。
3.4. 顶层施工1. 倒入一层细石混凝土,厚度约为10cm。
2. 使用搅拌机搅拌细石混凝土,确保混凝土的均匀性和流动性。
3. 将混凝土倒入地下室地面上,并使用铺平机将其均匀摊铺。
4. 使用振动器振动细石混凝土,以排除其中的气泡和空隙。
4. 施工验收完成地下室细石混凝土保护层施工后,需进行施工验收,以确保施工质量和效果。
- 检查细石混凝土保护层表面是否平整、无裂缝和麻面现象;- 检查细石混凝土保护层防水效果,确认是否达到设计要求。
5. 安全注意事项在施工过程中,需注意以下安全事项:- 工作人员应穿戴好安全装备,如安全帽、防滑鞋等;- 严禁在施工区域内吸烟或使用明火;- 施工现场需设置警示标志,以确保他人的安全。
以上是地下室细石混凝土保护层施工方案的完整内容。
本方案旨在提供一个简单且无法确认的策略,以保护地下室结构。
在具体的施工过程中,可根据实际情况进行微调和调整。
屋面面层细石混凝土技术交底1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地面工程施工质量验收规范》 GB50209-2002《屋面工程施工质量验收规范》 GB50207-20122、施工准备1)材料:a)本工程细石混凝土全部采用商品混凝土。
b)砂子:中砂,含泥量不得超过3%。
2)主要机具:运输小车、小水桶、扫帚、2m靠尺、铁滚子、木抹子、铁抹子、压光机。
3)作业条件:a)基层清理完成。
b)墙面已弹好标高水平线。
c)各种立管通过面层孔洞已用掺膨胀剂的细石混凝土封严,并已作好防水处理。
3、操作工艺1)细石混凝土工艺流程:防水避水实验→找标高、弹面层水平线→基层处理→油毡→绑扎钢筋→浇筑细石混凝土→抹面层压光→养护→切分格缝。
细石混凝土施工前先做防水层避水实验,验收合格后进行下道工序施工。
施工前铺设玻纤布一道。
1、找标高、弹面层水平线根据墙面上水平标高线,量测出屋面面层的水平线,弹在四周墙壁上。
2、清理基层将基层表面的杂物、灰尘、泥土、以及油污等清理干净,并用水冲洗干净。
3、绑扎钢筋用○6@200双向配筋。
4、浇筑细石混凝土施工时,细石混凝土分段顺序铺抹到地面基层上,紧跟着用2m长刮杠顺着标筋刮平,用木抹子拍实,表面塌陷处用细石混凝土补平,再用木杠刮一次,用木抹子搓平。
紧接着用振动棒振捣密实,直至面层出现泌水现象然后用木抹子搓平。
木抹子搓平后,在细石混凝土面层上均匀地撒一薄层干拌水泥砂(1:1=水泥:砂)拌合料,待灰面吸水后再用2m长杠刮平(边刮边退)。
5、抹面层、压光(1)、当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石砼的浆混合,使面层达到结合紧密。
(2)、第一遍抹压:用铁抹子轻轻抹压一遍,将脚印压平。
(3)、第二遍抹压:当面层砂浆初凝后,地面面层上有脚印,但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实、抹平,不得漏压,尽量不留波纹。
(4)、第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,用压光机进行压光。
墙体细石混凝土保护层施工方案1.施工准备:(1)确定施工范围,并按需准备施工材料。
(2)清理墙体表面,如有油污、灰尘等,需进行清洗和打磨。
(3)预先设置好墙体保护层的边线,以保证施工形状和尺寸的一致性。
2.墙体处理:(1)如墙体表面有明显的凹凸不平或裂缝,需填补修复。
可使用石膏砂浆或玻纤网格布进行修补,保证墙面平整。
(2)如墙体表面有脱落、空鼓等问题,应刮除松脱部分,重新修复。
3.模板搭设:(1)在墙体上设置合适的模板,在保护层施工过程中起到模板支撑和限定施工厚度的作用。
(2)模板的选用要坚固耐用,可使用钢模板或木模板。
4.石子选用:(1)选择适合的石子用于细石混凝土保护层施工。
可根据需求选择不同的规格和颜色,如小型鹅卵石、人造石子等。
(2)石子应保持整洁干燥,避免施工过程中的污染。
5.石子混凝土施工:(1)制备细石混凝土砂浆,可使用水泥、砂子和适量的水进行调配。
(2)将调制好的砂浆均匀地抹在墙体表面,并用批刀进行压实,确保砂浆厚度均匀一致。
(3)在砂浆尚未干燥时,将预先准备的石子均匀撒在砂浆表面上。
可以轻轻压实,使其与砂浆充分粘结。
(4)保持连续施工,确保砂浆和石子之间的粘结,避免出现空鼓和脱落现象。
(5)定期对施工后的石子混凝土进行养护,保持其表面湿润,防止裂缝和开裂。
6.防水处理:(1)保护层施工完成后,需要对其进行防水处理,以增强其耐候性和抗渗性。
(2)可使用透明防水剂或聚合物防水涂料进行涂刷,确保墙面的防水效果。
7.施工完成和养护:(1)完成细石混凝土保护层施工后,及时清理施工现场,确保周边环境整洁。
(2)对施工完成的保护层进行养护,保持其表面湿润,避免暴露在高温和强直射线下。
以上是一种墙体细石混凝土保护层施工方案,通过合理的准备和施工步骤,可以保证保护层的质量和美观性。
在实际施工中,还需结合具体情况和要求进行调整和改进,确保施工效果和工程质量。
细石混凝土保护层套定额1. 细石混凝土的基本常识1.1 什么是细石混凝土?细石混凝土,这名字听起来就有那么点儿高级,但其实它就是用比较小的石子、沙子与水泥搅拌出来的一种混凝土。
好比做煎饼,材料搅和得越均匀,煎出来的口感才越好。
细石混凝土可不是“华而不实”,它的稳定性和强度都杠杠的,尤其是在一些需要耐磨、耐老化的地方,简直好得不得了。
1.2 细石混凝土的应用咱们常说“寸土寸金”,所以在建筑行业,空间的利用可是至关重要的。
细石混凝土通常用在一些比较特殊的地方,比如底板、车道、花坛等。
说白了,它就是为了解决“美观”和“耐用”的矛盾,既能让地方看起来保持大气又不容易崩溃。
这样一来,大家在施工时可得多留意哦!2. 保护层的作用2.1 保护层的重要性说到细石混凝土,保护层可不是个虚名,它的重要性就像你早上的咖啡不能少。
保护层其实就是在混凝土表面加上一层“盔甲”,防止恶劣天气、化学物质等的侵蚀。
想象一下,如果没有保护层,这些混凝土就像泡面一样,风吹日晒,几天就得“退休”了。
2.2 保护层的厚度与标准一般来说,保护层的厚度可不能马虎,国家标准上可有讲究。
厚度多了成了负担,薄了又不够保护,这就像吃饭时西红柿太多,饭又吃不饱;所以,得做到一种“精益求精”的平衡。
在施工之前,得明白根据工程的实际需求来决定那厚度,才能确保万无一失。
3. 套定额的必要性3.1 什么是套定额?说到套定额,很多小伙伴可能会挠头,感觉这词儿就像深奥的数学题。
其实,套餐定额就是一种规定,它明确了你在施工时各种材料、劳动和费用应该花多少钱。
就好比是制定了一份家庭预算,清楚每一分钱的去向,才能提前避免“月光族”的窘境。
3.2 套定额的实际应用在施工过程中,细石混凝土的保护层套定额可谓很关键,尤其当你面临预算紧张、时间有限的情况下。
假设你施工没按照定额来,结果可能让你上天入地都没办法挽回损失。
而有了定额,好比给了你一份手册,施工中能精准控制各项指标,省心省力还经济。
屋面防水层的细石混凝土保护层是屋面防水工程的重要分项工程,对屋面防水层进行保护,保护防水层免遭机械损坏和减少自然环境对防水层的侵蚀等。
它是屋面防水工程中唯一可直接目测检查的项目,所以其施工质量会影响工程能否顺利通过竣工验收,特别是对创建精品工程、品牌工程的验收与核验。
目前屋面混凝土保护层施工中存在的质量通病主要有:防护层开裂;表面起砂、起皮;局部塌落、平整度差;分格条不顺直、嵌缝不饱满及混凝土保护层厚度不足等。
通过对多项创建的精品工程、品牌工程总结,提出了该项工程质量通病防治措施。
一、混凝土保护层裂缝的防治1.合理设置分格块的面积《屋面工程质量验收规范》(GB50207—2012)规定,屋面保护层的分格块面积不宜大于36m²。
实践证明规范规定的上限面积过大。
一般情况下分格块面积不易超过18m²,这是因为保护层常年处于大气环境中受恶劣环境影响,要承受极大的四季温差变化和20~50℃的瞬间温差变化,混凝土保护层所承受的温度应力显而易见。
2.合理设置分格缝屋面细石混凝土保护层的开裂与分格缝的设置位置和分格缝的平面形状有关。
分格缝的设置要事先进行周密设计。
应设置在房屋开间的轴线上和屋面分水变坡(如屋脊、天沟上沿)的位置上。
分格块的形状应设置成正方形或近似正方形。
当设计成矩形时,其长宽比不宜大于2:1,这样可避免分格块中横向裂缝的产生。
分格缝经设计后应在相应位置弹好墨线。
施工时分格条的宽度应大于2cm,且应在浇筑混凝土时同时留出,严禁事后切割。
分格缝设置时不必贯通,但应大于混凝土厚度的2/3。
分格条可用木制品的,也可用塑料制品的。
3.设置隔离层为了减小基层对混凝土保护层的约束,减少基层变形的影响,应在防水层与混凝土保护层之间设置隔离层。
可事先在防水层上均匀撒扫滑石粉,实践证明效果良好。
二、对分格缝通病的治理(1)在浇筑混凝土前应对分格条进行固定,在混凝土浇筑过程中应注意保护分格条,勿使其位移。
