防水细石混凝土保护层技术交底修订稿
- 格式:docx
- 大小:243.60 KB
- 文档页数:4
细石混凝土防水保护层施工技术交底交底内容:一、施工准备1、作业条件1.1、基础防水层施工完毕并已交接完毕,验收合格。
2、材料及主要机具2.1防水保护层为细石混凝土,标号为C20;2.2主要工具:灰耙、刮杠、抹子、白线、铁锹、振动棒(器)等。
二、施工工艺1、工艺流程按设计找坡、贴灰饼→铺细石混凝土→铺设钢筋网片、找平→覆盖薄膜→养护→清理2、贴灰饼、冲筋:根据设计要求,防水保护层上需要找坡到地漏处,将标高点标志在主楼和其他建筑物的侧壁上,然后拉线或用仪器按间距2.0m按设计坡度作灰饼。
3、铺细石混凝土:保护层采用汽车泵或地泵将混凝土送至浇筑地点,特殊部位可砼运输车直接运送至浇筑地点(注意在行驶过程中保护好防水),然后将混凝土摊开,铺设高度微高于灰饼高度。
4、铺设钢筋网片、找平:摊铺细石混凝土后,用长刮杠按灰饼的高度刮平整,用振动棒(器)振捣密实,表面塌陷处应用细石混凝土铺平,满铺钢筋网片,网片间搭接100mm,网片位置在距防水保护层表面1/3处,再挂线测量混凝土找坡是否正确,确认无误后用长刮杠刮一次,然后用抹平压光。
5、养护:细石混凝土保护层达到初凝后,用塑料布覆盖。
6、清理:保护层施工完毕后,将散落在大面上的混凝土,施工过程中产生的垃圾清扫干净。
三、质量标准1、保护层混凝土采用细石混凝土,所用的水泥、骨料、水、外加剂应符合规定要求,进场混凝土坍落度要求为160mm。
严禁私自往混凝土内加水稀释2、混凝土的配合比、养护必须符合施工规范规定。
3、混凝土平整密实、表面无裂缝、蜂窝、麻面等缺陷。
四、成品保护1、在已浇筑的保护层混凝土强度达到1.2Mpa以后(在混凝土保护层行走不留脚印),方可允许人在其上走动和进行其它工序。
2、保护层,避免泵管直接接触防水层,造成防水层损坏。
如发现防水破坏,及时修补,不得瞒报、延报。
五、安全、文明施工1、混凝土浇筑的时间严格按照甲方要求时间施工。
2、非电工人员严禁动电箱开关。

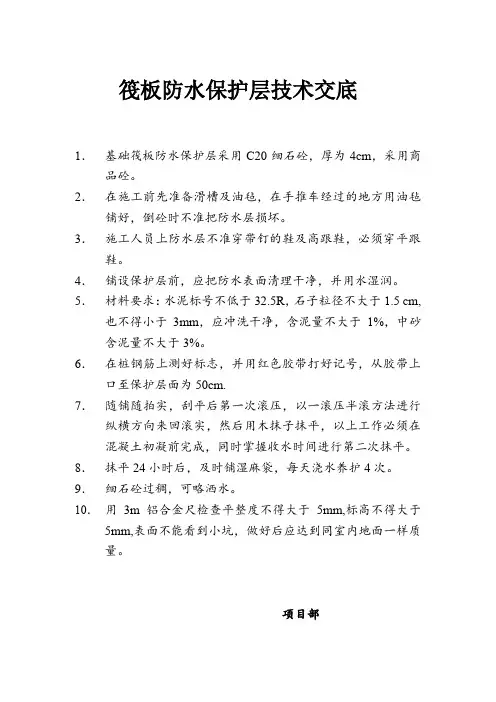

筏板防水保护层技术交底
1.基础筏板防水保护层采用C20细石砼,厚为4cm,采用商品砼。
2.在施工前先准备滑槽及油毡,在手推车经过的地方用油毡铺好,倒砼时不准把防水层损坏。
3.施工人员上防水层不准穿带钉的鞋及高跟鞋,必须穿平跟鞋。
4.铺设保护层前,应把防水表面清理干净,并用水湿润。
5.材料要求:水泥标号不低于32.5R,石子粒径不大于1.5 cm,也不得小于3mm,应冲洗干净,含泥量不大于1%,中砂含泥量不大于3%。
6.在桩钢筋上测好标志,并用红色胶带打好记号,从胶带上口至保护层面为50cm.
7.随铺随拍实,刮平后第一次滚压,以一滚压半滚方法进行纵横方向来回滚实,然后用木抹子抹平,以上工作必须在混凝土初凝前完成,同时掌握收水时间进行第二次抹平。
8.抹平24小时后,及时铺湿麻袋,每天浇水养护4次。
9.细石砼过稠,可略洒水。
10.用3m铝合金尺检查平整度不得大于5mm,标高不得大于5mm,表面不能看到小坑,做好后应达到同室内地面一样质量。
项目部。

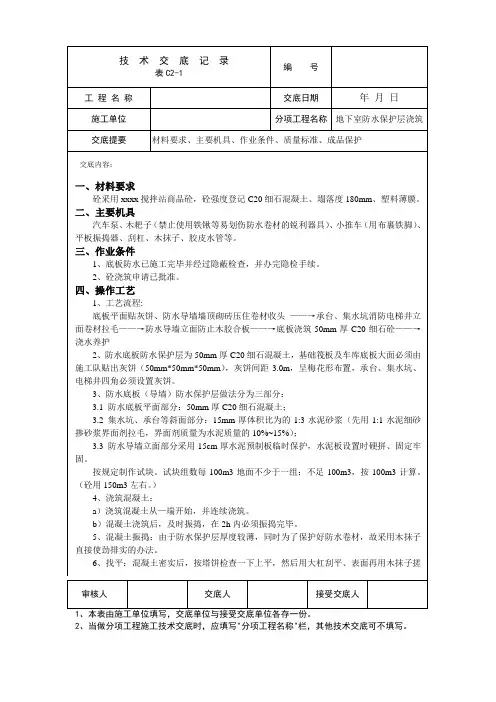

技术交底记录资料编号工程名称施工单位审核人分包单位□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底 施工作业交底交底部位接受交底范围混凝土班组交底摘要:屋面为正置式屋面,保护层材料采用C20细石混凝土,厚度为50mm,采用汽车泵浇筑。
交底内容:一、作业准备1、材料要求表1材料计划表序号名称规格/型号单位数量备注1混凝土C20细石m³2472挤塑聚苯板20mm m³23聚合物水泥砂浆/m³14石油沥青/t 0.035塑料薄膜/㎡6006绝缘鞋/双107尼龙线/m 2008绝缘手套/副202、主要机具表2主要机具计划表序号名称规格/型号单位数量备注1汽车泵YD-37-30台12平板式震动器ZF220台23墨斗/个24运输小车/辆45小水桶/个66半截桶/个67笤帚/把282m 靠尺2m 把29铁滚子/个410铁/木抹子/个411平锹/把412钢丝刷/个413凿子/个414锤子/把415坡度尺JZC-B2个3162m靠尺SW-LR180个317塞尺K1085个318钢针/个33、作业条件(1)屋面防水卷材已完成蓄水试验,并验收合格,劳务队接到项目部通知后方可施工。
(2)各种穿过屋面的预埋管件、烟囱、女儿墙、伸缩缝等根部的防水,已按要求处理好。
(3)现场临水临电已检查完毕,能正常使用。
(4)屋面保护层施工机具及材料已运至作业面并码放整齐。
(5)劳务队人员及机具等准备到位,劳务队做好防尘环保措施。
二、操作工艺1、工艺流程基层处理→铺设隔离层→打点、冲筋→设置分隔缝→浇筑细石混凝土→养护→验收2、施工工艺(1)基层清理:将防水层上表面的杂物清扫干净。
(2)铺设隔离层:基层处理干净后,进行铺设0.4mm厚聚乙烯膜,聚乙烯膜铺设应平整,搭接宽度为50mm,不得有褶皱、破损和漏铺现象。
(3)打点、冲筋:根据保护层厚度要求,拉线找坡,按纵横方向l.5m间距打点(贴灰饼),铺抹找坡时,先按流水方向以间距1.5m冲筋,宽度20mm。

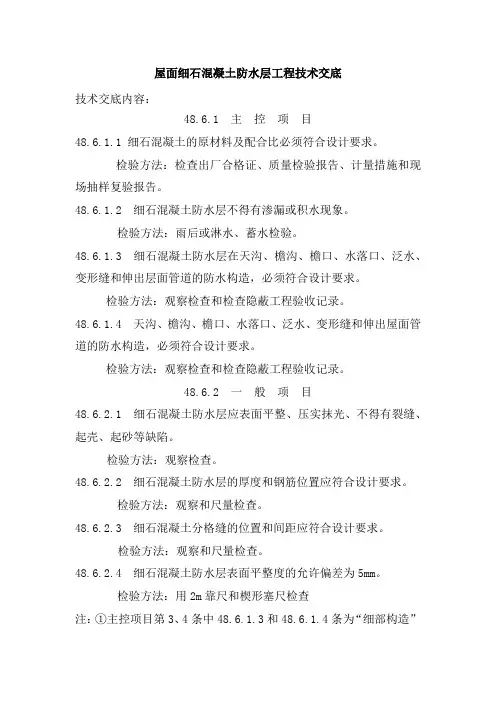

屋面细石混凝土防水层工程技术交底
技术交底内容:
48.6.1 主控项目
48.6.1.1 细石混凝土的原材料及配合比必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样复验报告。
48.6.1.2 细石混凝土防水层不得有渗漏或积水现象。
检验方法:雨后或淋水、蓄水检验。
48.6.1.3 细石混凝土防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出层面管道的防水构造,必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
48.6.1.4 天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
48.6.2 一般项目
48.6.2.1 细石混凝土防水层应表面平整、压实抹光、不得有裂缝、起壳、起砂等缺陷。
检验方法:观察检查。
48.6.2.2 细石混凝土防水层的厚度和钢筋位置应符合设计要求。
检验方法:观察和尺量检查。
48.6.2.3 细石混凝土分格缝的位置和间距应符合设计要求。
检验方法:观察和尺量检查。
48.6.2.4 细石混凝土防水层表面平整度的允许偏差为5mm。
检验方法:用2m靠尺和楔形塞尺检查
注:①主控项目第3、4条中48.6.1.3和48.6.1.4条为“细部构造”
节。
