细石混凝土防水保护层施工技术交底
- 格式:docx
- 大小:9.14 KB
- 文档页数:3
一、施工准备:1、材料准备:塑料布、细石砼强度等级为C20,采用搅拌站混凝土。
2、机械设备准备:50m汽车泵1台,布料杆1台,振捣棒,磨光机,平板振动器。
3、工具准备:铁锹、木抹子、扫帚、铁抹子、白线、卷尺、铝合金刮杠。
4、人员准备:汽车泵司机1人、信号工2人、混凝土振捣工3人、混凝土捣运工10人、找平压光瓦工5人。
二、作业准备:1、防水层已施工完,并经有关单位检查验收合格,作好隐蔽验收。
2、砼坍落度筒和砼试模排放在施工浇筑现场。
3、模板支设完毕,并做好预检。
4、防水卷材表面铺设一层塑料布隔离层,塑料布接缝搭接宽度为100mm。
5、砼标高控制灰饼已做完,间距为1.5m。
6、防水层表面的卷材头,包装纸等清理干净。
7、为防止砼浇筑过程中因冲击力过大损伤卷材,涂膜上部覆盖双层彩条布覆盖,边浇筑边撤掉覆盖。
三、施工工艺:1、防水保护层采用商品细石混凝土进行施工,细石混凝土强度等级为C20,厚度为50mm,电梯基坑、集水坑、后浇带等有高差的部位,应100×100mm木方支模栏挡,并用50×100的木方上下支撑,固定牢固,浇筑时先浇筑平面,待平面砼终凝后再抹斜面砼。
2、混凝土进场后进行坍落度和温度的检测,坍落度要求为140-160mm,否则将其退场不准使用。
3、混凝土浇筑采用汽车输送泵进行施工,由西向东进行施工。
4、专人操作汽车输送泵,别人不得随意乱开,使用前先将泵机和泵管注水润湿,然后再进行使用。
泵送时泵机手和信号工必须配合好。
5、混凝土随泵送随摊开,摊开后用平板振动器振捣,振捣以混凝土泛浆和不冒气泡为准,应避免漏振,欠振和过振,再用刮杠按已做好的灰饼标高控制点找平。
6、找平后立即用木抹子搓平,并随时用2m靠尺检查其平整度。
7、木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止。
8、面层砂浆初凝后,上人稍有脚印并不下陷时用铁抹子压第二偏,边抹压边把凹处填平,要求不得漏压,随压光随用小条帚平行扫毛,扫毛的纹条要顺直。
2005年6 月17 日2005年 6 月17 日年月日年月日年月日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年6 月1 日2005年6 月1 日2005年 5 月22 日2005年 6 月17 日下面是赠送的两篇散文欣赏,可以仔细阅读,不需要的朋友可以下载后编辑删除!!谢谢!!脚下的时光不知走过多少地方,不知看过多少风景,不知听说过多少轶事;题记:蒲公英我走过很多地方,但是同样的,我也有更多的地方没去过!我渴望走遍地球上每一寸土地,我期许世界上每一个地方的人都善良!然而,现实的世界告诉我;理想的丰满一定要遇到拥有相同理想的另一半!我喜欢珠海,一个美丽的花园城市;我喜欢那里的天气,没有北方的寒冷;四季如春的温度感觉非常惬意,不用担心换季带来的差异!走在市区的街道上,绿化的花草树木被园丁修剪的井然有序;形态各异的花卉搭配得格外美观!尤其是除过草之后的绿地,泥土的芬芳与绿草的清新扑鼻而来,有一种身处大草原的感觉,使人心旷神怡!我时常一个人发呆,散步;看着过往的人群,车水马龙的街道;也时常去繁华的街巷,拥挤的商业中心;感觉这才是生活,正因为世界有了这么多事物的陪伴,才使我有了对美好生活的向往与喜悦!珠海的夜,很美;到处灯红酒绿,一派歌舞升平的祥和;每当夜幕降临,才是广东因有的生活的开始!溜冰场,酒吧,迪厅,大排档等等等等;我很庆幸在这里认识了很多人,他们教会了我很多,也帮助了我很多;我们都是来自五湖四海,为了同一个目标而聚集在一起的年轻人;我们时常出去聚会,嗨皮;但等到散场后,又回到了应有的孤寂!白天,可以去渔女,公园,九州城,免税店等等都是不错的地方!味在口中一样!人,只有在对自己真诚的人的眼里,才会感觉到亲切;而我,也着实喜欢这座城市带给我家一样的温暖感觉!在这短暂而悠长的时光里,我成长了很多,也磨砺了很多;正是因为思想的成熟,阅历的增长,我选择了离开;去寻找属于自己的新的天地,新的开始,新的征程!其实,无论走过多少地方;都不重要!重要的是你从中得到什么!知识!阅历!思想!······也不可能因为一时的过失而自暴自弃颓废一生!人,应该用豁达的心态来迎接下一秒的新鲜时光;而不是沉溺在上一秒的懊恼当中!每个人的路,都在自己的脚下;只有自己醒悟才能把未来的路走好,反之只会让错误延续到未来,从而影响以后的健康生活!即便曾经的时光再美好,那也只是人生道路上的一段插曲;没必要去纠结当时的愕然,愚昧!就像我,从来不对上一秒的事情产生情绪一样!一切都是恬淡的样子,顺其自然比什么都好!对于未来,只要真诚的去善待身边的所有;我相信,未来的时光,也该是你想象的模样!蒲公英2015.12.13家乡的茶籽林家乡高才坂,一年四季茶籽林郁郁葱葱,枝繁叶茂。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

细石混凝土地面工程技术交底一、工程概述细石混凝土地面工程是指在建造物或者道路等工程中使用细石混凝土作为地面铺装材料的施工工艺。
本文将详细介绍细石混凝土地面工程的施工步骤、材料要求、施工要点和质量验收标准。
二、施工步骤1. 地面准备在进行细石混凝土地面工程施工之前,首先需要对施工区域进行准备工作。
包括清理施工区域的杂物、清除地面上的积水和油污等,并确保施工区域平整。
2. 基础处理对于已有地面基础的情况,需要进行基础处理。
首先,检查地面基础是否坚实稳定,如有松动或者不平整的情况需要进行修补。
然后,对地面进行清洗,确保基础表面干净。
3. 细石混凝土浇筑(1)材料准备:根据设计要求和施工方案,准备细石、水泥、砂浆和其他辅助材料。
(2)配合比确定:根据设计要求和现场实际情况,确定细石混凝土的配合比,包括水泥、细石、砂浆的比例。
(3)浇筑施工:将细石混凝土按照配合比进行浇筑,确保浇筑均匀。
在浇筑过程中,可以采用振动器进行振捣,以提高混凝土的密实度。
4. 平整处理在细石混凝土浇筑完成后,需要进行平整处理。
使用专用工具对地面进行刮平、压实,确保地面平整光滑。
如有需要,可以进行抹灰处理,提高地面的美观度。
5. 养护细石混凝土地面施工完成后,需要进行养护。
养护期间,要注意保持地面的湿润,避免干燥和开裂。
可以采取覆盖湿布或者喷水等方式进行养护,养护时间普通为7-14天。
三、材料要求1. 细石:使用坚硬、质量良好的细石,直径普通为5-20毫米。
2. 水泥:选用符合国家标准的水泥,保证其质量稳定。
3. 砂浆:使用细度适中、颗粒均匀的砂浆,以提高混凝土的强度和密实度。
4. 辅助材料:根据需要选用适当的辅助材料,如增塑剂、防水剂等。
四、施工要点1. 施工前要进行充分的准备工作,确保施工区域清洁整齐。
2. 在进行细石混凝土浇筑前,要根据设计要求确定配合比,确保混凝土的质量。
3. 浇筑时要注意均匀浇筑,避免浮现空鼓和裂缝。
4. 在浇筑完成后,要及时进行平整处理,确保地面平整光滑。
细石混凝土地面工程技术交底引言概述:细石混凝土地面工程技术交底是指在施工过程中,将细石混凝土地面的相关技术要点和工艺流程进行详细阐述和交底的过程。
细石混凝土地面工程技术交底的目的是确保工程施工过程中的质量和安全,同时提高施工效率和施工人员的技术水平。
本文将从五个大点来阐述细石混凝土地面工程技术交底的相关内容。
正文内容:1. 细石混凝土地面施工前准备1.1 确定施工地面的基础状况:包括地基土质、地面平整度等。
1.2 检查和清理施工现场:清除杂物、确保施工现场的安全和整洁。
1.3 确定施工材料:选择合适的细石、水泥和掺合料。
2. 细石混凝土地面配合比设计2.1 确定细石混凝土的强度等级和用途。
2.2 根据强度等级和用途,设计合理的配合比。
2.3 考虑细石混凝土的施工性能,如流动性、可塑性等。
3. 细石混凝土地面施工工艺流程3.1 地面基础处理:包括填土、压实等。
3.2 细石混凝土浇筑:按照设计要求进行浇筑,确保均匀性和密实性。
3.3 表面处理:使用抹光机进行表面抹平,使地面平整光滑。
3.4 养护:进行适当的养护,确保细石混凝土地面的强度和耐久性。
4. 细石混凝土地面工程质量控制4.1 原材料质量控制:对细石、水泥和掺合料进行检测和验收。
4.2 施工工艺控制:严格按照施工工艺进行施工,确保每个环节的质量。
4.3 强度和平整度检测:使用专业设备进行检测,确保细石混凝土地面的质量达到设计要求。
5. 细石混凝土地面施工安全注意事项5.1 施工现场安全:设置警示标志、保护施工人员的安全。
5.2 施工设备安全:确保施工设备的正常运行和安全使用。
5.3 施工人员安全:提供必要的安全培训,加强施工人员的安全意识。
总结:细石混凝土地面工程技术交底是确保细石混凝土地面工程质量和施工安全的重要环节。
通过施工前准备、配合比设计、施工工艺流程、工程质量控制和施工安全注意事项的详细阐述,可以使施工人员更好地理解和掌握细石混凝土地面工程的相关技术要点,提高施工质量和效率,确保工程顺利完成。

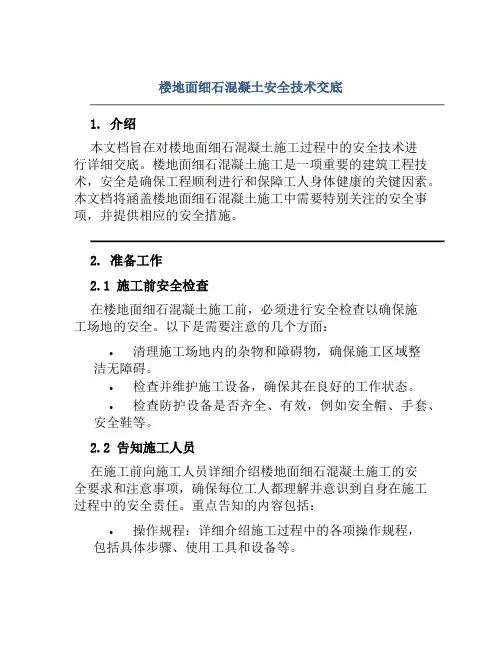

楼地面细石混凝土安全技术交底1. 介绍本文档旨在对楼地面细石混凝土施工过程中的安全技术进行详细交底。
楼地面细石混凝土施工是一项重要的建筑工程技术,安全是确保工程顺利进行和保障工人身体健康的关键因素。
本文档将涵盖楼地面细石混凝土施工中需要特别关注的安全事项,并提供相应的安全措施。
2. 准备工作2.1 施工前安全检查在楼地面细石混凝土施工前,必须进行安全检查以确保施工场地的安全。
以下是需要注意的几个方面:•清理施工场地内的杂物和障碍物,确保施工区域整洁无障碍。
•检查并维护施工设备,确保其在良好的工作状态。
•检查防护设备是否齐全、有效,例如安全帽、手套、安全鞋等。
2.2 告知施工人员在施工前向施工人员详细介绍楼地面细石混凝土施工的安全要求和注意事项,确保每位工人都理解并意识到自身在施工过程中的安全责任。
重点告知的内容包括:•操作规程:详细介绍施工过程中的各项操作规程,包括具体步骤、使用工具和设备等。
•安全措施:说明施工环境中存在的风险和危险,以及如何采取相应的安全措施。
•紧急处理:告知应对突发情况和事故的应急处理方法,例如火灾、意外伤害等。
3. 安全操作措施3.1 施工区域划分在楼地面细石混凝土施工现场,应根据施工需要划分不同的工作区域。
划分工作区域的目的是为了减少施工过程中的交叉干扰和人与设备之间的冲突。
以下是划分工作区域时需要注意的事项:•标识清晰:使用明显的标志和标识牌将各个工作区域划分开,以便施工人员清楚辨认。
•临时围栏:在需要限制人员进入的区域设置临时围栏,以确保施工安全。
•安全通道:保留安全通道,确保人员紧急撤离时的安全通行道路。
3.2 安全设备和防护措施在楼地面细石混凝土施工过程中,需要采取以下安全设备和防护措施来保障工人的安全:•安全帽:所有参与施工的工人必须佩戴合格的安全帽,以保护头部免受可能的碰撞伤害。
•安全鞋:施工人员必须穿戴符合要求的安全鞋,以防止脚部受到尖锐物品的伤害。
•手套:使用手套可以有效地保护施工人员的手部免受潜在的伤害,例如与材料、工具的直接接触。
1、材料准备P.O 42.5水泥、中砂、SBS改性沥青防水卷材(300厚)、细石砼2、机械用具砼搅拌机、手推车、铁锹、铁抹子、水平刮杆、水平尺、密封沥青反应釜、钢卷尺、扫帚、小白线、剪刀、滚动刷等3、技术准备3.1材料进场后,应检验产品合格证、使用说明书并按规定取样复试,严禁在工程中使用不合格的材料。
3.2平屋面做法:120mm厚钢筋砼楼板→70mm厚聚笨挤塑板保温层→0.4厚薄膜隔离层→1:3水泥砂浆找坡层→3+3 SBS防水卷材4、作业条件4.1各种穿过屋面的预埋管件根部及通风口、女儿墙、伸缩缝等处的根部应按图纸及规范要求做好处理;4.2根据设计规定的坡度弹线、找好天沟、檐沟的坡度,并进行彻底清扫;4.3铺设防水层前,应将找平层表面上的尘土、杂物彻底清理干净,且保证找平层干燥,含水率应小于9%。
4.4防水层施工严禁在雨天和五级风及其以上时施工。
5、施工方法5.1找平层施工:5.1.1施工工艺:清理基层→弹标高控制线→贴饼冲筋→20厚1:3水泥砂浆找平层→养护(1)清理基层:将找坡层表面松散的尘土、水泥浆、灰渣等杂物清理干净。
(2)弹标高坡度线:找平层厚度为20mm,测量放出控制线。
(3)贴饼充筋:根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋间距1-2m.(4) 1:3水泥砂浆找平层:①施工前,应适当用水湿润找坡层表面,以无明水,阴干为宜。
②找平层设置分格缝,间距10米一道,缝宽为20mm,并且用密封膏封严。
③找平层坡度要符合设计要求。
平屋面采用材料找坡宜为2%,天沟、檐沟纵向找坡不应小于1%。
④大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
⑤铁抹于压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。
屋面防水施工技术交底一、屋面的基本构造:屋面1:(用于雨棚和不上人保温屋面)○,1最薄处30厚C30细石混凝土保护层,0。
5%的坡度向地漏处找坡;错误!防水层:5。
0厚聚合物水泥防水砂浆+1.0厚聚合物水泥防水涂料。
错误!钢筋混凝土屋面板表面打磨补齐整。
屋面2:(保温不上人平屋面)①钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查.②1。
5mm厚聚合物水泥基两遍涂膜防水隔汽层;③最薄处30厚细石混凝土2%找坡,振实收光;④20厚1﹕3水泥砂浆找平层;⑤防水层:2.0厚聚合物改性沥青防水涂料+3。
0厚聚合物改性沥青防水卷材(聚酯胎);⑥95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板。
⑦20厚1:3水泥砂浆找平层;⑧涂料颗粒保护层。
屋面3:(保温上人平屋面)○1钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查。
错误!1。
5mm厚聚合物水泥基两遍涂膜防水隔汽层;错误!最薄处30厚细石混凝土2%找坡,振实收光;错误!20厚1﹕3水泥砂浆找平层;○5防水层:2。
0厚聚合物改性沥青防水涂料+3.0厚聚合物改性沥青防水卷材(聚酯胎);错误!95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板。
错误!10厚低强度等级砂浆隔离层;错误!50mm厚C30细石砼,内配∅6@100双向焊接钢筋网片。
屋面4:(保温坡屋面)①钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查。
②20厚1:2。
5水泥砂浆找平层。
③防水层:5。
0厚聚合物水泥砂浆+1。
0厚聚合物水泥防水涂料。
④泛水、屋脊、屋面天沟部位铺贴3厚SBS聚酯改性沥青防水卷材附加层,宽度为500mm;⑤95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板;⑥40厚C20细石混凝土刚性保护层内掺4%防水剂,内配∅4@150双向冷拔低碳钢筋网片;⑦木质(沥青防腐处理)顺水条20X40,中距按瓦材规格规定。

细石混凝土防水保护层施工技术交底
交底内容:
一、施工准备
1、作业条件
1.1、基础防水层施工完毕并已交接完毕,验收合格。
2、材料及主要机具
2.1 防水保护层为细石混凝土,标号为C20;
2.2 主要工具:灰耙、刮杠、抹子、白线、铁锹、振动棒(器)等。
二、施工工艺
1、工艺流程按设计找坡、贴灰饼T铺细石混凝土T铺设钢筋网片、找平T覆盖薄膜T养护T清理
2、贴灰饼、冲筋:根据设计要求,防水保护层上需要找坡到地漏处,将标高点标志在主楼和其他建筑物的侧壁上,然后拉线或用仪器按间距 2.0m 按设计坡度作灰饼。
3、铺细石混凝土:保护层采用汽车泵或地泵将混凝土送至浇筑地点,特殊部位可砼运输车直接运送至浇筑地点(注意在行驶过程中保护好防水),然后将混凝土摊开,铺设高度微高于灰饼高度。
4、铺设钢筋网片、找平:摊铺细石混凝土后,用长刮杠按灰饼的高度刮平整,用振动棒(器)振捣密实,表面塌陷处应用细石混凝土铺平,满铺钢筋网片,网片间搭接100mm,网片位置在距防水保护层表面1/3 处,再挂线测量混凝土
找坡是否正确,确认无误后
用长刮杠刮一次,然后用抹平压光
5、养护:细石混凝土保护层达到初凝后,用塑料布覆盖。
6、清理:保护层施工完毕后,将散落在大面上的混凝土,施工过程中产生的垃圾清扫干净。
三、质量标准
1、保护层混凝土采用细石混凝土,所用的水泥、骨料、水、
外加剂应符合规定要求,进场混凝土坍落度要求为160mm。
严
禁私自往混凝土内加水稀释
2、混凝土的配合比、养护必须符合施工规范规定。
3、混凝土平整密实、表面无裂缝、蜂窝、麻面等缺陷。
四、成品保护
1、在已浇筑的保护层混凝土强度达到 1.2Mpa 以后(在混凝土保护层
行走不留脚印),方可允许人在其上走动和进行其它工序。
2、保护层,避免泵管直接接触防水层,造成防水层损坏。
如发现防水
破坏,及时修补,不得瞒报、延报。
五、安全、文明施工
1 、混凝土浇筑的时间严格按照甲方要求时间施工。
2、非电工人员严禁动电箱开关。
六、其他说明:
1 、首先按要求填写工序交接单,确定并验收防水已施工完
毕,满足下一步工序施工;
2、在已完工的防水表面按要求满铺无纺布,在无纺布交接部位做好可
靠、牢固的搭接
3、铺设钢筋①4@200的网片,钢筋网片放置的位置在保护层整体厚度的上部,距保护层面层1/3的位置
4、保护层混凝土的强度为C20,厚度80mm
5、保护的最薄处厚度为40mm ,向车库顶板地漏处做0.1~0.3% 找坡,按现场实际距离确定坡度
6、在保护层混凝土浇筑时可按防水的施工的进度分片施工,在施工缝的位置最好钢筋的搭接及混凝土侧面的处理,保证混凝土的结合
7、注意事项:
①、混凝土浇筑前,清理现场的石子和较大的砂砾,保证施工车辆在行驶时不会碾压到石子和砂砾破坏防水
②、混凝土过程中,及时清理洒落的混凝土和在车辆车轮上的石子和砂砾,保证施工车辆在行驶时不会碾压到石子和砂砾破坏防水
③、混凝土浇筑完毕后,及时覆盖塑料薄膜,防止混凝土开
裂
保护层主管负责人签字:保护层现场负责人签字:
2018年9月15日。
