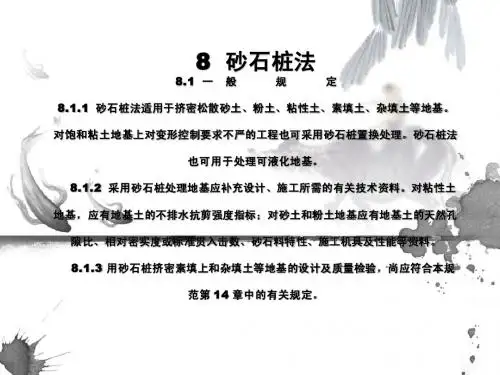

第8章 砂桩法
- 格式:ppt
- 大小:448.50 KB
- 文档页数:17

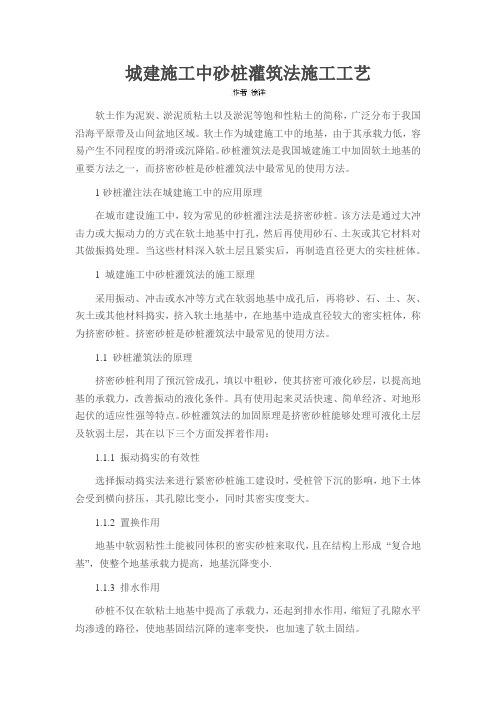

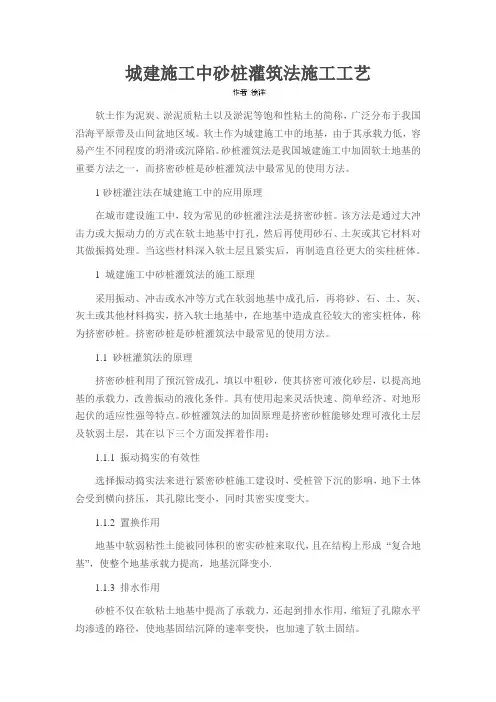

城建施工中砂桩灌筑法施工工艺软土作为泥炭、淤泥质粘土以及淤泥等饱和性粘土的简称,广泛分布于我国沿海平原带及山间盆地区域。
软土作为城建施工中的地基,由于其承载力低,容易产生不同程度的坍滑或沉降陷。
砂桩灌筑法是我国城建施工中加固软土地基的重要方法之一,而挤密砂桩是砂桩灌筑法中最常见的使用方法。
1砂桩灌注法在城建施工中的应用原理在城市建设施工中,较为常见的砂桩灌注法是挤密砂桩。
该方法是通过大冲击力或大振动力的方式在软土地基中打孔,然后再使用砂石、土灰或其它材料对其做振捣处理。
当这些材料深入软土层且紧实后,再制造直径更大的实柱桩体。
1 城建施工中砂桩灌筑法的施工原理采用振动、冲击或水冲等方式在软弱地基中成孔后,再将砂、石、土、灰、灰土或其他材料捣实,挤入软土地基中,在地基中造成直径较大的密实桩体,称为挤密砂桩。
挤密砂桩是砂桩灌筑法中最常见的使用方法。
1.1 砂桩灌筑法的原理挤密砂桩利用了预沉管成孔,填以中粗砂,使其挤密可液化砂层,以提高地基的承载力,改善振动的液化条件。
具有使用起来灵活快速、简单经济、对地形起伏的适应性强等特点。
砂桩灌筑法的加固原理是挤密砂桩能够处理可液化土层及软弱土层,其在以下三个方面发挥着作用:1.1.1 振动捣实的有效性选择振动捣实法来进行紧密砂桩施工建设时,受桩管下沉的影响,地下土体会受到横向挤压,其孔隙比变小,同时其密实度变大。
1.1.2 置换作用地基中软弱粘性土能被同体积的密实砂桩来取代,且在结构上形成“复合地基”,使整个地基承载力提高,地基沉降变小.1.1.3 排水作用砂桩不仅在软粘土地基中提高了承载力,还起到排水作用,缩短了孔隙水平均渗透的路径,使地基固结沉降的速率变快,也加速了软土固结。
1.2 砂桩灌筑法的四个技术原理(1)先将土壤填充于夯实的桩体间,同时对其做振捣夯实处理。
进而形成“复合地基”。
通常来讲,砂桩复合地基有两种计算思路:其一,先明确桩体的实际承载力桩间土壤的承载力,然后参照一定的规则,将两者相互叠加;其二,将实体桩与桩间的土壤建设做为统一整体来计算。
1.我国《建筑地基基础设计规范》(GB50007—2002)中规定,软弱地基是由高压缩性土层构成的地基,其中不包括哪类地基土?红粘土2.在选择地基处理方案时,应主要考虑上部结构、基础和地基的共同作用。
3.软粘土的工程性质较差,一般情况下,软粘土不具备以下哪个工程性质?高压缩模量1.地基处理所面临的问题有:强度及稳定性问题,压缩及不均匀沉降问题,渗漏问题,液化问题,特殊土的特殊问题2.我国的《建筑地基基础设计规范》中规定:软弱地基就是指压缩层主要由:淤泥,淤泥质土,冲填土,杂填土,其他高压缩性土层.构成的地基。
3.地基处理的目的有:提高地基承载力, 减少地基变形, 防止地基液化、震陷、侧向位移.4.对于饱和软粘土适用的处理方法有:降水预压法, 堆载预压法,搅拌桩法5.对于松砂地基适用的处理方法有:强夯法, 挤密碎石桩法, 碾压法, 振冲碎石桩法6.对于液化地基适用的处理方法有:强夯法, 挤密碎石桩, 振冲法7.以下哪些方法属于地基处理方法? 水泥搅拌桩法,砂桩法,CFG桩法8.以下土层哪些属于软土地基?泥炭, 淤泥质土, 冲填土9.在选择确定地基处理方案以前应综合考虑因素:气象条件因素, 地质条件因素, 结构物因素10.地基处理的对象是不良地基或软土地基,这些地基的主要问题是:承载力及稳定性的问题, 动荷载下的地基液化、失稳和震陷的问题, 沉降变形问题, 渗透破坏的问题1.试述地基处理的类型。
换土垫层法、振密挤密法等等2.选用地基处理方法时应遵循什么原则?p10第6行3.对较深厚的松散砂土地基有哪几种方法进行处理较经济?砂桩、表层压实法、振冲挤密法4.对较深厚的软弱饱和粘性土地基有哪几种方法进行处理较经济?电渗排水法、砂井法5.一海港扩建码头,地基为海积淤泥,厚达40m。
规划在一年后修建公路、办公楼与仓库,需大面积进行地基加固,试选择具体地基处理方案。
水泥土搅拌法1.在复合地基载荷试验中,当压力—沉降曲线平缓光滑时,砂石桩,粘土地基可按相对变形s/d(s/b)=o.015确定承载力特征值。

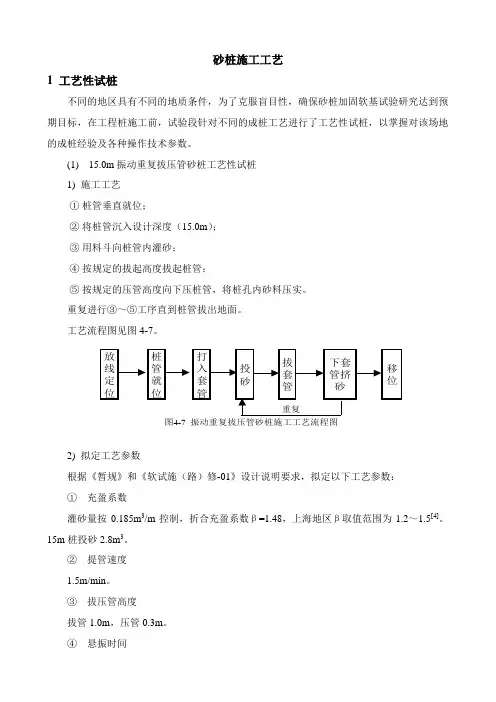

砂桩施工工艺1 工艺性试桩不同的地区具有不同的地质条件,为了克服盲目性,确保砂桩加固软基试验研究达到预期目标,在工程桩施工前,试验段针对不同的成桩工艺进行了工艺性试桩,以掌握对该场地的成桩经验及各种操作技术参数。
(1) 15.0m 振动重复拔压管砂桩工艺性试桩 1) 施工工艺 ① 桩管垂直就位;② 将桩管沉入设计深度(15.0m ); ③ 用料斗向桩管内灌砂; ④ 按规定的拔起高度拔起桩管;⑤ 按规定的压管高度向下压桩管,将桩孔内砂料压实。
重复进行③~⑤工序直到桩管拔出地面。
工艺流程图见图4-7。
2) 拟定工艺参数根据《暂规》和《软试施(路)修-01》设计说明要求,拟定以下工艺参数: ① 充盈系数灌砂量按0.185m 3/m 控制,折合充盈系数β=1.48,上海地区β取值范围为1.2~1.5[4]。
15m 桩投砂2.8m 3。
② 提管速度 1.5m/min 。
③ 拔压管高度 拔管1.0m ,压管0.3m 。
④ 悬振时间图4-7 振动重复拔压管砂桩施工工艺流程图拔管后悬振15s。
⑤投料方法第一次0.8m3,以后采用料斗空中投料,每次0.2m3,分10次投完。
3) 试桩过程试验段针对该工艺和工艺参数共试桩4根,3d后检测结果表明上述施工工艺和工艺参数能满足施工要求,但有几个问题需要注意:①灌砂量是个相对概念,不同的地层用砂量不同,软~硬塑层用砂量在0.16m3/m~0.18m3/m,流塑层用砂量在0.19 m3/m~0.20 m3/m。
②在软~硬塑层中较容易成桩,在流塑层中较难成桩,原因主要在于流塑态淤泥质黏土灵敏度高(16左右),侧向约束力小(无侧限抗压强度低,q umax在4.8~7.7kPa之间),需要在原位反复拔压多次才能成桩,同时要适当增大反压深度。
③在流塑层中,下砂相对于软~硬塑层较难而易堵管。
分析主要有两个原因:a.管内砂体在饱和情况下经过太长时间(约5min以上)振动之后,砂体与钢管壁间摩阻力大大增大,使砂料不能顺利滑出桩管。
一、工程内容本工程软土地基排水处理可采用打排水砂桩,长度以穿透淤泥层,间距1.3米,正方形布置。
1. 材料:本工程采用的袋装砂井,直径7厘米,滤水沙袋采用土工编织布缝制,其渗透系数布小于5×10-3厘米/秒,抗拉强度不小于150牛顿/厘米2,具体指标须提前向沙袋的生产厂家提出设计要求的各项技术指标(拟采用型号的沙袋桩)……2. 设备:拟进场2~3台砂桩机。
负责运输施工设备进场的机械为30吨平板拖车3辆,30吨汽车吊机1辆,(打砂桩需备二辆自卸汽车运砂)。
3. 人员:采用沙袋桩施工,施工班组约需要50人。
设备运输装卸工为10人。
4. 施工用水电:施工用电为150KW,施工用水主要是生活用水,两者均由建设单位提供。
5. 收锤标准:,袋装砂井均按穿透淤泥层至不透水层1.0米。
6. 进度计划:每台砂桩机每天可施工1000延米。
二、施工组织设计1.进场组织根据项目部的网络计划,提前准备进场的施工机械、材料、人员;在公司基地进行进场前相关设备的检修、保养、维护,施工操作人员的操作技术培训,本工程特殊工艺要求的学习掌握。
在接到项目部的通知后二天内,组织相关的施工机械设备进场拼装施工。
2.塑料排水桩施工流程塑料排水板桩的施工工艺流程为:根据项|考试|大|目部提供的有关基线,测量出各桩位的定点,并与项目部一起联系监理工程师与业主代表进行基线与桩位的复核、签证工作。
桩位确定后指挥桩机进入施工地点,调整桩机的位置、桩架的垂直度。
并将砂桩通过导管从管靴穿出,与桩尖连接贴紧管靴,并对准桩位,然后开动震动砂桩机上的震动锤将沙袋桩插入土中,在插入到标高后拔出套管,从地面上20厘米左右处剪断沙袋,并移动桩机到下一个桩位继续施工。
3.袋装砂井施工:袋装砂井施工工艺流程该工艺采用现场灌制砂袋的方法:现场灌制砂袋每组需要3人配合,先扎紧袋尾,一人固定袋口与漏斗结合部,一人灌砂,一人抖动砂袋,使砂袋灌制需要长度。
穿桩鞋、栓砂袋、压套管、提砂袋、拔套管、放砂袋:由于砂桩机震插套管和提升砂袋做双向运动,套管焊在横梁上,提升砂袋细钢丝绳一端固定在横梁上,一端穿在机架顶端的滑轮上,所以套管穿上铁鞋后,插管机压迫横梁插孔,同时带动砂袋提升,待达到设计深度后,砂袋底端刚好离开地面,与套管顶端的插袋斜口在同一高度,前一组砂袋刚好利用自重下至孔底,剪断砂袋栓绳,将砂袋头进行埋设保护。
1.我国《建筑地基基础设计规范》(GB50007—2002)中规定,软弱地基是由高压缩性土层构成的地基,其中不包括哪类地基土?红粘土2.在选择地基处理方案时,应主要考虑上部结构、基础和地基的共同作用。
3.软粘土的工程性质较差,一般情况下,软粘土不具备以下哪个工程性质?高压缩模量1.地基处理所面临的问题有:强度及稳定性问题,压缩及不均匀沉降问题,渗漏问题,液化问题,特殊土的特殊问题2.我国的《建筑地基基础设计规范》中规定:软弱地基就是指压缩层主要由:淤泥,淤泥质土,冲填土,杂填土,其他高压缩性土层.构成的地基。
3.地基处理的目的有:提高地基承载力, 减少地基变形, 防止地基液化、震陷、侧向位移.4.对于饱和软粘土适用的处理方法有:降水预压法, 堆载预压法,搅拌桩法5.对于松砂地基适用的处理方法有:强夯法, 挤密碎石桩法, 碾压法, 振冲碎石桩法6.对于液化地基适用的处理方法有:强夯法, 挤密碎石桩, 振冲法7.以下哪些方法属于地基处理方法? 水泥搅拌桩法,砂桩法,CFG桩法8.以下土层哪些属于软土地基?泥炭, 淤泥质土, 冲填土9.在选择确定地基处理方案以前应综合考虑因素:气象条件因素, 地质条件因素, 结构物因素10.地基处理的对象是不良地基或软土地基,这些地基的主要问题是:承载力及稳定性的问题, 动荷载下的地基液化、失稳和震陷的问题, 沉降变形问题, 渗透破坏的问题1.试述地基处理的类型。
换土垫层法、振密挤密法等等2.选用地基处理方法时应遵循什么原则?p10第6行3.对较深厚的松散砂土地基有哪几种方法进行处理较经济?砂桩、表层压实法、振冲挤密法4.对较深厚的软弱饱和粘性土地基有哪几种方法进行处理较经济?电渗排水法、砂井法5.一海港扩建码头,地基为海积淤泥,厚达40m。
规划在一年后修建公路、办公楼与仓库,需大面积进行地基加固,试选择具体地基处理方案。
水泥土搅拌法1.在复合地基载荷试验中,当压力—沉降曲线平缓光滑时,砂石桩,粘土地基可按相对变形s/d(s/b)=o.015确定承载力特征值。
第1篇一、前言砂桩是一种常用的地基加固方法,适用于软土地基的加固处理。
砂桩施工技术具有施工简便、经济实用、效果显著等优点,在工程实践中得到了广泛的应用。
本方案旨在为砂桩施工提供一套科学、合理、安全的施工方案,以确保工程质量和施工安全。
二、工程概况1. 工程名称:XX项目地基加固工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积约10000平方米4. 工程类型:住宅小区5. 地基类型:软土地基三、施工依据1. 《建筑地基处理技术规范》(JGJ 79-2012)2. 《建筑工程施工质量验收统一标准》(GB 50300-2013)3. 《建筑工程施工安全规范》(GB 50345-2010)4. 工程设计图纸及相关技术文件四、施工工艺1. 施工准备(1)施工材料:砂桩材料应符合国家相关标准,粒径在0.5-2.0mm之间,含泥量不大于3%。
(2)施工设备:砂桩施工设备包括砂桩机、振动锤、运输车、测量仪器等。
(3)施工人员:施工人员应具备相关资质,熟悉砂桩施工工艺和安全操作规程。
2. 施工步骤(1)场地平整:将施工场地进行平整,确保场地表面平整,无积水。
(2)桩位放样:根据设计图纸,确定砂桩桩位,并在现场进行放样。
(3)桩孔钻进:采用砂桩机进行桩孔钻进,钻进速度应适中,确保桩孔垂直度。
(4)砂料填充:将砂料装入运输车,通过砂桩机将砂料输送至桩孔底部,填充至设计高度。
(5)振动密实:采用振动锤对桩体进行振动密实,提高桩体强度。
(6)桩顶处理:桩顶处理应符合设计要求,可采用砂土回填、混凝土浇筑等方法。
3. 施工质量控制(1)材料控制:对砂料进行检验,确保其质量符合要求。
(2)施工过程控制:严格控制桩位、桩孔垂直度、砂料填充高度、振动密实程度等关键环节。
(3)施工验收:按照相关规范和标准进行施工验收,确保工程质量。
五、施工安全措施1. 施工人员安全培训:对施工人员进行安全培训,提高安全意识。
2. 施工现场安全防护:设置安全警示标志,加强施工现场安全防护措施。
目录砂桩施工方案一、工程概况1.1工程位置及设计概况金井湾大道道路工程Ⅰ标段位于福建省平潭岛(娘宫立交-先建一路段),与既有305国道相交,道路为平潭岛中南部东西走向的城市快速通道,分为南北双线,北线桩号从1+340至4+100,长度2.76;南线桩号从1+3404+092,长度2.752。
红线宽度80m,双向八车道。
1.2工程地质及水文地质条件根据已有勘测资料,拟建场地岩土体的分布及特征按埋藏顺序分为:1.杂填土,2.中砂②,3.淤泥③-1,4.砂混淤泥③-2,5.中砂④,6.粉质粘土⑤,7.中砂⑥,8.淤泥质土⑦,9.残积砂质粘性土⑧,10.砂砾状强风化花岗岩⑨,11.碎块状强风化花岗岩⑩。
1.3主要工程数量本项目建设内容中软基处理工程数量如下:路基软基处理主要包括深层水泥搅拌桩134951.03m桩1286324.17m,软基处理灌注桩44355m,砂桩46700m 其中砂桩布置于金井一路路口南部与北部,桩号里程大致为2+550-620、2+470-570,本方案针对以上段落砂桩而编制。
二、编制说明2.1、编制依据1、金井湾大道道路工程Ⅰ标段(娘宫~先建一路段)合同文件。
2、业主下发的施工图纸3、国家或行业现行的施工规范和标准。
4、业主对工期、质量标准的有关要求。
5、现场调查、采集、咨询所获取的资料。
6、我单位综合管理、施工技术和机械装备水平以及类似工程施工中的经验和工法成果。
2.2、适用范围本方案仅适用于金井湾大道道路工程Ⅰ标段(娘宫~先建一路段)金井一路路口南部与北部砂桩施工区域。
2.3、编制原则⑴确保技术方案针对性强、操作性强;施工方案经济、合理。
坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工方案和机具设备。
⑵技术可靠性原则根据本标段工程特点,依据我单位其他类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工。
