橡胶止水带连接技术交底
- 格式:doc
- 大小:29.00 KB
- 文档页数:4
一、交底目的为确保止水带施工过程中的安全,防止安全事故发生,提高施工质量,特进行止水带安全技术交底。
二、交底内容1. 工程概况1.1 工程名称:________________________1.2 工程地点:________________________1.3 施工单位:________________________1.4 施工部位:________________________2. 止水带材料及设备2.1 材料要求:- 止水带应符合国家相关标准和规范要求。
- 钢板止水带厚度应满足设计要求,表面应平整,无裂纹、气泡等缺陷。
- 橡胶止水带应具有良好的弹性、耐久性和抗老化性能。
2.2 设备要求:- 施工过程中应使用符合要求的电焊机、切割机、卷尺等设备。
- 施工人员应熟悉设备的使用方法和操作规程。
3. 施工准备3.1 施工人员:- 施工人员应经过专业培训,掌握止水带施工技术。
- 施工人员应了解施工现场的安全防护措施。
3.2 施工材料:- 根据施工进度和设计要求,提前准备止水带、钢筋、焊条等材料。
- 材料进场时应进行检验,确保符合要求。
3.3 施工工具:- 准备好电焊机、切割机、卷尺、水平尺等施工工具。
4. 施工工艺4.1 施工流程:- 施工前,对施工人员进行技术交底,确保施工人员了解施工要求。
- 根据设计图纸和施工方案,进行止水带安装。
- 止水带安装后,进行焊接,确保焊接质量。
- 施工完成后,进行验收。
4.2 施工要点:- 止水带安装前,应清除基面杂物,确保基面平整、干净。
- 止水带安装应紧贴基面,不得出现扭曲、错位等情况。
- 焊接时,应使用合适的焊接工艺,确保焊接质量。
- 焊接完成后,应进行外观检查,确保焊接缝平整、光滑。
5. 安全措施5.1 施工人员应佩戴安全帽、安全带等个人防护用品。
5.2 施工现场应设置安全警示标志,提醒施工人员注意安全。
5.3 施工过程中,应避免发生物体打击、触电、火灾等事故。

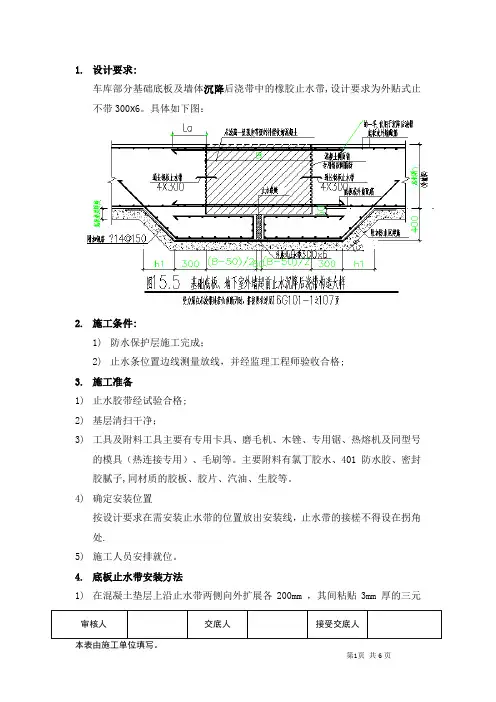

1.设计要求:车库部分基础底板及墙体沉降后浇带中的橡胶止水带,设计要求为外贴式止不带300X6。
具体如下图:2.施工条件:1)防水保护层施工完成;2)止水条位置边线测量放线,并经监理工程师验收合格;3.施工准备1)止水胶带经试验合格;2)基层清扫干净;3)工具及附料工具主要有专用卡具、磨毛机、木锉、专用锯、热熔机及同型号的模具(热连接专用)、毛刷等。
主要附料有氯丁胶水、401 防水胶、密封胶腻子,同材质的胶板、胶片、汽油、生胶等。
4)确定安装位置按设计要求在需安装止水带的位置放出安装线,止水带的接槎不得设在拐角处.5)施工人员安排就位。
4.底板止水带安装方法1)在混凝土垫层上沿止水带两侧向外扩展各200mm ,其间粘贴3mm 厚的三元审核人交底人接受交底人乙丙橡胶防水卷材或氯丁橡胶片(粘贴于垫层之上,要牢固),然后再将橡胶止水带与其用401 防水胶粘贴牢固。
如下图:底板止水带的安装5.地下室外墙止水带的安装方法地下室外墙需安装止水带的部位,应在止水带背面配30mm 厚木模板,木模板的宽度和长度应满足止水带安装的要求,木模板应与地下室外墙整体模板(钢模、竹模等)连接成一体,以防浇筑混凝土时木模板移位、漏浆,失去止水作用.同时用1寸长双帽钉将外贴式橡胶止水带与木模板固定(将双帽钉钉在止水带两侧最边缘部位,每隔200mm 钉双帽钉一个).安装好的止水带应平整,无下垂现象。
此部位在浇筑混凝土后,混凝土强度达到设计强度的80%以上方可拆模,拆摸后再粘贴卷材防水层。
6.橡胶止水带纵横交接处处理方法橡胶止水带纵横交接处,在混凝土垫层上沿纵横止水带外侧向外扩展各200mm,其间粘贴3mm厚的三元乙丙橡胶防水卷材或氯丁橡胶片(粘贴于垫层之上,要牢固)。
然后将横向止水带两边沿45°角断开,并与纵向止水带拼接审核人交底人接受交底人严密。
最后用401 防水胶将止水带与防水卷材或橡胶片粘贴牢固,并在接口处刷氯丁胶粘剂,将接口包实。
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 施工班组:________________________二、施工内容止水带安装,包括但不限于以下内容:1. 橡胶止水带的安装2. 铜止水带的安装3. PVC止水带的安装4. 钢边氯丁橡胶止水带的安装三、安全技术措施1. 人员安全- 施工人员必须经过专业培训,掌握止水带安装的技能和安全操作规程。
- 佩戴必要的安全防护用品,如安全帽、工作服、防护手套、防护眼镜等。
- 高处作业时,必须系好安全带,并确保安全带连接牢固。
2. 材料安全- 材料应按照设计要求选用,严禁使用不合格的止水带。
- 材料进场后,应进行验收,确保材料质量符合要求。
3. 施工机械安全- 机械设备应定期检查和维护,确保其安全可靠。
- 机械设备操作人员必须持有相应的操作证。
4. 施工环境安全- 施工现场应保持整洁,避免杂物堆积。
- 施工现场应设置警示标志,防止人员误入危险区域。
四、施工步骤及注意事项1. 橡胶止水带安装- 在混凝土浇注前,确保止水带接口部位平展,并粘接紧固。
- 浇注混凝土时,注意控制冲击力,避免损坏止水带。
- 止水带安装后,应进行外观检查,确保安装位置正确、牢固。
2. 铜止水带安装- 铜止水带表面应平整,无砂眼、钉孔、裂纹等问题。
- 采用搭接双面氧焊进行现场连接,搭接长度不小于2厘米。
- 焊接接头表面应光滑无砂眼或裂纹,确保不渗水。
3. PVC止水带安装- 禁止使用变形、裂纹和撕裂的PVC止水带。
- 采用硫化热粘结的方法进行连接,搭接长度不小于10cm。
- 连接处应逐一检查,确保无气泡、夹渣或假焊。
4. 钢边氯丁橡胶止水带安装- 安装底板变形缝时,进行定位控制,确保止水带安装位置正确。
- 使用胶合板模板进行缝模板设计安装,确保模板加固牢固。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
止水带热接工艺一.变形缝止水带热接工艺1. 将热接模具按说明书组装,设定好加热温度,待设备检查无误后通电加热。
设定温度一般为夏天120℃,冬季140℃,其它时间段视具体情况再定;2. 将需要对接的止水带两头用布擦拭,保持其清洁、干燥;3. 准备好生胶,保证生胶厚度在4-5mm。
将生胶剪成约2cm宽的胶带,其长度与止水带宽度保持一致,共需约5条;4. 对于变形缝止水带,需要用生胶堵住中间变形孔,并保证堵实;5. 取三条生胶胶条叠在一起,将另外两条截成六段5cm左右的短条,三段为一组,将两组分别放在长生胶条的中间部位上下侧,保证止水带中间部位胶量充足;6. 待温度升到约100℃,打开模具,将生胶条和止水带的两头放入模具,生胶条在中间,并保证止水带两头对紧生胶条;7. 两人分别保持止水带的端头水平、与生胶对紧实,另外一人安装上模板,安装过程中保证各处压力一致,即压紧螺丝对角安装;8. 将四个压紧螺丝拧紧,直至两模板间距小于2mm为止;9. 至此开始硫化阶段。
待温度升至设定温度后保温30min;10. 到时间后打开模具,此时的接头较脆弱,需静止10min,10min后检查接头情况,准备下次热接。
二、橡胶止水带安装时注意如下:1.在止水带的施工单位在进行绑扎钢筋和支模时,使止水带必须采取可靠的固定措施,避免在浇注混凝土时发生位移,保证止水带在混凝土中的正确位置。
2、对于固定橡胶膨胀止水带时,只能在止水带的允许部位上穿孔打洞,不得损坏本体部分。
对于止水带的固定方法应按设计要求的施工规范进行,常用的固定方法有:利用附加钢筋固定;专用卡具固定;用铅丝和模板固定等。
不论采用何种固定方法,都必须保证止水带定位准确,不损坏止水带有效部分,方便混凝土浇捣。
3、应尽量在工厂中连接成整体。
如因制造工艺、运输条件等限制,需在现场连接的,应采用热压硫化胶合(橡胶止水带)或焊接(塑料止水带),其接头外观应平整光洁,抗拉强度不低于母材的60%。

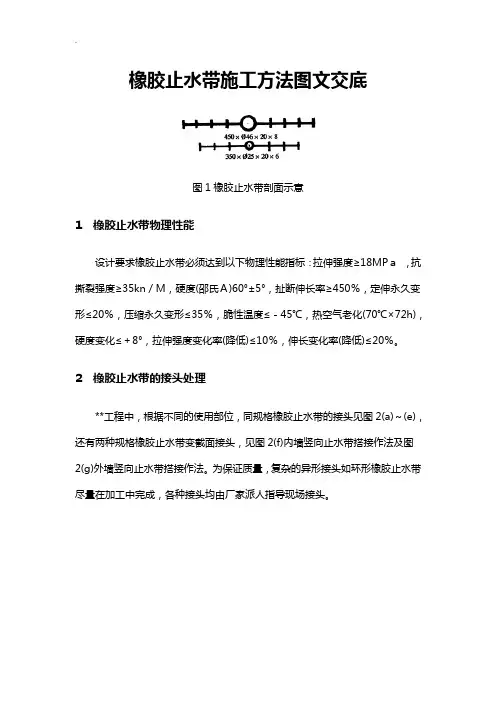

橡胶止水带施工方法图文交底图1橡胶止水带剖面示意1 橡胶止水带物理性能设计要求橡胶止水带必须达到以下物理性能指标:拉伸强度≥18MPa,抗撕裂强度≥35kn/M,硬度(邵氏A)60°±5°,扯断伸长率≥450%,定伸永久变形≤20%,压缩永久变形≤35%,脆性温度≤-45℃,热空气老化(70℃×72h),硬度变化≤+8°,拉伸强度变化率(降低)≤10%,伸长变化率(降低)≤20%。
2 橡胶止水带的接头处理**工程中,根据不同的使用部位,同规格橡胶止水带的接头见图2(a)~(e),还有两种规格橡胶止水带变截面接头,见图2(f)内墙竖向止水带搭接作法及图2(g)外墙竖向止水带搭接作法。
为保证质量,复杂的异形接头如环形橡胶止水带尽量在加工中完成,各种接头均由厂家派人指导现场接头。
图2橡胶止水带接头现场接头采用冷接,即将需连接的橡胶止水带两端削成互为匹配的橡胶止水带接头,接头端表面挫毛后用橡胶清洁剂清洗、晾干,刷胶粘贴橡胶板(双面)而成。
其接头工艺如下:(1)按照图纸要求的角度裁剪,裁剪端面要平直,不得斜歪;(2)削掉强力筋,在削掉强力筋部位,用电动砂轮或气动砂轮打毛,打毛的部位要全面,不得遗漏;(3)打毛后用汽油或橡胶清洁剂刷洗,待汽油或橡胶清洁剂干燥后涂刷胶浆,胶浆涂刷要均匀;(4)待干燥后按图纸要求拼接,在拼接处先用211胶皮粘贴,并用滚筒压实,不得有气泡;(5)用211胶皮包贴接缝处橡胶止水带,包贴后用滚筒压实,排除气泡;(6)检查外观突起不明显的气泡,但允许胶片表面存在轻微的不平整。
3 橡胶止水带的设置橡胶止水带浇筑于混凝土截面中并伸入相邻的混凝土内,形成一个嵌入混凝土中横穿接缝或施工缝的隔断,阻止水分从施工缝的一面进入另一面。
楼板缝橡胶止水带的设置见图3(a)、3(b),墙缝橡胶止水带的设置见图3(c),洞口橡胶止水带的设置见图3(d)。
图3 橡胶止水带设管埋置示意图4 橡胶止水带的安装与施工橡胶止水带的安装见图4。
表C2-1
编号
工程名称 解放军第三O 七医院新建医疗综合楼
交底日期 施工单位
中铁建工集团有限公司
分项工程名称
细部构造
交底提要 底板后浇带橡胶止水条安装 交底内容:
审核人 交底人 接受交底人
5、质量标准 5.1、主控项目:
5.1.1止水条有出厂合格证、质量检验报告和进场抽样试验报告,止水条必须符合设计要求。
5.1.2 细部构造做法必须符合设计要求。
5.2、一般项目:
5.2.1止水条应粘接牢固、平直,不得有扭曲现象。
5.2.2止水条接缝处砼表面应密实、洁净、干燥,接缝严密。
5、成品保护
5.1止水条安装完后,要做好防止止水条浸水的相关工作。
5.2在浇筑墙体后浇带混凝土下料时,注意投料点让开止水条位置,防止骨料冲击止水条,造成止水条位移或破损。
6、应注意的主要问题
6.1、如果BW 遇水膨胀橡胶止水条粘贴以后应尽快浇注混凝土。
6.2、在安装粘贴过程中,应防止橡胶止水条受污染和受水的作用,以免景响使用效果。
7、安全注意事项
7.1进入施工现场严禁吸烟。
止水带技术交底1. 概述止水带是一种用于防止水从建筑物的裂缝和接缝处渗入的材料。
它通常由柔软的橡胶或塑料制成,能够有效地封堵水的通道。
在建筑施工或维修过程中,止水带的正确安装和使用非常重要,以确保建筑物的防水性能达到预期。
2. 止水带材料止水带材料一般分为以下几种:•橡胶止水带:由天然橡胶或合成橡胶制成,具有较好的柔软性和弹性,能够适应不同形状的裂缝和接缝。
•PVC止水带:由聚氯乙烯(PVC)制成,具有防腐、耐候和耐化学腐蚀等优点,适用于一些特殊环境。
•混凝土止水带:由橡胶和钢板复合而成,具有耐压性强、耐候性好的特点,适用于混凝土结构中的止水需求。
3. 止水带的安装方法3.1 准备工作在安装止水带之前,需要进行一些准备工作:•清理裂缝和接缝:将裂缝和接缝处的灰尘、杂物清除干净,确保止水带的粘贴和粘合效果。
•喷涂底胶:使用底胶将待贴面涂抹匀称,以增强止水带与建筑材料的附着力。
3.2 安装步骤步骤一:测量和切割根据需要封堵的裂缝和接缝长度,使用刀具将止水带切割为合适的长度。
注意要留出一定的长度进行压实和粘合。
步骤二:粘贴和压实将切割好的止水带按照需要的位置粘贴到裂缝和接缝处,使用手掌或橡胶锤等工具轻轻压实,以确保止水带与建筑材料之间的贴合度。
步骤三:连接和粘合如果需要连接多段止水带,使用止水带连接剂进行连接,并根据需要使用胶水或密封胶将其粘合。
步骤四:验收和修整在全部安装完毕后,进行验收工作,检查止水带的粘贴和粘合效果是否良好,如有问题及时修整。
4. 止水带的应用场景止水带广泛应用于建筑工程中的各个部位,如:•地下室:用于防止地下室的墙体与地面之间的水渗透。
•屋面:用于防止屋面的裂缝和接缝处的水渗入。
•厕所和浴室:用于防止卫生间和浴室的墙体和地面之间的水渗透。
•泳池:用于防止泳池的水渗透和泄漏。
•桥梁和隧道:用于防止桥梁和隧道结构的水渗透和侵蚀。
•基础和地下工程:用于防止基础和地下工程的水渗透。
5. 止水带的维护与检测为了确保止水带的有效性和使用寿命,需要进行定期的维护和检测工作:•检查止水带是否有损坏或老化现象,如有问题及时更换。
防水橡胶止水带技术交
底记录
WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-
审核人交底人接受交底
人
技术交底记录
表C2-1
编号
工程名称井陉县际华三五零二职业装有限公司棚
户区改造项目配套河道道路及挡墙工程
交底日期
施工单位井陉县市政工程公司分项工程名
称
防水工程
交底提要中埋式止水带安装施工技术交底
交底内容:
三、止水带浇筑过程注意事项
1、混凝土浇筑过程中应有专人看护止水带,模板加固应牢固可靠,防止止水带位置偏移。
2、在混凝土浇筑过程中将部分埋进混凝土中,一定要保证止水带在浇埋混凝土以前先要使其在界面部位保持平展,接头部位粘接紧固,再以适当的力充分浇捣、振捣混凝土来定位橡胶止水带,使其与混凝土良好的结合,以免影响止水效果。
在施工过程中,由于混凝土中有许多尖角的石子和锐刃的钢筋,所以在浇捣和定位橡胶止水带时,应注意浇捣的冲击力,以免由于力量过大而刺破橡胶止水带。
如有发现有破裂现象应及时修补,否则在接缝变形和受水压时,橡胶止水带所能抵抗外力的能力就会大幅度将会大幅度降低。
3、混凝土浇筑过程中不能让橡胶止水带翻滚、扭结,如发现有扭转展现象应及时进行调正。
四、安全文明施工
1、进入施工现场需佩带好安全帽,高处作业需系好安全带;
2、加强文明施工管理,做到活完料净脚下清,施工工具整齐码放;
3、在施工过程中材料应注意节约,杜绝浪费。
矮边墙止水带装置技术交底之宇文皓月创作1、隧道纵向施工缝采取背贴式橡胶止水带+中埋式钢边止水带2、材质要求1)橡胶止水带生产采取原资料,不得使用再生料。
2)施工缝采取中埋式橡胶止水带:宽度不小于300mm,厚度不小于8mm。
3)背贴式止水带:宽度不小于300mm,厚度不小于6mm,凸高小于35mm。
3、施工注意事项:1)止水带埋设位置应准确,其中间空心圆环应与缝的中心线重合。
2)止水带应妥善固定,宜采取专用的钢筋套或扁钢固定。
3)止水带先施工一侧混凝土时,其端模应支撑牢固,严防漏浆。
4)变形缝与施工缝均用背贴式(中埋式)时,相交部位宜采取十字配件。
仰拱、拱墙施工缝与纵向施工缝交叉时应做好搭接措施防止渗漏水。
5)止水带在转角处宜采取直角专用配件,并应作成圆弧形,转角半径不小于200mm。
4、搭接注意事项1)橡胶止水带:采取热压机硫化搭接胶合和冷粘接,接头处应平整光洁,抗拉强度不低于母材的80%;采取以冷接法专用黏结剂连接时,搭接长度不得小于20cm,黏结剂涂刷应均匀并压实。
采取热压机硫化搭接胶合时搭接长度不得小于10cm。
2)钢边止水带:中间橡胶板用热压机硫化搭接胶合,接好后,两侧钢边用铆钉将其搭接固定。
4、施工工艺流程:挡头模板钻钢筋孔→固定钢筋卡→固定止水带→灌注混凝土→拆挡头板→下一环止水带定位5、施工方法及步调:沿仰拱衬砌轴线每隔0.5~1.0m钻一φ8的钢筋孔。
将制成的钢筋卡穿过挡头模板,内侧卡紧止水带一半,另一半止水带平靠在挡头板上,待混凝土凝固后裁撤挡头板,将止水带拉直,然后弯钢筋卡紧止水带(其施作方法示意见图1)。
图1:止水带装置示意图6、施工控制要点:1)施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合;2)按断面环向长度截取止水带,使每个施工缝用一整条止水带,尽量不采纳搭接,除资料长度原因外只充许有左右两侧边基上部两个接头,接头搭接长度不小于30cm;3)浇注混凝土时,注意在止水带附近振捣密实,但不得碰止水带,防止止水带走位;4)止水带接头连接接缝应平整、牢固、不得有裂口和脱胶现象。
