基础钢板止水带工程技术交底
- 格式:docx
- 大小:84.67 KB
- 文档页数:5
一、交底目的为确保止水带施工过程中的安全,防止安全事故发生,提高施工质量,特进行止水带安全技术交底。
二、交底内容1. 工程概况1.1 工程名称:________________________1.2 工程地点:________________________1.3 施工单位:________________________1.4 施工部位:________________________2. 止水带材料及设备2.1 材料要求:- 止水带应符合国家相关标准和规范要求。
- 钢板止水带厚度应满足设计要求,表面应平整,无裂纹、气泡等缺陷。
- 橡胶止水带应具有良好的弹性、耐久性和抗老化性能。
2.2 设备要求:- 施工过程中应使用符合要求的电焊机、切割机、卷尺等设备。
- 施工人员应熟悉设备的使用方法和操作规程。
3. 施工准备3.1 施工人员:- 施工人员应经过专业培训,掌握止水带施工技术。
- 施工人员应了解施工现场的安全防护措施。
3.2 施工材料:- 根据施工进度和设计要求,提前准备止水带、钢筋、焊条等材料。
- 材料进场时应进行检验,确保符合要求。
3.3 施工工具:- 准备好电焊机、切割机、卷尺、水平尺等施工工具。
4. 施工工艺4.1 施工流程:- 施工前,对施工人员进行技术交底,确保施工人员了解施工要求。
- 根据设计图纸和施工方案,进行止水带安装。
- 止水带安装后,进行焊接,确保焊接质量。
- 施工完成后,进行验收。
4.2 施工要点:- 止水带安装前,应清除基面杂物,确保基面平整、干净。
- 止水带安装应紧贴基面,不得出现扭曲、错位等情况。
- 焊接时,应使用合适的焊接工艺,确保焊接质量。
- 焊接完成后,应进行外观检查,确保焊接缝平整、光滑。
5. 安全措施5.1 施工人员应佩戴安全帽、安全带等个人防护用品。
5.2 施工现场应设置安全警示标志,提醒施工人员注意安全。
5.3 施工过程中,应避免发生物体打击、触电、火灾等事故。
底板后浇带施工技术交底施工准备1技术准备设计图纸、图纸会审纪要、经过审批的施工组织设计和专项施工方案。
2设备材料准备钢板止水带、橡胶止水带、遇水膨胀止水条(胶)、密目钢丝网、方木、模板、止水螺栓、混凝土泵送车、振动棒。
3现场准备材料经过复试且合格、具备作业条件。
施工工艺1、工艺流程2、各流程控制要点2.1后浇带定位施工要点:清槽时应按图纸要求进行底板后浇带位置的施工,并考虑前期工序所需预留的尺寸,以保证后浇带完成时的尺寸达到图纸要求。
2.2底板防水层及保护层施工施工要点:2.2.1底板防水层施工:(1)、垫层施工应保证平整、不起砂,并对阴、阳角部位进行处理;(2)、基层处理剂施工时应保证喷涂均匀、不露底、不漏涂;(3)、防水卷材铺贴时先进行附加层施工,附加层施工验收合格后,方可进行下道工序施工;(4)、防水层施工完成后,应进行整体验收。
2.2.2防水保护层的施工:混凝土保护层应按图纸要求施工,保护层与柔性涂膜或卷材防水层之间必须设置隔离层(一般为石油沥青纸胎油毡),以减少细石混凝土对防水层的破坏。
2.3止水带的安装施工要点:2.3.1钢筋间距必须符合设计要求,做到横平竖直,所有交叉点必须满扎,严禁跳扎。
2.3.2后浇带处基础梁钢筋不应断开,且应按图纸要求设置加强钢筋。
2.3.3橡胶止水带在施工时必须闭合,可采用胶接或焊接,形成连续无开口的整体,搭接长度不小于30cmβ当防水要求较高或条件允许时,可以采用热熔连接。
2.3.4钢板止水带连接采用搭接连接,搭接长度不少于50mm,两侧均应满焊。
钢板的固定采用直径8的钢筋焊接固定,弯折方向朝向迎水面。
钢板止水带要求表面无油污,无明显锈蚀,无断裂;焊缝要饱满,无漏焊、焊穿钢板等现象;固定位置要正确。
2.3.5密目钢丝网应采用双层,分布在后浇带两侧,钢丝网两在于墙体钢筋网交接点必须满扎。
2.4后浇带两侧混凝土浇筑施工要点:2.4.1底板混凝土浇筑时应时刻关注后浇带处钢丝网的情况,发现漏浆立即封堵,必须保证后浇带的尺寸,不能减小尺寸或将后浇带直接浇筑。
止水带安装技术交底为了确保隧道施工止水带安装位置准确,特交底如下:一、纵向止水带安装1、测量放样出止水带安装中线及高程;2、用角钢沿纵向固定止水带,角钢一侧可固定于已浇筑段矮边墙上,另一端固定于端模上,如图1所示;3、在角钢上每50cm对称打孔,止水带埋入深度15cm,外露宽度15cm,并用U型钢筋卡从角钢孔中穿过固定止水带,使止水带在砼浇筑过程中保持居中,如图2所示;4、止水带安装好后,用固定卡具将固定角钢卡死。
图1 纵向止水带安装平面图二、仰拱止水带安装1、待仰拱初支或基底处理完成后,安装仰拱定型模板;2、将止水带卡入上下仰拱模板中间,并保证待浇筑侧止水带宽度15cm,并在模板上每50cm对称打孔,用U型钢筋卡固定止水带,使止水带在砼浇筑过程中保持居中;3、加固仰拱模板后,浇筑仰拱混凝土;4、止水带安装示意图如图3所示。
三、二次衬砌止水带安装1、按台车轮廓线尺寸加工定型模板,模板一侧沿衬砌台车端头轮廓用螺栓固定在台车上,模板厚度20cm;端头模板另一半采用可折叠式模板,用推拉式固定卡具与固定与台车端模板和台车间固定,如图4所示;3、端模宽度15cm,以方便止水带直接安装成型,并在端模上每50cm对称打孔,如图4所示;4、将止水带装入后,将折叠侧端模拉平使止水带卡紧,从预留孔中穿入U型卡钢筋固定止水带,使止水带在砼浇筑过程中保持居中,然后用固定卡具将折叠端模板锁死,以防砼施工时跑模,如图5所示;5、对于超挖较大处,可用木模加长端头模。
6、附二衬端头模板设置和效果图图4 二次衬砌端头模板断面图图5 二次衬砌中埋止水带安装示意图二衬端头模板设置和效果图止水带固定卡具局部图二衬浇筑前端模,止水带布设到位。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

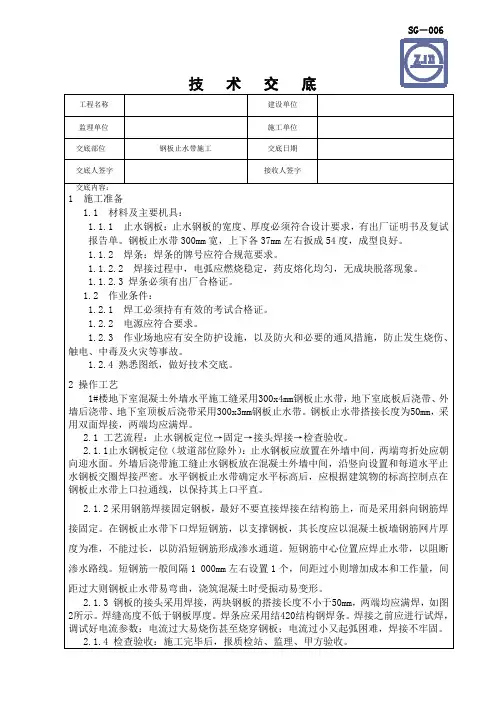

1 施工准备1.1 材料及主要机具:1.1.1 止水钢板:止水钢板的宽度、厚度必须符合设计要求,钢板止水带300mm宽,左右各30mm,上下扳成60度,成型良好。
1.1.2 焊条:焊条的牌号应符合规范要求。
1.1.2.2 焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
1.1.2.3 焊条必须有出厂合格证。
1.2 作业条件:1.2.1 焊工必须持有有效的证书。
1.2.2 电源应符合要求。
1.2.3 作业场地应有安全防护设施,以及防火和必要的通风措施,防止发生烧伤、触电、中毒及火灾等事故。
1.2.4 熟悉图纸,做好技术交底。
2 操作工艺地下室混凝土外墙水平施工缝、地下室底板后浇带、外墙后浇带、地下室顶板后浇带部位采用300x3mm钢板止水带。
钢板止水带搭接长度为50mm,采用双面焊接,两端均应满焊(见附图)。
2.1 工艺流程:止水钢板定位→固定→接头焊接→检查验收。
2.1.1止水钢板定位:止水钢板应放置在外墙中间,两端弯折处应朝向迎水面。
外墙后浇带施工缝止水钢板放在混凝土外墙中间沿竖向设置和每道水平止水钢板交圈焊接严密。
水平钢板止水带确定水平标高后,应根据建筑物的标高控制点在钢板止水带上口拉通线,以保持其上口平直。
2.1.2采用钢筋焊接固定钢板,不许直接焊接在结构筋上,需在墙水平筋内侧竖向绑扎250mm长附加筋,将止水钢板与此附加筋用短钢筋焊接固定。
短钢筋长度应以混凝土板墙钢筋网片厚度为准,不能超过钢筋网片厚度,以防沿短钢筋形成渗水通道。
短钢筋中心位置应绑扎止水条,以阻断渗水路线。
短钢筋一般间隔1000mm左右设置1个,间距过小则增加成本和工作量,间距过大则钢板止水带易弯曲,浇筑混凝土时受振动易变形。
2.1.3对于钢板止水带穿过柱处,与柱箍筋产生交叉,需做细部处理。
一般作法是将钢板止水带范围内的柱箍筋折断,打90度弯钩。
弯钩长度满足双面焊5d,单面焊10d的要求,并与钢板止水带焊接。
在钢板止水带上下部进行箍筋加密。
