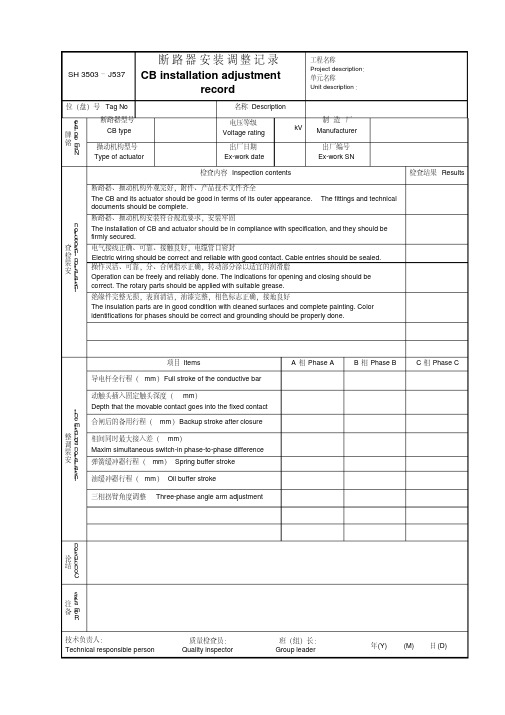

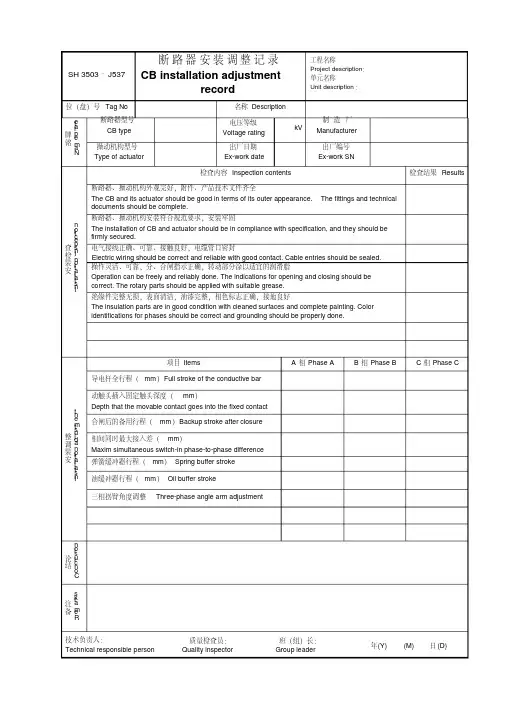

断路器安装调整记录
断路器安装调整记录工程名称:单元名称:盘号名称铭牌断路器型号电压等级 kV 制造厂操动机构型号出厂日期出厂编号序号检查项目与要求检查结果检查日期1 断路器.操动机构外观完好,附件.产品技术文件齐全2 断路器.操动机构安装符合规范要求,安装牢固3 电气接线正确.可靠,接触良好,电缆管口密封4 操作灵活.可靠,分.合闸指示正确,转动部分已涂润滑脂5 绝缘件完整无损,表面清洁,接地良好6 油漆完整,相色标志正确,序号安装调整记录项目 L1 L2 L3 备注:结论:施工班组长:日期:年月日专业工程师:日期:年月日质量检查员:日期:年月日
第 1 页共 1 页。
(工程名称)断路器安装作业指导书四川省川能水利电力建设有限公司二○一二年月作业指导书签名页目录1.适用范围 ................................... 错误!未定义书签。
2. 编写依据 .................................. 错误!未定义书签。
3. 作业流程 .................................. 错误!未定义书签。
3.1作业(工序)流程图........................ 错误!未定义书签。
4. 安全风险辨析与预控......................... 错误!未定义书签。
5. 作业准备 (3)5.1 人员配备 (3)5.2 主要工器具及仪器仪表配置 (3)6.作业方法 (4)6.1施工准备 (4)6.2预埋螺栓安装 (4)6.3支架或底座安装 (4)6.4开关本体吊装 (4)6.5连杆等附件安装 (5)6.6充气 (8)6.7接线及试验 (8)7. 质量控制措施及检验标准 (9)7.1质量控制措施 (9)7.2质量控制点 (9)7.3检验标准 (9)1. 适用范围本作业指导书适用于110kV~500kV电压等级,频率为50Hz的支柱式和罐式SF6断路器安装作业。
2. 编写依据表2-1 引用标准及规范名称3. 作业流程3.1作业(工序)流程图图3-1 作业流程图4. 安全风险辨析与预控表4-1工作前安全风险辨析及措施表请您认真检查并签名确认,您的签名意味着将承担相应的安全质量责任施工单位检查人: 监理单位检查人:日期: 日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白。
5. 作业准备 5.1 人员配备表5-1 作业人员配备表注:作业人数根据具体工程量规模配备。
5.2 主要工器具及仪器仪表配置表5-2 主要工器具及仪器仪表配置表注:主要工器具及仪器仪表根据具体工程量规模配备。

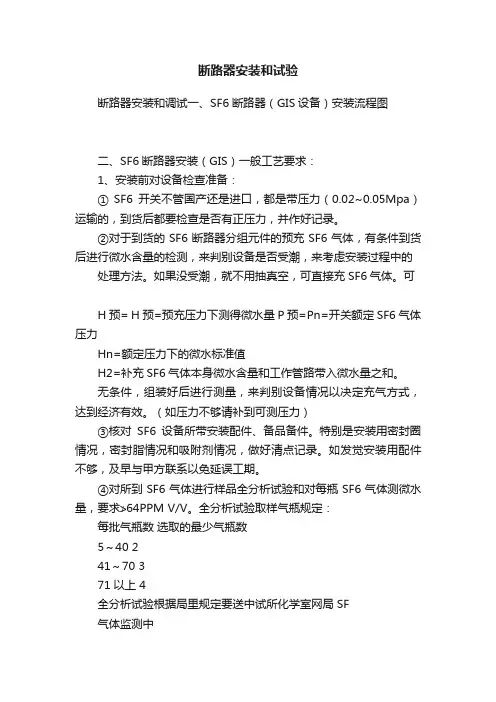

断路器安装和试验断路器安装和调试一、SF6断路器(GIS设备)安装流程图二、SF6断路器安装(GIS)一般工艺要求:1、安装前对设备检查准备:① SF6开关不管国产还是进口,都是带压力(0.02~0.05Mpa)运输的,到货后都要检查是否有正压力,并作好记录。
②对于到货的SF6断路器分组元件的预充SF6气体,有条件到货后进行微水含量的检测,来判别设备是否受潮,来考虑安装过程中的处理方法。
如果没受潮,就不用抽真空,可直接充SF6气体。
可H预= H预=预充压力下测得微水量P预=Pn=开关额定SF6气体压力Hn=额定压力下的微水标准值H2=补充SF6气体本身微水含量和工作管路带入微水量之和。
无条件,组装好后进行测量,来判别设备情况以决定充气方式,达到经济有效。
(如压力不够请补到可测压力)③核对SF6设备所带安装配件、备品备件。
特别是安装用密封圈情况,密封脂情况和吸附剂情况,做好清点记录。
如发觉安装用配件不够,及早与甲方联系以免延误工期。
④对所到SF6气体进行样品全分析试验和对每瓶SF6气体测微水量,要求≯64PPM V/V。
全分析试验取样气瓶规定:每批气瓶数选取的最少气瓶数5~40 241~70 371以上 4全分析试验根据局里规定要送中试所化学室网局SF气体监测中6心测试。
(根据上海电力公司规定,国产SF气体用四川红华的)62、安装前准备:(1)底脚基础找平、底架安装平整、轴线、中心符合设备出厂要求或设计要求、方向、位置符合设计,基础中心和高度误差不应大于10mm。
(2)查对出厂有关技术资料,明确每台开关每相组件的安装编号,做到符合出厂试验组合情况,核对到货装箱编号应相对应,按组件要求运输到位。
(3)对有并联电容器和合闸电阻的断路器,在吊装前有关电容器和合闸电阻的试验项目在地面做好,符合制造厂规定;有单件流、压变的有关试验项目应先行完成,符合标准。
(4)准备有关吊装用工具,专用夹具、梯子、清洗剂、清揩材料、塑料薄膜、高温烘箱400°C左右、SF6合格气瓶、充气装置和真空泵以及常用工具等。

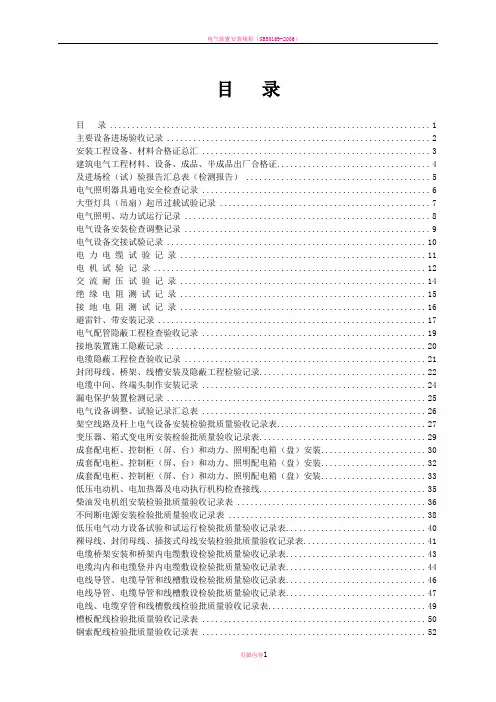

目录目录 (1)主要设备进场验收记录 (2)安装工程设备、材料合格证总汇 (3)建筑电气工程材料、设备、成品、半成品出厂合格证 (4)及进场检(试)验报告汇总表(检测报告) (5)电气照明器具通电安全检查记录 (6)大型灯具(吊扇)起吊过载试验记录 (7)电气照明、动力试运行记录 (8)电气设备安装检查调整记录 (9)电气设备交接试验记录 (10)电力电缆试验记录 (11)电机试验记录 (12)交流耐压试验记录 (14)绝缘电阻测试记录 (15)接地电阻测试记录 (16)避雷针、带安装记录 (17)电气配管隐蔽工程检查验收记录 (19)接地装置施工隐蔽记录 (20)电缆隐蔽工程检查验收记录 (21)封闭母线、桥架、线槽安装及隐蔽工程检验记录 (22)电缆中间、终端头制作安装记录 (24)漏电保护装置检测记录 (25)电气设备调整、试验记录汇总表 (26)架空线路及杆上电气设备安装检验批质量验收记录表 (27)变压器、箱式变电所安装检验批质量验收记录表 (29)成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装 (30)成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装 (32)成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装 (33)低压电动机、电加热器及电动执行机构检查接线 (35)柴油发电机组安装检验批质量验收记录表 (36)不间断电源安装检验批质量验收记录表 (38)低压电气动力设备试验和试运行检验批质量验收记录表 (40)裸母线、封闭母线、插接式母线安装检验批质量验收记录表 (41)电缆桥架安装和桥架内电缆敷设检验批质量验收记录表 (43)电缆沟内和电缆竖井内电缆敷设检验批质量验收记录表 (44)电线导管、电缆导管和线槽敷设检验批质量验收记录表 (46)电线导管、电缆导管和线槽敷设检验批质量验收记录表 (47)电线、电缆穿管和线槽敷线检验批质量验收记录表 (49)槽板配线检验批质量验收记录表 (50)钢索配线检验批质量验收记录表 (52)电缆头制作、接线和线路绝缘测试检验批质量验收记录表 (53)普通灯具安装检验批质量验收记录表 (55)专用灯具安装检验批质量验收记录表 (57)建筑物景观照明灯、航空障碍标志灯和庭院灯安装 (58)检验批质量验收记录表 B—02—21 (58)开关、插座、风扇安装检验批质量验收记录表 (60)建筑物照明通电试运行检验批质量验收记录表 (61)接地装置安装检验批质量验收记录表 (63)避雷引下线和变配电室接地干线敷设 (64)检验批质量验收记录表 (64)避雷引下线和变配电室接地干线敷设 (66)检验批质量验收记录表 (66)接闪器安装检验批质量验收记录表 (67)建筑物等电位联结检验批质量验收记录表 (69)主要设备进场验收记录B-2-1安装工程设备、材料合格证总汇B-2-2建筑电气工程材料、设备、成品、半成品出厂合格证及进场检(试)验报告汇总表(检测报告)B-2-3技术负责人:质量检查员:年月日电气照明器具通电安全检查记录B-2-48大型灯具(吊扇)起吊过载试验记录B-2-5电气照明、动力试运行记录B-2-6注:试运内容应根据规范标准、设计要求,如负荷系数、空气开关整定值、熔断器规格,导线电缆,低压电器(闸刀、继电器、接触器)、电动机的温升、噪音、运行方向,继电保护、自控装置动作程序是否正常,线路、负荷通电的持续时间等情况认真填写。
施工日志范例施工过程中的施工设备调整及维护记录施工日志范例:施工过程中的施工设备调整及维护记录施工日期:20XX年XX月XX日施工地点:XXX项目工地施工单位:XXX施工队一、施工设备调整记录在施工过程中,为确保施工设备的正常运行和施工效率的提升,我们进行了以下设备调整:1. 挖掘机调整:- 设备编号:XXX-001- 调整时间:上午9点- 调整内容:检修润滑油系统,更换磨损严重的液压管路,调整液压系统的工作压力。
- 调整结果:挖掘机的液压系统运行更加稳定,操作灵活度提升。
2. 压路机调整:- 设备编号:XXX-002- 调整时间:下午2点- 调整内容:检查并更换发动机机油,清洗散热器,调整振动系统的频率。
- 调整结果:压路机的振动效果更好,路面压实度提高,施工质量得到了明显改善。
3. 摊铺机调整:- 设备编号:XXX-003- 调整时间:上午10点- 调整内容:清洗并更换油液,检查并调整摊铺宽度,检修电路系统。
- 调整结果:摊铺机的摊铺宽度更加稳定,铺设的沥青路面平整度提高。
二、施工设备维护记录为确保施工设备的正常使用寿命和安全性,我们进行了以下维护工作:1. 挖掘机维护:- 设备编号:XXX-001- 维护时间:每天施工结束后- 维护内容:清洗机身,检查并紧固松动螺栓,更换磨损配件,润滑各液压部件。
- 维护结果:挖掘机的机身整洁,各部件保持良好状态,延长了使用寿命。
2. 压路机维护:- 设备编号:XXX-002- 维护时间:每天施工结束后- 维护内容:清理机身积土,检查并更换滑动轴承,清洗润滑系统,检查燃油滤清器。
- 维护结果:压路机的润滑系统正常运行,减少了故障发生的概率。
3. 摊铺机维护:- 设备编号:XXX-003- 维护时间:每天施工结束后- 维护内容:清理油泥,润滑链条和齿轮,检查沥青喷嘴,检修电气系统。
- 维护结果:摊铺机的排渣效果更好,减少了故障发生的可能性。
三、其他记录除了设备调整和维护之外,我们还进行了其他的记录,以保证施工过程的顺利进行:1. 施工人员安全记录:- 每天施工开始前,进行安全会议,明确施工安全管理措施。
交底记录工程名称:编号:SJSX5-SGXX -XXX设备支架稳定后,汽车吊落钩,拆除设备支架杆帽端的尼龙吊带。
使用两台经纬仪同时在相互垂直的两个面上检测,进行单杆双向校正。
确保同组、同轴均在统一轴线。
校正合格后,使用钢楔进行固定。
然后进行二次灌浆,第一层灌至钢楔以下,待初凝后,拔出钢楔再灌至杯口平面。
二次灌浆用混凝土应及时留置试块。
(4)注意事项本期扩建间隔的设备支架保护帽形式与一期保持一致,采用圆形造型。
浇筑前检查构支架接地或电缆保护管是否做好。
基础混凝土顶与保护帽下部交接处凿毛处理。
定型钢模模板必须固定牢固,防止浇筑时发生位移。
混凝土浇筑参照设备基础混凝土浇筑。
保护帽顶部向外找坡5mm,以便排水。
顶部做倒角采用倒角工具在混凝土终凝前原浆压光成型。
支架与混凝土接触面采用2~4mm柔性材料包裹,顶部与支架交接处宜采用硅酮耐候胶封闭。
支架需在保护帽上方打泄水孔。
断路器安装1.地脚螺栓、支架的安装(1)用模具将断路器的地脚螺栓固定,单个基础上的地脚螺栓距离应与设计图纸一致,地脚螺栓予埋结束后,应保证砼的养护期符合规范要求。
(2)用水平仪测量每组地脚螺栓的高度应符合规范要求且高度一致。
(3)在每个地脚螺栓上拧上两个螺母,并使它们彼此保持水平。
把支架放在地脚螺栓上,拧上带垫圈的螺母。
为后面的调整留几个毫米的间隙。
(4)按照安装说明及图纸进行组装支架,将横梁放在支架上并用螺栓、螺母、垫圈和锥形垫圈固定好。
螺栓连接扭紧力矩为400Nm。
然后,用一个水平仪,通过调整地脚螺栓上的螺母在纵向和横向上调整横粱使其处于水平。
拧紧螺母到扭距250Nm并锁紧。
2.操作机构安装(1)将操作机构的支架用螺栓、螺母和垫圈安全地固定在横梁上。
调整支架,使它上面的小孔和横梁上的孔位置一致,可以用M16螺栓。
(2)把操作机构放在横梁正面支架的适当位置上,松开两侧的两个螺栓,将侧盖的底拉出放下,拿开侧盖。
再松开4个M5螺栓,然后将顶板拿开。

(设备名称编号)隔离开关、负荷开关调整记录
在工程建设过程中形成的各种形式的信息记录,包括工程准备阶段文件、监理文件、施工文件、竣工图和竣工验收文件,也可简称为工程文件。
建筑工程资料是城建档案馆的重要组成部分,是工程竣工验收,评定工程质量优劣、结构及安全卫生可靠程度,认定工程质量等级的必要条件。
因此加强管理,使其能够全面客观的反映工程的实际状况。
上面是翰翰说设计为大家整理和收集在资料,希望给大家有帮助!!!!。
【专业知识】设备调试记录Ⅰ基本要求和内容(1)电气设备调试记录应包括高低压配电装置、电力变压器、发电机组、备用和不间断电源设备、电气动力设备和低压电器等电气设备的试验调整报告、交接试验报告和电气设备(系统)试运行记录等。
(2)高压的电气设备和布线系统及继电保护系统的试验调整和交接试验必须符合现行国家标准《电气装置安装工程电气设备交接试验标准》GB50150〔以下简称GB50150〕的规定,并出具试验调整、交接试验报告。
(3)低压的电气设备和布线系统的试验调整和交接试验应符合现行国家标准GB50303规定,并出具试验调整和交接试验报告。
(4)发电机交接试验包括静态试验和运转试验,其试验部位、试验内容和试验结果应符合设计要求、设备技术文件和现行国家标准GB50303规定,并填写试验调整和交接试验报告,并经有关人员签证齐全。
(5)现场单独安装的低压电器交接试验内容、试验结果应符合现行国家标准GB50303规定,并填写试验调整、交接试验报告,并经有关人员签证齐全。
(6)高低压变配电装置试运行应符合下列规定:1)试运行应在试运行前有关的电气试验调整、交接试验项目完成,并出具合格试验调整、交接试验报告,以及施工单位编制出书面试运行方案或作业指导书,明确试运行程序后,方可进行;2)二次回路应在绝缘电阻测试合格后,方可接通控制电源和操作电源,模拟试验二次回路的控制、联锁、保护和信号等动作均必须符合设计要求,且灵敏可靠、正确无误。
若有不正常,必须查明原因,排除故障,并做好记录;3)试运行过程应严格按照设备技术文件和试运行方案中的程序和步骤认真操作,做好各项调试,测量记录各项运行数据,检查各部位有无异常情况;4)试运行过程若出现质量事故,必须查明事故原因,及时处理,并做好记录;5)填写试运行记录,并经有关人员签证齐全。
(7)发电机组试运行应符合下列规定:1)发电机组空载试运行应在静态试验、随机配电盘控制柜接线检查合格后进行;2)负荷试运行应在调试和空载试运行合格后进行;3)试运行过程应严格按照设备技术文件和试运行方案中的程序和步骤认真操作,做好各项调试,测量记录各项运行数据,检查各部位有无异常情况;4)按设计的自备电源使用分配预案进行预定负荷试验,机组连续运行12h,无机械、电气等故障和无漏油、漏水、漏气等缺陷,试运行合格,才能投入使用;5)发电机馈电线路连接后,两端的相序应与原供电系统的相序一致;6)试运行过程若出现质量事故,必须立即停车,查明事故原因,及时处理,并做好记录;7)填写试运行记录,并经有关人员签证齐全。
