断路器安装及调试安全技术交底
- 格式:doc
- 大小:338.50 KB
- 文档页数:3

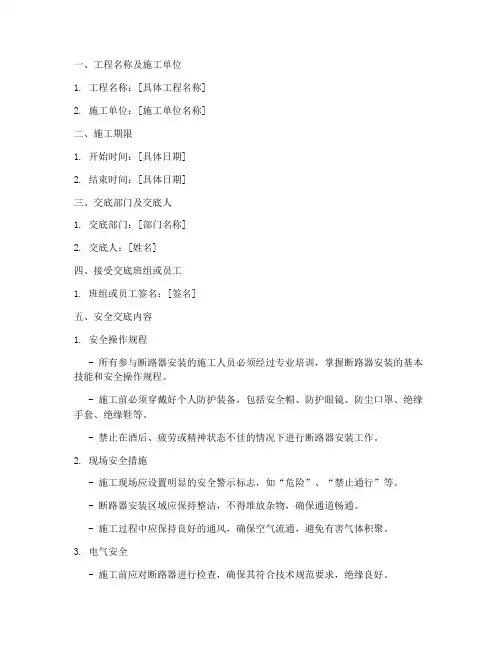

一、工程名称及施工单位1. 工程名称:[具体工程名称]2. 施工单位:[施工单位名称]二、施工期限1. 开始时间:[具体日期]2. 结束时间:[具体日期]三、交底部门及交底人1. 交底部门:[部门名称]2. 交底人:[姓名]四、接受交底班组或员工1. 班组或员工签名:[签名]五、安全交底内容1. 安全操作规程- 所有参与断路器安装的施工人员必须经过专业培训,掌握断路器安装的基本技能和安全操作规程。
- 施工前必须穿戴好个人防护装备,包括安全帽、防护眼镜、防尘口罩、绝缘手套、绝缘鞋等。
- 禁止在酒后、疲劳或精神状态不佳的情况下进行断路器安装工作。
2. 现场安全措施- 施工现场应设置明显的安全警示标志,如“危险”、“禁止通行”等。
- 断路器安装区域应保持整洁,不得堆放杂物,确保通道畅通。
- 施工过程中应保持良好的通风,确保空气流通,避免有害气体积聚。
3. 电气安全- 施工前应对断路器进行检查,确保其符合技术规范要求,绝缘良好。
- 在进行断路器安装时,应确保电源已经切断,并挂上明显的停电标志。
- 断路器安装过程中,操作人员应保持与带电体的安全距离,避免直接接触带电部分。
- 在进行带电作业时,应使用绝缘工具,并采取必要的安全措施。
4. 高空作业安全- 高处作业时,必须系好安全带,安全带应连接到可靠的固定点。
- 高处作业平台应牢固可靠,必要时使用脚手架或梯子。
- 高处作业人员应穿着防滑鞋,操作时应注意力集中,防止坠落。
5. 工具及材料管理- 所有工具和材料应妥善存放,不得随意放置,以免造成安全隐患。
- 使用工具前应检查其完好性,确保无损坏、磨损或变形。
- 施工过程中,应避免使用损坏或不符合安全标准的工具。
六、应急措施- 如发生触电事故,应立即切断电源,并进行现场急救。
- 如发生高空坠落事故,应立即组织救援,并报告相关部门。
- 如发生火灾事故,应立即使用灭火器进行灭火,并迅速撤离现场。
七、总结本交底内容为断路器安装过程中的基本安全要求,所有施工人员必须严格遵守。
一、交底对象全体参与断路器安装施工的施工人员、监理人员、管理人员。
二、交底内容1. 工程概况(1)工程名称:________________________(2)工程地点:________________________(3)工程规模:________________________2. 安全生产责任制(1)施工项目部应建立健全安全生产责任制,明确各级人员的安全职责。
(2)施工人员必须严格遵守国家安全生产法律法规、企业安全生产规章制度和操作规程。
3. 安全技术措施(1)施工前,应对施工现场进行安全检查,确保施工环境符合安全要求。
(2)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
(3)施工前,应对施工人员进行安全技术交底,确保施工人员掌握施工安全知识和技能。
4. 施工步骤及注意事项(1)施工步骤:① 断路器设备进场验收,确保设备符合技术要求。
② 拆卸原有电气设备,清理现场。
③ 根据设计图纸,确定断路器安装位置。
④ 安装支架,确保支架牢固可靠。
⑤ 安装断路器,检查安装位置是否正确。
⑥ 连接电缆,确保电缆连接牢固、可靠。
⑦ 进行断路器试验,检查其性能是否满足要求。
(2)注意事项:① 断路器安装过程中,严禁违反操作规程,确保施工安全。
② 施工人员应熟悉断路器设备性能,掌握操作方法。
③ 断路器安装时,应确保设备与支架连接牢固,防止设备脱落。
④ 连接电缆时,应确保电缆连接牢固,防止因连接不良导致设备损坏。
⑤ 施工过程中,如发现异常情况,应立即停止施工,查找原因,排除隐患。
⑥ 施工现场应设置警示标志,提醒人员注意安全。
5. 施工现场管理(1)施工现场应保持整洁,施工垃圾及时清理。
(2)施工现场应设置消防器材,确保消防设施齐全有效。
(3)施工现场应设置安全通道,确保人员疏散通道畅通。
(4)施工现场应加强安全管理,确保施工安全。
三、安全培训1. 施工单位应定期对施工人员进行安全生产教育培训,提高施工人员的安全意识和操作技能。
27.5KV真空断路器安装调整技术交底交底单位:中铁11局集团电务公程有限公司合宁项目部施工技术部编制:审核:接收人:交底时间:年月日编号:一、操作程序1、图-1 27.5KV真空断路器安装工序流程图2、操作要领(1)施工准备①检查墙上和地面上预埋件的安装是否牢固,并应符合施工图要求。
②断路器的所有部件和备品应齐全,无锈蚀或机械损伤,规格、型号与设计相符。
(2)导轨安装①用线坠延长墙上静触头测量中心线至地面上一点,在过该点的地面上作垂直于墙面的延长线,该延长线即为导轨的中心线。
②以导轨中心线为基准,在地面预埋钢板上焊接导轨固定螺栓,螺栓焊接必须牢固、垂直,焊接面应连续且封闭。
③用导轨压板压紧导轨,然后用水平尺检查两根导轨应在同一水平面上。
调整水平时可在导轨和预埋钢板间加入垫铁,并与预埋钢板焊成一体。
④前止轮器定位、打孔、安装。
(3)断路器安装①在墙上安装的两根静触头底座槽钢应水平;固定绝缘子的两根槽钢应垂直安装,长孔在绝缘子侧,以便调整绝缘子上下位置。
②将静触头绝缘子固定在底座槽钢上,绝缘子的轴线应在过导轨中心线的垂直平面上,轴线要成水平;两个静触头外伸长度相等,触头插接面呈水平。
如不合要求,可在墙面与底座槽钢间加垫铁调整。
垫铁应与底座槽钢焊成一体。
③将断路器推上导轨,装上后止轮器,推动断路器使动触头缓慢接近静触头。
调整两个静触头绝缘子的高度,使其与断路器触指中心高度一致。
检查触头与触指中心的偏移量应不大于10 mm,如超过,应适当调整导轨的位置。
④缓慢推合断路器,使静触头距内档板间隙为2~3mm。
达不到要求时,应松开导轨压板,前后调整导轨。
⑤安装联锁装置,位置应准确。
断路器在工作或试验位置时,联锁杆向下运动应无卡阻,并能可靠闭锁。
⑥接地弓固定螺栓的安装位置要准确,焊接要牢固。
接地弓装配高度要合适。
断路器推进后,接地触头与接地弓的接触要密贴。
(4)电磁操动机构调整①在操动机构处于分闸位置时,两分闸连板应基本保持在一条直线上,检查合闸顶杆和滚轮的间隙,应符合产品的技术规定。

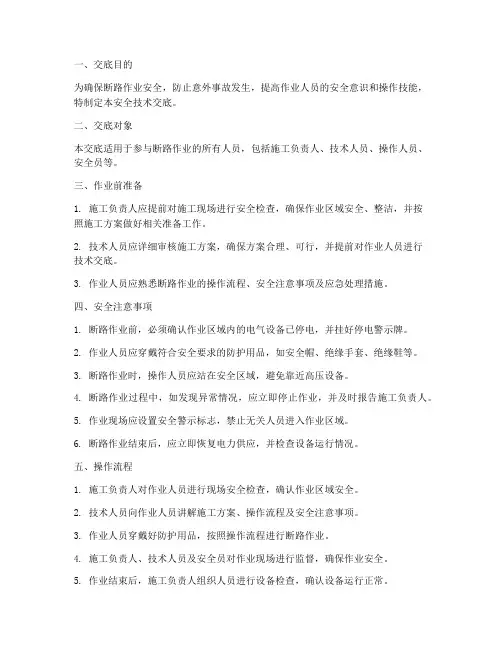

一、交底目的为确保断路作业安全,防止意外事故发生,提高作业人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象本交底适用于参与断路作业的所有人员,包括施工负责人、技术人员、操作人员、安全员等。
三、作业前准备1. 施工负责人应提前对施工现场进行安全检查,确保作业区域安全、整洁,并按照施工方案做好相关准备工作。
2. 技术人员应详细审核施工方案,确保方案合理、可行,并提前对作业人员进行技术交底。
3. 作业人员应熟悉断路作业的操作流程、安全注意事项及应急处理措施。
四、安全注意事项1. 断路作业前,必须确认作业区域内的电气设备已停电,并挂好停电警示牌。
2. 作业人员应穿戴符合安全要求的防护用品,如安全帽、绝缘手套、绝缘鞋等。
3. 断路作业时,操作人员应站在安全区域,避免靠近高压设备。
4. 断路作业过程中,如发现异常情况,应立即停止作业,并及时报告施工负责人。
5. 作业现场应设置安全警示标志,禁止无关人员进入作业区域。
6. 断路作业结束后,应立即恢复电力供应,并检查设备运行情况。
五、操作流程1. 施工负责人对作业人员进行现场安全检查,确认作业区域安全。
2. 技术人员向作业人员讲解施工方案、操作流程及安全注意事项。
3. 作业人员穿戴好防护用品,按照操作流程进行断路作业。
4. 施工负责人、技术人员及安全员对作业现场进行监督,确保作业安全。
5. 作业结束后,施工负责人组织人员进行设备检查,确认设备运行正常。
六、应急处理措施1. 作业过程中,如发现有人触电,应立即切断电源,并进行急救。
2. 作业过程中,如发现设备故障,应立即停止作业,并及时报告施工负责人。
3. 作业过程中,如发生火灾,应立即使用灭火器进行灭火,并迅速撤离现场。
4. 作业过程中,如遇恶劣天气,应立即停止作业,确保人员安全。
七、交底记录1. 施工负责人、技术人员、操作人员及安全员应签字确认本安全技术交底。
2. 施工单位应将本安全技术交底作为作业记录存档。

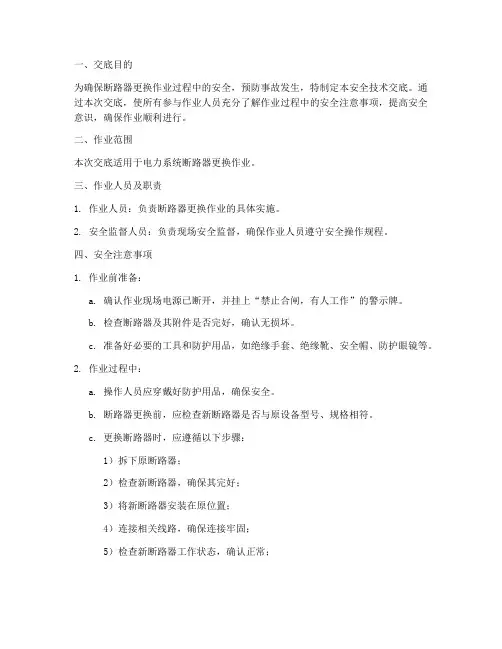

一、交底目的为确保断路器更换作业过程中的安全,预防事故发生,特制定本安全技术交底。
通过本次交底,使所有参与作业人员充分了解作业过程中的安全注意事项,提高安全意识,确保作业顺利进行。
二、作业范围本次交底适用于电力系统断路器更换作业。
三、作业人员及职责1. 作业人员:负责断路器更换作业的具体实施。
2. 安全监督人员:负责现场安全监督,确保作业人员遵守安全操作规程。
四、安全注意事项1. 作业前准备:a. 确认作业现场电源已断开,并挂上“禁止合闸,有人工作”的警示牌。
b. 检查断路器及其附件是否完好,确认无损坏。
c. 准备好必要的工具和防护用品,如绝缘手套、绝缘靴、安全帽、防护眼镜等。
2. 作业过程中:a. 操作人员应穿戴好防护用品,确保安全。
b. 断路器更换前,应检查新断路器是否与原设备型号、规格相符。
c. 更换断路器时,应遵循以下步骤:1)拆下原断路器;2)检查新断路器,确保其完好;3)将新断路器安装在原位置;4)连接相关线路,确保连接牢固;5)检查新断路器工作状态,确认正常;d. 更换过程中,严禁操作人员接触带电部分,如需接触,必须佩戴绝缘手套、绝缘靴等防护用品。
e. 更换完毕后,拆除警示牌,恢复电源。
3. 作业后清理:a. 清理作业现场,确保无遗留物品。
b. 对更换后的断路器进行检查,确认其工作状态良好。
五、应急措施1. 作业过程中,如发现异常情况,应立即停止作业,切断电源,撤离现场,并向上级报告。
2. 如发生触电事故,应立即切断电源,对触电人员进行急救,并立即拨打急救电话。
六、作业总结1. 作业完成后,组织作业人员进行总结,分析作业过程中的安全措施落实情况。
2. 对存在的问题进行整改,提高作业安全水平。
本模板仅供参考,具体作业过程中应根据实际情况进行调整。
作业人员应严格遵守安全操作规程,确保作业安全。
一、交底项目:断路器更换二、交底目的:确保在更换断路器过程中,施工人员能够了解并掌握安全操作规程,避免因操作不当导致的安全事故,确保施工人员的人身安全和工程顺利进行。
三、交底对象:施工班组全体人员四、交底时间:[具体日期]五、交底内容:1. 施工准备(1)熟悉工程图纸和施工方案,了解断路器的型号、规格及安装位置。
(2)检查施工工具和材料,确保齐全完好,如绝缘手套、绝缘靴、安全帽、扳手、螺丝刀等。
(3)了解现场环境,确保施工区域通风良好,无火灾、爆炸等安全隐患。
2. 安全措施(1)进入施工现场前,施工人员必须穿戴好安全帽、绝缘手套、绝缘靴等防护用品。
(2)施工区域应设置警示标志,禁止无关人员进入。
(3)施工前,确保电源已经断开,并进行绝缘测试,确认无电压后方可进行操作。
(4)操作人员应站在干燥、稳固的地面,避免站在潮湿、松软的地面。
(5)操作过程中,严禁操作人员同时进行其他工作,确保注意力集中。
3. 操作步骤(1)断开电源,确保断路器处于断开状态。
(2)拆卸旧断路器,注意观察其拆卸过程,了解拆卸顺序和注意事项。
(3)检查新断路器外观,确保无损坏、变形等异常情况。
(4)按照拆卸顺序,将新断路器安装到原位置。
(5)紧固连接螺栓,确保断路器安装牢固。
(6)重新接通电源,检查断路器是否正常工作。
4. 注意事项(1)操作过程中,严禁操作人员直接接触带电部件,确保安全。
(2)操作人员应严格按照操作规程进行操作,避免因操作不当导致事故发生。
(3)更换断路器过程中,如发现异常情况,应立即停止操作,并向现场负责人报告。
(4)施工完成后,清理施工现场,确保无安全隐患。
六、交底人:[姓名]七、接受人:[姓名]八、交底日期:[具体日期]九、备注:1. 本交底内容仅供参考,具体操作步骤以实际情况为准。
2. 施工过程中,如遇特殊情况,应立即停止操作,并向现场负责人报告。
3. 施工人员应自觉遵守安全操作规程,确保自身和他人的安全。

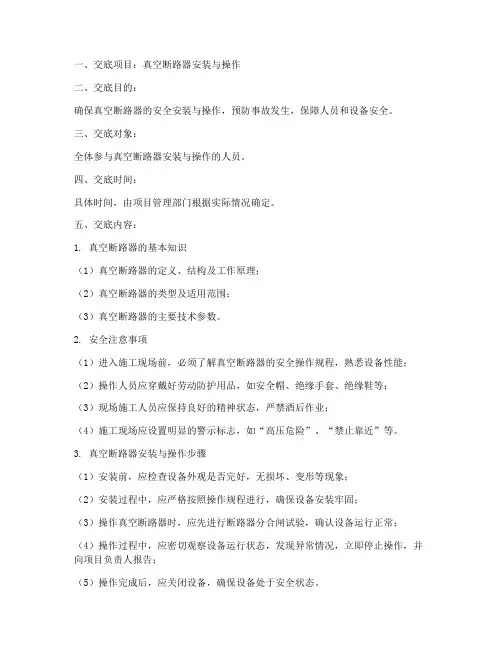

一、交底项目:真空断路器安装与操作二、交底目的:确保真空断路器的安全安装与操作,预防事故发生,保障人员和设备安全。
三、交底对象:全体参与真空断路器安装与操作的人员。
四、交底时间:具体时间,由项目管理部门根据实际情况确定。
五、交底内容:1. 真空断路器的基本知识(1)真空断路器的定义、结构及工作原理;(2)真空断路器的类型及适用范围;(3)真空断路器的主要技术参数。
2. 安全注意事项(1)进入施工现场前,必须了解真空断路器的安全操作规程,熟悉设备性能;(2)操作人员应穿戴好劳动防护用品,如安全帽、绝缘手套、绝缘鞋等;(3)现场施工人员应保持良好的精神状态,严禁酒后作业;(4)施工现场应设置明显的警示标志,如“高压危险”、“禁止靠近”等。
3. 真空断路器安装与操作步骤(1)安装前,应检查设备外观是否完好,无损坏、变形等现象;(2)安装过程中,应严格按照操作规程进行,确保设备安装牢固;(3)操作真空断路器时,应先进行断路器分合闸试验,确认设备运行正常;(4)操作过程中,应密切观察设备运行状态,发现异常情况,立即停止操作,并向项目负责人报告;(5)操作完成后,应关闭设备,确保设备处于安全状态。
4. 维护与保养(1)定期检查真空断路器的绝缘性能、接触性能等;(2)保持设备清洁,防止灰尘、油污等侵入;(3)定期对设备进行清洁、润滑,确保设备运行顺畅;(4)设备出现故障时,应及时上报,由专业人员进行维修。
六、交底人:(姓名)七、接受交底人:(姓名)八、交底日期:(年月日)九、备注:1. 本交底内容仅供参考,具体操作应根据现场实际情况进行调整;2. 操作人员应严格遵守安全操作规程,确保自身及他人安全;3. 如有疑问,应及时向项目负责人或技术负责人咨询。
(注:以上模板可根据实际项目需求进行修改和补充。
)。

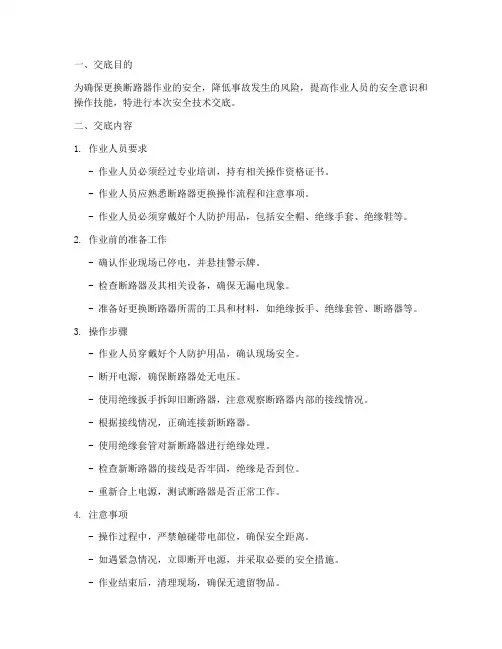

一、交底目的为确保更换断路器作业的安全,降低事故发生的风险,提高作业人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底内容1. 作业人员要求- 作业人员必须经过专业培训,持有相关操作资格证书。
- 作业人员应熟悉断路器更换操作流程和注意事项。
- 作业人员必须穿戴好个人防护用品,包括安全帽、绝缘手套、绝缘鞋等。
2. 作业前的准备工作- 确认作业现场已停电,并悬挂警示牌。
- 检查断路器及其相关设备,确保无漏电现象。
- 准备好更换断路器所需的工具和材料,如绝缘扳手、绝缘套管、断路器等。
3. 操作步骤- 作业人员穿戴好个人防护用品,确认现场安全。
- 断开电源,确保断路器处无电压。
- 使用绝缘扳手拆卸旧断路器,注意观察断路器内部的接线情况。
- 根据接线情况,正确连接新断路器。
- 使用绝缘套管对新断路器进行绝缘处理。
- 检查新断路器的接线是否牢固,绝缘是否到位。
- 重新合上电源,测试断路器是否正常工作。
4. 注意事项- 操作过程中,严禁触碰带电部位,确保安全距离。
- 如遇紧急情况,立即断开电源,并采取必要的安全措施。
- 作业结束后,清理现场,确保无遗留物品。
- 定期对断路器进行检查和维护,确保设备正常运行。
三、应急措施1. 如遇触电事故,立即断开电源,进行现场急救,并立即拨打急救电话。
2. 如遇火灾,立即使用灭火器进行灭火,并拨打火警电话。
四、作业人员培训1. 作业人员应参加专业培训,掌握断路器更换的操作技能和安全知识。
2. 作业人员应熟悉本模板内容,确保在实际操作中能够正确执行。
五、交底人(填写交底人姓名及职务)六、接受人(填写接受人姓名及职务)七、交底日期(填写交底日期)八、备注1. 本模板仅供参考,实际操作中应根据具体情况进行调整。
2. 作业人员应严格遵守操作规程,确保安全作业。
通过本次安全技术交底,使作业人员充分了解更换断路器的安全操作流程和注意事项,提高安全意识,确保作业安全。

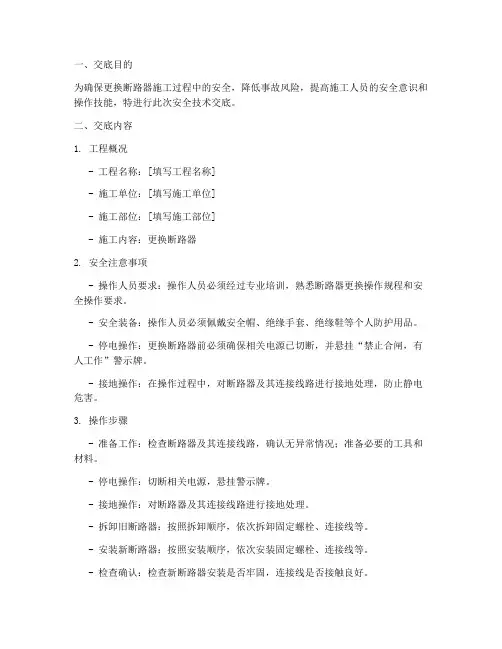

一、交底目的为确保更换断路器施工过程中的安全,降低事故风险,提高施工人员的安全意识和操作技能,特进行此次安全技术交底。
二、交底内容1. 工程概况- 工程名称:[填写工程名称]- 施工单位:[填写施工单位]- 施工部位:[填写施工部位]- 施工内容:更换断路器2. 安全注意事项- 操作人员要求:操作人员必须经过专业培训,熟悉断路器更换操作规程和安全操作要求。
- 安全装备:操作人员必须佩戴安全帽、绝缘手套、绝缘鞋等个人防护用品。
- 停电操作:更换断路器前必须确保相关电源已切断,并悬挂“禁止合闸,有人工作”警示牌。
- 接地操作:在操作过程中,对断路器及其连接线路进行接地处理,防止静电危害。
3. 操作步骤- 准备工作:检查断路器及其连接线路,确认无异常情况;准备必要的工具和材料。
- 停电操作:切断相关电源,悬挂警示牌。
- 接地操作:对断路器及其连接线路进行接地处理。
- 拆卸旧断路器:按照拆卸顺序,依次拆卸固定螺栓、连接线等。
- 安装新断路器:按照安装顺序,依次安装固定螺栓、连接线等。
- 检查确认:检查新断路器安装是否牢固,连接线是否接触良好。
4. 应急措施- 触电事故:立即切断电源,进行心肺复苏等急救措施,并立即拨打急救电话。
- 火灾事故:立即切断电源,使用灭火器进行灭火,并立即拨打火警电话。
- 其他事故:根据事故情况采取相应措施,并立即上报相关部门。
三、交底要求1. 施工单位应将本次安全技术交底内容书面通知施工人员,并确保施工人员充分了解和掌握。
2. 施工人员应认真阅读安全技术交底内容,并在实际操作过程中严格遵守。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
四、交底人[填写交底人姓名]五、接受人[填写接受人姓名]六、交底日期[填写交底日期]七、备注1. 本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。
2. 施工单位应结合实际情况,制定详细的施工方案和安全措施。

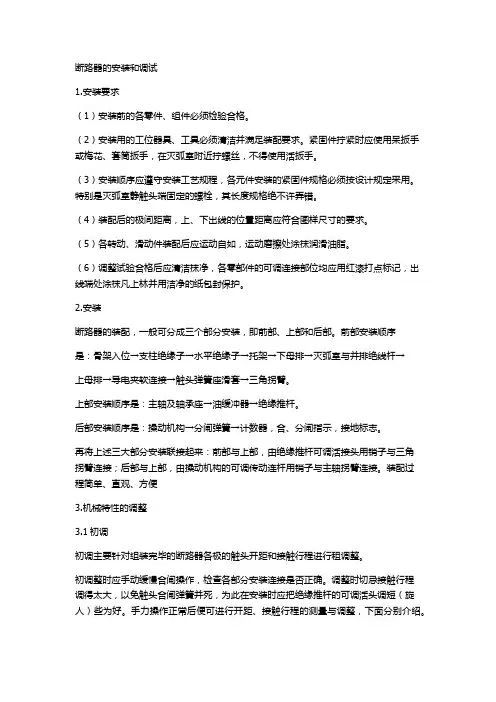

断路器的安装和调试1.安装要求(1)安装前的各零件、组件必须检验合格。
(2)安装用的工位器具、工具必须清洁并满足装配要求。
紧固件拧紧时应使用呆扳手或梅花、套筒扳手,在灭弧室附近拧螺丝,不得使用活扳手。
(3)安装顺序应遵守安装工艺规程,各元件安装的紧固件规格必须按设计规定采用。
特别是灭弧室静触头端固定的螺栓,其长度规格绝不许弄错。
(4)装配后的极间距离,上、下出线的位置距离应符合图样尺寸的要求。
(5)各转动、滑动件装配后应运动自如,运动磨擦处涂抹润滑油脂。
(6)调整试验合格后应清洁抹净,各零部件的可调连接部位均应用红漆打点标记,出线端处涂抹凡上林并用洁净的纸包封保护。
2.安装断路器的装配,一般可分成三个部分安装,即前部、上部和后部。
前部安装顺序是:骨架入位→支柱绝缘子→水平绝缘子→托架→下母排→灭弧室与并排绝线杆→上母排→导电夹软连接→触头弹簧座滑套→三角拐臂。
上部安装顺序是:主轴及轴承座→油缓冲器→绝缘推杆。
后部安装顺序是:操动机构→分闸弹簧→计数器,合、分闸指示,接地标志。
再将上述三大部分安装联接起来:前部与上部,由绝缘推杆可调活接头用销子与三角拐臂连接;后部与上部,由操动机构的可调传动连杆用销子与主轴拐臂连接。
装配过程简单、直观、方便3.机械特性的调整3.1初调初调主要针对组装完毕的断路器各极的触头开距和接触行程进行租调整。
初调整时应手动缓慢合闸操作,检查各部分安装连接是否正确。
调整时切忌接触行程调得太大,以免触头合闸弹簧并死,为此在安装时应把绝缘推杆的可调活头调短(旋人)些为好。
手力操作正常后便可进行开距、接触行程的测量与调整,下面分别介绍。
3.2开距和接触行程的调整各类型断路器,按照动触杆运动轴线与触头合闸弹簧轴线的相对位置来看,大体分两种类型:第一种为同轴式,动触杯轴与会闭弹簧轴相重合;第二种为异轴式,动触杆轴线与合闸弹簧轴线相分离,合闸弹簧装设于绝缘推杆的轴上,且两轴位置几近直角型分体式断路器)。
交底记录工程名称:编号:SJSX5-SGXX -XXX设备支架稳定后,汽车吊落钩,拆除设备支架杆帽端的尼龙吊带。
使用两台经纬仪同时在相互垂直的两个面上检测,进行单杆双向校正。
确保同组、同轴均在统一轴线。
校正合格后,使用钢楔进行固定。
然后进行二次灌浆,第一层灌至钢楔以下,待初凝后,拔出钢楔再灌至杯口平面。
二次灌浆用混凝土应及时留置试块。
(4)注意事项本期扩建间隔的设备支架保护帽形式与一期保持一致,采用圆形造型。
浇筑前检查构支架接地或电缆保护管是否做好。
基础混凝土顶与保护帽下部交接处凿毛处理。
定型钢模模板必须固定牢固,防止浇筑时发生位移。
混凝土浇筑参照设备基础混凝土浇筑。
保护帽顶部向外找坡5mm,以便排水。
顶部做倒角采用倒角工具在混凝土终凝前原浆压光成型。
支架与混凝土接触面采用2~4mm柔性材料包裹,顶部与支架交接处宜采用硅酮耐候胶封闭。
支架需在保护帽上方打泄水孔。
断路器安装1.地脚螺栓、支架的安装(1)用模具将断路器的地脚螺栓固定,单个基础上的地脚螺栓距离应与设计图纸一致,地脚螺栓予埋结束后,应保证砼的养护期符合规范要求。
(2)用水平仪测量每组地脚螺栓的高度应符合规范要求且高度一致。
(3)在每个地脚螺栓上拧上两个螺母,并使它们彼此保持水平。
把支架放在地脚螺栓上,拧上带垫圈的螺母。
为后面的调整留几个毫米的间隙。
(4)按照安装说明及图纸进行组装支架,将横梁放在支架上并用螺栓、螺母、垫圈和锥形垫圈固定好。
螺栓连接扭紧力矩为400Nm。
然后,用一个水平仪,通过调整地脚螺栓上的螺母在纵向和横向上调整横粱使其处于水平。
拧紧螺母到扭距250Nm并锁紧。
2.操作机构安装(1)将操作机构的支架用螺栓、螺母和垫圈安全地固定在横梁上。
调整支架,使它上面的小孔和横梁上的孔位置一致,可以用M16螺栓。
(2)把操作机构放在横梁正面支架的适当位置上,松开两侧的两个螺栓,将侧盖的底拉出放下,拿开侧盖。
再松开4个M5螺栓,然后将顶板拿开。
220KV断路器安装技术交底一、工程量:本期220KV安装HPL 245B1型断路器7组,额定电流3150A,开断电流50KA,厂家为北京ABB高压开关设备有限公司。
(其中主变间隔和母联间隔为三相联动,出线间隔为分相操动)二、施工人员组织:断路器安装调整时,要求各工序必须严格把关,并设有专职人员负责,以确保施工质量及安全,技术人员必须在安装前认真学习此断路器的安装调整使用说明书,并及时向施工人员交底。
现场负责:张鸿志施工负责人:董利军技术负责人:崔贵明质安负责人:贾国刚施工人员:董小牛、唐金权等三、施工技术措施:1、开箱检验1.1设备到达现场后应妥善保管,放置于平整、无积水、无腐蚀性气体的场地,不得倾倒、碰撞,不得打开断路器的任何阀门。
1.2 开箱时,甲方、乙方技术人员及工作负责人应到现场。
1.3核对型号、规格是否符合设计要求。
1.4按随设备带的装箱清单检查产品零件,备件及专用工器具应齐全,无锈蚀和损伤变形,在把它们安装到主体以前要妥善保管,不要损坏丢失。
1.5瓷件应无受损、裂纹和脱釉等有损外观的现象。
1.6接线端子无砂眼,光滑无毛刺。
1.7如发现产品部件或设备有缺损,应立即向工地技术负责人反映,填写《顾客提供产品损坏、丢失、缺件,不适用报告单》,及时通知甲方或厂家。
1.8产品开箱验收完毕,应认真正确填写开箱记录,内容真实,切合实际。
甲、乙双方代表签字。
2、浇注地脚螺栓2.1认真核对设备底座与基础预留孔尺寸是否匹配(预留孔中心线的误差不应大于10mm),如发现不符合应及时通知工地技术负责人。
2.2为便于浇注和保证施工质量,每相应制作一个地脚螺栓模板以固定相应尺寸,要求三相地脚螺栓标高一致,外露2-5扣。
2.3地脚螺栓采用混凝土浇注。
浇注时应均匀捣固,捣固时应防止模板移动,待混凝土硬化后才能拆除模板。
(预埋螺栓中心线的误差不应大于2mm。
相间距离符合图纸要求。
)2.4地脚螺栓浇注应注意定期养护,必须达到规定强度后才能进行下一道工序,以保证施工质量。
电能表、断路器安装技术交底一、概述本文档旨在详细介绍电能表和断路器的安装技术要点,以确保安装工作顺利进行并符合相关要求。
二、电能表安装技术要点1. 安装位置选择- 电能表应安装在通风良好、干燥、无腐蚀性气体和明火的地方。
- 禁止安装在易受潮湿、高温和有腐蚀性气体的场所。
2. 安装方法- 电能表的安装应满足相关标准和要求。
- 按照电能表说明书和供电单位的要求进行安装。
- 安装时,应确保线路连接正确、紧固可靠,并注意线路的保护。
3. 安装步骤- 首先,检查电能表的型号和铭牌信息是否与用电户户表一致。
- 其次,确认电能表的正反相连接,并连接到对应的线路。
- 最后,将电能表牢固地固定在安装位置,确保不会受到外界震动和振动。
三、断路器安装技术要点1. 断路器选择- 根据用电负荷和电路特点合理选择断路器的额定电流。
- 断路器应符合国家标准和相关安全要求。
2. 安装位置选择- 断路器应安装在易于操作、维护和检修的地方。
- 禁止将断路器安装在容易受潮湿、高温和有腐蚀性气体的场所。
3. 安装方法- 按照断路器的安装说明书和相关标准进行安装。
- 安装时,应检查输入输出线路的连接是否正确、紧固可靠,并确保线路的保护。
4. 安装步骤- 首先,检查断路器的型号和铭牌信息是否与设计要求一致。
- 其次,确定断路器的正反相连接,并连接到对应的线路。
- 最后,将断路器牢固地固定在安装位置,确保不会受到外界震动和振动。
四、安全注意事项1. 在安装过程中,务必断开电源并采取必要的安全措施。
2. 严禁擅自改动电能表和断路器的内部结构和元件。
3. 安装完成后,应进行必要的测试和检查,确保电能表和断路器的正常工作。
以上是电能表和断路器安装技术交底的内容要点,具体操作时请参照相应的标准和说明书进行安装。
