电线管暗敷技术交底
- 格式:doc
- 大小:52.00 KB
- 文档页数:2
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一、交底单位:[单位名称]二、交底部门:[部门名称]三、交底时间:[具体日期]四、交底人员:[交底人员姓名及职务]五、接受交底人员:[接受交底人员姓名及职务]六、交底内容:一、作业人员基本要求1. 作业人员必须经过专业培训,取得相关操作证书,具备电工管线敷设的基本技能。
2. 作业人员应熟悉本岗位操作规程和安全操作规程,严格遵守各项安全规章制度。
3. 作业人员应具备一定的急救知识和技能,能够对紧急情况进行初步处理。
二、作业前的准备工作1. 仔细检查施工现场,确保场地平整、无障碍物,并做好施工前的清理工作。
2. 确认施工图纸,核对设计要求,确保施工符合设计规范。
3. 准备好所需的材料和工具,如电线、电缆、接头、工具箱、安全带、绝缘手套等。
三、安全注意事项1. 严格遵守操作规程,严禁违章作业。
2. 在施工过程中,严禁酒后作业、疲劳作业、带病作业。
3. 高空作业时,必须系好安全带,确保安全。
4. 施工现场严禁吸烟、使用明火,防止火灾事故发生。
5. 作业过程中,注意保持施工区域整洁,避免交叉作业。
6. 遇到突发情况,立即停止作业,迅速撤离现场,并采取相应的应急措施。
四、具体操作要求1. 电线、电缆敷设应按照设计要求进行,确保线路畅通、安全可靠。
2. 电线、电缆接头处应采用专用接头,确保连接牢固、绝缘性能良好。
3. 电缆桥架、线槽等支架安装应牢固,水平、垂直安装应符合规范要求。
4. 电线、电缆敷设应整齐、美观,避免交叉、重叠。
5. 施工过程中,注意保护电缆绝缘层,防止损坏。
五、应急处理措施1. 发现火灾,立即使用灭火器进行灭火,并迅速报警。
2. 发现触电事故,立即切断电源,对触电者进行紧急救护,并迅速报警。
3. 发生其他安全事故,立即采取相应措施,确保人员安全,并迅速报警。
六、交底结束1. 接受交底人员应认真听取交底内容,并对不懂的问题及时提问。
2. 交底人员对接受交底人员提出的问题进行解答,确保全体人员掌握安全操作规程。
一、交底目的为确保线管敷设施工过程中的安全,预防安全事故的发生,现将线管敷设技术安全交底如下。
二、交底对象1. 线管敷设施工队伍全体成员;2. 相关监理、管理人员。
三、交底内容1. 施工现场安全注意事项(1)施工人员必须穿戴好安全帽、安全带、防滑鞋等个人防护用品。
(2)施工前,必须对施工现场进行安全检查,确保无安全隐患。
(3)施工现场应设置安全警示标志,明确警示区域。
(4)施工过程中,严禁酒后作业、疲劳作业。
2. 线管敷设安全操作规程(1)线管敷设前,应仔细阅读设计图纸,了解线路走向、敷设方式等。
(2)线管敷设过程中,严禁损坏线管,确保线管完整。
(3)线管弯曲时,弯曲半径应大于线管外径的6倍。
(4)线管敷设时,应确保线管与地面、墙面、楼板等距离符合设计要求。
(5)线管穿越墙体、楼板等部位时,应设置穿墙、穿板套管。
(6)线管敷设完成后,应及时进行隐蔽工程验收。
3. 线管敷设过程中常见事故及预防措施(1)事故:线管损坏、漏电预防措施:选用合格线管,确保线管质量;施工过程中,避免硬物撞击线管;定期检查线管,发现问题及时处理。
(2)事故:火灾预防措施:施工过程中,避免使用明火;保持施工现场通风良好;禁止在施工现场吸烟。
(3)事故:触电预防措施:施工人员必须穿戴绝缘手套、绝缘鞋等防护用品;确保施工电源线路安全可靠;施工过程中,避免接触裸露电线。
4. 应急处理措施(1)发生触电事故时,立即切断电源,对触电者进行急救。
(2)发生火灾事故时,立即报警,并采取灭火措施。
(3)发生其他安全事故时,立即采取相应措施,确保人员安全。
四、交底要求1. 施工人员应认真学习本次安全交底内容,确保掌握安全操作规程。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 施工现场管理人员应加强安全监督检查,确保施工安全。
4. 施工完成后,对施工现场进行安全检查,确保无安全隐患。
五、交底日期[填写交底日期]六、交底人[填写交底人姓名及职务]七、备注1. 本交底适用于线管敷设施工全过程。
一、施工准备:1、技术准备①审核系统管路与否对旳,有无和其他专业矛盾和相碰之处。
②结合建筑施工图,按电气管线布置图弹出水平线和墙厚度线。
③对照图纸会审中旳对应问题进行复核,不遗漏任何图纸信息。
2、材料准备①JDG管、管接头、锁紧螺母、接线盒〈开关盒〉等(接线盒选用钢质接线盒,镀锌层完好,敲落孔完整无缺)。
②套管和盒接外形完好无损,丝扣清晰,有产品合格证。
3、施工机具重要安装机具电工工具:钢锯、平锉、线坠、水平管、煨管器、钳子。
重要检测机具水平尺、卷尺、小线等4、施工范围图纸范围内,协议约定旳强电、弱电及消防旳所有预留、预埋及配管工作。
二、施工进度规定:①各层水平线和墙厚度线弹好,配合土建施工。
②布管旳部位障碍物已清除洁净;③现浇混凝土板内配管,在底层钢筋绑扎完后,上层钢筋未绑扎前,根据施工图尺寸位置配合土建施工。
④施工进度详见总进度计划。
三、施工工艺:工艺流程熟悉图纸及施工现场→选管→切断、煨弯→测位、定位→随土建施工进行分层分段配管→管路赔偿→线盒及线管处刷漆做好标识1、熟悉图纸通读电气施工图,设备位置以水暖通风图纸为准,且要阅读建筑图及构造施工图。
按图纸规范及实际需要,综合考虑,确定接线盒、灯头盒旳对旳位置,及管路旳敷设部位及走向。
2、选管按规定采用优质钢管,钢管内外表面应光滑,镀锌层及壁厚均匀符合原则,不应有裂缝、砂眼等缺陷。
管径按图纸设计及管内穿线截面、根数选择。
管内所穿导线面积,不应超过管内径截面积旳40%。
3、管子切断用钢锯切管时锯条应垂直,以防止切断处出现马蹄口,推锯时稍用力,回锯时锯稍抬起,不加压力,减少锯条磨损。
管子快切断时要减慢速度,使管子平稳锯断。
锯条口注油,以防止发热。
切口处用平锉将毛边锉平。
总之,管子切断后,断口处应与管轴线垂直,管口应锉平,管口整洁光滑,若出现以马蹄口,应重新切断处理。
4、管子煨弯JDG管煨弯时规定弯曲处不应有折皱、裂缝现象。
弯扁度不应不小于管外径旳10%,弯曲角度不适宜不不小于90度。

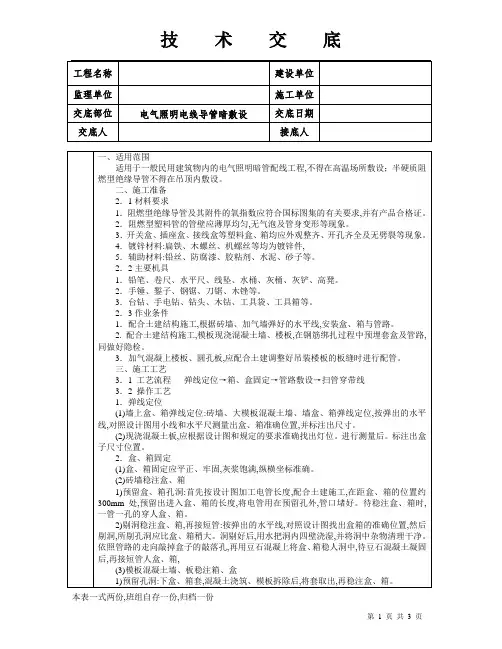

建筑电气安装工程(室内)电线管敷设技术交底1、电气管线(预埋)敷设1)管线布置整齐,严禁两根以上管道在同一处重叠敷设,且严禁敷设在钢筋保护层,局部管线多的地方,应请土建采取有效的加固措施;2)电线管与接线盒连接处应设锁口,电线管转弯半径要大,半径小了影响穿线施工,应避免造成后续楼板开槽,影响楼板结构安全;3)电线管、开关、插座和灯头盒等材料应使用合同约定的品牌,管壁厚度,管材柔韧度符合规范要求;4)电线管口要及时封堵,线管绑扎固定可靠,做好成品保护。
5)不得随意用手工开槽,尽量避免横向开槽,管槽不宜开太深,深度应符合规范要求,否则影响墙面结构安全;6)电线管必须在墙面粉刷前疏通到位,如有管道堵塞,需及时修补,严禁墙面粉刷后开槽;7) 电线管在墙面敷设排列整齐,间距均匀并符合规范要求,管线敷设集中的墙面,特别是配电箱进出口,必须在墙面粉刷时用纤维网加固或采取其他防开裂措施。
2、开关、插座预埋,箱体预埋1)开关、插座盒预埋时要仔细核对施工图,尽量一次性预埋到位;2)水平标高必须按土建水平标高控制线统一控制,并符合设计要求,竖向标高必须根据土建墙面粉刷灰饼厚度进行控制,特别是预埋偏位的情况下,在墙面粉刷前必须一次性调整到位;3)开关、插座盒与电线管连接必须做锁口,不得随意在开关、插座盒开孔,同时做好成品保护,通常的成品保护措施有在盒体里填塞泡沫块,待墙面粉刷完成后,将泡沫块取出,这样保持盒体干净清洁;4)配电箱与线管连接必须做锁口,不得随意在箱体采用切割机开孔,箱体应采用液压开孔器开孔,孔洞整齐,洞口大小与管径相匹配,箱体接地可靠;5)各种暗敷箱体四周和背后必须用细石砼灌实,背后挂钢丝网,用1:2水泥砂浆抹平,做好成品保护,保持箱体内清洁干净;6)宽度大于300mm的配电箱、弱电箱、消火栓箱顶部必须设置过梁,安装高度符合设计要求;7)箱体暗敷的进出线管待墙面粉刷完成后做好标识,以防二次装修打破管线。
3、顶板内电线管(吊卡)敷设安装1)吊顶内各种管线应有一个总体规划,水、电、风管道应统一考虑,综合布局。
电线导管、电缆导管敷设分项工程质量技术交底卡在锌层剥落处,也应刷防腐漆。
2切断钢管。
可用钢锯切断(最佳选用钢锯条)或管子切割机割断。
钢管不应有折扁和裂缝,管内无铁屑及毛刺,切断口应锉平,管口应刮光。
3套丝。
丝口连接时管端套丝长度不应不不小于管接头长度旳1/2;在管接头两端应焊跨接接地线。
薄壁钢管旳连接必须用丝扣连接。
薄壁钢管套丝一般用圆板牙扳手和圆板牙铰制。
厚壁钢管,可用管子铰板和管螺纹板牙铰制。
铰制完螺纹后,随后清修管口,将管口端面和内壁旳毛刺锉光,使管口保持光滑,以免割破导线绝缘层。
4弯管。
钢管明配需随建筑物构造形状进行立体布置,但要尽量减少弯头。
钢管弯制可采用冷煨法或热煨法:1)冷煨法。
一般管径为20mm及其如下时,用手板煨管器。
先将管子插入煨管器,逐渐煨出所需弯度。
管径为25mm及其以上时,使用液压煨管器,即先将管子放入模具,然后扳动煨管器,煨出所需弯度。
2)热煨法。
一方面炒干砂子,堵住管子一端,将干砂子灌入管内,用手锤敲打,直至砂子灌实,再将另一端管口堵住放在火上转动加热,烧红后煨成所需弯度,随煨弯随冷却。
规定管路旳弯曲处不应有折皱、凹穴和裂缝现象,弯扁限度不应不小于管外径旳1/10;暗配管时,弯曲半径不应不不小于管外径旳6倍;埋设于地下或混凝土楼板内时,不应不不小于管外径旳10倍。
对弯管旳规定:1)钢管弯曲处不应浮现凹凸和裂缝,弯扁限度不应不小于管外径旳10%。
2)被弯钢管旳弯曲半径应符合下表旳规定,弯曲角度一定要不小于90°。
条件弯曲半径与钢管外径之比明配时 6明配只有一种弯时 4暗配时 6埋设于地下或混凝土楼板内时103)钢管弯曲时,焊缝如放在弯曲方向旳内侧或外侧,管子容易浮现裂缝。
当有两个以上弯时,更要注意管子旳焊缝位置。
4)管壁薄、直径大旳钢管弯曲时,管内要灌满砂且应灌实,否则钢管容易弯瘪。
如果用加热弯曲,要灌用干燥砂。
灌砂后,管旳两端塞上木塞。
2.1.2钢导管连接。
一、交底目的为确保电线导管敷设工程的安全、顺利进行,提高施工人员的安全意识,现将电线导管敷设安全技术交底如下。
二、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________三、安全技术要求1. 施工人员必须持证上岗,熟悉本工种的操作规程和安全知识。
2. 严格执行国家有关电线导管敷设的规范、标准和操作规程。
3. 严格遵循“安全第一、预防为主、综合治理”的方针,确保施工安全。
四、安全技术措施1. 施工现场布置(1)施工现场应设置明显的警示标志,包括警示灯、警示牌等。
(2)施工现场应设置安全通道,确保施工人员通行安全。
(3)施工现场应设置临时电源,确保施工用电安全。
2. 施工准备(1)施工前,对施工人员进行安全技术培训,提高安全意识。
(2)检查施工工具、设备是否完好,确保施工安全。
(3)对施工现场进行安全隐患排查,及时消除隐患。
3. 施工过程(1)电线导管敷设前,对导管进行外观检查,确保无破损、变形等情况。
(2)电线导管敷设过程中,严格按照设计要求进行,确保导管的连接牢固、密封良好。
(3)在敷设电线导管时,应保持安全距离,避免与周围物体发生碰撞。
(4)敷设电线导管时,严禁踩踏电线导管,防止损伤。
(5)在电线导管敷设过程中,如发现异常情况,应立即停止施工,查明原因,采取相应措施。
4. 施工结束后(1)对敷设完成的电线导管进行检查,确保符合设计要求。
(2)对施工现场进行清理,消除安全隐患。
(3)对施工人员进行安全教育,提高安全意识。
五、应急处理1. 如发生触电事故,应立即切断电源,并进行急救。
2. 如发生火灾,应立即报警,并采取灭火措施。
3. 如发生人员受伤,应立即进行救治,并联系相关部门。
六、总结通过本次安全技术交底,使施工人员充分了解电线导管敷设工程的安全技术要求,提高安全意识,确保施工安全。
