路基三级技术交底
- 格式:doc
- 大小:360.00 KB
- 文档页数:11
一、交底目的为确保路基防护施工过程中的安全生产,预防安全事故的发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象1. 施工单位全体施工人员;2. 施工单位管理人员;3. 施工单位技术人员。
三、交底内容1. 施工前的准备工作(1)施工人员必须接受三级安全教育,掌握路基防护施工的安全技术操作规程,经考核合格后方可上岗。
(2)施工人员必须遵守安全生产规章制度,正确佩戴个人防护用品,如安全帽、防护手套、防护眼镜等。
(3)施工现场应设置醒目的安全警示标志,如警示牌、安全通道、警戒线等。
2. 施工过程中的安全措施(1)路基防护施工前,应进行全面勘查,了解施工区域的地质、水文、气象等情况,制定相应的施工方案。
(2)路基防护施工过程中,应严格按照施工方案进行操作,确保施工质量。
(3)路基防护施工过程中,应加强对施工机械、设备的管理,确保其安全运行。
(4)施工过程中,应密切关注施工现场的安全生产状况,发现安全隐患及时整改。
3. 特殊作业安全要求(1)在特殊作业(如高空作业、爆破作业等)前,应进行专项安全技术交底,明确作业过程中的安全措施。
(2)高空作业人员必须佩戴安全带,系好安全绳,确保安全。
(3)爆破作业应严格按照爆破设计要求进行,确保爆破安全。
4. 紧急情况应对措施(1)施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
(2)施工人员应掌握基本的应急救援知识,提高自救互救能力。
(3)发生紧急情况时,应立即启动应急预案,迅速组织救援。
四、交底要求1. 施工单位应将本安全技术交底内容纳入施工培训计划,确保施工人员全面掌握。
2. 施工单位应定期组织安全技术交底,对施工过程中出现的新问题、新情况及时进行交底。
3. 施工单位应加强对施工人员的安全教育,提高安全意识,确保安全生产。
五、附则1. 本安全技术交底自发布之日起实施。
2. 本安全技术交底由施工单位负责解释。
3. 本安全技术交底如有未尽事宜,可由施工单位根据实际情况予以补充和完善。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工期限:____________________5. 施工内容:____________________二、安全技术交底内容1. 挖方施工安全要求(1)挖方施工区域必须安排专人进行交通管理,对人员、车辆、机械实行统一指挥。
(2)人工挖土,前后应保持1.5米以上的距离,防止土石滚落伤人。
(3)挖掘机等机械操作人员必须经过专业培训,持证上岗。
(4)施工过程中,应定期检查边坡稳定性,防止坍塌事故发生。
2. 路基施工安全要求(1)路基施工场地应坚实、平坦、无障碍物。
(2)路基填筑过程中,应严格控制填筑材料的质量和压实度。
(3)路基施工过程中,应定期检查路基稳定性,防止路基沉降和变形。
(4)施工机械操作人员必须遵守操作规程,确保施工安全。
3. 路面施工安全要求(1)路面施工过程中,应严格按照设计要求进行施工,确保路面平整度、厚度和质量。
(2)沥青路面施工时,应采取防污染措施,防止沥青污染路面和环境污染。
(3)水泥混凝土路面施工时,应严格控制混凝土配合比和施工工艺,确保路面质量。
(4)路面施工过程中,应定期检查路面施工质量,防止路面病害发生。
4. 交通设施施工安全要求(1)交通设施施工过程中,应严格按照设计要求进行施工,确保交通设施安全、可靠。
(2)施工过程中,应加强施工现场管理,防止交通事故发生。
(3)交通设施施工完成后,应进行验收,确保交通设施符合设计要求。
5. 交通安全管理(1)施工现场应设置明显的安全警示标志,提醒过往车辆和行人注意安全。
(2)施工现场应配备专职安全员,负责施工现场的安全管理。
(3)施工现场应加强交通安全宣传教育,提高施工人员的安全意识。
三、应急处理措施1. 事故发生时,应立即启动应急预案,采取有效措施,防止事故扩大。
一、交底目的为确保路基施工过程中的安全生产,提高施工人员的安全意识,防止安全事故的发生,特制定本三级安全技术交底。
二、交底对象1. 施工单位全体施工人员;2. 施工现场管理人员;3. 特种作业人员。
三、交底内容1. 施工单位及项目概况(1)施工单位名称、资质等级;(2)项目负责人、技术负责人、安全负责人;(3)项目概况:工程名称、工程规模、施工地点、施工期限。
2. 路基施工安全技术措施(1)路基施工前,应对施工现场进行全面勘察,了解地质、水文、气象等情况,制定合理的施工方案。
(2)路基施工过程中,应严格执行安全技术操作规程,确保施工安全。
(3)路基施工人员应严格遵守以下安全规定:1)进入施工现场必须佩戴安全帽、系好安全带,穿防滑鞋;2)施工人员应熟悉施工现场的安全警示标志和警示标语,遵守施工现场安全管理制度;3)施工现场应设置安全防护设施,如安全网、防护栏、警示灯等;4)施工现场应定期进行安全检查,发现问题及时整改;5)施工人员应掌握应急救援知识,提高自救互救能力。
(4)路基施工中,应注意以下事项:1)路基施工过程中,应确保路基填料质量,防止路基沉降、开裂;2)路基施工过程中,应加强排水设施建设,防止路基积水;3)路基施工过程中,应加强边坡防护,防止边坡滑坡;4)路基施工过程中,应加强施工现场的防火、防爆措施,防止火灾、爆炸事故发生;5)路基施工过程中,应加强施工现场的环保措施,防止环境污染。
3. 路基施工特种作业安全技术措施(1)特种作业人员必须持证上岗,严格执行特种作业操作规程。
(2)施工现场特种作业设备应定期进行检查、维护,确保设备安全可靠。
(3)施工现场特种作业过程中,应严格执行以下安全规定:1)高空作业人员必须佩戴安全带,系好保险绳;2)起重作业人员必须严格按照起重设备操作规程进行操作;3)电焊作业人员必须佩戴防护眼镜、手套,确保作业环境安全;4)挖掘机、装载机等大型机械作业人员必须熟悉机械操作规程,确保作业安全。
一、前言为确保路基防护工程的安全施工,防止安全事故的发生,现将路基防护安全技术交底进行三级交底,具体内容如下:二、交底内容1. 施工单位及项目名称施工单位:____________________项目名称:____________________2. 施工人员及工种施工人员:____________________工种:____________________3. 施工现场概况(1)路基防护工程范围及长度路基防护工程范围:____________________路基防护工程长度:____________________(2)施工环境及气候条件施工环境:____________________气候条件:____________________4. 施工方案及工艺流程(1)施工方案路基防护工程采用________________施工方案。
(2)工艺流程路基防护工程工艺流程如下:1)基础处理2)路基填筑3)路基防护结构施工4)路基排水设施施工5)路基防护结构检查验收5. 安全技术措施(1)施工人员安全措施1)施工人员必须参加三级安全教育,掌握安全操作规程。
2)施工人员必须正确佩戴个人防护用品,如安全帽、安全带、防尘口罩等。
3)施工人员必须遵守现场安全管理制度,服从现场管理人员指挥。
(2)施工设备安全措施1)施工设备必须定期进行检查、保养,确保设备安全可靠。
2)施工设备操作人员必须持证上岗,熟悉设备性能及操作规程。
3)施工现场必须设置安全警示标志,确保施工设备安全运行。
(3)路基防护结构施工安全措施1)路基防护结构施工前,必须进行地质勘察,了解路基土质、水文地质等情况。
2)路基防护结构施工过程中,必须严格按照设计要求进行施工,确保路基稳定性。
3)路基防护结构施工过程中,必须加强施工现场管理,防止发生坍塌、滑坡等事故。
(4)路基排水设施施工安全措施1)路基排水设施施工前,必须进行现场勘察,了解排水设施布置及施工要求。
路基施工三级技术交底一、交底概述路基施工是公路工程建设的重要环节之一,对于确保公路的安全性和可靠性具有重要意义。
路基施工三级技术交底是指在施工前,施工方向相关人员进行路基施工工艺流程、要求以及安全注意事项等相关内容的交底。
二、交底内容1. 工艺流程:详细介绍路基施工的全过程,包括勘探、设计、土方开挖、原状土处理、填筑与夯实等各个环节的流程和操作方法。
同时还要重点强调关键控制点和质量监督节点,确保施工流程的稳定和施工质量的可控性。
2. 标准规范:根据国家公路标准规范和相关工程规范,详细介绍路基施工的各项技术要求与标准。
包括土方开挖的限制条件、填筑与夯实的控制标准、土工材料的选择与使用等方面的规定。
施工方需要严格按照规范要求进行操作,确保施工质量符合标准。
3. 安全注意事项:强调施工过程中的安全风险与注意事项。
包括挖掘机、装载机等施工设备的操作安全规范,防护措施的使用以及人员的防护意识等。
同时,交底中还需对施工现场的安全管理进行介绍,确保施工过程中的安全问题得到有效防范和解决。
4. 质量控制:详细描述路基施工过程中的质量控制方法与措施。
包括土方开挖的水平控制、填筑与夯实的质量监督、材料配合比的控制等方面。
同时还要指明相关检测标准与要求,强调质量控制对于施工质量的重要性,确保施工过程中的质量问题得到有效解决。
三、交底方式1. 会议交底:施工方可通过组织会议的方式进行路基施工三级技术交底。
会议中施工方需全面梳理交底内容,并以清晰简明的语言向相关人员进行解读和说明。
配合相关的图表、示意图等展示材料,使参会人员对路基施工的工艺流程、要求与安全注意事项有全面了解。
2. 口头交底:施工方可通过口头交底的方式进行路基施工三级技术的传达。
施工方需针对每个工艺环节,逐一对相关人员进行交底和讲解。
同时,需要确保相关人员听懂并理解所交底的内容,可以通过提问、答疑等方式进行互动。
四、交底效果评估1. 检查评估:施工方可组织相关人员对交底后的路基施工工作进行检查评估。
京沪高速公路莱芜至临沂(鲁苏界)段改扩建工程七标段安全技术交底(三级)交底内容:一、施工准备1、完成路基施工试验段,经过EDTA滴定、压实系数等检测手段得出路基松铺厚度、碾压遍数等技术数据,用以指导路基工程全面施工。
2、施工过程采用人工配合机械化施工,配备能力匹配的装载机、推土机、挖掘机,并配备自卸汽车、自行式平地机、振动压路机、洒水车。
3、认真学习设计图纸及相关施工技术规范。
4、路基填筑前应对基底进行压实度检验,并确保场地平整,经监理方检验完成后方可进行路基填筑施工。
二、施工工艺(一)、土方填筑路基拼宽施工方法(非低填浅挖段)根据图纸中新旧路基衔接设计图,当路基填土厚度2.04m≤H≤6m时按土方填筑路基拼宽要求进行施工并在基底铺设一层30cm碎石垫层。
当路基填土厚度H≤2.04m 时,按低填浅挖要求进行路基拼宽。
施工中采取横断面全宽、纵向分层填筑方法施工。
填料采用挖掘机配合自卸汽车运输,推土机、平地机进行摊铺整平,分层填筑,振动压路机碾压,冲击压路机补强压实。
依据“三阶段、四区段、八流程”作业法组织各项作业均衡进行,合理安排施工顺序、工序进度和关键工序的作业循环,做到挖、装、运、卸、压实等工序紧密衔接连续作业,避免施工干扰、交叉施工。
填筑图见图1:图1 路基拼宽示意图图 2 路基施工工艺流程图1、清表(1)填筑前清除路基范围内表土、杂草、树根、淤泥,拆除障碍物。
地表耕植土 清除厚度控制在 20-30cm 。
(2)老路边坡清理需要随台阶开挖自下而上逐级进行,仅先对一台阶范围内的边 坡防护拆除,清表深度在正常情况下控制在 30cm 。
( 3)将路基范围内杂物、腐殖土等运至业主指定弃土场存放。
将腐殖土运至指定 地点后,要进行打堆、码放,将弃土整理文明有序。
(4)路基范围内坑穴用填料分层回填压实,并有专人负责。
2、边沟处理(既有排水沟处理)(1)既有排水沟为梯形浆砌片石边沟,采用人工配合机械挖除浆砌片石及清理圬工。
三级技术、安全交底记录一、编制依据1.《公路工程质量检验评定标准》(JTGF80/1-2017);2.《公路路基施工技术规范》(JTG/T 3610-2019);3.《公路工程技术标准》JTG B01-2014;4.《公路路基设计规范》JTG D30-2015;5. 实施性施工组织设计;6.《中华人民共和国安全生产法;7.《建设工程安全生产管理条例》。
二、适用范围适用于路基工程施工安全技术交底。
三、交底内容1.施工准备1.1 便道、场地准备施工所需挖掘机、推土机、压路机等机械设备及路堤填料由施工便道进入现场。
路基两侧临时排水沟开挖完成,并与地方排水设施联通。
碎石垫层施工完毕,检查合格。
1.2 机械设备准备设备进场前应查验机械设备整机、性能、状况是否良好,满足施工需要;进场后,应经常对设备进行维护与保养,保证设备正常运转。
1.3 技术准备工作组织施工技术人员熟悉设计文件和图纸,了解施工规范,进行现场核对及施工调查,对现场人员、机械操作手进行安全技术交底,掌握路基填筑施工工艺和施工方法。
1.4 材料准备工作施工前,试验室对土样和石灰进行取样检测,自检合格后送监理工程师审批。
经驻地办批复,确定取土场为中水河镇吴集村中水河互通区取土场。
1.5 临时排水设施在路基试验段施工前,沿线路两侧各挖一条纵向临时排水沟,尺寸为 60*60cm,临时排水沟与当地排水设施相连。
1.6 石灰土拌和(1)生石灰闷灰消解选择适宜做灰土的土场。
生石灰在使用前必需进行集中闷灰消解,石灰应不低于II级消解石灰存放时间宜控制在2个月以内。
在石灰土路基施工前,应先用挖掘机对土进行抽提,土壤应具有代表性,然后与石灰混合,与石灰混合后,应堆放进行闷料,通常2-3天,以保证充足的时间充分消化生石灰,使石灰能充分吸收土壤中的水分,降低土壤含水量。
(2)拌灰取土场位于石家河互通场区内,采用 10 辆自卸车将填料直接运至施工作业段附近堆场,在专人的指挥下卸料。
一、一级交底1. 交底对象:全体路基排水施工人员,包括项目经理、技术负责人、施工员、安全员、施工班组全体成员。
2. 交底内容:(1)工程概况:简要介绍工程名称、地点、规模、施工内容等。
(2)安全方针:强调安全生产的重要性,传达国家及地方有关安全生产的法律法规和方针政策。
(3)安全目标:明确路基排水工程的安全目标,如“零事故、零伤害、零职业病”。
(4)施工组织与管理:介绍施工组织架构、安全管理制度、安全责任制度等。
3. 交底要求:(1)项目经理亲自主持交底,确保交底内容全面、准确。
(2)施工人员必须认真听取交底内容,做好记录。
(3)交底结束后,组织施工人员进行安全知识考试,确保人员掌握安全操作技能。
二、二级交底1. 交底对象:路基排水施工班组长及以下人员。
2. 交底内容:(1)一级交底内容的重申。
(2)具体施工方案及安全措施:a. 排水系统设计及施工要点。
b. 水泵、管道、阀门等设备的使用与维护。
c. 施工现场安全防护措施,如围栏、警示标志、安全通道等。
d. 应急预案及事故处理流程。
3. 交底要求:(1)班组长负责组织班组人员学习二级交底内容。
(2)班组人员必须掌握施工方案及安全措施,确保施工安全。
(3)班组长负责监督班组人员执行安全措施,及时纠正违章操作。
三、三级交底1. 交底对象:路基排水施工班组具体作业人员。
2. 交底内容:(1)二级交底内容的重申。
(2)具体操作规程及注意事项:a. 水泵、管道、阀门等设备的操作步骤。
b. 作业人员的安全防护措施,如穿戴个人防护用品、正确使用工具等。
c. 作业过程中应注意的安全事项,如防滑、防坠落、防触电等。
3. 交底要求:(1)作业人员必须掌握三级交底内容,确保安全操作。
(2)作业人员应主动学习安全知识,提高安全意识。
(3)班组长及安全员负责监督作业人员执行安全措施,及时纠正违章操作。
四、交底记录(1)交底记录应包括交底时间、地点、参与人员、交底内容、存在问题及整改措施等。

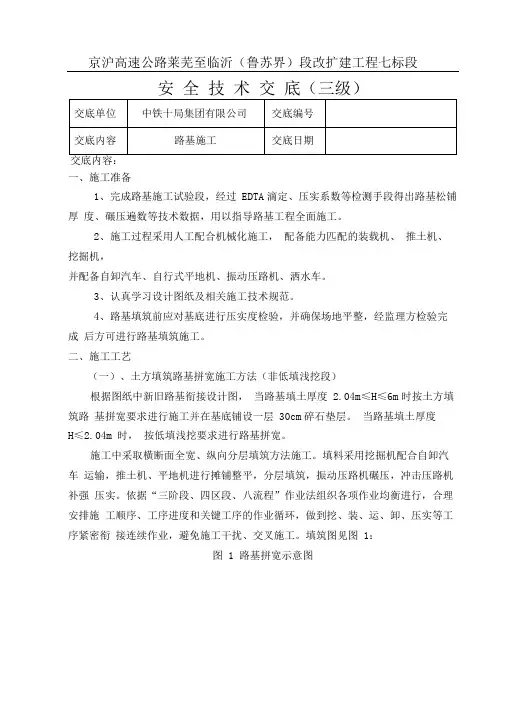

京沪高速公路莱芜至临沂(鲁苏界)段改扩建工程七标段
安全技术交底(三级)
交底单位中铁十局集团有限公司交底编号
交底内容路基施工交底日期
交底内容:
一、施工准备
1、完成路基施工试验段,经过EDTA滴定、压实系数等检测手段得出路基松铺厚度、碾压遍数等技术数据,用以指导路基工程全面施工。
2、施工过程采用人工配合机械化施工,配备能力匹配的装载机、推土机、挖掘机,并配备自卸汽车、自行式平地机、振动压路机、洒水车。
3、认真学习设计图纸及相关施工技术规范。
4、路基填筑前应对基底进行压实度检验,并确保场地平整,经监理方检验完成后方可进行路基填筑施工。
二、施工工艺
(一)、土方填筑路基拼宽施工方法(非低填浅挖段)
根据图纸中新旧路基衔接设计图,当路基填土厚度2.04m≤H≤6m时按土方填筑路基拼宽要求进行施工并在基底铺设一层30cm碎石垫层。
当路基填土厚度H≤2.04m时,按低填浅挖要求进行路基拼宽。
施工中采取横断面全宽、纵向分层填筑方法施工。
填料采用挖掘机配合自卸汽车运输,推土机、平地机进行摊铺整平,分层填筑,振动压路机碾压,冲击压路机补强压实。
依据“三阶段、四区段、八流程”作业法组织各项作业均衡进行,合理安排施工顺序、工序进度和关键工序的作业循环,做到挖、装、运、卸、压实等工序紧密衔接连续作业,避免施工干扰、交叉施工。
填筑图见图1:
图1 路基拼宽示意图
图2 路基施工工艺流程图
1、清表
(1)填筑前清除路基范围内表土、杂草、树根、淤泥,拆除障碍物。
地表耕植土清除厚度控制在20-30cm。
(2)老路边坡清理需要随台阶开挖自下而上逐级进行,仅先对一台阶范围内的边坡防护拆除,清表深度在正常情况下控制在30cm。
(3)将路基范围内杂物、腐殖土等运至业主指定弃土场存放。
将腐殖土运至指定地点后,要进行打堆、码放,将弃土整理文明有序。
(4)路基范围内坑穴用填料分层回填压实,并有专人负责。
2、边沟处理(既有排水沟处理)
(1)既有排水沟为梯形浆砌片石边沟,采用人工配合机械挖除浆砌片石及清理圬工。
拆除完的片石就地破碎,作为不良路基的换填材料。
(2)边沟若为水沟,清除完浆砌片石后,首先排水清淤。
清除完不适用材料后,在边沟两侧开挖台阶,坡脚第一级台阶高度为0.6m,宽度不小于2m,由下往上逐级开挖。
清淤后换填石渣,再采用素土分层回填。
填料最大粒径不超过100mm,见图3。
(3)边沟若为干沟,清除完浆砌片石。
清淤后开挖台阶可直接分层回填素土。
见图2。
图3 水沟(渠)、干沟(渠)地基处理断面图
3、台阶开挖
(1)台阶开挖应分级进行,坡脚第一级台阶宽度为2m,高度为1.33m,其余台阶高度为67cm,宽度不小于100cm,台阶底面向路中心内倾4%。
开挖拼接至路床底面的台阶时根据路基填高确定台阶的高度和宽度,台阶面距离路床底面小于100cm时应将其作为一个台阶开挖,距离路床底面大于100cm时应等分成两个台阶高度开挖回填,台阶由下向上进行逐级开挖,开挖一级填筑一级,再进行下一级台阶开挖。
(2)老路路基边坡用人工配合挖掘机的方法开挖台阶,确保形成尺寸基本准确、垂直平整、无松散土的台阶。
多雨季节时对已经开挖的原路基台阶用防水布覆盖。
(3)在原路桥头锥坡防护拆除、锥坡填土开挖后,需采用喷射砂浆等临时防护措施以保证路基稳定。
4、冲击碾压
为确保拓宽部分基底压实度≥92%,采用25KJ的冲击压路机冲击碾压20遍,压实范围为底层第一个台阶内侧至拓宽路基后坡脚外3m。
达到无漏压、无死角,确保碾压均匀。
对于重型压路机压不到的边角部位及台阶处,需采用小型振动夯夯压密实,保证压实度达到要求。
(1)填方段原地表清理现场完成后,使用推土机粗平,平地机精平,沿原路边坡坡脚向外侧推土,往返3次,使清理后的场地基本平整,用振动压路机、光轮压路机
