路基填筑技术交底大全路基施工技术交底一、施工工序一)测量放线1.放样在进行施工放样前,必须对原地面进行复测,然后对全线进行放样。
对于深挖高填路段,每挖填3-5米或一个边坡平台(碎落台)应复测中线、高程和宽度。
对于位于曲线段的路基工程,放样时应加密位桩。
二)场地清理1.地表清理在路基用地范围内的树木、灌木丛等应在清表前砍伐或移植。
砍伐的树木应堆放在路基用地之外,并妥善处理。
在路基用地范围内的垃圾、有机物残渣及农作物根系应予以清除。
原地表以下至少30cm的草皮、表土,应予以清除并有序集中堆放,以供土地复耕和绿化使用。
在路基范围内的坑穴,应填平夯实,并进行填前碾压,达到规定的压实度要求。
在路基用地范围内的旧桥梁、旧涵洞、旧路面等结构物等应予以拆除。
对正在使用的道路设施及构筑物,应对其正常使用做出妥善安排后,方可拆除。
三)填土路基1.施工技术1)严禁使用含草皮土、生活垃圾、树根和腐殖土。
不得采用淤泥、泥炭、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土。
2)下承层经检验合格后,应根据试验路确定的松铺厚度及自卸车容积计算卸料间距卸料。
用推土机依据松铺厚度“高程台”(或标尺)在整个路基宽度内进行摊铺。
应采用平地机进行精细平整,形成路拱。
虚铺厚度经检测合格后方可进行碾压作业。
2)土方路堤必须根据设计断面分层填筑、分层压实。
分层最大松铺厚度不应超过30cm。
填筑在路床顶面最后一层的最小压实厚度不应小于10cm。
3)土方路堤应分层填筑压实。
用透水性不良的土填筑路堤时,应控制其含水量在最佳压实含水量±2%之内。
4)路堤填土宽度每侧应宽于填层设计宽度50cm,压实宽度不得小于设计宽度。
土方填筑至路床顶后,及时进行边坡修整,以达到满足设计要求的坡率。
5)填筑路堤宜采用水平分层填筑法施工。
即按横断面全宽分成水平层次逐层向上填筑。
如原地面不平,应由最低处分层填起,每填一层,经过压实符合规定要求之后,再填上一层,并处理好接茬。

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工期限:____________________5. 施工内容:____________________二、安全技术交底内容1. 挖方施工安全要求(1)挖方施工区域必须安排专人进行交通管理,对人员、车辆、机械实行统一指挥。
(2)人工挖土,前后应保持1.5米以上的距离,防止土石滚落伤人。
(3)挖掘机等机械操作人员必须经过专业培训,持证上岗。
(4)施工过程中,应定期检查边坡稳定性,防止坍塌事故发生。
2. 路基施工安全要求(1)路基施工场地应坚实、平坦、无障碍物。
(2)路基填筑过程中,应严格控制填筑材料的质量和压实度。
(3)路基施工过程中,应定期检查路基稳定性,防止路基沉降和变形。
(4)施工机械操作人员必须遵守操作规程,确保施工安全。
3. 路面施工安全要求(1)路面施工过程中,应严格按照设计要求进行施工,确保路面平整度、厚度和质量。
(2)沥青路面施工时,应采取防污染措施,防止沥青污染路面和环境污染。
(3)水泥混凝土路面施工时,应严格控制混凝土配合比和施工工艺,确保路面质量。
(4)路面施工过程中,应定期检查路面施工质量,防止路面病害发生。
4. 交通设施施工安全要求(1)交通设施施工过程中,应严格按照设计要求进行施工,确保交通设施安全、可靠。
(2)施工过程中,应加强施工现场管理,防止交通事故发生。
(3)交通设施施工完成后,应进行验收,确保交通设施符合设计要求。
5. 交通安全管理(1)施工现场应设置明显的安全警示标志,提醒过往车辆和行人注意安全。
(2)施工现场应配备专职安全员,负责施工现场的安全管理。
(3)施工现场应加强交通安全宣传教育,提高施工人员的安全意识。
三、应急处理措施1. 事故发生时,应立即启动应急预案,采取有效措施,防止事故扩大。
一、交底目的为确保路基施工过程中的安全生产,提高施工人员的安全意识,防止安全事故的发生,特制定本三级安全技术交底。
二、交底对象1. 施工单位全体施工人员;2. 施工现场管理人员;3. 特种作业人员。
三、交底内容1. 施工单位及项目概况(1)施工单位名称、资质等级;(2)项目负责人、技术负责人、安全负责人;(3)项目概况:工程名称、工程规模、施工地点、施工期限。
2. 路基施工安全技术措施(1)路基施工前,应对施工现场进行全面勘察,了解地质、水文、气象等情况,制定合理的施工方案。
(2)路基施工过程中,应严格执行安全技术操作规程,确保施工安全。
(3)路基施工人员应严格遵守以下安全规定:1)进入施工现场必须佩戴安全帽、系好安全带,穿防滑鞋;2)施工人员应熟悉施工现场的安全警示标志和警示标语,遵守施工现场安全管理制度;3)施工现场应设置安全防护设施,如安全网、防护栏、警示灯等;4)施工现场应定期进行安全检查,发现问题及时整改;5)施工人员应掌握应急救援知识,提高自救互救能力。
(4)路基施工中,应注意以下事项:1)路基施工过程中,应确保路基填料质量,防止路基沉降、开裂;2)路基施工过程中,应加强排水设施建设,防止路基积水;3)路基施工过程中,应加强边坡防护,防止边坡滑坡;4)路基施工过程中,应加强施工现场的防火、防爆措施,防止火灾、爆炸事故发生;5)路基施工过程中,应加强施工现场的环保措施,防止环境污染。
3. 路基施工特种作业安全技术措施(1)特种作业人员必须持证上岗,严格执行特种作业操作规程。
(2)施工现场特种作业设备应定期进行检查、维护,确保设备安全可靠。
(3)施工现场特种作业过程中,应严格执行以下安全规定:1)高空作业人员必须佩戴安全带,系好保险绳;2)起重作业人员必须严格按照起重设备操作规程进行操作;3)电焊作业人员必须佩戴防护眼镜、手套,确保作业环境安全;4)挖掘机、装载机等大型机械作业人员必须熟悉机械操作规程,确保作业安全。
路基三级技术交底一.工程概况本合同段路基土石方工程包括:路基挖土方;路基挖石方;路基填筑。
各里程段应根据图纸设计及自身的实际情况选用合适的施工方法。
二.路堑开挖2.1土方开挖2.1.1采用挖掘机按图纸要求自上而下进行,挖掘机配合自卸汽车装运。
开挖中若土层性质发生变化,及时修改施工方案和挖方边坡,并及时上报监理工程师批准,按其指示施工。
2.1.2针对不同路段、不同开挖深度采取不同的开挖方式。
对于开挖深度小于10米的浅路堑,要一次开挖到位;对于开挖深度大于10米的深路堑,开挖从上到下开挖,并按设计平台标高进行分台阶开挖。
2.1.3陡坡地段的半填半挖路基,在挖方一侧宽度不足一行车道时,按一行车道范围将上路床的原有土路基全部挖除换填。
2.1.4路堑开挖时采用推土机、装载机、挖掘机相结合的方式。
为确保边坡和基床不超挖,沿坡面和基床至少预留30cm厚土层采用人工修整刮平。
2.1.5在土方开挖遇到地下水时,及时进行挖沟排水,降低地下水位。
2.1.6路堑开挖完成后,立即安排边坡防护和侧沟施工,按设计标高平整路床。
如路床土质达不到设计要求时,进行换填、翻晒或设盲沟降水处理。
2.1.7施工中及时根据测设的边桩控制边坡坡比,在雨季前做好截水沟等排水设施。
挖至接近路基标高时,须通过试验测定,确定合适的预留压缩厚度,用振动压路机碾压,平地机配合修整。
2.2石方开挖石方开挖和石方爆破应根据不同的岩石确定开挖方式。
对软石和强风化岩石,采用推土机配合人工直接开挖,坚岩等以松动爆破为主,严禁组织大爆破。
对风化破碎的岩体,为确保边坡稳定,采用预裂爆破,人工修凿,开挖后边坡防护及时跟上,避免岩体长期暴露而坍方。
石方爆破施工工艺过程: 施爆区管线调查→爆破设计与设计审批→配备专业施爆人员→爆区放样→用机械或人工清除施爆区覆盖层和强风化岩面→放样与布孔→钻孔→爆破器材检查与测验→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和撤出施爆区及飞石、强地震波影响区内的人、畜→起爆→清除瞎炮→解除警戒→测定爆破效果(包括飞石、地震波对施爆区内外构成损伤及损失)→装、运石方与整修边坡→落底至设计高程。
路基施工三级技术交底一、交底概述路基施工是公路工程建设的重要环节之一,对于确保公路的安全性和可靠性具有重要意义。
路基施工三级技术交底是指在施工前,施工方向相关人员进行路基施工工艺流程、要求以及安全注意事项等相关内容的交底。
二、交底内容1. 工艺流程:详细介绍路基施工的全过程,包括勘探、设计、土方开挖、原状土处理、填筑与夯实等各个环节的流程和操作方法。
同时还要重点强调关键控制点和质量监督节点,确保施工流程的稳定和施工质量的可控性。
2. 标准规范:根据国家公路标准规范和相关工程规范,详细介绍路基施工的各项技术要求与标准。
包括土方开挖的限制条件、填筑与夯实的控制标准、土工材料的选择与使用等方面的规定。
施工方需要严格按照规范要求进行操作,确保施工质量符合标准。
3. 安全注意事项:强调施工过程中的安全风险与注意事项。
包括挖掘机、装载机等施工设备的操作安全规范,防护措施的使用以及人员的防护意识等。
同时,交底中还需对施工现场的安全管理进行介绍,确保施工过程中的安全问题得到有效防范和解决。
4. 质量控制:详细描述路基施工过程中的质量控制方法与措施。
包括土方开挖的水平控制、填筑与夯实的质量监督、材料配合比的控制等方面。
同时还要指明相关检测标准与要求,强调质量控制对于施工质量的重要性,确保施工过程中的质量问题得到有效解决。
三、交底方式1. 会议交底:施工方可通过组织会议的方式进行路基施工三级技术交底。
会议中施工方需全面梳理交底内容,并以清晰简明的语言向相关人员进行解读和说明。
配合相关的图表、示意图等展示材料,使参会人员对路基施工的工艺流程、要求与安全注意事项有全面了解。
2. 口头交底:施工方可通过口头交底的方式进行路基施工三级技术的传达。
施工方需针对每个工艺环节,逐一对相关人员进行交底和讲解。
同时,需要确保相关人员听懂并理解所交底的内容,可以通过提问、答疑等方式进行互动。
四、交底效果评估1. 检查评估:施工方可组织相关人员对交底后的路基施工工作进行检查评估。

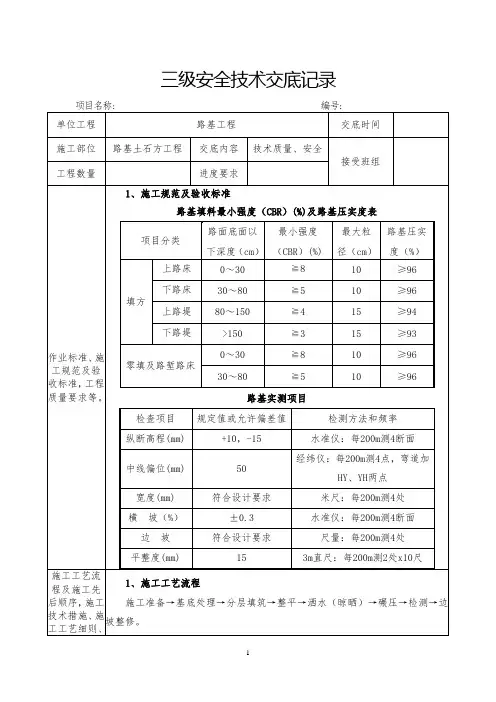

三级技术、安全交底记录一、编制依据1.《公路工程质量检验评定标准》(JTGF80/1-2017);2.《公路路基施工技术规范》(JTG/T 3610-2019);3.《公路工程技术标准》JTG B01-2014;4.《公路路基设计规范》JTG D30-2015;5. 实施性施工组织设计;6.《中华人民共和国安全生产法;7.《建设工程安全生产管理条例》。
二、适用范围适用于路基工程施工安全技术交底。
三、交底内容1.施工准备1.1 便道、场地准备施工所需挖掘机、推土机、压路机等机械设备及路堤填料由施工便道进入现场。
路基两侧临时排水沟开挖完成,并与地方排水设施联通。
碎石垫层施工完毕,检查合格。
1.2 机械设备准备设备进场前应查验机械设备整机、性能、状况是否良好,满足施工需要;进场后,应经常对设备进行维护与保养,保证设备正常运转。
1.3 技术准备工作组织施工技术人员熟悉设计文件和图纸,了解施工规范,进行现场核对及施工调查,对现场人员、机械操作手进行安全技术交底,掌握路基填筑施工工艺和施工方法。
1.4 材料准备工作施工前,试验室对土样和石灰进行取样检测,自检合格后送监理工程师审批。
经驻地办批复,确定取土场为中水河镇吴集村中水河互通区取土场。
1.5 临时排水设施在路基试验段施工前,沿线路两侧各挖一条纵向临时排水沟,尺寸为 60*60cm,临时排水沟与当地排水设施相连。
1.6 石灰土拌和(1)生石灰闷灰消解选择适宜做灰土的土场。
生石灰在使用前必需进行集中闷灰消解,石灰应不低于II级消解石灰存放时间宜控制在2个月以内。
在石灰土路基施工前,应先用挖掘机对土进行抽提,土壤应具有代表性,然后与石灰混合,与石灰混合后,应堆放进行闷料,通常2-3天,以保证充足的时间充分消化生石灰,使石灰能充分吸收土壤中的水分,降低土壤含水量。
(2)拌灰取土场位于石家河互通场区内,采用 10 辆自卸车将填料直接运至施工作业段附近堆场,在专人的指挥下卸料。

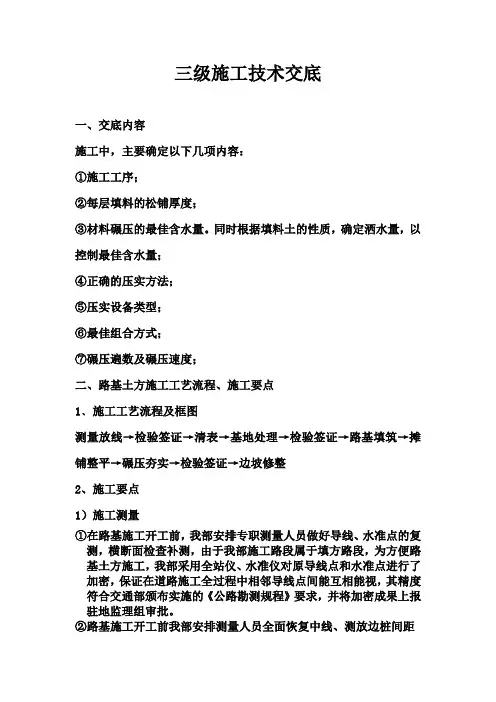

三级施工技术交底一、交底内容施工中,主要确定以下几项内容:①施工工序;②每层填料的松铺厚度;③材料碾压的最佳含水量。
同时根据填料土的性质,确定洒水量,以控制最佳含水量;④正确的压实方法;⑤压实设备类型;⑥最佳组合方式;⑦碾压遍数及碾压速度;二、路基土方施工工艺流程、施工要点1﹑施工工艺流程及框图测量放线→检验签证→清表→基地处理→检验签证→路基填筑→摊铺整平→碾压夯实→检验签证→边坡修整2、施工要点1)施工测量①在路基施工开工前,我部安排专职测量人员做好导线、水准点的复测,横断面检查补测,由于我部施工路段属于填方路段,为方便路基土方施工,我部采用全站仪、水准仪对原导线点和水准点进行了加密,保证在道路施工全过程中相邻导线点间能互相能视,其精度符合交通部颁布实施的《公路勘测规程》要求,并将加密成果上报驻地监理组审批。
②路基施工开工前我部安排测量人员全面恢复中线、测放边桩间距20米并固定路线主要控制桩,恢复中心线时,注意与结构中心相邻施工段的中线闭合,发现问题及时查明原因,并向现场监理工程师或业主报告。
③施工过程中,应保护所有有用标志,特别是一些原始控制点。
④另外,我部安排专人对导线点和水准点进行定期复测,如有变化及时调整并上报监理工程师批准。
2)清表①在路基施工之前,将占地范围内的地表的农用表土,腐植土,树丛,树根,杂草,杂物,垃圾,渣土等一切不适宜路用的材料进行清除,然后用装载机装和自卸汽车将清表后的杂质土运到指定的地点。
②路基范围内的树木采用人工砍伐,人工掘除树根树墩,树木砍伐后锯成段后运到指定的地点堆放整齐。
③如在清表过程中遇到地表不适宜材料过深且数量巨大时,我部将上报监理工程师及业主。
3)清表后原地表处理①清表后碾压原地表土时先用振动压路机静压1遍,然后用振动压路机振动碾压3遍,碾压三遍后我部开始安排试验人员检测压实度,此后每压1遍压实度检测一次,直至压实度达到90%以上。
②碾压完毕后,我部马上安排测量人员进行宽度和高程的检测,宽度不得小于设计值+50cm,否则予以返工处理,直至符合规范要求。
