土方路基填筑三级技术交底
- 格式:doc
- 大小:130.00 KB
- 文档页数:13
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工期限:____________________5. 施工内容:____________________二、安全技术交底内容1. 挖方施工安全要求(1)挖方施工区域必须安排专人进行交通管理,对人员、车辆、机械实行统一指挥。
(2)人工挖土,前后应保持1.5米以上的距离,防止土石滚落伤人。
(3)挖掘机等机械操作人员必须经过专业培训,持证上岗。
(4)施工过程中,应定期检查边坡稳定性,防止坍塌事故发生。
2. 路基施工安全要求(1)路基施工场地应坚实、平坦、无障碍物。
(2)路基填筑过程中,应严格控制填筑材料的质量和压实度。
(3)路基施工过程中,应定期检查路基稳定性,防止路基沉降和变形。
(4)施工机械操作人员必须遵守操作规程,确保施工安全。
3. 路面施工安全要求(1)路面施工过程中,应严格按照设计要求进行施工,确保路面平整度、厚度和质量。
(2)沥青路面施工时,应采取防污染措施,防止沥青污染路面和环境污染。
(3)水泥混凝土路面施工时,应严格控制混凝土配合比和施工工艺,确保路面质量。
(4)路面施工过程中,应定期检查路面施工质量,防止路面病害发生。
4. 交通设施施工安全要求(1)交通设施施工过程中,应严格按照设计要求进行施工,确保交通设施安全、可靠。
(2)施工过程中,应加强施工现场管理,防止交通事故发生。
(3)交通设施施工完成后,应进行验收,确保交通设施符合设计要求。
5. 交通安全管理(1)施工现场应设置明显的安全警示标志,提醒过往车辆和行人注意安全。
(2)施工现场应配备专职安全员,负责施工现场的安全管理。
(3)施工现场应加强交通安全宣传教育,提高施工人员的安全意识。
三、应急处理措施1. 事故发生时,应立即启动应急预案,采取有效措施,防止事故扩大。
路基三级技术交底一.工程概况本合同段路基土石方工程包括:路基挖土方;路基挖石方;路基填筑。
各里程段应根据图纸设计及自身的实际情况选用合适的施工方法。
二.路堑开挖2.1土方开挖2.1.1采用挖掘机按图纸要求自上而下进行,挖掘机配合自卸汽车装运。
开挖中若土层性质发生变化,及时修改施工方案和挖方边坡,并及时上报监理工程师批准,按其指示施工。
2.1.2针对不同路段、不同开挖深度采取不同的开挖方式。
对于开挖深度小于10米的浅路堑,要一次开挖到位;对于开挖深度大于10米的深路堑,开挖从上到下开挖,并按设计平台标高进行分台阶开挖。
2.1.3陡坡地段的半填半挖路基,在挖方一侧宽度不足一行车道时,按一行车道范围将上路床的原有土路基全部挖除换填。
2.1.4路堑开挖时采用推土机、装载机、挖掘机相结合的方式。
为确保边坡和基床不超挖,沿坡面和基床至少预留30cm厚土层采用人工修整刮平。
2.1.5在土方开挖遇到地下水时,及时进行挖沟排水,降低地下水位。
2.1.6路堑开挖完成后,立即安排边坡防护和侧沟施工,按设计标高平整路床。
如路床土质达不到设计要求时,进行换填、翻晒或设盲沟降水处理。
2.1.7施工中及时根据测设的边桩控制边坡坡比,在雨季前做好截水沟等排水设施。
挖至接近路基标高时,须通过试验测定,确定合适的预留压缩厚度,用振动压路机碾压,平地机配合修整。
2.2石方开挖石方开挖和石方爆破应根据不同的岩石确定开挖方式。
对软石和强风化岩石,采用推土机配合人工直接开挖,坚岩等以松动爆破为主,严禁组织大爆破。
对风化破碎的岩体,为确保边坡稳定,采用预裂爆破,人工修凿,开挖后边坡防护及时跟上,避免岩体长期暴露而坍方。
石方爆破施工工艺过程: 施爆区管线调查→爆破设计与设计审批→配备专业施爆人员→爆区放样→用机械或人工清除施爆区覆盖层和强风化岩面→放样与布孔→钻孔→爆破器材检查与测验→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和撤出施爆区及飞石、强地震波影响区内的人、畜→起爆→清除瞎炮→解除警戒→测定爆破效果(包括飞石、地震波对施爆区内外构成损伤及损失)→装、运石方与整修边坡→落底至设计高程。
河南省郑州至民权高速公路开封至民权段土方路基填筑班组技术交底施工单位:中交一公局第三工程有限公司监理单位:河南省公路工程监理咨询有限公司、河南高速公路监理咨询有限公司联合体2015年月技术交底记录(1/2)交底时间:年月日编号:一.工程概况合同段起讫桩号为K3+994-K8+013.98,全长4.02公里,其中路基土方主要工程数量为填方48.9616万方,挖方4867方。
1 填土(4%灰土)路基施工1.1人员配置要求人员配置要求1.2 机械设备配置要求填土路基施工作业控制机械设备配置1.3 填土路基压实度及填料技术要求压实度、填料最大粒径和CBR值应满足下表要求1.3.1石灰:技术指标必须符合规范要求,其等级不得小于Ⅲ级。
生石灰进场后应充分消解后,采用孔径为10mm筛过筛后尽快使用,若堆放时间较长时应覆盖防潮。
消石灰使用前应进行有效钙镁含量测试,质量达到Ⅲ级或Ⅲ级以上石灰标准后方可使用。
土:塑性指数为12-20的粘性土。
塑性指数偏大的粘性土应加强粉碎,粉碎后土块的最大尺寸不应大于15mm,土中不得含有树根、垃圾、腐殖质等非实用性填料。
其水:生活饮用水。
1.3.2、备土素土采用挖方段利用方来作为石灰土中素土材料,施工中必须严格控制拌和使用的土源。
1.3.3、备灰石灰集中堆放在临近水源且地势较高的场地内,防止石灰受潮和被水浸湿,按照配合比计算并备足本合同段施工所需用石灰消解。
1.3.4、灰土配合比组成设计(1)石灰土的各项试验严格按照《公路工程无机结合料稳定材料试验规程》(JTJ057)进行。
(2)进行灰土混合料组成设计时,按照设计4%的剂量标准,分别进行大于4个不同灰剂量混合料的击实试验,分别确定相应石灰土的最佳含水量和最大干密度,建立相应的石灰剂量与最大干密度的关系曲线。
(3)混合料组成设计完成后,及时上报试验监理工程师和代表处中心实验室进行审批,手续完善后方可使用。
1.4 施工方案首先要做灰土路基填筑施工的试验段。

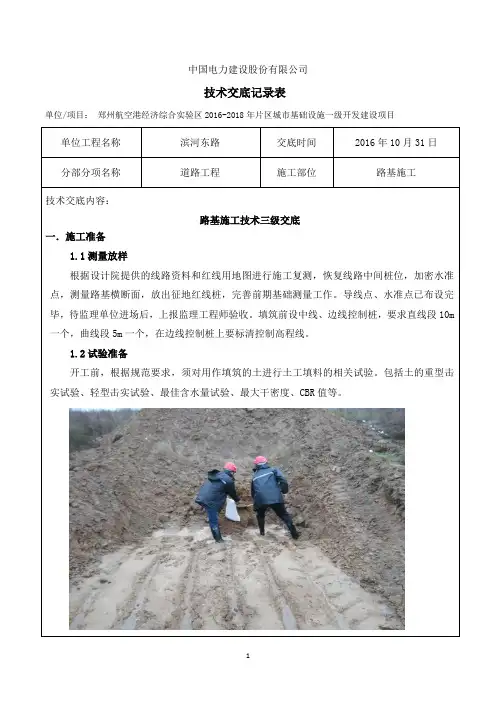

中国电力建设股份有限公司技术交底记录表单位/项目:郑州航空港经济综合实验区2016-2018年片区城市基础设施一级开发建设项目技术交底内容:路基施工技术三级交底一.施工准备1.1测量放样根据设计院提供的线路资料和红线用地图进行施工复测,恢复线路中间桩位,加密水准点,测量路基横断面,放出征地红线桩,完善前期基础测量工作。
导线点、水准点已布设完毕,待监理单位进场后,上报监理工程师验收。
填筑前设中线、边线控制桩,要求直线段10m 一个,曲线段5m一个,在边线控制桩上要标清控制高程线。
1.2试验准备开工前,根据规范要求,须对用作填筑的土进行土工填料的相关试验。
包括土的重型击实试验、轻型击实试验、最佳含水量试验、最大干密度、CBR值等。
二.施工工艺4.1施工工艺本工程路基大部分为填筑路基,道路边坡拟采用放坡处理,由道路西侧路肩及东侧绿线分别向外放坡,填方坡度为1:1.5。
填方高度大于8米时,设置2米宽分级放坡平台,上部按照1:1.5,下部按照1:2放坡。
填筑先从本试验段的最低处起分层填筑,逐层压实,同一水平层路基的全宽应采用同一种填料。
横向按设计路基横断面的宽度和横坡度2%控制,纵向沿路面逆向纵坡进行控制及分层填筑。
填料从土场开挖装车,经自卸运输车运送至路基作业面填筑。
施工中由质检人员控制土料的强度及其粒径大小,不合格的填料禁止运至填筑作业面。
由测量队按计划分层厚度及纵横坡度进行测量控制,采用挖土机、推土机及人工配合摊铺整平,用振动压机碾压至成型。
路基施工中,原地面横向坡度在1:10~1:5时,应先翻挖表土再进行填土;原地面横向坡度陡于1:5时应做成台阶形,每级台阶宽度不得小于2m,台阶顶面应向内倾斜。
原地面纵坡大于12%的地段,可采用纵向分层填筑法施工,沿纵坡分层,逐层填压密实,并设置台阶。
若填方分几个作业段施工,两段交接处不在同一时间填筑时,则先填地段应按1:1坡度分层留台阶;若两个地段同时填筑,则应分层相互交叠衔接,其搭接长度不得小于2米。
路基施工三级技术交底一、交底概述路基施工是公路工程建设的重要环节之一,对于确保公路的安全性和可靠性具有重要意义。
路基施工三级技术交底是指在施工前,施工方向相关人员进行路基施工工艺流程、要求以及安全注意事项等相关内容的交底。
二、交底内容1. 工艺流程:详细介绍路基施工的全过程,包括勘探、设计、土方开挖、原状土处理、填筑与夯实等各个环节的流程和操作方法。
同时还要重点强调关键控制点和质量监督节点,确保施工流程的稳定和施工质量的可控性。
2. 标准规范:根据国家公路标准规范和相关工程规范,详细介绍路基施工的各项技术要求与标准。
包括土方开挖的限制条件、填筑与夯实的控制标准、土工材料的选择与使用等方面的规定。
施工方需要严格按照规范要求进行操作,确保施工质量符合标准。
3. 安全注意事项:强调施工过程中的安全风险与注意事项。
包括挖掘机、装载机等施工设备的操作安全规范,防护措施的使用以及人员的防护意识等。
同时,交底中还需对施工现场的安全管理进行介绍,确保施工过程中的安全问题得到有效防范和解决。
4. 质量控制:详细描述路基施工过程中的质量控制方法与措施。
包括土方开挖的水平控制、填筑与夯实的质量监督、材料配合比的控制等方面。
同时还要指明相关检测标准与要求,强调质量控制对于施工质量的重要性,确保施工过程中的质量问题得到有效解决。
三、交底方式1. 会议交底:施工方可通过组织会议的方式进行路基施工三级技术交底。
会议中施工方需全面梳理交底内容,并以清晰简明的语言向相关人员进行解读和说明。
配合相关的图表、示意图等展示材料,使参会人员对路基施工的工艺流程、要求与安全注意事项有全面了解。
2. 口头交底:施工方可通过口头交底的方式进行路基施工三级技术的传达。
施工方需针对每个工艺环节,逐一对相关人员进行交底和讲解。
同时,需要确保相关人员听懂并理解所交底的内容,可以通过提问、答疑等方式进行互动。
四、交底效果评估1. 检查评估:施工方可组织相关人员对交底后的路基施工工作进行检查评估。
一、工程概况本标段起止桩号为K42+000~K49+235,路线全长7.235km;路基土方总数量为1128676m3,其中:挖土方25828m3,路基填方1102848m3,排水防护13051.7m3,共设分离式立体交叉桥三座,互通立交桥两座,车行天桥两座,中桥四座,小桥一座。
合同总价为168106370元。
二、施工方案1、施工准备1)试验准备:由项目部试验室专业人员负责,整个施工过程的土质,施工用水等材料试验检测工作。
并对具有代表性的土样进行试验,完成该填筑用料的液限、塑限、CBR值、颗粒大小级配试验,含水量试验、土的击实试验等试验。
2)现场准备在路基范围内的原地面上清理掘除,清除深度为30cm,并进行填前压实,压实度达90%以上。
3)测量放线施工路段填前碾压各项技术质量指标已进行了验收,恢复中线并每10m设一中桩,并在该对应断面的坡脚外侧设指示桩。
2、施工方法:1)施工工艺恢复定线→填土→整平→压实→高程→压实度检测→下层填筑2)施工方法根据施工图纸,填筑料铺设宽度每侧超路基外不小于50cm,并保证路基路肩有足够的压实度。
施工中采取横断面全幅、纵向填筑方法施工。
填料采用挖掘机配合自卸汽车运输,推土机、平地机进行摊铺,振动压路机碾压。
合理安排施工顺序、工序进度和关键工序的作业循环,做到挖、装、运、卸、推平、压实等工序紧密衔接连续作业,尽量避免施工干扰,做到路基施工的正规化、标准化。
(1)施工放样在工作段内每20m设一断面,每断面布设4个点,用白灰画成方格网,按摊铺厚度算出每格堆放方量或自卸车的单车方量,来控制摊铺厚度。
(2)备土取土前,应先将树木、草皮和杂土清除干净,并在预定取土深度范围内自上而下进行挖取土方料,禁止将不合格材料挖装在一起,并按土路堤设计、填筑。
路基填方主要来源于挖方段强风化砂岩、泥岩及页岩,由于风化岩块强度较低,碾压后易碎裂成细粒土。
挖方采用挖掘机装、自卸车运输的方式将符合要求的填料运入施工现场,填料压实厚度按20cm控制,土块最大粒径不得超过10cm,若粒径超过要求,利用人工破碎或捡出。
三级技术、安全交底记录一、编制依据1.《公路工程质量检验评定标准》(JTGF80/1-2017);2.《公路路基施工技术规范》(JTG/T 3610-2019);3.《公路工程技术标准》JTG B01-2014;4.《公路路基设计规范》JTG D30-2015;5. 实施性施工组织设计;6.《中华人民共和国安全生产法;7.《建设工程安全生产管理条例》。
二、适用范围适用于路基工程施工安全技术交底。
三、交底内容1.施工准备1.1 便道、场地准备施工所需挖掘机、推土机、压路机等机械设备及路堤填料由施工便道进入现场。
路基两侧临时排水沟开挖完成,并与地方排水设施联通。
碎石垫层施工完毕,检查合格。
1.2 机械设备准备设备进场前应查验机械设备整机、性能、状况是否良好,满足施工需要;进场后,应经常对设备进行维护与保养,保证设备正常运转。
1.3 技术准备工作组织施工技术人员熟悉设计文件和图纸,了解施工规范,进行现场核对及施工调查,对现场人员、机械操作手进行安全技术交底,掌握路基填筑施工工艺和施工方法。
1.4 材料准备工作施工前,试验室对土样和石灰进行取样检测,自检合格后送监理工程师审批。
经驻地办批复,确定取土场为中水河镇吴集村中水河互通区取土场。
1.5 临时排水设施在路基试验段施工前,沿线路两侧各挖一条纵向临时排水沟,尺寸为 60*60cm,临时排水沟与当地排水设施相连。
1.6 石灰土拌和(1)生石灰闷灰消解选择适宜做灰土的土场。
生石灰在使用前必需进行集中闷灰消解,石灰应不低于II级消解石灰存放时间宜控制在2个月以内。
在石灰土路基施工前,应先用挖掘机对土进行抽提,土壤应具有代表性,然后与石灰混合,与石灰混合后,应堆放进行闷料,通常2-3天,以保证充足的时间充分消化生石灰,使石灰能充分吸收土壤中的水分,降低土壤含水量。
(2)拌灰取土场位于石家河互通场区内,采用 10 辆自卸车将填料直接运至施工作业段附近堆场,在专人的指挥下卸料。
基底处理三级技术交底一.施工前的准备1.路基施工前,根据施工现场实际情况重点作好导线点、水准点的复测、土工实验等工作。
项目部试验人员根据设计文件提供的资料,对填料进行复查和取样试验,测定填料的最大干密度及最佳含水量、土的强度、石料强度等各项技术指标,用以指导路基的施工。
在进行路基施工前应先作好截水沟、排水沟等排水及防渗设施,排、截水沟挖出的废土堆置在沟与路堑边坡顶一侧,并予以夯实。
2.施工放样项目部测量班根据经监理工程师认可的导线点,精确定出路基中线,并进行高程测设,根据高程推算出路基放宽边线,边宽为设计边宽加30~50cm,以保证路基边坡的压实度。
3.清表压实路基用地范围内的既有房屋、通讯、电力设施、坟墓及其它建筑,协调有关部门事先进行拆迁处理。
对路基用地范围内的树木、杂草等均在路基施工前清理干净,并将树根全部挖除并将坑穴填平夯实。
对填方及借方地段的原地面进行表面清理,清理深度应根据种植土厚度决定,清出的种植土应集中堆放。
填方地段在清理完地表面后,根据要求进行整平、压实,要经压实密度及地基系数检测满足验标要求后才能进行填筑。
对于稳定斜坡上地基表层的处理,应符合下列要求:①地面坡率缓于1:10时,路堤可直接填筑在天然地面上。
路堤高度小于基床厚度的地段,应清除地表草皮。
②地面坡率为1:10-1:5时,应清除草皮。
③地面坡率为1:5-1:1.25时,原地面应挖台阶,台阶宽度不应小于2m。
当基岩面上的覆盖层较薄时,宜先清除覆盖层再挖台阶。
当覆盖层较厚且稳定时,可予保留,在原地面挖台阶后填筑路堤。
对于软基处理的处理方法有GFG桩、水泥搅拌桩,此段路基需经检测单位检测承载力合格后,并且监理同意后才能进行填筑施工。
4.开挖、运输填料来源于与试验段紧临的路基挖方段,决定采取移挖作填的施工方案,事先对挖方段的土质进行土工试验,应符合A、B组填料(A组填料:岩块和粗粒土其中岩块又分:块石类和碎石类粗粒土分砂类和砾石类。
一、工程概况1. 项目名称:[项目名称]2. 施工单位:[施工单位名称]3. 分部工程名称:路基工程4. 分项工程/工种名称:[分项工程/工种名称]5. 交底日期:[年]年[月]月[日]6. 交底地点:[路基施工现场]二、安全技术交底内容1. 施工人员安全教育(1)施工前,公司、项目、班组必须对施工人员进行三级安全教育培训,培训合格方可上岗,防止事故发生。
(2)进入现场必须遵守安全生产有关规定,工作时要听从施工管理人员指挥,穿戴好劳动保护用品作业。
2. 路基清表工程(1)路基基底范围内的树根应全部挖除,并将坑穴填平夯实。
(2)雨季来临之前应将基底处理好,孔洞、坑洼处填平夯实,整平基底,并设纵横排水坡。
(3)施工前应了解施工范围内地下埋设的各种管线、电缆、光缆等情况,并与相关部门联系。
(4)施工中如发现有危险品或其他可疑物品时,应立即停止施工,报请有关部门处理。
3. 土石方开挖工程(1)工程开工前,现场施工管理人员必须向班组全员介绍土石方工程开挖概况、土质及水文资料概况、地下管线情况、施工方案和安全技术措施。
(2)进入现场必须参加工程概况介绍和安全技术交底人员不得上岗作业。
4. 路基填筑工程(1)路基填筑前,应进行现场勘查,了解地形、地质、水文等条件,确保填筑材料符合设计要求。
(2)路基填筑过程中,严格控制填筑厚度、压实度,确保路基稳定性。
(3)施工过程中,做好排水、防护措施,防止路基沉降、坍塌。
5. 施工机械与设备(1)现场施工机械比较多,应安排专人维护、指挥交通,各机械之间保持必要的安全距离。
(2)特种作业人员必须遵守本工种的各项安全技术操作规程,持证上岗。
6. 施工现场安全管理(1)按照国家有关规定,施工现场应设置醒目的安全、警示标志和安全防护设施。
(2)施工人员进入施工现场,必须按规定佩戴安全防护用品。
(3)施工区域应设警示标志,严禁非工作人员进入。
(4)做好施工场地内的临时排水,废弃杂物不准乱丢乱放,应集中处理。
宜遂高速公路工程技术培训交底(三级交底)施工单位: 江西省路桥工程集团有限公司合同段:D4标段监理单位:江西省嘉和工程咨询有限公司编号:
4 宽度(mm)不小于设计值米尺:每200m测4处
5
平整度
( mm)
20 3 m直尺:每200m测处×3尺
6 横坡(%)±0.3 水准仪:每200m测4个断面
7 边
坡
坡
度
符合设计要求
每200m抽查4处平
顺
度
符合设计要求
C外观鉴定
(1)路基表面平整,边坡直顺,路基边坡坡面平顺稳定、曲线圆滑。
(2)路基边坡坡面平顺稳定,不得亏坡,曲线圆滑。
(3)取土场、弃土堆、护坡道碎落台的位置适当,外型整齐整齐、美观,防止水土流失,不淤塞河道。
3.半填半挖地段施工
本工程路段经过地形全部为山区,半填半挖路段较多。
半填半挖地段采用超挖回填的方式施工。
土质及强风化石质挖方路段应把路槽下30cm的土进行翻松碾压,半填半挖地段的挖幅超挖80cm,然后再以土方进行回填,以减小路基横向不均匀沉降,主要施工方式如下图所示:
半填半挖段横端面处理示意图(一)
宜遂高速公路工程技术培训交底(三级交底)
施工单位:江西省路桥工程集团有限公司合同段:D4标段监理单位:江西省嘉和工程咨询有限公司编号:。
