北京土地储备和一级开发流程
- 格式:ppt
- 大小:1.73 MB
- 文档页数:15
土地一级开发手续办理过程及所需材料一、土地联席会阶段1、控规或规划部门出具的规划意见函2、普通测量成果或拨地定桩3、勘测定界成果4、镇政府确认的征地补偿标准5、区政府对该项目土地一级开发请示的批示6、土地利用总体规划图(权属登记中心)7、实施方案审批表、上会PPT8、通过土地联席会审议通过后,由区政府确定,区国土局上报市国土局拟纳入市级绿色审批通道项目,报市政府批准。
二、土地储备前期整理规划条件(原称规划意见书)1、控规批复或规划部门出具的规划意见函2、规划申报表(分中心盖章)3、用地申请情况说明4、联席会会议纪要5、钉桩通知单及拨地定桩成果6、1:2000现状地形图(蓝图)三、授权批复1、控规批复或规划部门出具的规划意见函2、拨地定桩、勘测定界、市政建设咨询报告3、联席会会议纪要4、土地储备前期整理规划条件5、土地一级开发授权申请6、实施方案审批表7、土地一级开发实施方案四、确定开发实施主体及实施单位市国土局授权北京市土地整理储备中心大兴区分中心为土地一级开发主体,经区政府批准由大兴分中心委托镇政府为开发实施主体,由镇政府委托具体实施单位。
四、土地预审(该工作与发改委立项同步进行)1、项目建议书(可研报告)2、土地预审申请函及建设项目预审申请表3、发改委预审告知单4、土地利用总体规划图5、土地储备前期整理规划条件6、1:2000现状地形图7、分中心法人代码证书、法人身份证、委托书五、发改委立项1、联席会会议纪要2、土地储备前期整理规划条件3、授权批复4、向区发改委申报项目核准的请示5、向市发改申报招标方案核准的请示6、土地预审意见7、土地一级开发实施方案8、项目建议书(可研报告)9、资金证明(分中心资金)10、节能登记表11、分中心法人证书12、项目汇报PPT六、交评需另行委托专业交通评价咨询公司办理交通影响评价(市交通委审批)。
七、环保意见建议另行委托专业环境评价咨询公司办理(市环保局审批)。
北京市土地储备和一级开发一、北京市土地储备和一级开发(一)北京市储备开发制度建立2001年,国务院下发了《关于加强国有土地资产管理的通知》(国发[2001]15号文,要求在全国范围内建立土地有形市场,建立土地收购储备制度。
在此形势下,2001年,北京市土地整理储备中心成立。
2002年北京市人民政府出台了《关于加强国有土地资产管理建立土地储备制度的意见》(京政发[2002]4号文,2002.1.31发),明确了建立土地有形市场,大力推行国有土地使用权招标、拍卖及建立土地收购储备制度。
2002年7月1日实施的《招标拍卖挂牌出让国有土地使用权规定》(国土资源部令第11号),对招拍挂的范围、程序等做了详细约束。
2005年,《北京市建设用地供应办法》(京政发[2005]6号)、《北京市土地储备和一级开发暂行办法》(京国土市[2005]540号)等一系列政策的出台,为土地储备和一级开发的具体实施提供了依据。
一、北京市土地储备和一级开发(二)土地储备基本概念什么是土地储备?《北京市土地储备和一级开发暂行办法》(京国土市〔2005〕540号)中所称土地储备和一级开发,是指政府依法通过收购、收回、征收等方式储备国有建设用地,并组织实施拆迁和市政基础设施建设,达到土地供应条件的行为。
一、北京市土地一级开发项目(二)土地储备开发范围1.新征集体土地用于经营性开发的;2.因单位搬迁、解散、撤销、兼并、破产或其他原因调整出来的原划拨国有土地,包括原有城市基础设施改造中调整出来的划拨用地;3.依法收回的闲置土地;4.土地使用权期限已满,政府依法收回的土地;5.以出让方式取得土地使用权后无力继续履行出让合同,又不具备转让条件的土地;6.土地使用者要求政府收回的土地;7.全区范围内无合法使用权的国有土地;8.其它依法可以收回的国有土地。
一、北京市土地一级开发项目(三)土地储备开发组织和原则1.组织:土地储备和一级开发由北京市国土资源局**区分局负责辖区范围内的土地储备开发管理工作,并由北京市土地整理储备中心**区分中心具体组织实施。
土地一级开发的流程一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门的同意后向市国土局提出土地一级开发申请。
二)市国土局受理申请并进行土地开发项目预审。
现如今房地产虽然有些式微,但依旧是很多商人看重的一块蛋糕。
而房地产就得有相关的土地开发,而土地一级开发项目必须符合市政府的社会发展计划、城市总体规划、土地利用总体规划、年度土地利用计划、年度土地供应计划(国有土地不受年度土地利用计划的制约)及土地储备开发计划。
小编下面就介绍一下土地一级开发的流程。
▲一、土地一级开发流程(一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门得同意后向北京市国土局提出土地一级开发申请。
(二)北京市国土局受理申请并进行土地开发项目预审。
(三)通过土地预审的项目,根据项目的性质,委托市、区县土地储备机构负责组织编制土地储备开发实施方案,开发实施方案主要包括:待储备开发地块的范围、土地面积、控规条件、地上物状况、储备开发成本、土地收益、开发计划、实施方式等。
(四)编制了开发实施方案的项目上由市国土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,通过会审,对建设项目土地一级开发的实施方案中土地、产业政策、城市规划、建设资质、交通及环保等条件提出原则意见。
(五)通过联审会的项目确定土地开发主体1、土地储备机构负责实施土地开发的,由土地储备机构负责筹措资金、办理规划、项目核准、征地拆迁及大市政建设等手续并组织实施。
其中通过招标方式选择开发企业负责土地开发具体管理的,开发企业的管理费用不高于土地储备开发成本的2%。
以招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发管理委托协议。
2、通过招标方式选择开发企业实施土地开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
招标底价包括土地储备开发的预计总成本和利润,利润率不高于预计成本的8%。
通过招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发委托协议(六)土地储备开发实施单位向市规划部门办理规划意见,向市国土部门办理用地手续,向市发展和改革委员会办理核准手续,涉及交通、园林、文物、环保和市政专业部门的,应按照有关规定办理相应手续(七)如果开发项目涉及新增集体土地办理农用地征收、。
遇到房屋土地纠纷问题?赢了网律师为你免费解惑!访问>>土地一级开发流程是什么现如今房地产虽然有些式微,但依旧是很多商人看重的一块蛋糕。
而房地产就得有相关的土地开发,而土地一级开发项目必须符合市政府的社会发展计划、年度土地供应计划(国有土地不受年度土地利用计划的制约)及土地储备开发计划。
下面赢了网小编就介绍一下土地一级开发流程。
一、土地一级开发流程:(一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门得同意后向北京市国土局提出土地一级开发申请。
(二)北京市国土局受理申请并进行土地开发项目预审。
(三)通过土地预审的项目,根据项目的性质,委托市、区县土地储备机构负责组织编制土地储备开发实施方案,开发实施方案主要包括:待储备开发地块的范围、土地面积、控规条件、地上物状况、储备开发成本、土地收益、开发计划、实施方式等。
(四)编制了开发实施方案的项目上由市国土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,通过会审,对建设项目土地一级开发的实施方案中土地、产业政策、城市规划、建设资质、交通及环保等条件提出原则意见。
(五)通过联审会的项目确定土地开发主体1、土地储备机构负责实施土地开发的,由土地储备机构负责筹措资金、办理规划、项目核准、征地拆迁及大市政建设等手续并组织实施。
其中通过招标方式选择开发企业负责土地开发具体管理的,开发企业的管理费用不高于土地储备开发成本的2%。
以招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发管理委托协议。
2、通过招标方式选择开发企业实施土地开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
招标底价包括土地储备开发的预计总成本和利润,利润率不高于预计成本的8%。
通过招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发委托协议(六)土地储备开发实施单位向市规划部门办理规划意见,向市国土部门办理用地手续,向市发展和改革委员会办理核准手续,涉及交通、园林、文物、环保和市政专业部门的,应按照有关规定办理相应手续(七)如果开发项目涉及新增集体土地办理农用地征收、农转用手续或存量国有建设用地收回国有土地使用权的,土地储备开发实施单位依法办理相关手续,并获得市人民政府的批准。

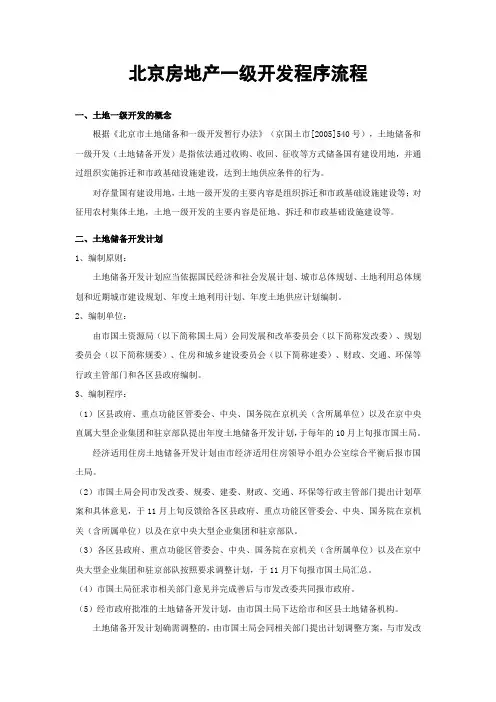

北京房地产一级开发程序流程一、土地一级开发的概念根据《北京市土地储备和一级开发暂行办法》(京国土市[2005]540号),土地储备和一级开发(土地储备开发)是指依法通过收购、收回、征收等方式储备国有建设用地,并通过组织实施拆迁和市政基础设施建设,达到土地供应条件的行为。
对存量国有建设用地,土地一级开发的主要内容是组织拆迁和市政基础设施建设等;对征用农村集体土地,土地一级开发的主要内容是征地、拆迁和市政基础设施建设等。
二、土地储备开发计划1、编制原则:土地储备开发计划应当依据国民经济和社会发展计划、城市总体规划、土地利用总体规划和近期城市建设规划、年度土地利用计划、年度土地供应计划编制。
2、编制单位:由市国土资源局(以下简称国土局)会同发展和改革委员会(以下简称发改委)、规划委员会(以下简称规委)、住房和城乡建设委员会(以下简称建委)、财政、交通、环保等行政主管部门和各区县政府编制。
3、编制程序:(1)区县政府、重点功能区管委会、中央、国务院在京机关(含所属单位)以及在京中央直属大型企业集团和驻京部队提出年度土地储备开发计划,于每年的10月上旬报市国土局。
经济适用住房土地储备开发计划由市经济适用住房领导小组办公室综合平衡后报市国土局。
(2)市国土局会同市发改委、规委、建委、财政、交通、环保等行政主管部门提出计划草案和具体意见,于11月上旬反馈给各区县政府、重点功能区管委会、中央、国务院在京机关(含所属单位)以及在京中央大型企业集团和驻京部队。
(3)各区县政府、重点功能区管委会、中央、国务院在京机关(含所属单位)以及在京中央大型企业集团和驻京部队按照要求调整计划,于11月下旬报市国土局汇总。
(4)市国土局征求市相关部门意见并完成善后与市发改委共同报市政府。
(5)经市政府批准的土地储备开发计划,由市国土局下达给市和区县土地储备机构。
土地储备开发计划确需调整的,由市国土局会同相关部门提出计划调整方案,与市发改委共同报市政府批准。
《北京市土地储备和一级开发暂行办法》(试行)第一章总则第一条为规范土地储备和一级开发行为,更好地实施城市总体规划和土地利用总体规划,确保有计划地供应土地,根据《中华人民共和国土地管理法》、《中华人民共和国城市房地产管理法》、《国务院关于深化改革严格土地管理的决定》(国发[2004]28 号)和《北京市国有建设用地供应办法(试行)》(京政发[2005]6 号)等有关规定,制定本办法。
第二条本办法所称土地储备和一级开发,(以下简称土地储备开发)是指政府依法通过收购、收回、征收等方式储备国有建设用地,并组织实施拆迁和市政基础设施建设,达到土地供应条件的行为。
第三条市国土资源局(以下简称市国土局)负责本市土地储备开发管理工作,并委托土地储备机构组织实施。
市发展改革、规划、建设、财政和审计等行政主管部门按照各自职责,做好相应工作。
第四条土地储备开发坚持以政府主导、市场化运作的原则,可以由土地储备机构承担或者通过招标方式选择有相应资质等级的房地产开发企业(以下简称开发企业)承担。
第五条储备开发后的土地,按照年度土地供应计划和供地政策,有计划地向市场供应。
第二章土地储备开发计划第六条土地储备开发计划应当依据国民经济和社会发展计划、城市总体规划、土地利用总体规划和近期城市建设规划、年度土地利用计划、年度土地供应计划编制。
第七条土地储备开发计划由市国土局会同市发展改革、规划、建设、财政、交通、环保等行政主管部门和各区县政府编制。
第八条土地储备开发计划按照以下程序编制:(一)区县政府、重点功能区管委会、中央、国务院在京机关(含所属单位)以及在京中央直属大型企业集团和驻京部队提出年度土地储备开发计划,于每年的10 月上旬报市国土局。
经济适用住房土地储备开发计划由市经济适用住房领导小组办公室综合平衡后报市国土局。
(二)市国土局会同市发展改革、规划、建设、财政、交通、环保等行政主管部门提出计划草案和具体意见,于11 月上旬反馈给各区县政府、重点功能区管委会、中央、国务院在京机关(含所属单位)以及在京中央直属大型企业集团和驻京部队。
土地一级开发手续办理过程及所需材料一、土地联席会阶段1、控规或规划部门出具的规划意见函2、普通测量成果或拨地定桩3、勘测定界成果4、镇政府确认的征地补偿标准5、区政府对该项目土地一级开发请示的批示6、土地利用总体规划图(权属登记中心)7、实施方案审批表、上会PPT8、通过土地联席会审议通过后,由区政府确定,区国土局上报市国土局拟纳入市级绿色审批通道项目,报市政府批准。
二、土地储备前期整理规划条件(原称规划意见书)1、控规批复或规划部门出具的规划意见函2、规划申报表(分中心盖章)3、用地申请情况说明4、联席会会议纪要5、钉桩通知单及拨地定桩成果6、1:2000现状地形图(蓝图)三、授权批复1、控规批复或规划部门出具的规划意见函2、拨地定桩、勘测定界、市政建设咨询报告3、联席会会议纪要4、土地储备前期整理规划条件5、土地一级开发授权申请6、实施方案审批表7、土地一级开发实施方案四、确定开发实施主体及实施单位市国土局授权北京市土地整理储备中心大兴区分中心为土地一级开发主体,经区政府批准由大兴分中心委托镇政府为开发实施主体,由镇政府委托具体实施单位。
四、土地预审(该工作与发改委立项同步进行)1、项目建议书(可研报告)2、土地预审申请函及建设项目预审申请表3、发改委预审告知单4、土地利用总体规划图5、土地储备前期整理规划条件6、1:2000现状地形图7、分中心法人代码证书、法人身份证、委托书五、发改委立项1、联席会会议纪要2、土地储备前期整理规划条件3、授权批复4、向区发改委申报项目核准的请示5、向市发改申报招标方案核准的请示6、土地预审意见7、土地一级开发实施方案8、项目建议书(可研报告)9、资金证明(分中心资金)10、节能登记表11、分中心法人证书12、项目汇报PPT六、交评需另行委托专业交通评价咨询公司办理交通影响评价(市交通委审批)。
七、环保意见建议另行委托专业环境评价咨询公司办理(市环保局审批)。
土地一级开发具体实施流程表实施阶段程序文件及内容文件需要单位文件来源拟用时间费用备注计划编制依据政府产业政策土地储备中心区政府1个工作日无区城市总体规划土地储备中心区规划分局1个工作日无控制性详细规划土地储备中心区规划分局1个工作日无区土地利用总体规划土地储备中心区国土分局1个工作日无报批市政府计划区土地年度供应计划土地储备中心区国土分局1个工作日无区土地年度利用计划土地储备中心区国土分局1个工作日无区土地储备开发总体思路土地储备中心区国土分局1个工作日无前期筹划 ----原土地所有者或使用者对土地一级开发意见村民代表大会决定土地储备中心村委会无村委会决定土地储备中心村委会无乡、镇政府批复意见土地储备中心村委会无区政府批复意见土地储备中心村委会无土地一级开发申请区国土分局村委会无国有土地使用者决定土地储备中心国有土地使用者无国有土地使用者上级主管单位意见土地储备中心国有土地使用者无---- 前期筹划编制土地一级开发实施方案(详见附件2)国有土地使用者土地一级开发、直接入市、收购申请(详见附件1)土地储备中心国有土地使用者无征地工作方案土地储备中心储备机构或有资质的编制单位累计拆迁工作方案土地储备中心储备机构或有资质的编制单位累计市政建设工作方案土地储备中心储备机构或有资质的编制单位累计土地供应方案土地储备中心储备机构或有资质的编制单位累计市政规划设计咨询储备机构或有资质的编制单位相关单位规划设计方案汇总市规委规划设计院储备机构或有资质的编制单位收规划设计方案审批市规委储备机构或有资质的编制单位无规划平面位置图土地储备中心区规划分局无地形图土地储备中心有资质的测绘单位收控制性详细规划土地储备中心区规划分局无用地钉桩成果报告土地储备中心有资质的测绘单位收项目设计方案土地储备中心有资质的设计单位收现状情况储备机构或有资质的编制单位村委会和原土地使用者否周边房地产市场价格土地储备中心市场调查否投资方案储备机构或有资质的编制单位储备机构或有资质的编制单位累计考古勘探报告储备机构或有资质的编制单位储备机构或有资质的编制单位收征询意见和审批 -------请示与批复土地一级开发实施方案请示市国土局区国土分局否土地一级开发实施方案请示区政府区国土分局否土地一级开发实施方案批复区国土分局市国土局、区政府否Ppt文档土地一级开发申请市土地储备中心区土地储备中心否乡镇、区政府相关文件市土地储备中心区土地储备中心否地形图1:2000(3份)市土地储备中心区土地储备中心收土地一级开发地块情况说明市土地储备中心区土地储备中心否申报日期前一个月内的现场照片(3份)市土地储备中心区土地储备中心否规划审批文件复印件(3份)市土地储备中心区土地储备中心否市联席会Ppt文档市联席会市土地储备中心否土地一级开发实施方案及依据、计划、一级开发意见(文件内容见前几项)市联席会市土地储备中心否------- 征求意见和审批 -------确定土地一级开发主体制定土地一级开发主体招标方案区国土分局区土地储备中心否区国土分局局长办公会确定招标底价区国土分局区国土分局否区联席会审定招标底价区联席会区国土分局否招标底价申请区政府区联席会否编制招标文件区土地储备中心区土地储备中心或有资质的编制单位否发布《招标公告》投标意向者区国土分局否购买招标文件投标意向者区土地储备中心收现场踏勘、答疑和招标前会议投标意向者区土地储备中心否成立评标委员会区国土分局评标专家否投标人交纳投标保证金区土地储备中心投标意向者收招标、开标、唱标评标委员会投标意向者否评标评标委员会投标意向者否确定中标人投标意向者区国土分局否发出《中标通知书》投标意向者区国土分局否退还未中标人的保证金未中标人区国土储备中心否申请与批复土地一级开发土地一级开发申请市国土局开发主体否下达一级开发批复国资项目由市发改委土地一级开发批复开发主体市国土局否开发合同签订土地一级土地一级开发合同土地储备中心 开发主体 土地储备中心 开发主体否------- 征 求意 见 和 审 批预审 用地(详见附件3) 区国土分局 申请人否 项目核准给区级提交的申请 (详见附件4) 区发改委 相关单位及开发主体 20个工作日给市级提交的申请 (详见附件5) 市发改委 相关单位20个 工作日(选址)意见书征求规划 (详见附件6)相关单位及开发主体市规委20个 工作日土地一级开发主体工作市建委建设意见 开发主体 市建委否 市交通委交通评价意见(详见附件7) 开发主体 市交通委 20个 工作日否 市园林局古树处理意见 开发主体 市园林局否 市文物局文物保护意见(详见附件8) 开发主体 市文物局 20个 工作日否 市环保局环境评价意见(详见附件9) 开发主体 市环保局 否 市政专业部门市政接用意见(详见附件10)开发主体 市政专业部门 否 征地用地批准(详见附件11) 区国土分局 申请人 否 收 回 国 有 土地 使 用 权原土地使用者收购申请土地储备中心 原土地使用者 否 权属调查 土地储备中心 原土地使用者 收 征询规划意见 土地储备中心 区规划部门 否 费用测算 土地储备中心 评估机构 收 收购方案请示 区政府 土地储备中心 否 收购方案批复土地储备中心区政府否收购补偿原土地使用者土地储备中心否权属变更市国土局原土地使用者土地储备中心否交付土地土地储备中心原土地使用者否组织实施土地一级开发 -------办理征地手续耕地开垦费市国土局开发主体 1.5-1.8万元/亩防洪费市国土局开发主体 1.33万元/亩超转费市国土局开发主体300元/亩新增建设用地使用费市国土局开发主体 1.13万元/亩下发市政府用地批复开发主体市国土局否公告市政府用地批复土地所有者区政府10日工作日否拆迁手续核发集体土地房屋拆迁许可证(详见附件12)开发主体区建委30个工作日否核发城市房屋拆迁许可证(详见附件13)开发主体区建委30个工作日否市政基础设施建设(详见附件14)开发主体市政委否组织实施征地协商征地补偿村集体、开发主体村集体、开发主体否村民大会或村民代表大会村集体土地使用者否公示征地补偿协议土地使用者村集体否监督与听取村民意见土地管理部门土地使用者否报送征用土地方案区政府区国土分局否征地公告乡镇、村区政府否支付征地补偿费土地所有者及土地使用者征地单位否征地补偿费监管公布乡镇、村土地管理部门否土地变更征地单位村集体否实施拆迁开发主体办理征地结案表(详见附件15)市国土局开发主体-------组织实施土地一级开发地批准书领取建设用市政府用地批复市国土局开发主体否各项征地费凭证市国土局开发主体否征地结案表市国土局开发主体其他材料市国土局开发主体否市政基础设施建设开发主体审核土地一级开发成本所有支出凭证审核单位开发单位收土地一级开发实施方案审核单位开发单位收招标底价审核单位开发单位收中标通知书审核单位开发单位收其他资料审核单位开发单位收组织验收土地土地一级开发实施方案验收小组开发单位否开发情况介绍验收小组开发单位、监督单位、监管单位否现场踏勘验收小组开发单位否验收报告市国土局验收小组否收回国有土地签订土地开发费支付和土地转交协议开发单位土地储备中心开发单位土地储备中心否支付土地开发费开发单位土地储备中心否移交土地土地储备中心开发单位否纳入政府土地储备库区政府土地储备中心否入市准备依据市政府年度土地供应计划平谷区国民经济发展计划土地储备中心区政府1天否宏观调控和房地产市场运行情况土地储备中心市场调查1天否储备开发土地情况土地储备中心土地储备中心1天否确定土地出让价格规划意见书土地储备中心首规委否评估报告土地储备中心评估机构收分土地储备中心初审意见市土地储备中心土地储备分中心2天否Ppt文档市土地储备中心土地储备分中心否确定土地出让方案编制方案区国土分局土地储备中心否方案报批市国土局区国土分局否出让公告公告竞买者市国土局21天否挂文件制定招拍招拍挂文件土地储备中心土地储备中心否挂文件购买招拍招拍挂文件竞买者土地储备中心收市场交易申请竞买竞买申请土地储备中心竞买者否竞买保证金土地储备中心竞买者收土地交易服务成本费土地储备中心竞买者收董事会决议土地储备中心竞买者否法人身份证明土地储备中心竞买者否授权委托书土地储备中心竞买者否资金证明土地储备中心竞买者否联合竞买协议书及授权委托书土地储备中心竞买者否土地开发建设费担保书土地储备中心竞买者否竞买报价土地储备中心竞买人否成交确认书竞买人土地储备中心否签定合同和办理后续手续签订出让合同成交确认书市或区国土局竞买者否营业执照市或区国土局竞买者否法人身份证明市或区国土局竞买者否开户银行户名及人民币账号市或区国土局竞买者否交纳出让金交纳出让金通知书市国土局竞买者否交纳契税分局签订出让合同市国土局竞得人否交纳出让金发票市或区税务局竞得人否土地一级开发费与土地交付补偿合同市或区税务局竞得人否二级开发具体实施流程表程序承办单位具体工作提交的材料或预备工作相关要求拟用时间费用备注1区国土分局办理相关土地手续领取中标通知书、签订土地出让合同、缴纳土地出让金等。
目录一、土地一级开发的概念 (3)二、土地一级开发的实施方式 (3)三、土地一级开发成本和收益 (4)四、一级开发的土地范围 (4)五、一级开发涉及政府职能部门 (4)六、一级开发土地进入公开市场交易的审查内容 (5)七、土地一级开发一般工作程序(参见附图1) (6)程序一:确定土地一级开发项目 (6)程序二:确定一级开发单位 (6)程序三:办理建设意见(根据联席会要求办理) (7)程序四:办理交通评价文件审批(根据联席会要求办理) (7)程序五: 办理古树处理意见(根据联席会要求办理) (7)程序六: 办理文物保护意见(根据联席会要去办理) (9)程序七: 办理环境评价文件审批(根据联席会要求办理) (9)程序八:办理规划意见书 (10)程序九:办理土地一级项目开发项目核准 (11)程序十:取得征地批复(实施征地) (12)程序十一:办理拆迁许可证(实施拆迁) (13)程序十二:编制市政基础设施实施方案 (14)程序十三:组织验收,评估土地成本 (14)程序十四:纳入土地储备库或直接入市交易 (15)八、授权委托的一级开发项目程序(参见附图2) (15)程序一:确定土地一级开发项目 (15)程序二:取得市土地储备联席会意见 (16)程序三:签订土地一级开发合同 (16)程序四:办理建设项目用地预审 (17)九、符合458号文的一级开发项目程序(参见附图3) (18)程序一:取得市联席会议准许继续办理前期工作的意见 (18)∙∙程序二:办理建设项目用地预审 (18)一、土地一级开发的概念土地一级开发是指政府通过下属的土地储备机构或者委托具备开发资质的房地产企业按照土地利用总体规划、城市总体规划及控制性详细规划和年度土地储备开发计划,对确定的存量国有土地、拟征用和农转用土地,统一组织进行征地、农转用、拆迁和市政道路等基础设施建设的行为。
对存量国有建设用地,土地一级开发的主要内容是组织拆迁和市政基础设施建设等;对征用农村集体土地,土地一级开发的主要内容是征地、拆迁和市政基础设施建设等。
