北京市土地一级开发及经营性项目用地流程示意图
- 格式:xls
- 大小:36.00 KB
- 文档页数:2
北京土地一级开发工作程序目录一、土地一级开发的概念 (2)二、土地一级开发的实施方式 (2)三、土地一级开发成本和收益 (3)四、一级开发的土地范围 (3)五、一级开发涉及政府职能部门 (3)六、一级开发土地进入公开市场交易的审查内容 (4)七、土地一级开发一般工作程序(参见附图1) (5)程序一:确定土地一级开发项目 (5)程序二:确定一级开发单位 (5)程序三:办理建设意见(根据联席会要求办理) (6)程序四:办理交通评价文件审批(根据联席会要求办理) (6)程序五: 办理古树处理意见(根据联席会要求办理) (6)程序六: 办理文物保护意见(根据联席会要去办理) (8)程序七: 办理环境评价文件审批(根据联席会要求办理) (8)程序八:办理规划意见书 (9)程序九:办理土地一级项目开发项目核准 (10)程序十:取得征地批复(实施征地) (11)程序十一:办理拆迁许可证(实施拆迁) (12)程序十二:编制市政基础设施实施方案 (13)程序十三:组织验收,评估土地成本 (13)程序十四:纳入土地储备库或直接入市交易 (13)八、授权委托的一级开发项目程序(参见附图2) (14)程序一:确定土地一级开发项目 (14)程序二:取得市土地储备联席会意见 (15)程序三:签订土地一级开发合同 (15)程序四:办理建设项目用地预审 (15)九、符合458号文的一级开发项目程序(参见附图3) (16)程序一:取得市联席会议准许继续办理前期工作的意见 (17)程序二:办理建设项目用地预审 (17)一、土地一级开发的概念土地一级开发是指政府通过下属的土地储备机构或者委托具备开发资质的房地产企业按照土地利用总体规划、城市总体规划及控制性详细规划和年度土地储备开发计划,对确定的存量国有土地、拟征用和农转用土地,统一组织进行征地、农转用、拆迁和市政道路等基础设施建设的行为。
对存量国有建设用地,土地一级开发的主要内容是组织拆迁和市政基础设施建设等;对征用农村集体土地,土地一级开发的主要内容是征地、拆迁和市政基础设施建设等。

北京市土地一级开发工作操作流程示意图北京市土地一级开发企业招投标资格预审投标资格预审序号预审条件1近三年无违法、违纪、被责令停也、财产冻结、接管等情况2 招标时没有拖欠政府土地地价款3 招标时没有拖欠土地开发补偿款4若目前已有作为主体的一级开发项目,项目进度没有延滞情况5若近期已有作为主体的一级开发项目,项目没有开发甩项问题6近两年开发或建设中,无重大上访、安全责任等事件发生7 有银行出具的企业自有资金证明8具备房地产开发资质且注册资本金不低于万元9北京市土地一级开发企业招投标评标办法评分方综合打分法,满分100分具体打分标准如下序号因素满分评标具体因素及标准分备注法值1 企业综合实力21、资金证明和银行授信2、财务方案3、房地产资质4、企业开发经验2 投标报价33 投入监管资金24 实施方案251、总体方案2、成本控制3、进度控制4、风险控制5 综合印象5土地一级开发可行性研究报告模板目录土地一级开发项目可行研究报告目录摘要编写说明一、项目总说明二、项目的界定与描述???1待开发宗地的产权关系及其他法律关系???2宗地自然特征和区位特征???3宗地范围内地上地下物状况???4宗地所处的环境???5宗地实施一级开发后的状态三、投资环境研究四、市场研究五、项目策划???1土地一级开发项目的开发深度???2项目实施进度计划安排???3项目组织与实施方式???4项目融资方式???5项目完成后宗地和地上地下物处置方式与经营管理六、投资与成本费用估算七、项目竣工后的土地价值分析和基础数据的预测和选定八、项目财务评价九、社会评价十、风险分析十一、?结论附表基本报表1????全部投资财务现金流量表基本报表2????资本金财务现金流量表基本报表3????投资者各方财务现金流量表基本报表4????资金来源与运用表????????????????????????基本报表5????损益表????????????????????????????基本报表6????资产负债表????基本报表7????效益费用分析表??????????????辅助报表1????项目总投资估算表?辅助报表2????开发建设投资估算表????????????辅助报表3????经营成本估算表?????????辅助报表4????土地取得费用估算表辅助报表5????前期工程费估算表??辅助报表6????基础设施建设费估算表辅助报表7????公共服务设施建设费估算表??辅助报表8????其它费用估算表????辅助报表9????销售收入与经营税金及附加估算表辅助报表10???出租收入及经营税金估算表?????辅助报表11???投资计划与资金筹措表?附图附件编制土地开发综合策划(规划、土地、运营...)主要内容:1.?????项目概况,包括:项目开发用地范围、现状调查、地上地下物状况、交通、能源、基础设施、环境条件、区域经济以及拟开发建设规模、产业布局等。

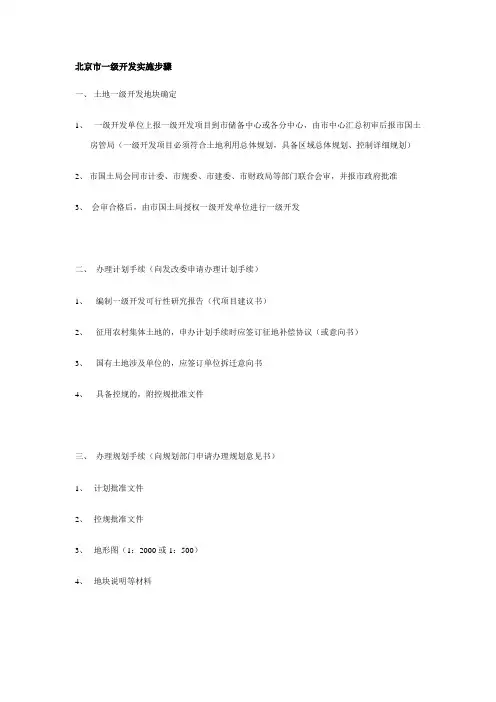

北京市一级开发实施步骤
一、土地一级开发地块确定
1、一级开发单位上报一级开发项目到市储备中心或各分中心,由市中心汇总初审后报市国土
房管局(一级开发项目必须符合土地利用总体规划,具备区域总体规划、控制详细规划)
2、市国土局会同市计委、市规委、市建委、市财政局等部门联合会审,并报市政府批准
3、会审合格后,由市国土局授权一级开发单位进行一级开发
二、办理计划手续(向发改委申请办理计划手续)
1、编制一级开发可行性研究报告(代项目建议书)
2、征用农村集体土地的,申办计划手续时应签订征地补偿协议(或意向书)
3、国有土地涉及单位的,应签订单位拆迁意向书
4、具备控规的,附控规批准文件
三、办理规划手续(向规划部门申请办理规划意见书)
1、计划批准文件
2、控规批准文件
3、地形图(1:2000或1:500)
4、地块说明等材料
四、办理征地、农转用和房屋拆迁手续
1、征用农村集体土地的,持计划和规划文件向所在区、县政府按规定程序办理征地报批手续;
涉及农转用的、向市局申办农转用手续;涉及房屋拆迁的,向区县国土局申办《房屋拆迁许可证》
2、国有土地一级开发的、向所在区县国土局申办《房屋拆迁许可证》
3、选择评估公司、拆迁公司和拆除公司
五、签订一级开发合同
市储备中心与一级开发单位签订《土地一级开发合同》
六、大市政建设
按工程有关建设程序实施,做到熟地。
七、一级开发验收
市国土局会同计划、规划、建设、财政等主管部门进行验收,验收合格的,纳入市政府土地储备库,并确定一级开发底价。
八、招拍挂。
j 、人防、消防、园林、交通、地震等的审查意见
、建设单位出具的申报委托书
、建设项目规划许可及其他事项申报表(市政工程)、《规划意见书》及附图
、《建设用地规划许可证》(含附图、附件) 规划意见书注明申报时须提交的有关文件初步设计审查要求取得的有关行政主管部门的
及必要的有关文件、会议纪要、协议
《城市建设工程办理竣工档案登记表》:500建设施工图3套
(59)
(57)
(58)
(60)
施工图纸审查
办理建设工程规划许
20个工作日(规委)
办理市政工程施工招投标和监理招投标
确定市政施工单位和监理单位,签订相应合同。
开发分为一级土地开发:包括征地、拆迁补偿、整理收储达到招牌挂的条件;土地二级开发呢,就是发呢,就是房地产开发,就是企业拿地后进行开发销售或者出租,包括前期和建设以及营销;而策划是贯穿整个开而策划是贯穿整个开发过程的j 、人防、消防、园林、交通、地震等的审查意见、建设单位出具的申报委托书、建设项目规划许可及其他事项申报表(市政工程《规划意见书》及附图、《建设用地规划许可证》(含附图、附件规划意见书注明申报时须提交的有关文件初步设计审查要求取得的有关行政主管部门的及必要的有关文件、会议纪要、协议《城市建设工程办理竣工档案登记表》:500建设施工图3套(58(60(57(59施工图办理建设工程规划许20个工作日(规委办理市政工程施工招投标和监理招投标确定市政施工单位和监理单位,签订相应合同118808902.xls 工图编制 a、竣工验收备案表 b、竣工验收报告 c、规划、公安消防、环保部门出具的认可文件 d、施工单位签署的工程质量保修书 e、《住宅整理保证书》 f、《住宅使用说明书》 g、城建档案管理部门的认可文件 h、其它文件 a、申请书 b、房屋所有权证 c、国有土地使用证 d、购房合同 e、申请人身份证明 f、契税完税(或免税证明 g、购房发票原件或复印件 h、其它办理商品房预售许可证个工作日(市建委) (63 竣工验收备案 7个工作日 (市建委房屋所有权初始登记 (办理大产权证 (65 (66 房屋所有权转移登记 (分割小产权证 30个工作日(建委) a、申请书 b、法人资格证明 c、房屋竣工证明文件 d、房屋面积测量成果报告e、建设工程规划许可证 f、建筑工程施工许可证 g、国有土地使用证明文件项目结案品房预售许可申请表开发企业营业执照和资质证书已交付全部土地出让金证明国有土地使用权证建设工程规划许可证施工许可证投入建设的资金达工程建设总投资25%以上的证明商品房预售方案和房屋分层平面图、绿隔项目提供市绿化管理部门认可机构出具的确认商品房范围的证明文件、已将土地使用权或在建工程抵押的提交抵押权人同意预审的证明材料划验收申请表划许可证原件及附件及施工企业中标通知书原件及监理单位中标通知书原件掘路、占道许可手续图纸审查通知书伤害保险保单市建委) (62 开工建设 (64 竣工交付制作人: 何桢/朱辉第11 页118808902.xls 制作人: 何桢/朱辉第 12 页。
目录一、土地一级开发的概念土地一级开发是指政府通过下属的土地储备机构或者委托具备开发资质的房地产企业按照土地利用总体规划、城市总体规划及控制性详细规划和年度土地储备开发计划,对确定的存量国有土地、拟征用和农转用土地,统一组织进行征地、农转用、拆迁和市政道路等基础设施建设的行为。
对存量国有建设用地,土地一级开发的主要内容是组织拆迁和市政基础设施建设等;对征用农村集体土地,土地一级开发的主要内容是征地、拆迁和市政基础设施建设等。
二、土地一级开发的实施方式根据一级开发实施主体的不同,可以分为以下三种方式:1、政府下属的土地储备机构直接负责一级开发的,可以由储备机构自行组织实施,也可以通过招标方式选择开发企业负责具体管理,目前以储备机构自行组织为主。
如即将入市交易的北京化工三厂、温泉D1/D2地块就属于这一类型。
2、委托开发企业实施一级开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
在选择企业的方式上,目前以政府确定一级开发企业为主,预计2006年下半年开始,将逐渐开始实施通过招标确定一级开发企业的办法。
如通州将运河北岸土地一级开发委托给北运河土地开发管理有限公司,朝阳将CBD核心区的一级开发委托给北京商务中心区开发有限责任公司。
对于符合458号文的经营性项目用地,831协议出让大限没过,由原建设单位继续完成一级开发工作,这也是政府委托企业实施一级开发的一种特例(短暂阶段)。
如远洋山水东区、银港项目。
3、对于部分具备条件的国有工业用地,由原用地方(工厂)组织搬迁,达到三通一平后直接入市交易。
如今年8月1日成交的清河毛纺厂用地属于这一类型。
本报告主要针对第二种方式,即委托开发企业实施一级开发,包括招标选择、直接确定和458号文项目三种形式,其中又以招标选择开发企业实施一级开发为主。
三、土地一级开发成本和收益成本构成:1、征地、拆迁补偿及有关税费;2、收购、收回和置换过程中发生的有关补偿费用;3、市政基础设施建设有关费用;4、招标、拍卖和挂牌交易中发生的费用;5、贷款利息;6、土地储备开发供应过程中发生的审计、律师、工程监理等费用,不可预见费及经同级财政和土地主管部门核准的其它支出。
