北京土地一级开发流程程序
- 格式:doc
- 大小:49.00 KB
- 文档页数:19
`2、虚框内容表示视需要而经过的程序。
(试行)北京市土地一级开发及经营性项目用地招标拍注:1、此表为北京市土地一级开发及经营性项目用地招标拍卖挂牌出让流程示意图,具体工作环节的实施应按照相关文件的规定办理;土地一级开发组织实施土地一级开发征询意见和审批前期策划计划编制土地一级开发主体组织实施征地、拆迁和市政基础设施建设。
危改、文保、绿隔等项目需按规定承担回迁房建设市政府批准1、新增集体土地办理农用地征收、或农转用手续2、存量国有建设用地收回国有土地使用权市国土局商相关委办局1、审核土地一级开发成本2、组织验收土地3、根据委托合同支付相应土开发费或管理4、纳入市土地储备库市交通委交通评价意见市文物局文物保护意见土地一级开发主体市规委规划意见书市发改委核准市园林局古树处理意见市环保局环境评价意见相关委办局办理征地、拆迁、市政基础设施建设等相关手续。
市政专业部门市政接用意见市政府1、土地供应计划2、土地利用年度计划3、土地储备开发计划市国土局会同相关部门1、确定土地一级开发主体(委托或招标)2、下达土地一级开发批复3、签订土地一级开发合同原土地所有者或使用者1、征得区县和乡镇政府或上级主管部门同意2、向市国土局提出土地一级开发申请市国土局1、受理申请并进行土地预审2、委托市、区县土地储备机构编制土地一级开发实施方案委办局联席会市国土局会同市发改、规划、建设、交通、环保等部门就土地、产业政策、规划、资质、交通、环保等对一级开发实施方案提出原则意见依据1、北京市国民经济和社会发展计划2、北京城市总体规划3、北京土地利用总体规划市建委建设意见。

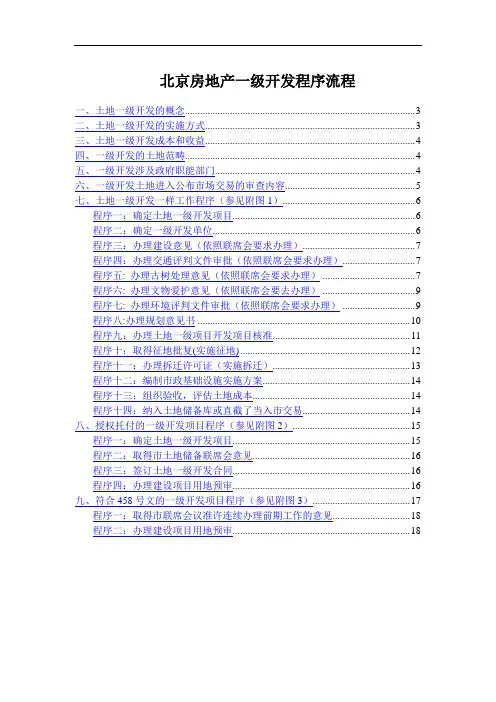

北京房地产一级开发程序流程一、土地一级开发的概念 (3)二、土地一级开发的实施方式 (3)三、土地一级开发成本和收益 (4)四、一级开发的土地范畴 (4)五、一级开发涉及政府职能部门 (4)六、一级开发土地进入公布市场交易的审查内容 (5)七、土地一级开发一样工作程序(参见附图1) (6)程序一:确定土地一级开发项目 (6)程序二:确定一级开发单位 (6)程序三:办理建设意见(依照联席会要求办理) (7)程序四:办理交通评判文件审批(依照联席会要求办理) (7)程序五: 办理古树处理意见(依照联席会要求办理) (7)程序六: 办理文物爱护意见(依照联席会要去办理) (9)程序七: 办理环境评判文件审批(依照联席会要求办理) (9)程序八:办理规划意见书 (10)程序九:办理土地一级项目开发项目核准 (11)程序十:取得征地批复(实施征地) (12)程序十一:办理拆迁许可证(实施拆迁) (13)程序十二:编制市政基础设施实施方案 (14)程序十三:组织验收,评估土地成本 (14)程序十四:纳入土地储备库或直截了当入市交易 (14)八、授权托付的一级开发项目程序(参见附图2) (15)程序一:确定土地一级开发项目 (15)程序二:取得市土地储备联席会意见 (16)程序三:签订土地一级开发合同 (16)程序四:办理建设项目用地预审 (16)九、符合458号文的一级开发项目程序(参见附图3) (17)程序一:取得市联席会议准许连续办理前期工作的意见 (18)程序二:办理建设项目用地预审 (18)一、土地一级开发的概念土地一级开发是指政府通过下属的土地储备机构或者托付具备开发资质的房地产企业按照土地利用总体规划、都市总体规划及操纵性详细规划和年度土地储备开发打算,对确定的存量国有土地、拟征用和农转用土地,统一组织进行征地、农转用、拆迁和市政道路等基础设施建设的行为。
对存量国有建设用地,土地一级开发的要紧内容是组织拆迁和市政基础设施建设等;对征用农村集体土地,土地一级开发的要紧内容是征地、拆迁和市政基础设施建设等。
目录一、土地一级开发的概念土地一级开发是指政府通过下属的土地储备机构或者委托具备开发资质的房地产企业按照土地利用总体规划、城市总体规划及控制性详细规划和年度土地储备开发计划,对确定的存量国有土地、拟征用和农转用土地,统一组织进行征地、农转用、拆迁和市政道路等基础设施建设的行为。
对存量国有建设用地,土地一级开发的主要内容是组织拆迁和市政基础设施建设等;对征用农村集体土地,土地一级开发的主要内容是征地、拆迁和市政基础设施建设等。
二、土地一级开发的实施方式根据一级开发实施主体的不同,可以分为以下三种方式:1、政府下属的土地储备机构直接负责一级开发的,可以由储备机构自行组织实施,也可以通过招标方式选择开发企业负责具体管理,目前以储备机构自行组织为主。
如即将入市交易的北京化工三厂、温泉D1/D2地块就属于这一类型。
2、委托开发企业实施一级开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
在选择企业的方式上,目前以政府确定一级开发企业为主,预计2006年下半年开始,将逐渐开始实施通过招标确定一级开发企业的办法。
如通州将运河北岸土地一级开发委托给北运河土地开发管理有限公司,朝阳将CBD核心区的一级开发委托给北京商务中心区开发有限责任公司。
对于符合458号文的经营性项目用地,831协议出让大限没过,由原建设单位继续完成一级开发工作,这也是政府委托企业实施一级开发的一种特例(短暂阶段)。
如远洋山水东区、银港项目。
3、对于部分具备条件的国有工业用地,由原用地方(工厂)组织搬迁,达到三通一平后直接入市交易。
如今年8月1日成交的清河毛纺厂用地属于这一类型。
本报告主要针对第二种方式,即委托开发企业实施一级开发,包括招标选择、直接确定和458号文项目三种形式,其中又以招标选择开发企业实施一级开发为主。
三、土地一级开发成本和收益成本构成:1、征地、拆迁补偿及有关税费;2、收购、收回和置换过程中发生的有关补偿费用;3、市政基础设施建设有关费用;4、招标、拍卖和挂牌交易中发生的费用;5、贷款利息;6、土地储备开发供应过程中发生的审计、律师、工程监理等费用,不可预见费及经同级财政和土地主管部门核准的其它支出。
土地一级开发的流程一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门的同意后向市国土局提出土地一级开发申请。
二)市国土局受理申请并进行土地开发项目预审。
现如今房地产虽然有些式微,但依旧是很多商人看重的一块蛋糕。
而房地产就得有相关的土地开发,而土地一级开发项目必须符合市政府的社会发展计划、城市总体规划、土地利用总体规划、年度土地利用计划、年度土地供应计划(国有土地不受年度土地利用计划的制约)及土地储备开发计划。
小编下面就介绍一下土地一级开发的流程。
▲一、土地一级开发流程(一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门得同意后向北京市国土局提出土地一级开发申请。
(二)北京市国土局受理申请并进行土地开发项目预审。
(三)通过土地预审的项目,根据项目的性质,委托市、区县土地储备机构负责组织编制土地储备开发实施方案,开发实施方案主要包括:待储备开发地块的范围、土地面积、控规条件、地上物状况、储备开发成本、土地收益、开发计划、实施方式等。
(四)编制了开发实施方案的项目上由市国土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,通过会审,对建设项目土地一级开发的实施方案中土地、产业政策、城市规划、建设资质、交通及环保等条件提出原则意见。
(五)通过联审会的项目确定土地开发主体1、土地储备机构负责实施土地开发的,由土地储备机构负责筹措资金、办理规划、项目核准、征地拆迁及大市政建设等手续并组织实施。
其中通过招标方式选择开发企业负责土地开发具体管理的,开发企业的管理费用不高于土地储备开发成本的2%。
以招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发管理委托协议。
2、通过招标方式选择开发企业实施土地开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
招标底价包括土地储备开发的预计总成本和利润,利润率不高于预计成本的8%。
通过招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发委托协议(六)土地储备开发实施单位向市规划部门办理规划意见,向市国土部门办理用地手续,向市发展和改革委员会办理核准手续,涉及交通、园林、文物、环保和市政专业部门的,应按照有关规定办理相应手续(七)如果开发项目涉及新增集体土地办理农用地征收、。
在2005年市国土局、市发改委、市规划委、市建委联合下发的《北京市土地储备和一级开发暂行办法》即540号文件中对“土地储备和一级开发”给出了定义“是指政府依法通过收购、收回、征收等方式储备国有建设用地,并组织实施拆迁和市政基础设施建设,达到土地供应条件的行为”;在2007年国土部、财政部、中国人民银行联合下发的《土地储备管理办法》即277号文中对“土地储备”给出了定义,“土地储备是指市、县人民政府国土资源管理部门为实现调控土地市场、促进土地资源合理利用目标,依法取得土地,进行前期开发、储存以备供应土地的行为”。
在上述的文件中均没有单独给出“土地一级开发”的定义,我理解是土地储备也好还是一级开发也罢都是政府职能和行为的一种体现,土地储备是政府宏观职能的体现,而一级开发只是土地储备过程中的一个具体环节是一种行为,主要内容是组织征地、拆迁和市政基础设施建设,是生地变为熟地的过程,在这个过程中,可以是土地储备机构为主体实施,可以是授权企业为主体实施,也可以是储备机构为主体委托企业具体实施,但是无论谁为主体实施,完成开发后的土地均须纳入政府土地储备库,由政府组织实现供应。
而政府组织的土地供应方式因土地规划性质的不同,分为招拍挂入市、协议出让和划拨三种方式。
初步接触中心工作后,觉得中心公租房项目多以通过对原工业用地进行调规、收购再以划拨方式办理用地手续,配套商业部分以协议出让方式办理用地手续,相比较为常见的一级开发流程较为简单(在开发阶段征地、住宅拆迁内容较少涉及,验收阶段成本审计为内部审计,主要目的是资金平衡)。
此流程图以普通土地一级开发流程为基础,在此基础上将协议出让、划拨方式取得土地的流程进行描述,并简单编制了“三定三限三结合”定向安置房这一特殊却较为常见的建设和供地流程。
土地一级开发流程主要分为项目确立和前期手续办理阶段,征地、拆迁和市政建设阶段,项目验收阶段三个个阶段。
土地一级开发项目确立和前期手续办理阶段征地、拆迁及市政建设阶段51年。
北京市一级开发实施步骤
一、土地一级开发地块确定
1、一级开发单位上报一级开发项目到市储备中心或各分中心,由市中心汇总初审后报市国土
房管局(一级开发项目必须符合土地利用总体规划,具备区域总体规划、控制详细规划)
2、市国土局会同市计委、市规委、市建委、市财政局等部门联合会审,并报市政府批准
3、会审合格后,由市国土局授权一级开发单位进行一级开发
二、办理计划手续(向发改委申请办理计划手续)
1、编制一级开发可行性研究报告(代项目建议书)
2、征用农村集体土地的,申办计划手续时应签订征地补偿协议(或意向书)
3、国有土地涉及单位的,应签订单位拆迁意向书
4、具备控规的,附控规批准文件
三、办理规划手续(向规划部门申请办理规划意见书)
1、计划批准文件
2、控规批准文件
3、地形图(1:2000或1:500)
4、地块说明等材料
四、办理征地、农转用和房屋拆迁手续
1、征用农村集体土地的,持计划和规划文件向所在区、县政府按规定程序办理征地报批手续;
涉及农转用的、向市局申办农转用手续;涉及房屋拆迁的,向区县国土局申办《房屋拆迁许可证》
2、国有土地一级开发的、向所在区县国土局申办《房屋拆迁许可证》
3、选择评估公司、拆迁公司和拆除公司
五、签订一级开发合同
市储备中心与一级开发单位签订《土地一级开发合同》
六、大市政建设
按工程有关建设程序实施,做到熟地。
七、一级开发验收
市国土局会同计划、规划、建设、财政等主管部门进行验收,验收合格的,纳入市政府土地储备库,并确定一级开发底价。
八、招拍挂。
房地产一级开发程序流程目录一、土地一级开发的概念 3二、土地一级开发的实施方式 3三、土地一级开发成本和收益 4四、一级开发的土地围 4五、一级开发涉及政府职能部门 4六、一级开发土地进入公开市场交易的审查容 5七、土地一级开发一般工作程序(参见附图1) 6程序一:确定土地一级开发项目 6程序二:确定一级开发单位 6程序三:办理建设意见(根据联席会要求办理) 7程序四:办理交通评价文件审批(根据联席会要求办理) 7 程序五: 办理古树处理意见(根据联席会要求办理) 7程序六: 办理文物保护意见(根据联席会要去办理) 9程序七: 办理环境评价文件审批(根据联席会要求办理) 9 程序八:办理规划意见书 10程序九:办理土地一级项目开发项目核准 11程序十:取得征地批复(实施征地) 12程序十一:办理拆迁许可证(实施拆迁) 13程序十二:编制市政基础设施实施方案 14程序十三:组织验收,评估土地成本 14程序十四:纳入土地储备库或直接入市交易 14八、授权委托的一级开发项目程序(参见附图2) 15程序一:确定土地一级开发项目 15程序二:取得市土地储备联席会意见 16程序三:签订土地一级开发合同 16程序四:办理建设项目用地预审 16九、符合458号文的一级开发项目程序(参见附图3) 17程序一:取得市联席会议准许继续办理前期工作的意见 18程序二:办理建设项目用地预审 18一、土地一级开发的概念土地一级开发是指政府通过下属的土地储备机构或者委托具备开发资质的房地产企业按照土地利用总体规划、城市总体规划及控制性详细规划和年度土地储备开发计划,对确定的存量国有土地、拟征用和农转用土地,统一组织进行征地、农转用、拆迁和市政道路等基础设施建设的行为。
对存量国有建设用地,土地一级开发的主要容是组织拆迁和市政基础设施建设等;对征用农村集体土地,土地一级开发的主要容是征地、拆迁和市政基础设施建设等。
二、土地一级开发的实施方式根据一级开发实施主体的不同,可以分为以下三种方式:1、政府下属的土地储备机构直接负责一级开发的,可以由储备机构自行组织实施,也可以通过招标方式选择开发企业负责具体管理,目前以储备机构自行组织为主。
如即将入市交易的化工三厂、温泉D1/D2地块就属于这一类型。
2、委托开发企业实施一级开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
在选择企业的方式上,目前以政府确定一级开发企业为主,预计2006年下半年开始,将逐渐开始实施通过招标确定一级开发企业的办法。
如通州将运岸土地一级开发委托给北运河土地开发管理,将CBD核心区的一级开发委托给商务中心区开发有限责任公司。
对于符合458号文的经营性项目用地,831协议出让大限没过,由原建设单位继续完成一级开发工作,这也是政府委托企业实施一级开发的一种特例(短暂阶段)。
如远洋山水东区、银港项目。
3、对于部分具备条件的国有工业用地,由原用地方(工厂)组织搬迁,达到三通一平后直接入市交易。
如今年8月1日成交的清河毛纺厂用地属于这一类型。
本报告主要针对第二种方式,即委托开发企业实施一级开发,包括招标选择、直接确定和4 58号文项目三种形式,其中又以招标选择开发企业实施一级开发为主。
三、土地一级开发成本和收益成本构成:1、征地、拆迁补偿及有关税费;2、收购、收回和置换过程中发生的有关补偿费用;3、市政基础设施建设有关费用;4、招标、拍卖和挂牌交易中发生的费用;5、贷款利息;6、土地储备开发供应过程中发生的审计、律师、工程监理等费用,不可预见费及经同级财政和土地主管部门核准的其它支出。
收益:委托开发企业负责一级开发具体管理的,开发企业的管理费不高于一级开发成本的2%,主体还是土地储备中心。
委托开发企业直接实施一级开发的,开发企业的利润不高于预计成本的8%,主体是企业。
对于招标项目,成本构成、收益要求由开发企业在竞标文件中提出方案,作为评标参考。
四、一级开发的土地围1、政府通过收回、收购、置换、征收等方式储备的土地,需出让土地使用权的;2、由区县政府选择投资开发者进行危旧房改造或其他成片开发,需转让土地使用权的;3、企业改制、破产、兼并等原因需转让划拨土地使用权进行房地产开发的,或以划拨土地使用权进行联建、合作开发房地产的;4、协议出让土地首次转让土地使用权的;5、政府规定的其他土地使用权交易;6、委托人委托交易市场进行公开交易的其他土地使用权交易。
五、一级开发涉及政府职能部门在土地一级开发阶段主要涉及的政府部门有:国土局、发改委、规委、建委等相关政府部门。
1、国土局主要负责土地一级开发预审;确定土地一级开发单位,并就土地开发的容、标准、工程进度、监理、验收、违约责任、争议的解决方式以及开发费用、收益分配等容以合同形式与土地一级开发单位进行约定;下达土地一级开发批复;负责一级开发土地的征地批复;会同有关部门进行土地一级开发的验收和开发成本的审核等工作。
2、发改委主要负责一级开发土地的立项核准工作。
3、规委主要负责一级开发土地规划意见书的批复工作。
4、建委主要负责针对具体项目从资质、注册资金、项目资本金等方面对一级开发企业提出要求,对部分重点项目提出建设意见,以及拆迁许可证的批复工作。
六、一级开发土地进入公开市场交易的审查容1、根据土地储备开发联审会议(国土局、发改委、规委、建委、交通委、环保局、园林局、文物局、绿总指、市规划院)确认需要完成交通评价、名木古树处理、古都风貌保护及文物保护处理、环境评价等工作的,须按有关要求在土地入市交易前完成。
2、属于新增建设用地的,提交征地(农转用)政府批文及征地结案文件;3、属于存量划拨建设用地的,提交国有土地使用权证或其他权属证明文件;4、涉及拆迁的,提交拆迁许可证及拆迁结案文件;5、有上级主管单位的,应提交其上级主管单位的批准文件。
其中:属于中央在京单位的,应提交国务院机关事务管理局或中直机关事务管理局批准文件;属于军队的,应递交解放军总后勤部或武警总部主管部门批准文件。
6、有效的规划意见书和其他规划文件。
要求规划意见书公示的,须先进行公示。
7、原则上,入市公开交易的土地(含:符合458号文项目、由开发企业和储备中心完成一级开发的项目)应该达到宗地外通路、通电、通上水、通讯、通下水及宗地场地平整(简称“五通一平”),实行市政供热和供气的地区还应该达到宗地外通燃气、通热力(简称“七通一平”),并达到市政综合,取得所有的管线图。
8、对于可以独立出让的国有企业搬迁腾退用地及其他可独立出让的土地,周边已具有相应的市政基础设施条件,可在取得市政相关主管部门的市政接用方案并完成建筑(构筑)物拆除后入市交易。
9、成本审核和确认原建设单位在申请土地入市交易前,土地开发成本应通过委托有资质的土地评估单位进行评估或委托专业审计机构进行审计后,由市国土资源局会同有关部门进行审核确认。
七、土地一级开发一般工作程序(参见附图1)本程序根据《市土地一级开发及经营性项目用地招标拍卖挂牌出让流程示意图(试行)》并经咨询相关部门后制定,适用于通过招标委托开发企业进行一级开发这一方式(目前尚未开始实施,据有关人士介绍将于2006年下半年开始启用)。
其中程序三、程序四、程序五、程序六、程序七具体根据市土地储备开发联席会意见办理,程序三至九顺序可调整。
程序一:确定土地一级开发项目政府主管部门:市国土局、市土地储备开发联席会(国土局、发改委、规委、建委、交通委、环保局、园林局、文物局、绿总指、市规划院等部门)主要工作容:1、原土地所有者或使用者在征得区县和乡镇政府或上级主管部门同意后向市国土局提出土地一级开发申请(危改项目向市危改办提出申请,绿化隔离带项目向市绿隔总指挥部提出申请);2、市国土局在进行一级开发项目建设用地进行预审;3、市国土局委托市、区县土地储备机构编制一级开发实施方案;4、市国土局(或市危改办、市绿隔总指挥部)将项目提交市土地储备开发联席会议讨论(平均两个月召开一次),联席会对一级开发实施方案提出原则意见。
程序二:确定一级开发单位政府主管部门:市国土局、市建委等部门主要工作容:1、市国土局会同相关部门直接委托土地储备机构实施土地一级开发或者通过招标选择具备相应资质的开发企业实施土地一级开发,对于开发企业实施的一级开发项目,由市建委从资质、注册资金、项目资本金(一般不低于单期投资的35%)等方面提出建设意见,市国土局据此确定招标条件;2、下达土地一级开发批复;3、签订土地一级开发合同。
程序三:办理建设意见(根据联席会要求办理)对于部分重点项目,需根据联席会议要求到市建委办理建设意见。
程序四:办理交通评价文件审批(根据联席会要求办理)下列项目需要办理交通影响评价:(1)规划市区,建筑规模超过2万平方米的大型公建项目及超过5万平方米的居住类项目;(2)边缘集团、卫星城及重点地区,建筑规模超过5万平方米的大型公建项目及超过10万平方米的居住类项目;(3)其他地区,建筑规模超过10万平方米的大型公建项目及超过20万平方米的居住类项目;(4)交通枢纽、大型停车场等城市交通设施项目;(5)上述公建和城市交通设施项目的改建扩建;(6)其他需要进行交通影响评价的项目。
政府主管部门:市规委基础设施处、市交通委员会主要工作容:委托市交委认可的专业咨询机构编制交通影响评估报告(主要包括项目基本情况,周边项目情况,区域交通现状,项目交通量预测、交通评价等容),提交至市规委基础设施处,由市规委转至市交委,交委组织会议讨论,并形成会议纪要转交市规委,由市规委下发给一级开发单位。
程序五: 办理古树处理意见(根据联席会要求办理)树龄在100年以上的为古树,其中,树龄超过300年的为一级古树,其他的为二级古树。
凡在项目用地围有古树、且施工将对古树造成影响的需要办理避让古树名木措施审批意见,或者办理古树名木移植许可。
——办理避让古树名木措施审批意见政府主管部门:市园林局监督检查处审查标准:1、申办人提出的申请符合申请条件,提交的申请材料齐全,符合法定形式;2、凡申请避让保护古树名木的申请人必须按申请书所列栏目认真填写,字迹清楚;3、树种、规格、数量、标牌号依次排列。
每株古树名木只填一格。
所需文件资料:1、市园林局避让保护古树名木措施申请表。
申请容包括申请人;联系;申请避让保护古树名木的详细地点;申请树种、规格、数量、标牌号、原因;申报单位意见(盖章);古树名木产权业主单位意见(盖章);2、规划意见书及附图;3、避让保护古树名木措施(含具体避让保护方案)。
办理时间:20个工作日——办理避让古树名木移植许可政府主管部门:市园林局城市绿化处审查标准:1、是否属于因特殊情况必须移植的;2、古树名木移植方案是否符合要求;3、申办人提出的申请符合申请条件,申报材料是否齐全、规、有效;4、如举行听证的,符合听证笔录的要求。
