关于光进铜退设计指导的理解陇南电信分公司网络部:你好!我是甘通服设计院的设计人员,在设计徽县和两当的光进铜退时遇到以下问题想与你沟通,不知道我们对省公司和陇南分公司的指导思想理解是否正确。
我们前期在做光进铜退设计的主导思想是:1、从投资回报率方面考虑陇南地区地广人稀、村落分散的特点,结合ONU设备语音、数据的开通传输距离为2公里之间都能满足用户需求,对于超出2公里在3公里范围内的10对或20对电缆用户不在增加ONU设备;2、电缆割接地点通常为电缆分歧点,补充回放小对数电缆割接用户拆除更多的大对数电缆,做到覆盖范围大,覆盖用户多,同时降低语音、数据模块线数空置率,减少设备投资,减少割接投资和相应的箱体、取电费用等,所以会采用一些出配线200对以上的箱体,特别在乡镇和厂区用户密集、电缆距离短等情况采用了中型的箱体;3、在乡镇边缘地区设置ONU点用以解决远端用户距离长,信号衰减大等问题,同时回退的大对数电缆可以割接街道上多次扩容后小对数电缆出线的分线盒,保持街道杆路整洁美观,便于维护;4、合理安装ONU箱体的位置和数量可以降低建设光缆的工程量和投资。
通过2月22日会审后,徽县分公司特别重视此次光进铜退改造设计又组织了全体支局人员参加的设计会审,并提出了相应的修改方案,再结合FTTH设计会审纪要和其他设计人员的沟通,我对省公司和陇南分公司的指导思想做了以下理解:1、对于纪要第三页第6、8条的理解是目前设备价格低要多设置ONU点,每个ONU点只安装1台ONU设备,基本配置为32POTS+32ADSL(或64POTS+32ADSL等)做到农村1~2公里内的行政村、大社都有光缆接入,建设农村的ODN网络,便于后期实现农村FTTH的改造;同时不考虑ONU设备的断电带来用户通信中断等问题;2、乡镇多设置ONU点同样便于后期实现乡镇FTTH的改造;3、徽县分公司要求布放12芯光缆便于后期业务发展;4、徽县分公司要求利用多设置ONU点改造原有多次扩容后资料不全难维护、电缆使用时间长坏线率高等问题;5、徽县分公司要求对乡镇的大型企业进行FTTB改造提高用户的上网速度和客户感知。
光进铜退工程监理主要流程和注意事项一事前控制(设计文本的审查)接到设计文本后,监理人员应注意以下几点:1.设计文本单项工程设计名称应该包括“光进铜退”的字眼。
设计文件中必须有准确的铜缆使用现状、利旧情况和铜缆回收情况. 设计文件中体现:1.确定可回收铜缆的准确起止位置:通过对铜缆锯断回收处电缆外套长度标识、锯断处杆路编号的说明等方式,对锯断具体位置进行明确,要求误差在0.5米以内,对于难以说明清楚的,以照片方式进行说明;在电缆的回收锯断处以油漆进行标示锯断点。
2.必须通过实地测量的方式明确可回收铜缆的准确长度;设计文件中的铜缆回收清单必须包括以下信息:各段铜缆的资源编码、对数、长度、厂家、出厂时间等详细信息,便于铜缆在回收施工、入库等环节有据可查。
2.施工组织方案的审查施工前,施工单位应提供详细的施工组织方案,如果要进行设计会审的工程,在设计会审环节,监理人员必须对铜缆回收的可行性、完整性、准确性进行审查,并在设计会审意见中提出明确的审查意见;二.事中控制(施工阶段)1)监理员要悉施工现场资源和环境,以设计文本为参,以现场实物为依据,和施工方一道确定拆除点和铜缆的裁断点。
保证拆除物件(特别是铜电缆)的完整性和完好率,严禁随竞裁断。
2)拆除场件时监理员要对照现场实物完拍照后拆除。
拆除铜电缆时先与施工方一道确定拆除铜电缆的起止位置,对拆除铜电缆两端拍照后再拆除。
3)物件拆除落地后,现场监理员要对实物分类、分件拍照,详细登记。
拆除铜电缆时监理员先对其进行丈量长度、规格型号,对照尺码带,查看铜电缆外表状况,与设计文件对照是否相一致,并在两端在距端口20CM处,粘贴盖有联创公司南抚分部(1)字样公章且有编号的标签纸,标签纸上监理员要详细记录如下数据:铜电缆规格型号、长度、尺码带起止数据,外表破损状况。
再用宽透明胶带将标签纸包牢。
并对铜电缆两端包括标签纸、尺码带数字一道拍进一张照片,对外表破损处也行拍照。
4)监理员要对本工程拆除物件、利旧等情况进行详细登记造册,监理员人员仔细填写回收签证原件(具体格式详见附件2回收签证表)监理员和施工队单位项目经理必须将回收表格和签证原件一式四份,交给相关部门(自留一份、仓库一份、网络建设中心一份、客响一份)。
凉山电信光进铜退建设工程规范一、设备1、设备安装点的确认与调整设备尽可能安装在室内、楼道内,避免阳光直晒,雨淋。
设备点位应该在割接点上方,减少回放电缆长度。
2、设备走线(1)、设备的电源引入线钉固式要求做穿管保护,转弯处,必须使用弯头,或者使用对应规格弯管器,不得直接折弯,避免伤线。
走线要求平、直,线卡位置整齐,间距大小均横;若设备电源引入线是架空,要求与原有光电缆线路分开,单独架设横担,安装隔电子,使用有外绝缘的符合额定功率需要的铜芯线,并要求火线、零线分开固定在横担隔电子上,横担安装高度应在通信光电缆线路上50厘米以上。
(2)、设备板卡到用户端线路、电源连接线,要求通过走线环固定,分线提前扎到需要分线侧,不准在分线处产生交叉、缠绕。
分线应对应与之相平行的走线环分线,用户端端子线要求理顺后卡线,卡线富裕度整齐。
卡线后背板线用尼龙扎带绑扎。
(3)、设备电源线有多条时,应从上端向下段绑扎,富裕扎线预留在箱底,,所有线路不得在箱体内扭成小圈。
3、设备安装固定,设备安装固定应牢固,平整,垂直,不得歪斜、倾倒。
设备固定高度不仅要便于正常操作、维护,还要安全可靠。
二、电缆线路走线1、电缆线路进入设备处必须做回水弯,避免雨水等顺线路进入设备,尾巴电缆做弯头,并固定,固定间距均匀,多条电缆进入设备时,进入的电缆不得交叉缠绕,必须平行固定进入。
2、电缆地线必须与设备地线连接,进入设备电缆,要求绑扎,扎线分线必须通过走线环分配,预留富裕度平整合理。
卡线符合板卡分配要求3、用户线跳线要求,所有跳线必须通过走线环跳接,语音跳线与数据跳线分开走线,数据线不得直接从模块拉到语音侧,需从另一侧通过走线环绕到语音侧。
跳线使用0.5线径铜芯双绞线。
禁止使用0.4毫米铜芯电缆线。
4、割接后割接点的处理,割接后,割接点要求最迟在3日内封焊完毕,避免割接点长期暴露,进潮、进水,导致电缆电气性能下降。
5、割接完成后,必须清理设备箱体内杂物,垃圾,对所有走线孔进行封堵,避免潮气、老鼠等进入箱体,造成安全隐患。
施工中的监理与验收程序及注意事项在建筑工程中,监理和验收是至关重要的环节,它们能够确保工程质量和安全性。
本文将详细介绍施工中的监理与验收程序及相关注意事项。
一、监理程序及注意事项1.监理程序监理程序主要包括以下几个步骤:(1)合同签订:施工前,项目业主与监理单位应签订监理合同,明确双方权责和监理费用等事项。
(2)监理准备:监理单位收集并研究工程相关文件、图纸和技术规范等,为后续监理工作做好准备。
(3)施工前监理:监理单位对施工前的准备工作进行检查和审查,包括施工组织设计、施工图纸、施工方案等。
(4)施工中监理:监理单位对施工全过程进行监督和管理,及时发现和解决施工过程中的问题,确保工程质量。
(5)竣工验收:在工程竣工后,监理单位进行竣工验收,检查合同约定的技术指标和验收标准是否达到要求。
2.注意事项(1)监理单位应具备相应的资质和经验,能够独立公正地履行监理职责。
(2)监理单位应与施工单位保持良好的沟通与协调,及时解决问题,确保施工进度和质量。
(3)监理单位应随时向业主报告工程进展情况,及时发现和报告问题。
(4)监理单位应严格按照相关法律法规、技术规范和合同要求履行监理职责,确保工程质量和安全。
二、验收程序及注意事项1.验收程序验收程序主要包括以下几个步骤:(1)材料验收:对工程所使用的各类材料进行验收,确保其符合设计要求和质量标准。
(2)施工工序验收:对各施工工序进行验收,包括基础、结构、装饰等,确保各工序符合技术要求和工艺标准。
(3)设备设施验收:对安装设备和设施进行验收,确保其功能正常且符合相关标准。
(4)环境验收:对建筑施工过程中的环境影响因素进行评估和验收,确保施工符合环保要求。
(5)竣工验收:对整个工程进行综合验收,检查各项技术指标和验收标准是否达到合同约定要求。
2.注意事项(1)验收工作应根据相关法律法规和技术标准进行,严格按照合同约定履行职责。
(2)验收单位应具备相应的资质和技术能力,能够独立公正地进行验收工作。
FTTH监理流程●随着市场经济的迅猛飞涨,市场发展潜力非常大,新业务将随着潮流的趋势,纵使,FTTx成为了新热点。
●为满足用户要求,目前电信对于光进铜退,即FTTx项目的工程越来越多,做好此类工程的监理工作是我们目前的重点。
●针对此类工程,结合自身一年多的FTTB监理工作经验,总结出以下FTTH监理流程,借此机会,与大家共同交流,请大家提出宝贵意见。
一、FTTH监理流程1、电信分公司下发需求工程监理任务。
2、我公司综合管理人员分发需求报告并做好记录。
3、各监理人员接收需求报告后,了解业主务确定的施工单位,并做好记录。
(1)各监理员及时熟悉施工方案,了解建设要求。
通知施工单位立即组织人员复勘、进场施工,并将相关开工报告、施工组织方案及材料报审表送监理审核。
(2)如无施工设计方案,则需会同业主、设计单位、施工单位现场确定施工方案。
同时通知施工单位及时组织人员进场施工,并将相关开工报告、施工组织方案及材料报审表送监理审核。
(3)发起资源录入单,并根据施工力量及施工单位复勘结果、材料到货情况制定初步的施工计划、并按施工计划进行施工监理工作。
4、施工单位开工审批通过后,工程开工,监理人员同时进场开展监理工作。
以“四控、三管、一协调”指导监理工作。
5、工程完工后,施工单位及时提交完工报告,监理人员组织工程初验,不合格工程要求及时整改。
6、工程初验合格后,根据各维护分公司要求,组织工程验收或待工程打包出正式设计后组织验收。
7、制作监理文件。
二、FTTB监理施工经验面对FTTB工程保证工程质量、工期短,施工现场难以控制特点,我总结了一些监理经验如下:1、认真了解工程建设思路及要求。
由于此类工程用户需求以及现场情况易变,我们首要工作就是要弄清建设思路,明确监理工作的出发点,根据现场实际情况与设计方案相结合,对工程提出合理化的建议,减少工程实施难度,同时也是减小了监理工作的难度。
2、做好原始记录。
小型的FTTB工程都是打包工程,工程执行周期长,施工过程中打包的各小单项工程可能已发生了变化,所以在日常监理工作中,我们应该做好原始的记录,以使我们的监理工作有据可查。

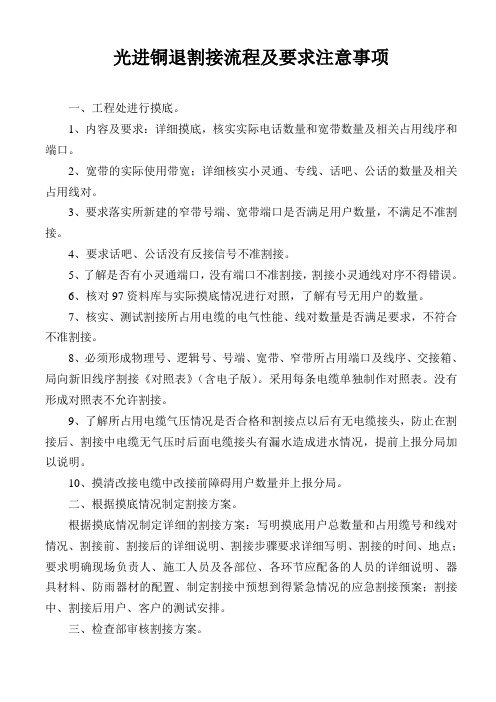

光进铜退割接流程及要求注意事项一、工程处进行摸底。
1、内容及要求:详细摸底,核实实际电话数量和宽带数量及相关占用线序和端口。
2、宽带的实际使用带宽;详细核实小灵通、专线、话吧、公话的数量及相关占用线对。
3、要求落实所新建的窄带号端、宽带端口是否满足用户数量,不满足不准割接。
4、要求话吧、公话没有反接信号不准割接。
5、了解是否有小灵通端口,没有端口不准割接,割接小灵通线对序不得错误。
6、核对97资料库与实际摸底情况进行对照,了解有号无用户的数量。
7、核实、测试割接所占用电缆的电气性能、线对数量是否满足要求,不符合不准割接。
8、必须形成物理号、逻辑号、号端、宽带、窄带所占用端口及线序、交接箱、局向新旧线序割接《对照表》(含电子版)。
采用每条电缆单独制作对照表。
没有形成对照表不允许割接。
9、了解所占用电缆气压情况是否合格和割接点以后有无电缆接头,防止在割接后、割接中电缆无气压时后面电缆接头有漏水造成进水情况,提前上报分局加以说明。
10、摸清改接电缆中改接前障碍用户数量并上报分局。
二、根据摸底情况制定割接方案。
根据摸底情况制定详细的割接方案:写明摸底用户总数量和占用缆号和线对情况、割接前、割接后的详细说明、割接步骤要求详细写明、割接的时间、地点;要求明确现场负责人、施工人员及各部位、各环节应配备的人员的详细说明、器具材料、防雨器材的配置、制定割接中预想到得紧急情况的应急割接预案;割接中、割接后用户、客户的测试安排。
三、检查部审核割接方案。
工程处必须将制定的割接方案、《对照表》(含电子版)上报检查部,检查部要认真审核、核对、比例复查新搭跳线。
审核发现问题,反馈工程处重新核实和更改割接方案、新旧局向号端、电缆编号。
割接方案审核通过后方可割接。
四、割接前上报分局及相关部门割接资料。
1、报相关部门割接摸底的相关资料必须形成物理号、逻辑号、号端、宽带、窄带所占用端口及线序、交接箱、局向新旧线序《对照表》(含电子版)。
光进铜退重点与难点及其思路摘要:随着国家大力推进光进铜退的发展,在快速发展的过程中面临了不少的困境,本文主要对当前快速发展的光进铜退在建设过程中所面临的一些困境进行分析,结合个人多年的实际经验,对光进铜退的建设提出一些自己的想法与建议。
关键字:光进铜退、重点与难点、思路中图分类号: tm935.31 文献标识码: a 文章编号:一、引言当前,宽带发展迅猛,各地运营商正在紧锣密鼓开展宽带普及提速工程。
然而,在光纤宽带的快速发展的同时,一些深层次问题也逐渐凸显出来。
如何更好实现宽带提速目标、有效提升宽带用户上网体验,是各运营商面临迫切急需解决的难题。
国家发改委于今年3月7日公布了《战略性新兴产业重点产品和服务指导目录》,涉及下一代信息网络产业中的光通信设备和光纤宽带网运营服务。
其寓意着光进铜退的实施提到政治上的台面。
二、光进铜退概念光进铜退是中国运营商为逐步实现光纤接入,用光纤代替铜缆所提出的一项工程,中国固网运营商现在所采用的adsl接入网一般都是局端集中方式,即用户家adslmodem需要同电信分局的adsl局端设备同步信号,这段距离一般超过3公里。
这样,距离成为了国内adsl技术提速的最大问题。
所以,“光进铜退”的策略就是将fttx技术同adsl技术相结合,尽可能缩短adsl局端设备(dslam)同用户家这段铜线的距离,以提供高带宽接入。
铜退模式包括以下几种:fttc(fibretothecurb)+xdsl模式;fttb(fibretothebuilding)+xdsl模式;fttb(fibretothebuilding)+lan模式;ftth(fibretothehome)模式。
三、光进铜退的重点与难点3.1是成本占比。
通过分析各网络段落可以看出,odn网络的成本占比最多最重。
我们可以把整个成本分成四个主要部分:一是局端的olt及配套设备,二是由光缆、分光器、光连接器等无源光器件组成的光分配网络(odn网)部分,三是入户的皮线光缆、室内光纤面板等入户段网络部分,四是用户设备端的光网络终端onu。
浅谈“光进”与“铜退”作者:闫守君来源:《科技与创新》2014年第14期摘要:随着计算机技术和互联网技术突飞猛进的发展,用户上网的需求由早期的信息浏览逐渐向多元化的方向发展,网络游戏、高清电视等高带宽业务的需求和发展使光进铜退成为必然趋势。
主要从光进铜退的原因、主要模式和退铜原则等方面进行了阐述,同时以朝阳街局撤局为例,对朝阳街局撤局模式与实施过程进行了描述,并对未来提出了展望。
关键词:光进;铜退;FTTB;FTTH中图分类号:TN929.11 文献标识码:A 文章编号:2095-6835(2014)14-0135-02互联网业务得到了突飞猛进的发展,用户上网的需求也从早期的信息浏览向娱乐化、教育化、交流化、商业化、服务化以及网络购物等方向发展。
随着网络和计算机技术的飞速发展,人们对IPTV、网络游戏、高清电视等高带宽业务的需求逐步提高,用户对带宽的需求日益增加,使得高速率、高带宽的光纤传输需求越来越大。
传统的ADSL接入方式是在一对绞合的铜线上分别传送数据和语音信号,它受到电缆传输数据业务频率的限制,其带宽不超过8 Mbps,一般为512 Kbps~4 Mbps,传输距离一般为2 km,信号传输距离比较短,衰减非常大,传输极不稳定,容易受到线路质量影响和干扰源的干扰,故障率很高,保密性极差。
这直接导致了传统的ADSL接入方式,无法满足日趋增长的高带宽需求和远距离输送。
根据互联网发展的大势所趋,光进铜退将成为必然趋势。
1 光进铜退的基本含义光进铜退是指在宽带接入的模式上以光纤接入用户,取代接入机房与接入用户间的电缆,加快传输的速率和提升数据流量,同时,又大幅降低网络建设成本的一种模式,是实现以“窄带+铜缆”为主的网络传输方式向“宽带+光纤”的全新网络传输方式转变的具体实践。
2 光进铜退已经形成趋势光进铜退已形成趋势的主要原因有:①2014年来,铜的价格飞速猛涨,如果我们继续使用原有的以铜为采购、使用原料的电缆通信接入方式,不仅增加了成本支出,而且施工成本也大幅增加。
光进铜退工程监理主要流程和注意事项
一事前控制(设计文本的审查)
接到设计文本后,监理人员应注意以下几点:
1.设计文本
单项工程设计名称应该包括“光进铜退”的字眼。
设计文件中必须有准确的铜缆使用现状、利旧情况和铜缆回收情况. 设计文件中体现:1.确定可回收铜缆的准确起止位置:通过对铜缆锯断回收处电缆外套长度标识、锯断处杆路编号的说明等方式,对锯断具体位置进行明确,要求误差在0.5米以内,对于难以说明清楚的,以照片方式进行说明;在电缆的回收锯断处以油漆进行标示锯断点。
2.必须通过实地测量的方式明确可回收铜缆的准确长度;
设计文件中的铜缆回收清单必须包括以下信息:各段铜缆的资源编码、对数、长度、厂家、出厂时间等详细信息,便于铜缆在回收施工、入库等环节有据可查。
2.施工组织方案的审查
施工前,施工单位应提供详细的施工组织方案,如果要进行设计会审的工程,在设计会审环节,监理人员必须对铜缆回收的可行性、完整性、准确性进行审查,并在设计会审意见中提出明确的审查意见;
二.事中控制(施工阶段)
1)监理员要悉施工现场资源和环境,以设计文本为参,以现场实物为依据,和施工方一道确定拆除点和铜缆的裁断点。
保证拆除物件(特
别是铜电缆)的完整性和完好率,严禁随竞裁断。
2)拆除场件时监理员要对照现场实物完拍照后拆除。
拆除铜电缆时先与施工方一道确定拆除铜电缆的起止位置,对拆除铜电缆两端拍照后再拆除。
3)物件拆除落地后,现场监理员要对实物分类、分件拍照,详细登记。
拆除铜电缆时监理员先对其进行丈量长度、规格型号,对照尺码带,查看铜电缆外表状况,与设计文件对照是否相一致,并在两端在距端口20CM处,粘贴盖有联创公司南抚分部(1)字样公章且有编号的标签纸,标签纸上监理员要详细记录如下数据:铜电缆规格型号、长度、尺码带起止数据,外表破损状况。
再用宽透明胶带将标签纸包牢。
并对铜电缆两端包括标签纸、尺码带数字一道拍进一张照片,对外表破损处也行拍照。
4)监理员要对本工程拆除物件、利旧等情况进行详细登记造册,监理员人员仔细填写回收签证原件(具体格式详见附件2回收签证表)监理员和施工队单位项目经理必须将回收表格和签证原件一式四份,交给相关部门(自留一份、仓库一份、网络建设中心一份、客响一份)。
并且监督施工单位负责分段分类盘整好,填写清单,便于交接和测试;
(5)监理员要严格执行拆旧材料管理规定,全部上交管线中心入库,任何单位,个人无权截留。
回收的铜缆应在当天在送达仓库入库,不得在外滞留.
(6)监理员要将本工程项目地点、拆旧、入库时间,天气、施工单位及人数、物件类别、数量、规格型号、长度等详细情况填写进监理日
志。
(7)监理员要严格执行监理规章和盖监理工作流程,认真做好现场“四控、二管、一协调”监理工作,特别要督促施工方做好拆旧时安全生产和料材安全工作。
严禁监理人员损坏和窃取料材电缆。
(9)参与拆除工程项目作业的现场监理员必须头带联创监理字样安全帽,身着联创监理工作装,挂身份工作牌.
三事后控制(具备验收条件的审查)
1.督促施工单位尽快出具竣工资料。
2督促施工单位将资源管理系统中相关资源变更完成;
3督促施工单位相关资料的的上交(回收表格).
光进铜退工程监理签证单:
本监理公司针对单项工程(设计编号:)进行了铜缆回收监理本监理人申明已经确保本单项工程中设计文件中明确应该回收的铜缆和虽未在设计文件中标明回收但是实际可拆除回收的铜缆全部进行了回收,回收施工开始于:年月日时,结束于年月日时,回收铜缆于年月日时;所回收铜缆已经全部随同书面清单移交给了指定仓库,仓库签收人是:
清单如下:
监理人员签名:仓库管理人员签名:
工程队代表签名:
光进铜退工程监理签证单:签证原件一式四份,交给相关部门(自留一份、仓库一份、网络建设中心一份、客响一份
附件4光进铜退单项工程铜缆回收入库清单。
